中间隐蔽验收施工小结(金海路站).doc

上传人:p** 文档编号:953433 上传时间:2024-05-27 格式:DOC 页数:5 大小:45KB
下载 相关 举报
中间隐蔽验收施工小结(金海路站).doc_第1页
第1页 / 共5页
中间隐蔽验收施工小结(金海路站).doc_第2页
第2页 / 共5页
中间隐蔽验收施工小结(金海路站).doc_第3页
第3页 / 共5页
中间隐蔽验收施工小结(金海路站).doc_第4页
第4页 / 共5页
中间隐蔽验收施工小结(金海路站).doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《中间隐蔽验收施工小结(金海路站).doc》由会员分享,可在线阅读,更多相关《中间隐蔽验收施工小结(金海路站).doc(5页珍藏版)》请在第壹文秘上搜索。

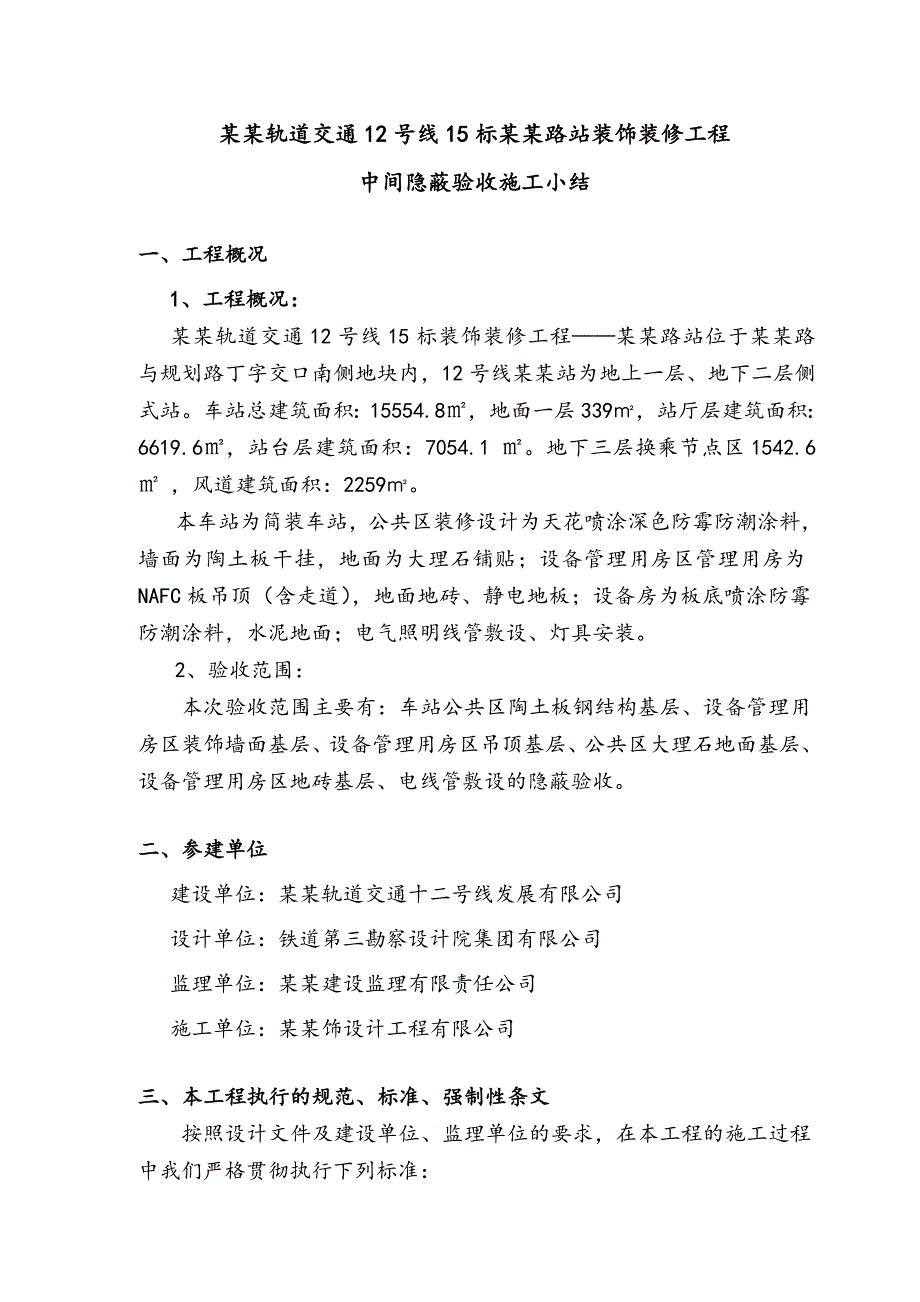

1、某某轨道交通12号线15标装饰装修工程某某路站中间隐蔽验收施工小结某某饰设计工程有限公司轨道交通12号线15标装饰装修工程某某年五月某某轨道交通12号线15标某某路站装饰装修工程中间隐蔽验收施工小结一、工程概况1、工程概况:某某轨道交通12号线15标装饰装修工程某某路站位于某某路与规划路丁字交口南侧地块内,12号线某某站为地上一层、地下二层侧式站。车站总建筑面积:15554.8,地面一层339,站厅层建筑面积:6619.6,站台层建筑面积:7054.1 。地下三层换乘节点区1542.6 ,风道建筑面积:2259。本车站为简装车站,公共区装修设计为天花喷涂深色防霉防潮涂料,墙面为陶土板干挂,地面

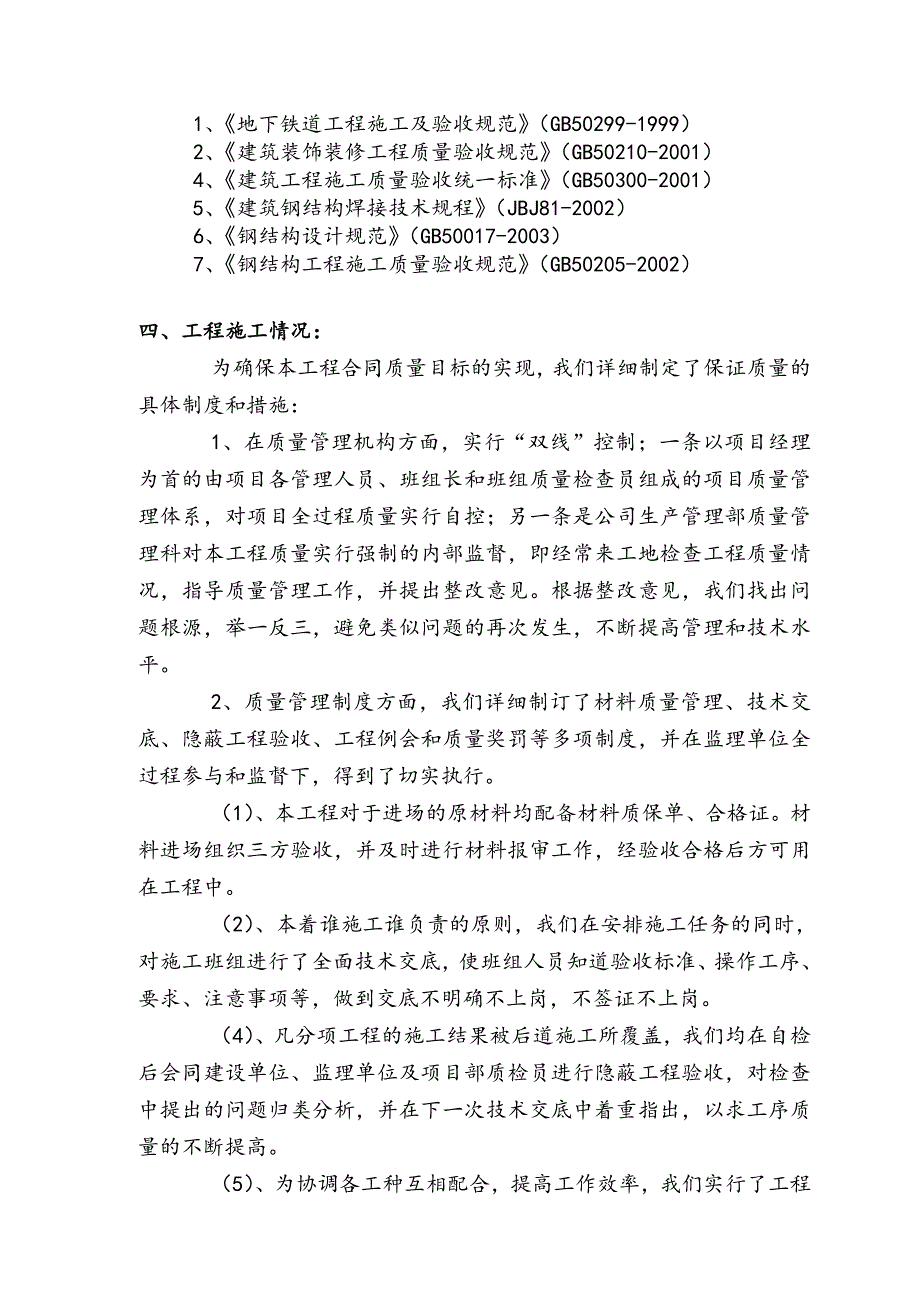

2、为大理石铺贴;设备管理用房区管理用房为NAFC板吊顶(含走道),地面地砖、静电地板;设备房为板底喷涂防霉防潮涂料,水泥地面;电气照明线管敷设、灯具安装。2、验收范围:本次验收范围主要有:车站公共区陶土板钢结构基层、设备管理用房区装饰墙面基层、设备管理用房区吊顶基层、公共区大理石地面基层、设备管理用房区地砖基层、电线管敷设的隐蔽验收。二、参建单位建设单位:某某轨道交通十二号线发展有限公司设计单位:铁道第三勘察设计院集团有限公司监理单位:某某建设监理有限责任公司施工单位:某某饰设计工程有限公司三、本工程执行的规范、标准、强制性条文 按照设计文件及建设单位、监理单位的要求,在本工程的施工过程中我们严

3、格贯彻执行下列标准:1、地下铁道工程施工及验收规范(GB50299-1999)2、建筑装饰装修工程质量验收规范(GB50210-2001) 4、建筑工程施工质量验收统一标准(GB50300-2001)5、建筑钢结构焊接技术规程(JBJ81-2002)6、钢结构设计规范(GB50017-2003)7、钢结构工程施工质量验收规范(GB50205-2002) 四、工程施工情况:为确保本工程合同质量目标的实现,我们详细制定了保证质量的具体制度和措施:1、在质量管理机构方面,实行“双线”控制;一条以项目经理为首的由项目各管理人员、班组长和班组质量检查员组成的项目质量管理体系,对项目全过程质量实行自控;另

4、一条是公司生产管理部质量管理科对本工程质量实行强制的内部监督,即经常来工地检查工程质量情况,指导质量管理工作,并提出整改意见。根据整改意见,我们找出问题根源,举一反三,避免类似问题的再次发生,不断提高管理和技术水平。2、质量管理制度方面,我们详细制订了材料质量管理、技术交底、隐蔽工程验收、工程例会和质量奖罚等多项制度,并在监理单位全过程参与和监督下,得到了切实执行。(1)、本工程对于进场的原材料均配备材料质保单、合格证。材料进场组织三方验收,并及时进行材料报审工作,经验收合格后方可用在工程中。(2)、本着谁施工谁负责的原则,我们在安排施工任务的同时,对施工班组进行了全面技术交底,使班组人员知道

5、验收标准、操作工序、要求、注意事项等,做到交底不明确不上岗,不签证不上岗。(4)、凡分项工程的施工结果被后道施工所覆盖,我们均在自检后会同建设单位、监理单位及项目部质检员进行隐蔽工程验收,对检查中提出的问题归类分析,并在下一次技术交底中着重指出,以求工序质量的不断提高。(5)、为协调各工种互相配合,提高工作效率,我们实行了工程例会制度,会同业主、监理人员、各分包单位和班组,对前阶段工程质量和进度作全面总结、分析,安排下阶段工作。五、材料及复试情况汇总 本工程所有进场材料均采自合格供应商,物资进场严格执行材料检查、检验制度,原材料质量证明文件齐全,并在使用前向监理单位报审,经监理单位严格检查合格

6、后方投入使用,至目前为止材料报验共计20份,对蒸压加气砼砌块、混凝土实心砖、干混砂浆、钢筋、混凝土试块、花岗岩、电线等原材料进行了复试,均符合规范要求。以上原材料的合格证、质量保证书和检验报告等均齐全有效。材料复试清单:序号材料名称检测数量检测结果备注1蒸压加气砼砌块1合格2混凝土小型砌块1合格3砂浆试块1合格4钢筋2合格5混凝土试块3合格6干粉砂浆1合格7花岗岩1合格8电线5合格六、隐蔽工程验收情况 本工程对地面子分部、抹灰子分部、吊顶子分部、饰面板(砖)子分部、门窗子分部、电气照明子分部进行了隐蔽工程的自检和复检。需整改的均在下道工序施工前整改完毕,并由现场监理复验合格,得到建设方、监理方

7、认可才能转入下道工序施工。七、工程质量自评本工程中间验收包含7个分项工程,30个检验批,18个隐蔽工程,具体如下:序号分项工程名称检验批数量隐蔽数量合格率备注1暗龙骨吊顶分项工程22100%2饰面板安装分项工程44100%3饰面砖粘贴分项工程2/100%4一般抹灰分项工程42100%5混凝土基层分项工程44100%6电线、电缆导管和线槽敷设分项工程126100%7金属门窗安装分项工程2/100%合计3018100%在质监站、申通集团公司、项目公司、铁四院以及监理等领导单位的大力帮助指导下,由于在工程施工中加强了质量的控制,整个工程质量经过现场实物观感质量和内业资料的自我检查,施工质量达到施工验收规范要求。我单位对本工程的中间验收自评结果如下:施工符合设计及规范要求,质量为合格。以上自评,谨请各单位共同核验核定。感谢各位专家和领导前来参加验收,并对本工程质量不足之处多提宝贵意见,最后在此代表施工单位向参加验收的各位专家和领导表示衷心的感谢和崇高的敬意!

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
