主控楼及配电室装饰装修工程施工方案.doc

上传人:p** 文档编号:953524 上传时间:2024-05-27 格式:DOC 页数:16 大小:54KB
下载 相关 举报
主控楼及配电室装饰装修工程施工方案.doc_第1页
第1页 / 共16页
主控楼及配电室装饰装修工程施工方案.doc_第2页
第2页 / 共16页
主控楼及配电室装饰装修工程施工方案.doc_第3页
第3页 / 共16页
主控楼及配电室装饰装修工程施工方案.doc_第4页
第4页 / 共16页
主控楼及配电室装饰装修工程施工方案.doc_第5页
第5页 / 共16页
主控楼及配电室装饰装修工程施工方案.doc_第6页
第6页 / 共16页
主控楼及配电室装饰装修工程施工方案.doc_第7页
第7页 / 共16页
主控楼及配电室装饰装修工程施工方案.doc_第8页
第8页 / 共16页
主控楼及配电室装饰装修工程施工方案.doc_第9页
第9页 / 共16页
主控楼及配电室装饰装修工程施工方案.doc_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《主控楼及配电室装饰装修工程施工方案.doc》由会员分享,可在线阅读,更多相关《主控楼及配电室装饰装修工程施工方案.doc(16页珍藏版)》请在第壹文秘上搜索。

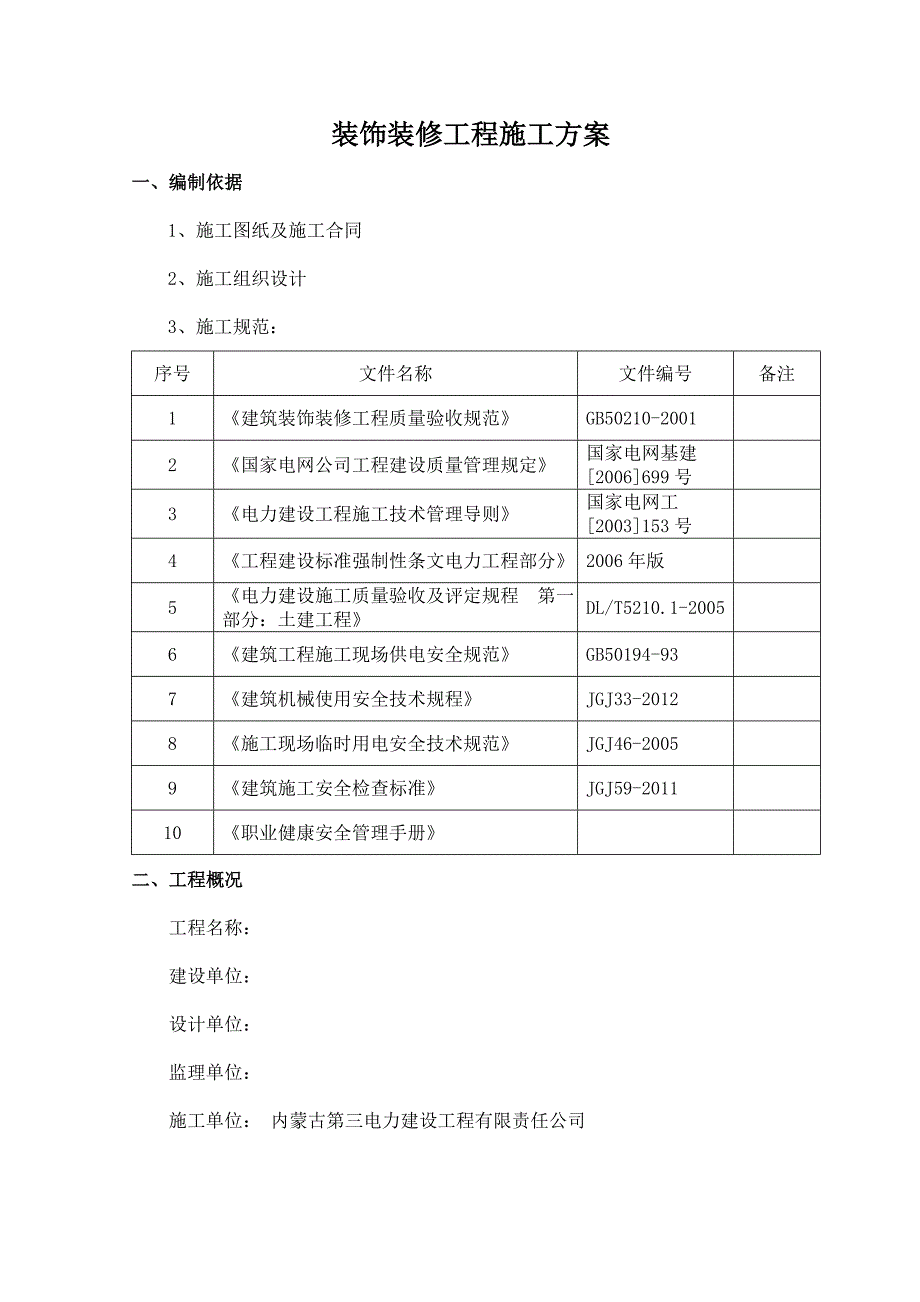

1、装饰装修工程施工方案一、编制依据1、施工图纸及施工合同2、施工组织设计3、施工规范:序号文件名称文件编号备注1建筑装饰装修工程质量验收规范GB50210-20012国家电网公司工程建设质量管理规定国家电网基建2006699号3电力建设工程施工技术管理导则国家电网工2003153号4工程建设标准强制性条文电力工程部分2006年版5电力建设施工质量验收及评定规程 第一部分:土建工程DL/T5210.1-20056建筑工程施工现场供电安全规范GB50194-937建筑机械使用安全技术规程JGJ33-20128施工现场临时用电安全技术规范JGJ46-20059建筑施工安全检查标准JGJ59-20111

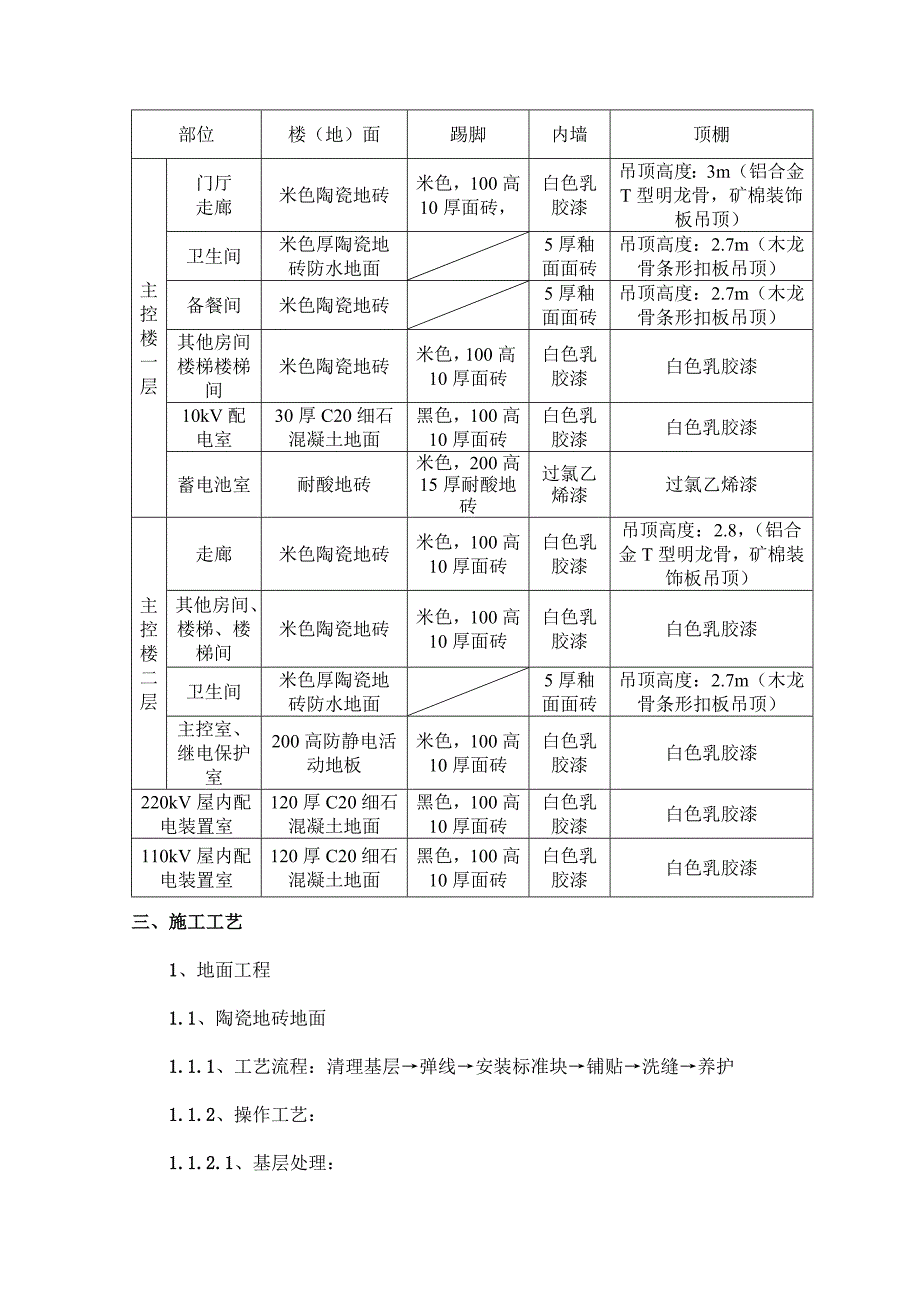

2、0职业健康安全管理手册二、工程概况工程名称:建设单位:设计单位:监理单位: 施工单位: 内蒙古第三电力建设工程有限责任公司 部位楼(地)面踢脚内墙顶棚主控楼一层门厅走廊米色陶瓷地砖米色,100高10厚面砖,白色乳胶漆吊顶高度:3m(铝合金T型明龙骨,矿棉装饰板吊顶)卫生间米色厚陶瓷地砖防水地面5厚釉面面砖吊顶高度:2.7m(木龙骨条形扣板吊顶)备餐间米色陶瓷地砖5厚釉面面砖吊顶高度:2.7m(木龙骨条形扣板吊顶)其他房间楼梯楼梯间米色陶瓷地砖米色,100高10厚面砖白色乳胶漆白色乳胶漆10kV配电室30厚C20细石混凝土地面黑色,100高10厚面砖白色乳胶漆白色乳胶漆蓄电池室耐酸地砖米色,20

3、0高15厚耐酸地砖过氯乙烯漆过氯乙烯漆主控楼二层走廊米色陶瓷地砖米色,100高10厚面砖白色乳胶漆吊顶高度:2.8,(铝合金T型明龙骨,矿棉装饰板吊顶)其他房间、楼梯、楼梯间米色陶瓷地砖米色,100高10厚面砖白色乳胶漆白色乳胶漆卫生间米色厚陶瓷地砖防水地面5厚釉面面砖吊顶高度:2.7m(木龙骨条形扣板吊顶)主控室、继电保护室200高防静电活动地板米色,100高10厚面砖白色乳胶漆白色乳胶漆220kV屋内配电装置室120厚C20细石混凝土地面黑色,100高10厚面砖白色乳胶漆白色乳胶漆110kV屋内配电装置室120厚C20细石混凝土地面黑色,100高10厚面砖白色乳胶漆白色乳胶漆三、施工工艺1

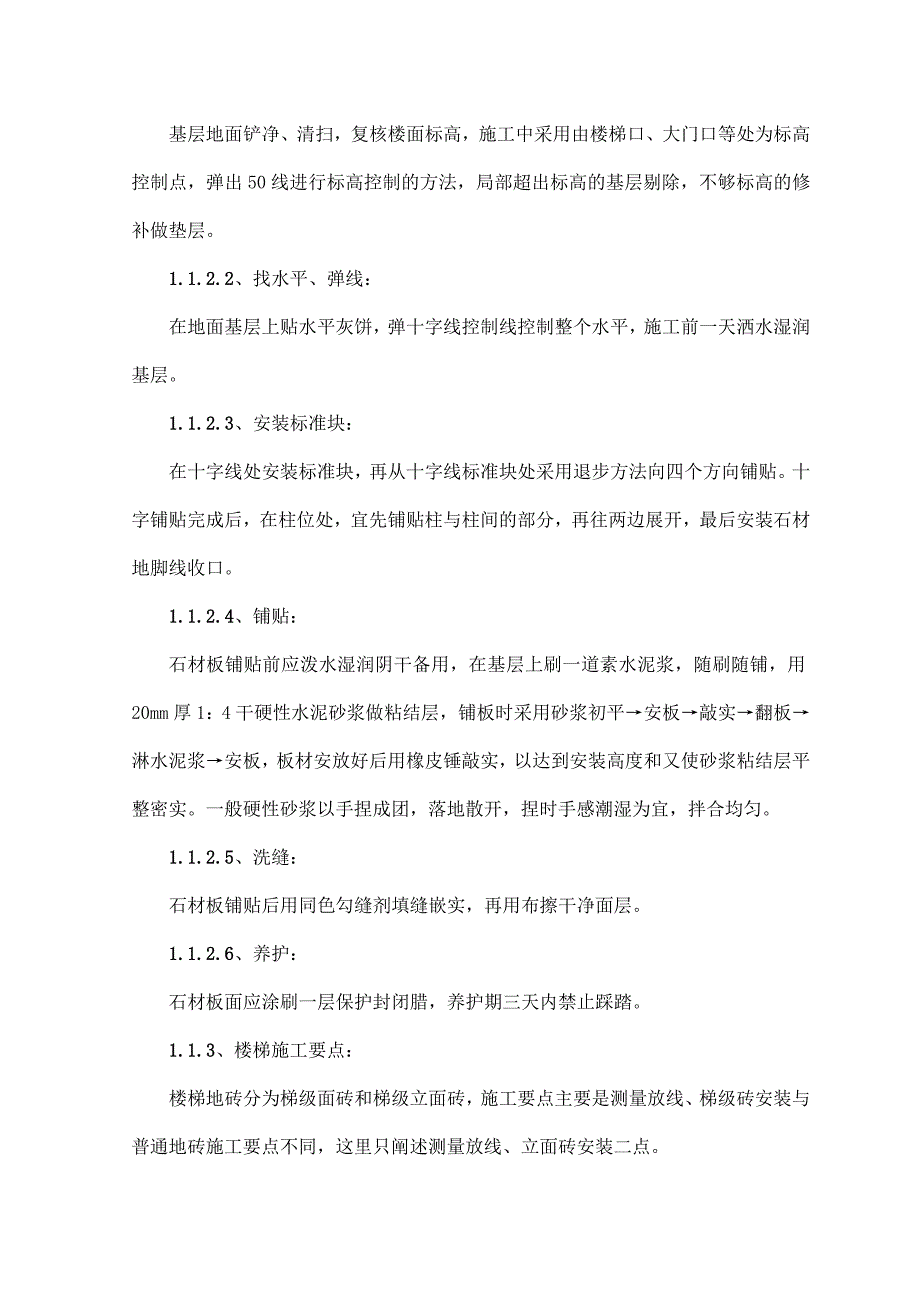

4、、地面工程 1.1、陶瓷地砖地面 1.1.1、工艺流程:清理基层弹线安装标准块铺贴洗缝养护 1.1.2、操作工艺:1.1.2.1、基层处理:基层地面铲净、清扫,复核楼面标高,施工中采用由楼梯口、大门口等处为标高控制点,弹出50线进行标高控制的方法,局部超出标高的基层剔除,不够标高的修补做垫层。 1.1.2.2、找水平、弹线:在地面基层上贴水平灰饼,弹十字线控制线控制整个水平,施工前一天洒水湿润基层。 1.1.2.3、安装标准块:在十字线处安装标准块,再从十字线标准块处采用退步方法向四个方向铺贴。十字铺贴完成后,在柱位处,宜先铺贴柱与柱间的部分,再往两边展开,最后安装石材地脚线收口。 1.1.2

5、.4、铺贴:石材板铺贴前应泼水湿润阴干备用,在基层上刷一道素水泥浆,随刷随铺,用20mm厚1:4干硬性水泥砂浆做粘结层,铺板时采用砂浆初平安板敲实翻板淋水泥浆安板,板材安放好后用橡皮锤敲实,以达到安装高度和又使砂浆粘结层平整密实。一般硬性砂浆以手捏成团,落地散开,捏时手感潮湿为宜,拌合均匀。 1.1.2.5、洗缝:石材板铺贴后用同色勾缝剂填缝嵌实,再用布擦干净面层。 1.1.2.6、养护:石材板面应涂刷一层保护封闭腊,养护期三天内禁止踩踏。 1.1.3、楼梯施工要点: 楼梯地砖分为梯级面砖和梯级立面砖,施工要点主要是测量放线、梯级砖安装与普通地砖施工要点不同,这里只阐述测量放线、立面砖安装二点

6、。 1.1.3.1、测量放线:楼梯的测量放线应在各层的标高平水线、平面控制轴网基准线确认后进行。a、楼梯总宽度按现场测量宽度放中线,保证两跑楼梯宽度一样,同时弹出栏杆扶手的宽度平行线; b、楼梯总高度、楼梯级数、每级踏步高度按两层标高净空间计算的实际尺寸现场放线,预留砂浆、石材厚度,同时将踏步的装饰完成面墨线弹在墙上,并据此计算栏杆扶手的高度和坡度; c、楼梯总长度和每级踏步的深度按图和现场测量长度放线,将同时将踏步立板的装饰完成面墨线弹在墙上,并据此计算栏杆扶手的长度; 1.1.3.2、梯级砖安装:梯级砖施工由下而上顺序安装,梯级立面砖应压在梯级面砖上。面砖安装与普通地砖安装相同,在立面砖背

7、面用1:2砂浆摊抹后安装。1.1.4、地砖铺贴的注意事项 1.1.4.1、大面积的铺贴地砖是从铺好的标准块进行的,铺贴时紧靠标准块退步施工,并拉对缝线控制地砖对缝平直度。 1.1.4.2、边铺贴边用水平尺检查校正,并用橡皮锤敲实,防止空鼓。 1.1.4.3、铺贴地砖前应注意挑选,几何尺寸不正、缺角、脱边、敲曲、裂缝和表面污损的不得使用。 1.1.4.4、建筑阴阳角、固定物、地漏等需切割地砖时,应用整砖切割,套割吻合,不能用碎瓷砖拼凑。 1.1.4.5、卫生间和有排水的空间铺贴地砖时应有5mm的坡度,将流水方向引导到地漏,绝不允许反坡向倒流或积水现象出现。 1.1.5、成品、半成品的保护 (1)

8、、存放石材板块,不得长期受雨淋和水泡,要采取立放,光面相对,板块下应垫木方,现场搬运时也应按上述要求。 (2)、施工人员应穿软底鞋,并要做到随砌随揩净。 (3)、地面铺面尚未完成时,其边沿的石为了防止被碰撞松脱,应在边面前加铺一派边料石(报废无用的),加以保护。 (4)、铺砌好地面的房间应临时封闭,当必须进入施工时,应在地面上作必要的铺垫保护,要避免重物铁器碰伤或划痕。1.2、防静电地板地面1.2.1、工艺流程:基底清理找平层校正竖立支架水准仪扫平检验铺设地板1.2.2、操作工艺:1.2.2.1、基底清理:基层地面铲净、清扫,复核楼面标高,施工中采用门口处为标高控制点,弹出50线进行标高控制的

9、方法,局部超出标高的基层剔除,不够标高的修补做垫层。1.2.2.2、找平层:找平层采用C20细石混凝土,铺设找平层前,将基层表面清理干净,予以湿润,铺设时先刷一遍水泥浆,随刷随铺设找平层。1.2.2.3、校正竖立支架:建立起始点(活动地板模板),根据经纬仪测试结果,再用墨斗线划出两条垂直底线(即X方向、Y方向)以决定起始点。另沿垂直地平线按600600mm 分派基座。1.2.2.4、水准仪扫平检验:确认楼面所有区域高度变化,以利地板之铺设。可用施工水平仪、经纬仪或激光扫平仪测试。同时确认现有固定结构物混凝土高度变化,门槛或地板必须配合设备基础之高度。确认高度完毕再进行基座分派。 基座分派完毕,

10、以激光扫平仪为基准,测试基座水平,以确保在2米范围内,其完成高度水平误差不得超越1.5mm,且整层楼面不得超越2.5mm。 1.2.2.5、铺设地板:基座水平校验完毕,方可开始铺设地板。首先沿着底线装四块地板之长度,再一次确认楼面与基座和面板垂直于底线。若不直,须先调整好,避免使排列失控而必须重新开始。如果有任何不平的地板,必须调校。 每一种收边地板在地板之墙壁、柱子或其他端面处之切割都视为个别的状况,地板必须先测量好,使得切割好的地板能符合且紧密接合在墙面之外线墙面和切割好的地板之间的间隙必须在1.5mm之内,切割地板不可太紧,以至用力安装;切割地板必须与其他地板一致,且有相近的公差,铺设时

11、亦不必用力。确认所有的切割地板都是以基座适当固定,且保持水平、平整和排列整齐。 1.2.3、成品保护:(1)活动地板及其配套材料进场后,设专人负责做好保管工作,尤其在运输、装卸、堆放过程中,应注意保护好面板,不得碰坏面层和边角。(2)在安装过程中,坚持随污染清擦。地板安装时不得与其他工序交叉作业,在安装场所不得加工非整块板或地板附件。(3)活动地板块安装时,应使用吸盘器或橡胶皮碗,不得采用铁器硬撬,做到轻拿轻放。(4)在已铺好的面板上作业是,应穿泡沫塑料拖鞋或软底鞋,不得用锐器、硬物在面板上拖拉、划擦及敲击。(5)在面板安装后、安装设备时,应采取保护面板的临时性措施,在铺设3mm厚的橡胶板上,

12、垫胶合板或厚纸板、厚塑料布作为临时防护。(6)安装设备时,应根据设备的支承和荷重情况,确定地板支承系统的加固措施。2、墙面工程 2.1、墙砖粘贴 2.1.1、工艺流程: 基层处理挑选面砖放线浸砖润墙面砖粘贴清缝2.1.2、操作工艺: (1)基层处理:先剔除墙柱体面上多余灰浆并清扫浮土,然后用清水打湿墙面,抹1:3水泥沙浆底层,其厚度约6毫米,要刮平、拍实、搓粗,最后做到基层表面平整而粗糙。 (2)挑选面砖:施工前应对进场的面砖全部开箱检查,砖面应平整,边缘棱角整齐,不得缺损,并且表面不得有变色、起碱、砂浆流痕和显著光泽受损处。 (3)放线:在底灰上可先弹出垂直与水平的十字坐标控制线,再根据采用

13、的砖的排列形式,用砖的实际规格与墙面实际尺寸相结合。通过试排成功及确定后,弹出每块砖的竖缝和横缝,保证面砖的横平竖直、缝道均匀。 (3)浸砖润墙:这是保证装饰面质量的一个重要技术环节。釉面砖粘贴前应放入清水中浸泡2小时以上,然后取出量干至手按砖背无水迹时方可粘贴。 (4)面砖粘贴: 1)粘结砂浆配合比采用1:1(体积比)水泥砂浆,掺建筑胶。 2)粘结层厚度:在面砖背面满抹灰浆,四角刮成斜面,厚约4毫米左右,注意边角满浆。 3)就位与固定:面砖就位后用木柄轻击砖面,使之与临面齐平,粘贴 510块,用靠尺板检查表面平整,并用灰匙将缝拨直。阳角拼缝可用阳角条,保证接缝平直、密实; 4)擦缝:墙面釉面

14、砖用嵌缝剂擦缝,待嵌缝材料硬化后再清洗表面。 (5)墙砖的注意事项 1)施工顺序由下往上分层粘贴,先粘墙面砖,后贴阴角及阳角,其次粘压顶,最后粘底座阴角。 2)面砖粘贴20分钟内,切忌挪动或震动。 3)采用横平竖直通缝式粘贴方法;面砖横竖缝定必须保证在l-1.5MM范围之内。 4)突出物、管线穿过的部位支撑处,不得用碎砖粘贴,应用整砖套割吻合,突出墙面的边缘厚度应一致。 5)施工中如发现有粘贴不密实的面砖,必须取下添灰重贴,不得在砖口处塞外,以免产生空鼓。 3、隔墙工程 3.1、陶粒混凝土空心砌块隔墙 (1)砌筑阶段 1)根据墙体施工平面放线定位,确定构造柱及门洞的位置大小。 2)构造柱主筋采用12螺纹钢,箍筋6.5300,拉接筋6.5500,通常设置; 圈梁主筋采用12螺纹钢,箍筋6.5300。 3)砌块墙体的砌筑先做烧结普通砖底坐,再从内墙的交接处砌起,然后在全墙面铺开。待砌块就位平稳并松开夹具后,即用垂球或托线板调整其垂直度,用拉线的方法检查其水平度。校正时可用人力轻微推动或用撬杠轻轻撬动砌块,砌块可用木锤敲击偏高处,镶砖补缺工作与安装坐砌紧密配合进行。竖向灰缝可用上浆法或加浆法填塞饱满,随后即通线砌筑墙体的中间部分。 4)砌块错缝砌筑,保证灰缝饱满。一次铺设砂浆的长

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
