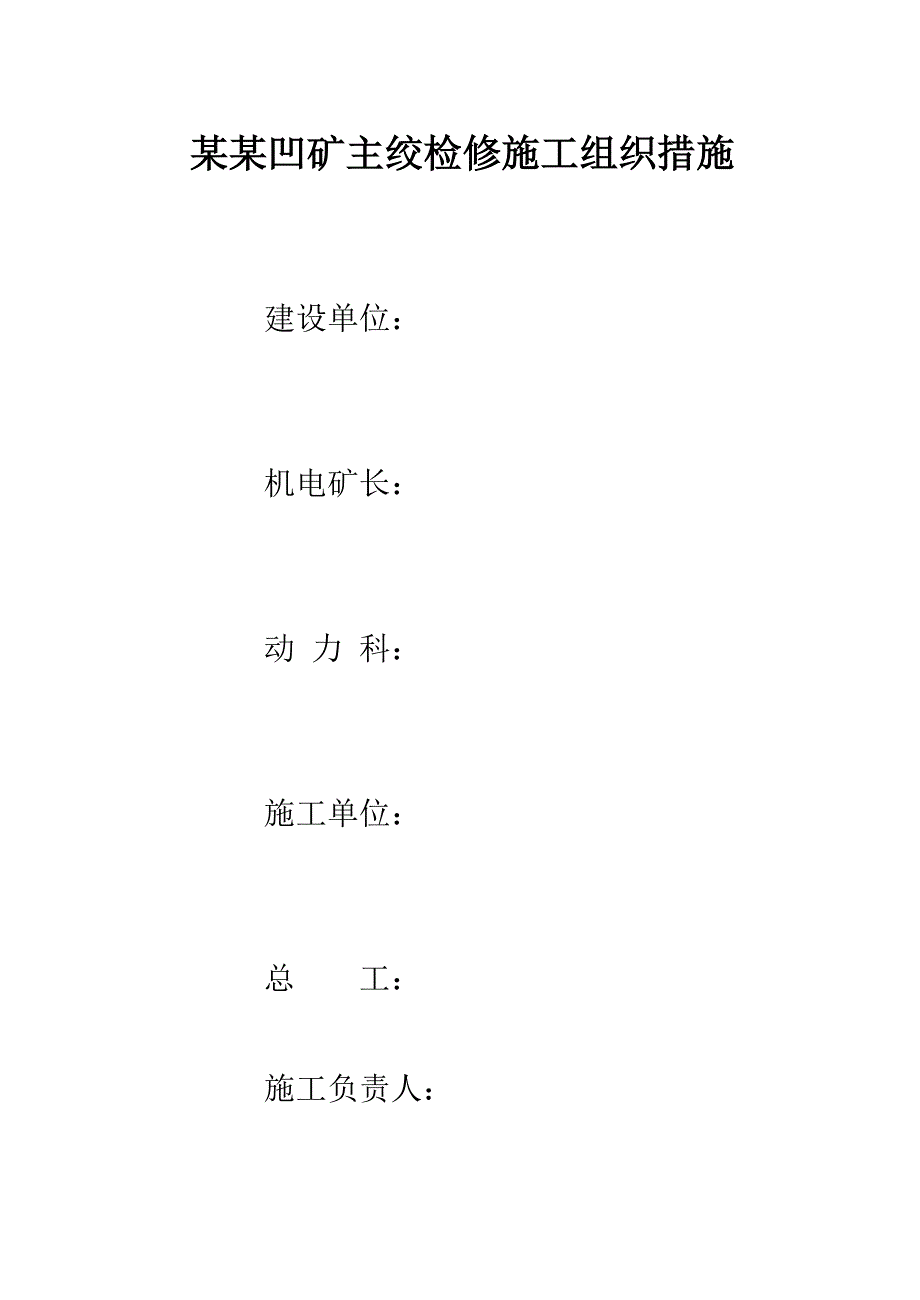

《主绞检修施工组织措施.doc》由会员分享,可在线阅读,更多相关《主绞检修施工组织措施.doc(7页珍藏版)》请在第壹文秘上搜索。

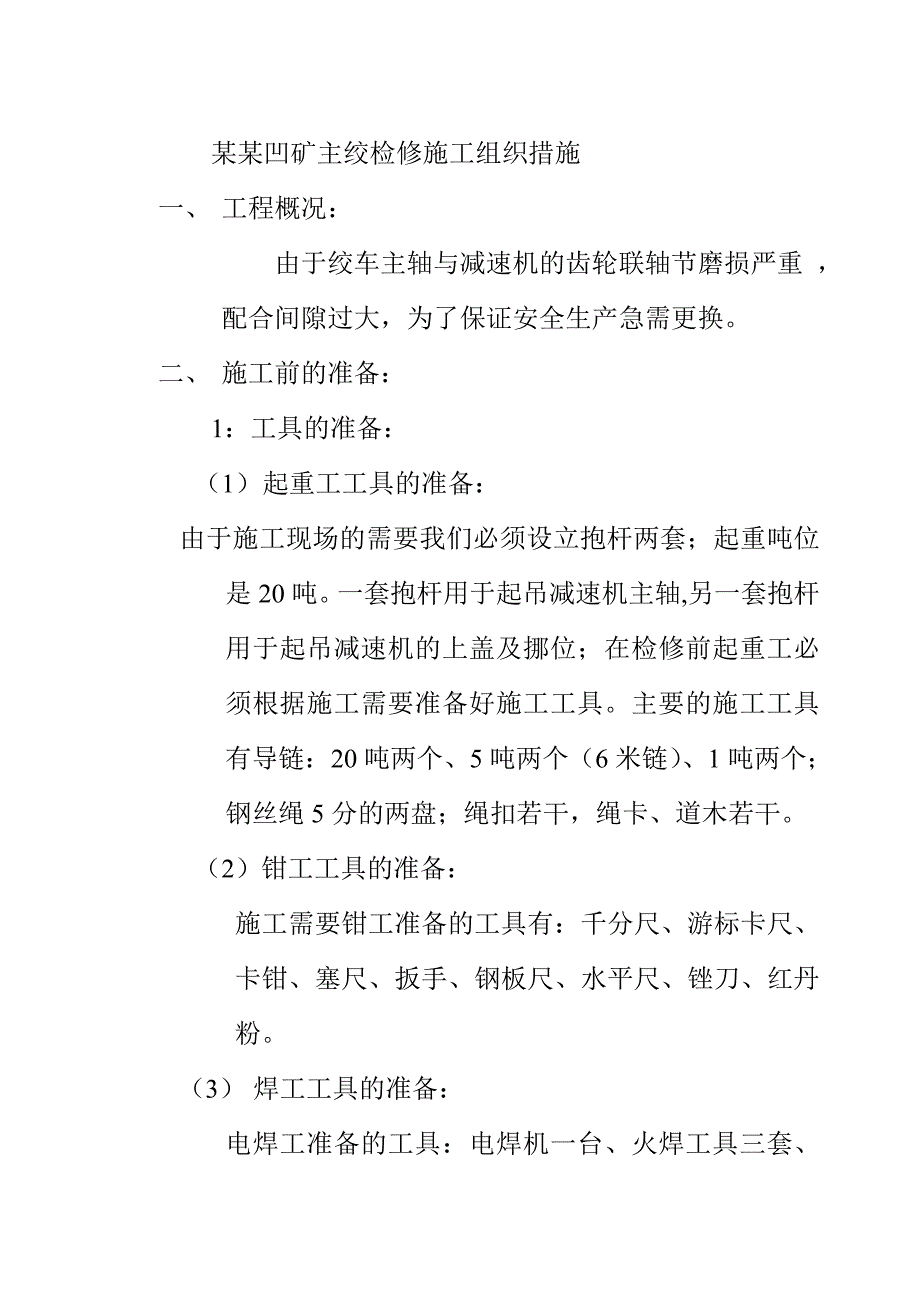

1、某某凹矿主绞检修施工组织措施建设单位:机电矿长:动 力 科:施工单位:总 工:施工负责人:某某凹矿主绞检修施工组织措施一、 工程概况:由于绞车主轴与减速机的齿轮联轴节磨损严重 ,配合间隙过大,为了保证安全生产急需更换。二、 施工前的准备:1:工具的准备:(1) 起重工工具的准备: 由于施工现场的需要我们必须设立抱杆两套;起重吨位是20吨。一套抱杆用于起吊减速机主轴,另一套抱杆用于起吊减速机的上盖及挪位;在检修前起重工必须根据施工需要准备好施工工具。主要的施工工具有导链:20吨两个、5吨两个(6米链)、1吨两个;钢丝绳5分的两盘;绳扣若干,绳卡、道木若干。(2)钳工工具的准备:施工需要钳工准备的

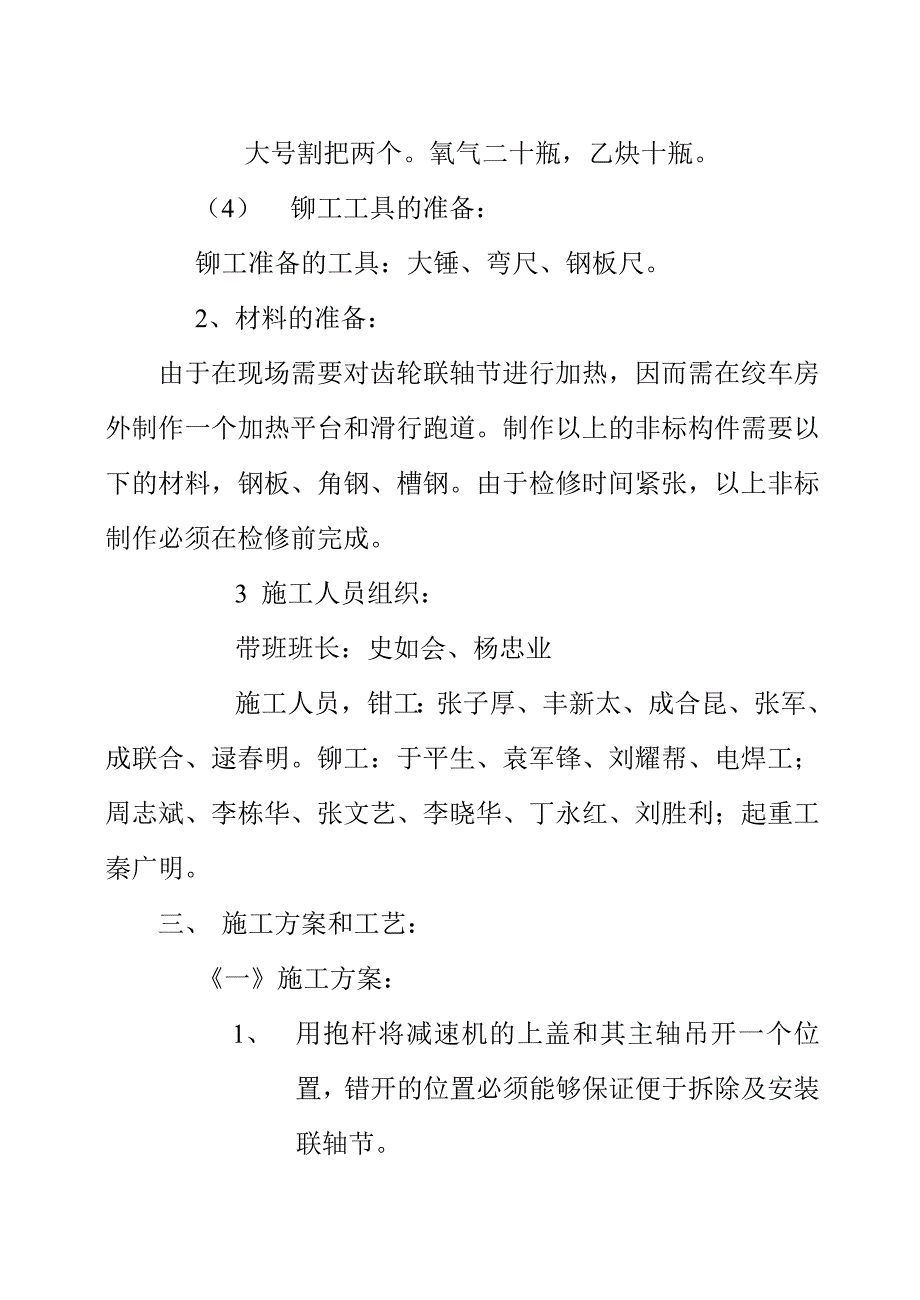

2、工具有:千分尺、游标卡尺、卡钳、塞尺、扳手、钢板尺、水平尺、锉刀、红丹粉。(3) 焊工工具的准备:电焊工准备的工具:电焊机一台、火焊工具三套、大号割把两个。氧气二十瓶,乙炔十瓶。(4) 铆工工具的准备:铆工准备的工具:大锤、弯尺、钢板尺。2、材料的准备:由于在现场需要对齿轮联轴节进行加热,因而需在绞车房外制作一个加热平台和滑行跑道。制作以上的非标构件需要以下的材料,钢板、角钢、槽钢。由于检修时间紧张,以上非标制作必须在检修前完成。3 施工人员组织:带班班长:史如会、杨忠业施工人员,钳工:张子厚、丰新太、成合昆、张军、成联合、逯春明。铆工:于平生、袁军锋、刘耀帮、电焊工;周志斌、李栋华、张文艺、
3、李晓华、丁永红、刘胜利;起重工秦广明。三、 施工方案和工艺: 一施工方案:1、 用抱杆将减速机的上盖和其主轴吊开一个位置,错开的位置必须能够保证便于拆除及安装联轴节。2、 拆除完联轴节后,测量减速机主轴的尺寸、绞车主轴的尺寸,然后根据安装标准及加工的联轴节尺寸,粗刨切向键。3、 测量新加工的齿轮联轴节尺寸和与其装配的主轴尺寸,根据热装需要的尺寸对其加热,加热到所需尺寸后将其热装,等到联轴节完全冷却后,配装其切向键。二施工工艺:1、在起吊过程中起重工要严格按照其操作规程施工,并且要注意不得有损绞车房内其它的设备,在起吊设备时要有专人指挥,专人监护。2、拆除联轴节时,在施工前清除、打扫绞车房内的卫
4、生,特别是易燃物品。火焊工在拆除联轴节使用气割时随时注意,不得引起火灾。在割除绞车大轴侧的联轴节时注意不得使主轴的温度超过80摄氏度;在拆除减速机侧联轴节时注意不得使减速机的轴瓦温度升高;在拆除时注意要有专人负责降温。3、拆除完联轴节待其完全冷却后,测量其主轴的尺寸,然后根据主轴和联轴节的配合尺寸确定齿轮联轴节的加热尺寸。齿轮联轴节的内孔直径尺寸必须大于与其装配的主轴直径尺寸1.5mm-1.8mm。4、刨工根据旧键粗加工切向键,在加工过程中要留有二次加工量。5、确定好齿轮联轴节内孔加热尺寸后,利用油加热。在加热当中注意其温度不得超过150摄氏度( 即所用油的闪点)4、 装配齿轮联轴节时:注意在
5、装配前准备工作必须充分,起吊点准确将装配件吊正,装配间隙加热到位、装配人员佩带石棉手套;在装配时施工人员注意力必须集中,当装配件吊到位后将工件对正,速度要快、要准,确保一次装配到位。5、 配装切向键时接触面必须研磨,接触面的光洁度必须达到要求,接触面积要在60%以上。四、 施工进度:本次检修总工期为72小时,时间为2004年元月20日8时2004年元月23日8时。 1、为了保证施工工期起重工具必须在施工前完成。 2、2004年元月20日8时2004年元月20日20时。提升减速机主轴及上盖到所需位置(4小时),割除齿轮联轴节8小时。 3、2004年元月20日20时2004年元月21日8时。拆除完
6、齿轮联轴节。 4、2004年元月21日8时2004年元月21日20时。施工人员完成的工作量为加热齿轮联轴节到所需尺寸。5、2004年元月21日20时2004年元月22日8时。装配齿轮联轴节。 6、2004年元月22日8点2004年元月22日20时 配装切向键7、2004年元月22日20时2004年元月23日8时 将减速机主轴 就位,拆除抱杆,打扫卫生,撤离工地。 五、 质量保证措施: 1、严格按照施工有关图纸及施工措施施工。 2、严格按照95煤矿安装工程质量检验评定标准施工。 3、在施工过程中如果出现施工问题,施工人员不得随意解决,必须通知施工有关负责人会同矿方有关人员解决。 4、在施工过程中不得随意施工,必须听从施工现场技术人的指挥。
