九安城四期项目二标(幼儿园)混凝土工程施工方案.doc

上传人:p** 文档编号:953580 上传时间:2024-05-27 格式:DOC 页数:30 大小:487.09KB
下载 相关 举报
九安城四期项目二标(幼儿园)混凝土工程施工方案.doc_第1页
第1页 / 共30页
九安城四期项目二标(幼儿园)混凝土工程施工方案.doc_第2页
第2页 / 共30页
九安城四期项目二标(幼儿园)混凝土工程施工方案.doc_第3页
第3页 / 共30页
九安城四期项目二标(幼儿园)混凝土工程施工方案.doc_第4页
第4页 / 共30页
九安城四期项目二标(幼儿园)混凝土工程施工方案.doc_第5页
第5页 / 共30页
九安城四期项目二标(幼儿园)混凝土工程施工方案.doc_第6页
第6页 / 共30页
九安城四期项目二标(幼儿园)混凝土工程施工方案.doc_第7页
第7页 / 共30页
九安城四期项目二标(幼儿园)混凝土工程施工方案.doc_第8页
第8页 / 共30页
九安城四期项目二标(幼儿园)混凝土工程施工方案.doc_第9页
第9页 / 共30页
九安城四期项目二标(幼儿园)混凝土工程施工方案.doc_第10页
第10页 / 共30页
亲,该文档总共30页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《九安城四期项目二标(幼儿园)混凝土工程施工方案.doc》由会员分享,可在线阅读,更多相关《九安城四期项目二标(幼儿园)混凝土工程施工方案.doc(30页珍藏版)》请在第壹文秘上搜索。

1、某某四期项目二标(幼儿园)混凝土施工方案编制人: 审核人: 审批人: 编制单位: 某某市三维市政工程有限公司 编制日期: 某某年二月 混凝土施工方案一、编制依据1、 建设单位提供的有关资料1.1某某四期项目二标(幼儿园)工程施工图纸1.2某某市某某住宅小区南区幼儿园岩石工程详细勘察报告2、有关规范、规程及标准序号名 称编 号1建筑工程施工质量验收统一标准GB50300-20012混凝土结构工程施工质量验收规范GB50204-20023建筑机械使用安全技术规程JGJ33-20124钢筋焊接及验收规程JGJ18-20125混凝土结构施工图平面整体表示方法制图规则和构造详图11G1016混凝土强度检

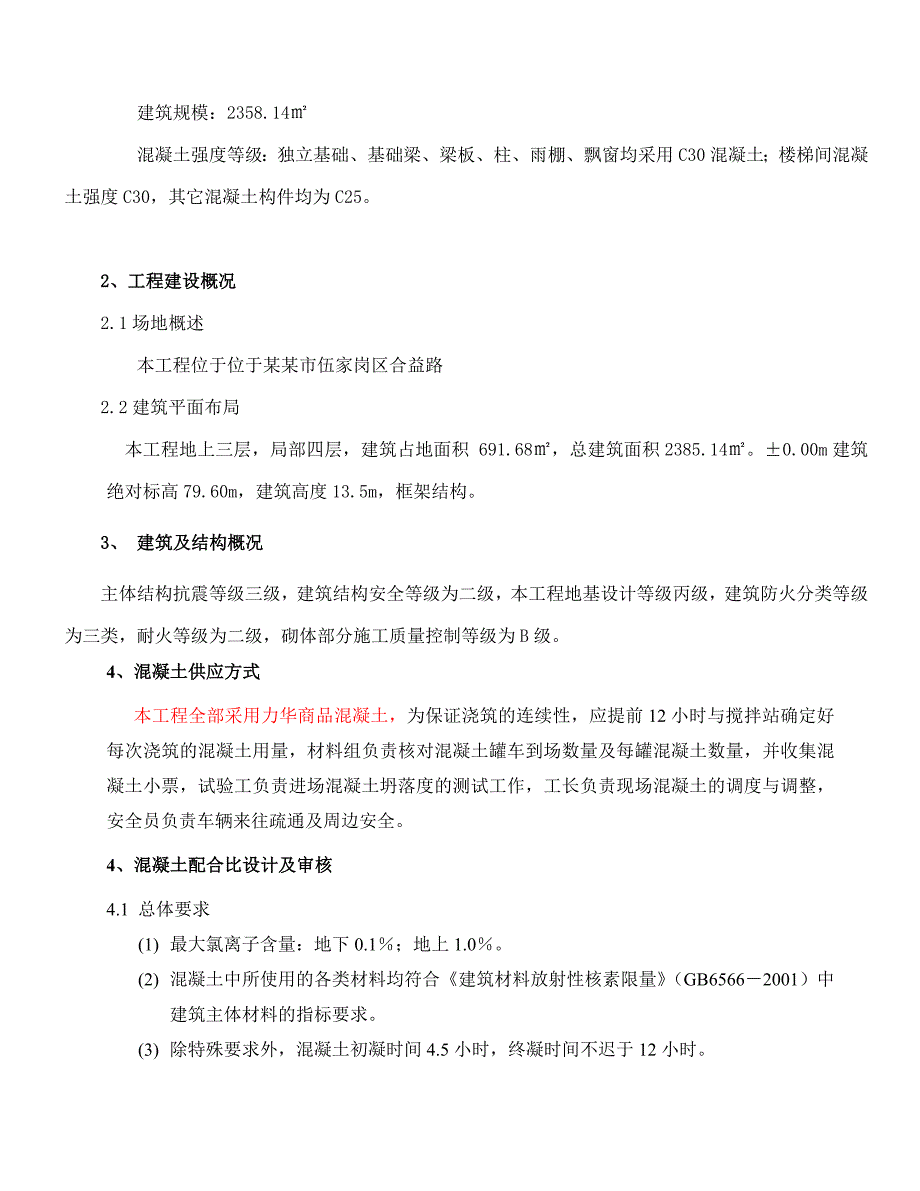

2、验评定标准GB/T50107-20107混凝土泵送施工技术规程JGJ/T10-20118回弹法检测混凝土抗压强度技术规程JGJ/T23-20019建筑施工扣件式钢管脚手架安全技术规程JGJ130-201110本工程施工组织设计二、工程概况1、工程概况工程名称:某某四期二标(幼儿园)建设地址:某某市伍家岗区合益路建设单位:某某市安置房建设公司建筑规模:2358.14混凝土强度等级:独立基础、基础梁、梁板、柱、雨棚、飘窗均采用C30混凝土;楼梯间混凝土强度C30,其它混凝土构件均为C25。2、工程建设概况2.1场地概述本工程位于位于某某市伍家岗区合益路2.2建筑平面布局本工程地上三层,局部四层,建

3、筑占地面积 691.68,总建筑面积2385.14。0.00m建筑绝对标高79.60m,建筑高度13.5m,框架结构。3、 建筑及结构概况主体结构抗震等级三级,建筑结构安全等级为二级,本工程地基设计等级丙级,建筑防火分类等级为三类,耐火等级为二级,砌体部分施工质量控制等级为B级。4、混凝土供应方式 本工程全部采用力华商品混凝土,为保证浇筑的连续性,应提前12小时与搅拌站确定好每次浇筑的混凝土用量,材料组负责核对混凝土罐车到场数量及每罐混凝土数量,并收集混凝土小票,试验工负责进场混凝土坍落度的测试工作,工长负责现场混凝土的调度与调整,安全员负责车辆来往疏通及周边安全。4、混凝土配合比设计及审核4

4、.1 总体要求(1) 最大氯离子含量:地下0.1;地上1.0。(2) 混凝土中所使用的各类材料均符合建筑材料放射性核素限量(GB65662001)中建筑主体材料的指标要求。(3) 除特殊要求外,混凝土初凝时间4.5小时,终凝时间不迟于12小时。(4) 混凝土配合比设计应根据普通混凝土配合比设计规程(JGJ552000)及有关标准确定水灰比、砂率的具体数值。(5) 冬期施工时间的确定:以我方测温连续五天平均气温低于5,并书面通知搅拌站进入冬施时间为准,搅拌站确定的冬施时间早于我方时,以搅拌站确定日期为准。4.2 配合比要求(1) 抗渗混凝土:本工程掺合料选用二级粉煤灰,到场坍落度:120-160

5、mm;入泵前坍落度每小时损失值不大于30mm,坍落度总损失值不大于60mm。混凝土初凝时间不早于4.5小时,终凝时间不迟于12小时,缓凝时间7小时。(2) 地下室混凝土:用低碱活性集料配制混凝土,混凝土碱含量控制在3kg/m3以内。(3) 砂率:3842。原材料等具体要求详见预拌混凝土供应技术要求5、 混凝土的运输5.1一般要求(1) 混凝土运至浇筑地点,应符合浇筑时规定的坍落度,当有离析现象时,必须在浇筑前进行二次搅拌。(2) 运输过程中应尽量减少对混凝土的震动,避免混凝土因震动产生离析、分层。(3) 混凝土搅拌运输车装料前,必须将拌筒内积水倒净,运输途中严禁向运输车内的混凝土任意加水。(4

6、) 混凝土的运送频率,应能保证混凝土施工的连续性。混凝土运输车从出站到现场时间不得超过1小时。(5) 运输车在运送过程中应采取措施,避免遗洒。(6) 混凝土搅拌运输车在运输途中,拌筒应保持3-6r/min的慢速转动。5.2混凝土输送泵需配备的运输车辆台数:HBT80型地泵理论输出量为Qmax70m3/h,a1配管条件系数取0.85,作业效率取0.6混凝土泵实际输出量QQmaxa1 700.850.635.7 m3/h 需配备混凝土运输车辆数计算:N(Q/60V)【(60L/S)T】式中V为运输车容量取8m3 S为运输车平均行驶速度取30(km/h) L为运输车往返距离为15km T为每台运输车

7、总计停歇时间取40(min)故:N【35.7/(608)】【(6015/30)40】5.2台次HBT80混凝土泵配备6辆运输车可满足要求。5.3混凝土输送泵的选择:本工程采用HBT80型混凝土输送泵,其最大输出量为71m3/h,混凝土泵的最大出口压力为16MPa。可根据下列公式计算最大水平输送距离。Lmax=Pmax/PHPH=2K1+K2(1+t2/t1)V22/r0K1=(3.00-0.01S1)102K2=(4.00-0.01S1)102式中符号意义取值如下:Lmax混凝土泵的最大水平输送距离(m);Pmax混凝土泵的最大出口压力(Pa),式中取16MPa;PH混凝土在水平输送管内流动每

8、米产生的压力损失(Pa/m);r0混凝土输送管半径(m),式中取125mm;K1粘着系数(Pa);K2速度系数(Pa/m/s);S1混凝土坍落度,式中取180mm;t2/t1混凝土泵分配阀切换时间与活塞推压混凝土时间之比,取0.3;V2混凝土拌合物在输送管内的平均流速(m/s),取0.8m/s;2径向压力与轴向压力之比,取0.90。故K1=282Pa,K2=382Pa/m/s,PH=9.7810-3MPa,Lmax=1636m526m,满足要求。混凝土压力损失计算,混凝土泵送的换算压力损失如下表:管件名称换算量换算压力损失(MPa)水平管每20m0.10垂直管每5m0.1045弯管每只0.05

9、90弯管每只0.10管道接环(管卡)每只0.10管路截止阀每个0.803-5m橡皮软管每根0.20混凝土泵起动内耗2.80则混凝土输送泵压力损失计算如下:P损失=(50+40)0.1/20+700.1/5+50.1+0.2+2.8=5.35MPaPmax=16MPa。满足要求。6、混凝土输送管道的布置本工程采用管径为125mm的直管以及90和45的弯管来布置混凝土输送管线。6.1 地上结构混凝土浇筑时,A、B主楼泵管从首层进入建筑物,避开顶板的主次梁沿预留洞口向上伸展,到浇筑平面时,甩出弯管,接水平管,然后水平管与布料机(旋转半径12m)连接,直到要浇筑部位(地泵平面布设另见附图)。6.2 地

10、泵架设见下图泵管轴测示意图:6.3 泵管架设要在以下部位进行固定:(1) 泵管与拖式输送泵接口部位附近该处受到的冲击力最大,采用埋入地下的混凝土墩固定,见节点1详图。(2) 泵管在首层由水平管变成立管处进行固定通过架设钢管借助上下楼板将泵管固定。见节点2详图。(3) 垂直管在每层楼板(洞口)进行固定垂直泵管通过木楔将泵管在楼板预留洞处塞死。见节点3详图。6.4 在垂直转角和水平转角处,泵管架应与预埋在楼板的钢筋固定牢固。泵管架在一层和施工层楼层的垂直转角和水平转角处必须与楼板埋件固定,以此保证泵管固定牢固。泵管上楼层后,视浇筑部位再临时设置泵管。6.5 泵管架设原则(1) 砼输送管的方向尽量少

11、变化,距离尽可能短、弯管尽可能少,以减小摩阻力。(2) 砼输送管道垂直配管时,地面水平管长度不宜垂直管的1/4,并且不小于15m,或按照砼泵的产品说明书的规定配制,在砼泵机Y形管出料口36m处的输送管根部设置截止阀,以防砼拌合物反流。(3) 管路连接要牢固、稳定,各管卡位置不得与地面或支撑物接触,管卡在水平方向距离支撑物100mm,距离地面100mm,接头密封严密(垫圈不能少)。(4) 泵体引出的水平管转弯处用45弯管。(5) 首层的水平泵管固定用钢管与柱围抱(见水平泵管与砼柱连接示意图)。水平泵管与垂直泵管相交处下部加顶撑。(6) 底板及顶板混凝土浇筑时,为了避免泵管的振动影响底板及顶板钢筋

12、和基础梁模板的位置,泵管须架设在专门搭设的支架上,而且必须保证支架不得与模板支撑相连。泵管架设见下图示意泵管架设示意图6.6 在每次浇筑前,必须事先同市政有关单位(如交通队等)联系做好有关前期工作,以保证在浇筑混凝土时能顺利进行施工。6.7 泵送工作准备检查泵机就位是否牢固,布管是否正确,搅拌机混凝土罐车导入缸料槽布置是否正确,检查水源接通情况,检测柴油储备量等情况。四、施工准备1、人员准备本混凝土施工工程必须要求具备相关资质的专业分包公司进行施工。其施工人员必须持有相关部门颁发的特种作业人员上岗证并持证上岗。对整个混凝土施工工程进行全面控制。为保证质量和工期,合理安排,使劳动力配置始终处于最

13、佳状态。在劳动力组织安排上,做到技术工种和辅助工种的合理搭配以及各技术工种之间的合理搭配,最大限度地发挥各专业工人的效率。并根据防水施工现场的实际情况随时调配人员,满足工程进度的需要。2、 技术准备2.1由项目总工程师组织各专业人员施工前进行内部图纸初审、会审,对审查出的疑点由设计院设计交底时办理相关洽商,对图纸中的难点进行认真分析讨论,提出解决问题的最佳办法。通过熟悉图纸,了解各部位混凝土的强度及技术要求。2.2现场设置试验室,内设标养室和压力机。标养间内保持202和相对湿度95以上,并配坍落度测试工具及足量的试模,试验室的各器具要提前做好计量的检测和标识工作。压力机用于现场同条件试块试压。

14、2.3混凝土施工前由工长对操作工人进行技术交底,技术交底要针对施工部位、特点、操作工人的技术水平,做到人人对具体部位的具体做法清楚明白。技术交底要做到具有可行性和可操作性,不可只按工艺和规范照抄照搬。2.4做好混凝土浇灌申请记录。做好混凝土施工前隐预检工作。每次浇筑混凝土,工长应按要求如实记录混凝土施工日志。2.5做好试验工的岗前培训工作。试验工每班至少两次进行混凝土坍落度检测及其他混凝土观测,对于不符合要求的混凝土及时通知工长和主任工,不符合要求的混凝土不得用于本工程中。另外,试验工根据结构施工试验及施工记录计划做好本工程混凝土试块留置的工作。3、机具准备混凝土施工前,一切施工用的机具如:混凝土泵、输送管、布料杆以及尖锹、平锹、混凝土吊斗、插入式振捣棒、木抹子、电动磨光机、铝合金长刮杠等准备充分。所有机具均应在混凝土浇筑前进行检查,同时配备专职技工,随时检修。在混凝土浇筑期间,要保证水、电、照明不中断。现场泵车提前支设牢固、准备好照明、水源、电源,并搭好泵车棚。混凝土输送泵、布料杆由租赁单位派驻场人员进行日常保养,保证正常使用。其它机具

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
