乔丹建筑节能保温施工专项方案(施工组织设计).doc

上传人:p** 文档编号:953582 上传时间:2024-05-27 格式:DOC 页数:21 大小:147.73KB
下载 相关 举报
乔丹建筑节能保温施工专项方案(施工组织设计).doc_第1页
第1页 / 共21页

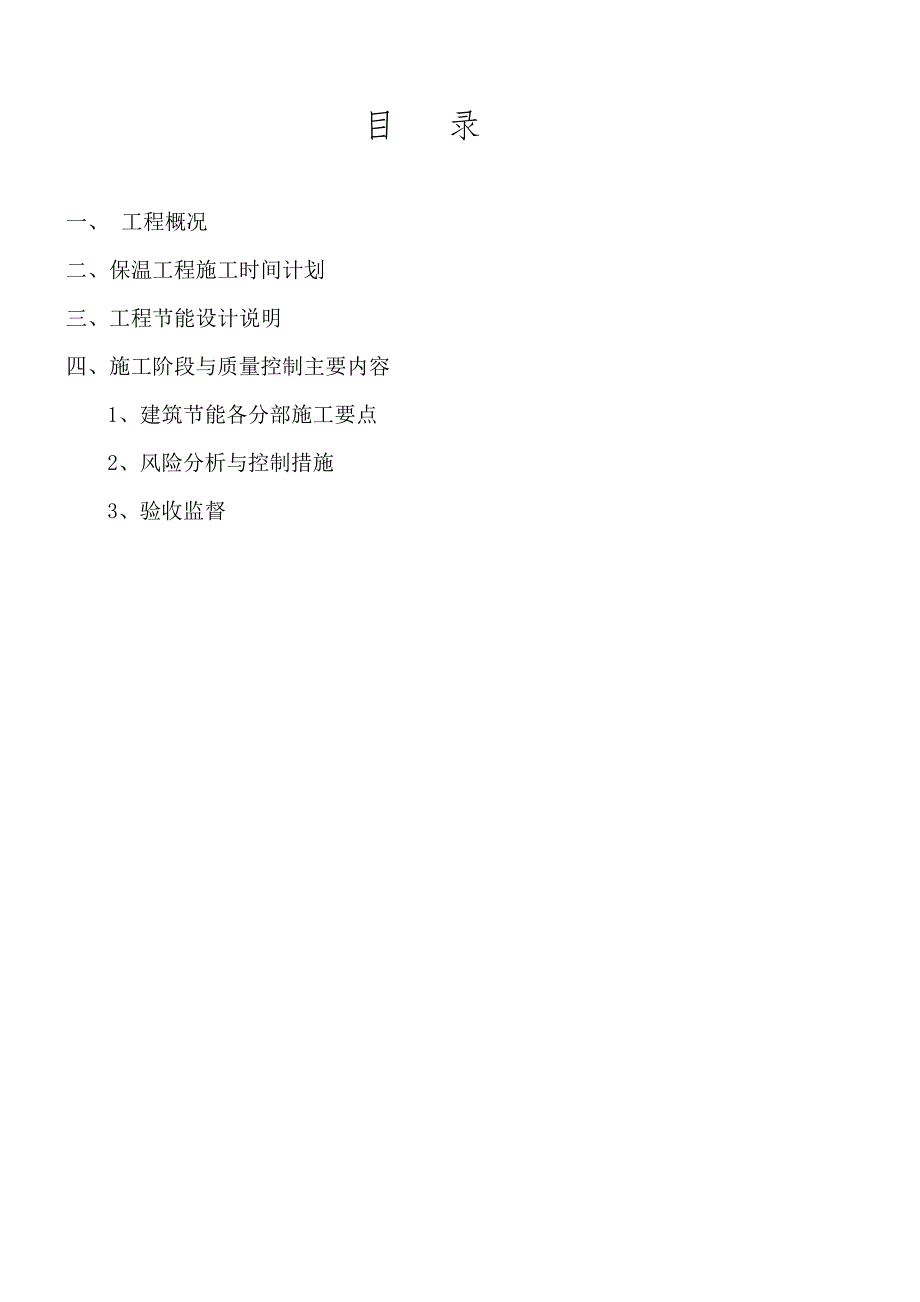

乔丹建筑节能保温施工专项方案(施工组织设计).doc_第2页
第2页 / 共21页

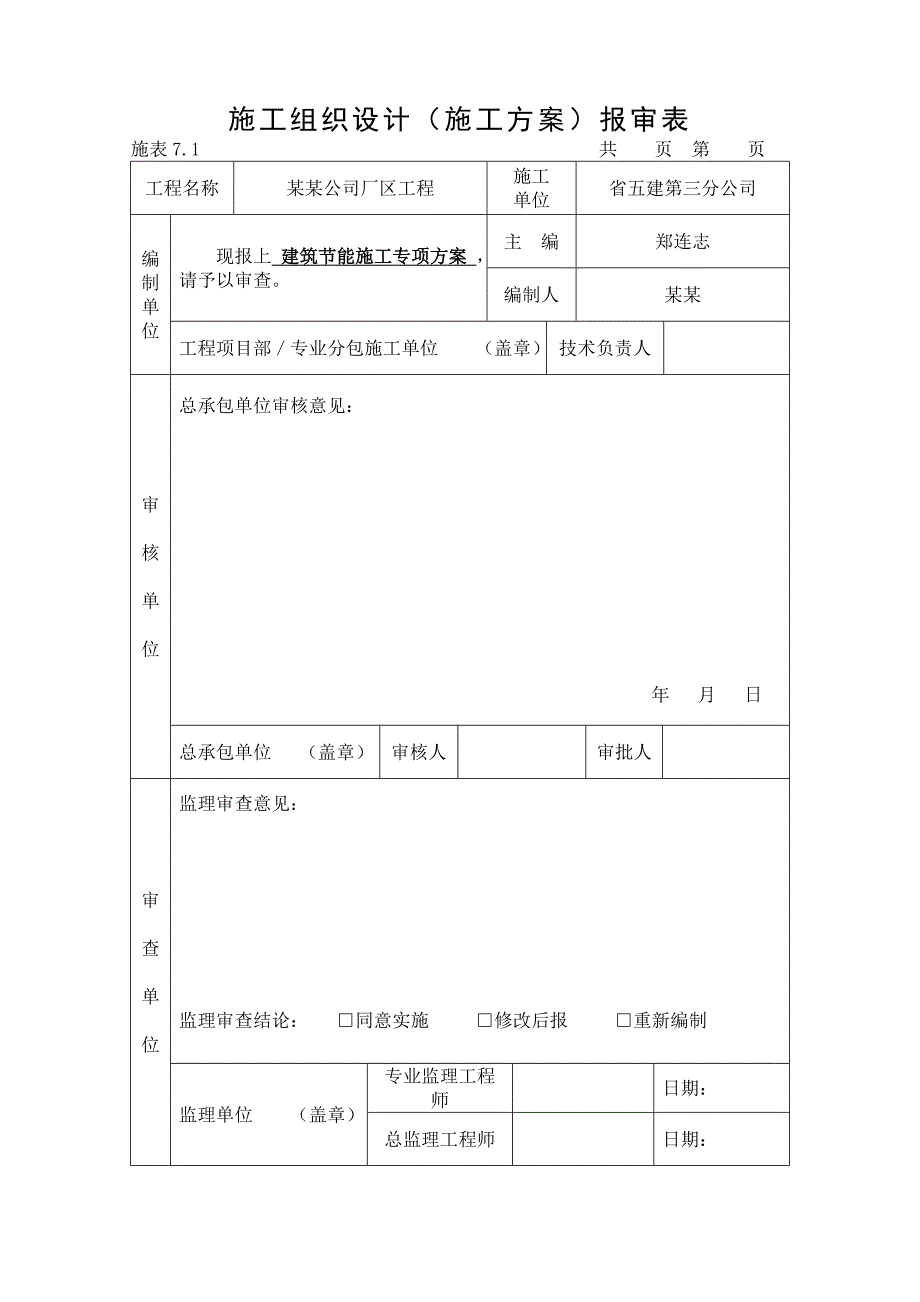

乔丹建筑节能保温施工专项方案(施工组织设计).doc_第3页
第3页 / 共21页
乔丹建筑节能保温施工专项方案(施工组织设计).doc_第4页
第4页 / 共21页
乔丹建筑节能保温施工专项方案(施工组织设计).doc_第5页
第5页 / 共21页
乔丹建筑节能保温施工专项方案(施工组织设计).doc_第6页
第6页 / 共21页
乔丹建筑节能保温施工专项方案(施工组织设计).doc_第7页
第7页 / 共21页
乔丹建筑节能保温施工专项方案(施工组织设计).doc_第8页
第8页 / 共21页
乔丹建筑节能保温施工专项方案(施工组织设计).doc_第9页
第9页 / 共21页
乔丹建筑节能保温施工专项方案(施工组织设计).doc_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《乔丹建筑节能保温施工专项方案(施工组织设计).doc》由会员分享,可在线阅读,更多相关《乔丹建筑节能保温施工专项方案(施工组织设计).doc(21页珍藏版)》请在第壹文秘上搜索。

1、建筑节能施工专项方案工程名称:某某公司厂区工程 编制单位:某某省某某建筑工程公司 编 制 人:某某 编制日期:某某年2月 目 录一、 工程概况二、保温工程施工时间计划三、工程节能设计说明四、施工阶段与质量控制主要内容1、建筑节能各分部施工要点2、风险分析与控制措施3、验收监督施工组织设计(施工方案)报审表施表7.1 共 页 第 页工程名称某某公司厂区工程施工单位省五建第三分公司编制单位现报上 建筑节能施工专项方案 ,请予以审查。主 编郑连志编制人某某工程项目部专业分包施工单位 (盖章)技术负责人审核单位总承包单位审核意见: 年 月 日 总承包单位 (盖章)审核人审批人审查单位监理审查意见:监理

2、审查结论: 同意实施 修改后报 重新编制监理单位 (盖章)专业监理工程师日期:总监理工程师日期:一、工程概况工程名称某某公司厂区工程工程地址晋江市陈埭填溪边村结构类型框架结构建筑类别厂房及住宅建筑层数厂房5层、宿舍楼8层建筑高度 25.40/27.3m占地面积12312.4m2建筑总面积 73954m2抗震设防烈度七抗震等级 三级开工时间某某年02月结构使用年限 50年预计竣工时间2010年01月施工许可证号二、保温工程施工时间计划分部工程名称计划开工时间计划竣工时间墙体某某年 5月某某年 10月屋面某某年 6月 某某年 11月门窗某某年 9月某某年12 月三、建筑节能设计说明(一)节能设计依

3、据:1、某某省建设厅颁布某某省夏热冬暖地区居住建筑节能指导意见;2、民用建筑热工设计规范GB5017693;3、某某省居住建筑节能设计标准实施细则。(二) 节能设计范围及节能设计措施: 1、屋面做法:、由下往上:顶棚面抹灰现浇钢筋混凝土板20mm厚1:2.5水泥砂浆找平层防水卷材35mm厚高强度憎水挤塑聚苯乙烯泡沫板40mm厚C25细石砼掺5%防水剂一次压实找坡(内加钢筋网6150)20mm1:2.5水泥沙浆结合层25mm厚地面砖,1:1水泥砂浆勾缝。2、外墙做法:、由内向外:中级粉刷白色防霉乳胶漆面层20mm水泥石灰砂浆面层190mm厚粘土多孔砖砌块20mm厚聚苯颗料粒保温砂浆找平层磁砖3、

4、外门窗做法:、屋开窗面积已考虑节能要求,窗墙比符合规定的指标。、外窗安装时,其门窗框与洞口之间均采用发泡填充剂填塞。、建筑外窗气密性能为3级。四、施工阶段与质量控制主要内容1建筑节能各分部施工要点(一) 粘土多孔砖砌块填充墙砌体工程1一般要求、砌块在运输、装卸过程中,严禁抛掷和倾倒,现场堆置高度不超过2m。、砌筑前,块材应提前2天浇水湿润。2施工要点、工艺流程:弹线定位检查柱上的预留拉结筋未留的必须补齐砌筑安装或现浇门窗过梁顶部斜砖砌筑。、施工工艺: 弹线定位:根据建筑图纸和楼层轴线位置,在板上放出隔墙及门洞的位置线;然后用吊线的方法,将底板上的位置线引至顶板上;最后沿墙体位置线的外侧,弹出墙

5、体施工50控制线。 检查柱上的预留拉结筋:未留的必须补齐;按拉结筋的间距沿柱高方向每400mm高预埋2A6钢筋)入墙体长度不小于700mm(长度不够应按规范焊接加长),或到门窗框边。、砌筑: 排砖撂底(干摆砖样):一般外墙第一皮砖撂底时,横墙应排丁砖,前后纵墙应排顺砖。根据已弹出的窗门洞墨线,核对门窗间隔墙、附墙柱(垛)的长度尺寸是否符合模数,如若不合模数时,则要考虑好砍砖及排放的计划。砍的砖或丁砖应排在窗口中间、附墙柱(垛)旁或其他不明显的部位。 选砖:选择棱角整齐、无弯曲裂纹、规格基本一致的砖。 盘角:砌墙前应先盘角,每次盘角砌筑的砖墙角度不要超过五皮,并应及时进行吊靠,如发现偏差及时修整

6、。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。每次盘角砌筑后应检查,平整和垂直完全符合要求后才可以挂线砌墙。 挂线:砌筑一砖厚及以下者,采用单面挂线;砌筑一砖半厚及以上者,必须双面挂线。如果长墙几个人同时砌筑共用一根通线,中间应设几个支线点;小线要拉紧平直,每皮砖都要对线看平,使水平缝均匀一致,平直通顺。 采用三一砌砖法。三一砌砖法的操作要领是一铲灰、一块砖、一挤揉,并随手将挤出的砂浆刮去。操作时砖块要平、跟线,砌筑操作过程中,以分段控制游丁走缝和错缝。经常进行自检,如发现有偏差,应随时纠正,严禁事后采用撞砖纠正。应随砌随浆溢出砖墙面的灰迹刮除。、混凝土预制块预埋:

7、数量按洞口高度确定,预制尺寸结合墙体厚度预制;洞口高度在1.2m以内者,每边放2块,高度在23m者每边放4块。预埋木砖的部位一般在洞口上下四皮砖处开始,中间均匀分布。门窗洞口考虑预留后安装门窗框,要注意门窗洞口宽度及标高符合设计要求。、门窗过梁当洞口L1200mm时,用钢筋砖过梁,当1200mmL2100mm时,用预制钢筋砼过梁,在砖墙上的支承长度不小于240mm;当支承长度不足时,应按过梁与柱直接连接处理。当门窗洞边无砖墩搁置过梁时,采用在相应洞顶位置的砼柱上予埋铁件或插筋,以便和过梁中的钢筋焊接。安装过梁标高、位置及型号必须符合设计图纸要求,坐浆饱满;如坐浆厚度超过200mm时,要用细石混

8、凝土铺垫,过梁伸入两端的支承长度应一致。、顶部斜砖:墙体砌筑7d后,用实心砖斜砌,将顶部挤紧。3质量标准 保证项目: 砌块的品种、强度等级必须符合设计要求。 砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的75%。 砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%。 外墙转角处严禁留直槎,其它临时间断处留槎做法必须符合规定。 基本项目: 砌体上下错缝,;墙每间(处)无4皮砖的通缝(通缝指上下二皮砖搭接长度小于25mm)。 砖砌体接槎处灰浆应密实,缝、砖平直。 预埋拉结筋的数量、长度均符合设计要求和

9、施工质量验收规范的规定,留置间距偏差不超过一皮砖。 构造柱留置正确,大马牙槎先退后进,上下顺直;残留砂浆清理干净。 砖墙砌体允许偏差项目,见表6-1。表6-1项次项目允许偏差(mm)检验方法1轴线位置偏移10用经纬仪和拉线和尺量检查2基础和墙砌体顶面标高15用水准仪和尺量检查3垂直度每层5用2m托线板检查全高10m10用经纬仪或吊线和尺量检查10m204表面平整度混水墙8用2m靠尺和楔形塞尺检查5水平灰缝平直度混水墙10拉10m线的尺量检查6水泥、灰缝厚度(10皮砖累计数)8与皮数杆比较尺量检查7门窗洞口(后塞口)宽度5尺量检查门口高度+15,-58预留构造柱(宽度、深度)10尺量检查9外墙上

10、、下窗口偏移20用经纬仪或吊装检查,以底层窗口为准6 应注意的质量问题 灰缝大小不匀:立皮数杆要保证标高一致,盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防止一层线松,一层线紧。 构造柱处砌筑不符合要求:构造柱砖墙应砌成大马牙槎,设置好拉结筋,从柱脚开始两侧都应先退后进,当凿深12cm时,宜上口一皮进6cm,再上一皮进12cm,以保证混凝土浇筑时上角密实。构造柱内的落地灰、砖渣杂物必须清理干净,防止混凝土内夹渣。7 质量记录本工艺标准应具备以下质量记录: 砂浆试块试验报告。 分项工程质量检验评定。(二)铝合金门窗安装工艺 1 范围本工艺标准适用于工业与民用建筑的铝合金门窗安装。2施工准备2.1 材

11、料及主要机具:2.1.1 铝合金门窗:规格、型号应符合设计要求,且应有出厂合格证。2.1.2 铝合金门窗所用的五金配件应与门窗型号相匹配。所用的零附件及固定件最好采用不锈钢件,若用其它材质,必须进行防腐处理。2.1.3 防腐材料及保温材料均应符合图纸要求,且应有产品的出厂合格证。2.1.4 325号以上水泥;中砂按要求备齐。2.1.5 与结构固定的连接铁脚、连接铁板,应按图纸要求的规格备好。并做好防腐处理。2.1.6 焊条的规格、型号应与所焊的焊件相符,且应有出厂合格证。2.1.7 嵌缝材料、密封膏的品种、型号应符合设计要求。2.1.8 防锈漆、铁纱(或铝纱)、压纱条等均应符合设计要求,且有产

12、品的出厂合格证。2.1.9 密封条的规格、型号应符合设计要求,胶粘剂应与密封条的材质相匹配,且具有产品的出厂合格证。2.1.10 主要机具:铝合金切割机、手电钻、圆锉刀、半圆锉刀、十字螺丝刀、划针、铁脚、圆规、钢尺、钢直尺、钢板尺、钻子、锤子、铁锹、抹子、水桶、水刷子、电焊机、焊把线、面罩、焊条等。2.2 作业条件:2.2.1 结构质量经验收后达到合格标准,工种之间办理了交接手续。2.2.2 按图示尺寸弹好窗中线,并弹好+50cm水平线,校正门窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题应提前剔凿处理。2.2.3 检查铝合金门窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合,若有问题应提前处

13、理,并将预留孔洞内的杂物清理干净。2.2.4 铝合金门窗的拆包检查,将窗框周围的包扎布拆去,按图纸要求核对型号,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺陷时,应找有关人员协商解决,经修整鉴定合格后才可安装。2.2.5 认真检查铝合金门窗的保护膜的完整,如有破损的,应补粘后再安装。3 操作工艺3.1 工艺流程弹线找规矩门窗洞口处理门窗洞口内埋设连接铁件铝合金门窗拆包检查按图纸编号运至安装地点检查铝合金保护膜铝合金门窗安装门窗口四周嵌缝、填保温材料清理安装五金配件安装门窗密封条质量检验纱扇安装。3.2 弹线找规矩:在最高层找出门窗口边线,用大线坠将门窗口边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理。高层建筑可用经纬仪找垂直线。门窗口的水平位置应以楼层+50cm水平线为准,往上反,量出窗下皮标高,弹线找直, 每层窗下皮(若标高相同)则应在同一水平线上。3.3 墙厚方向的安装位置:根据外墙大样图及窗台板的宽度,确定铝合金门窗在墙厚方向的安装位置;如外墙厚度有偏差时,原则上应以同

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
