乡村通村油路施工组织设计.doc

上传人:p** 文档编号:953609 上传时间:2024-05-27 格式:DOC 页数:42 大小:453.08KB
下载 相关 举报
乡村通村油路施工组织设计.doc_第1页
第1页 / 共42页
乡村通村油路施工组织设计.doc_第2页
第2页 / 共42页
乡村通村油路施工组织设计.doc_第3页
第3页 / 共42页
乡村通村油路施工组织设计.doc_第4页
第4页 / 共42页
乡村通村油路施工组织设计.doc_第5页
第5页 / 共42页
乡村通村油路施工组织设计.doc_第6页
第6页 / 共42页
乡村通村油路施工组织设计.doc_第7页
第7页 / 共42页
乡村通村油路施工组织设计.doc_第8页
第8页 / 共42页
乡村通村油路施工组织设计.doc_第9页
第9页 / 共42页
乡村通村油路施工组织设计.doc_第10页
第10页 / 共42页
亲,该文档总共42页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《乡村通村油路施工组织设计.doc》由会员分享,可在线阅读,更多相关《乡村通村油路施工组织设计.doc(42页珍藏版)》请在第壹文秘上搜索。

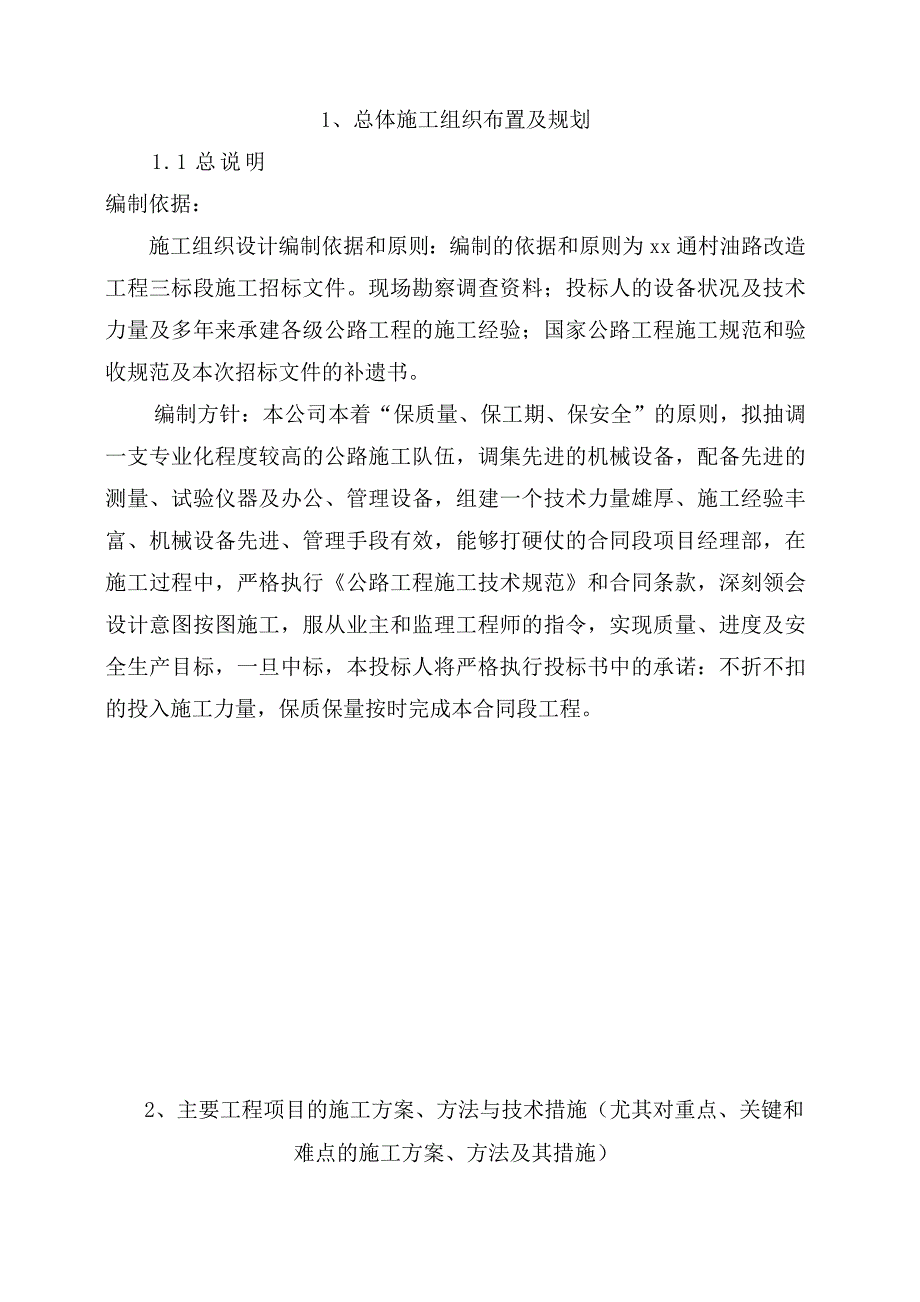

1、1、总体施工组织布置及规划1.1总说明编制依据:施工组织设计编制依据和原则:编制的依据和原则为xx通村油路改造工程三标段施工招标文件。现场勘察调查资料;投标人的设备状况及技术力量及多年来承建各级公路工程的施工经验;国家公路工程施工规范和验收规范及本次招标文件的补遗书。编制方针:本公司本着“保质量、保工期、保安全”的原则,拟抽调一支专业化程度较高的公路施工队伍,调集先进的机械设备,配备先进的测量、试验仪器及办公、管理设备,组建一个技术力量雄厚、施工经验丰富、机械设备先进、管理手段有效,能够打硬仗的合同段项目经理部,在施工过程中,严格执行公路工程施工技术规范和合同条款,深刻领会设计意图按图施工,服

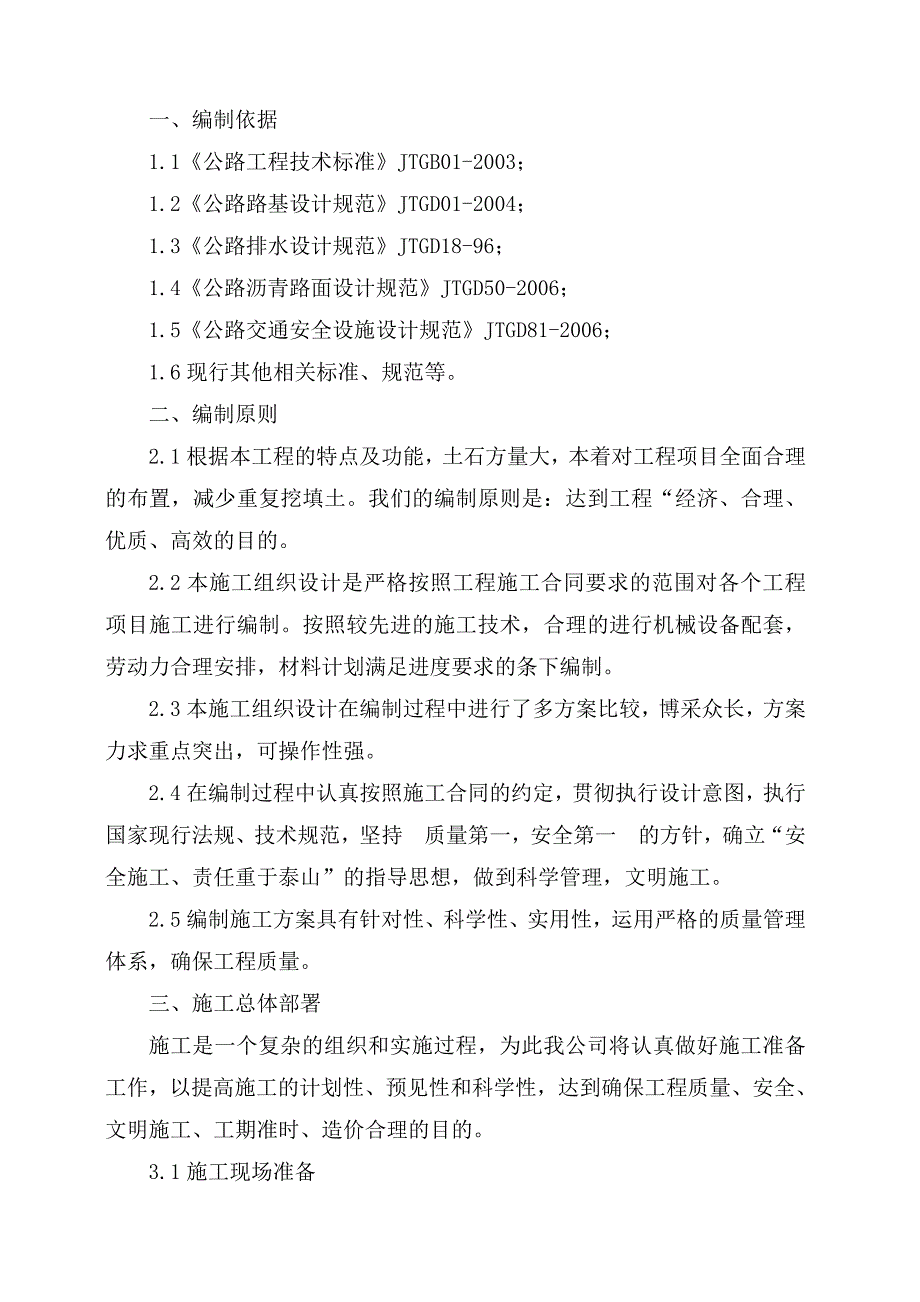

2、从业主和监理工程师的指令,实现质量、进度及安全生产目标,一旦中标,本投标人将严格执行投标书中的承诺:不折不扣的投入施工力量,保质保量按时完成本合同段工程。2、主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点的施工方案、方法及其措施)一、编制依据1.1公路工程技术标准JTGB01-2003;1.2公路路基设计规范JTGD01-2004;1.3公路排水设计规范JTGD18-96;1.4公路沥青路面设计规范JTGD50-2006;1.5公路交通安全设施设计规范JTGD81-2006;1.6现行其他相关标准、规范等。二、编制原则2.1根据本工程的特点及功能,土石方量大,本着对工程项目全面

3、合理的布置,减少重复挖填土。我们的编制原则是:达到工程“经济、合理、优质、高效的目的。2.2本施工组织设计是严格按照工程施工合同要求的范围对各个工程项目施工进行编制。按照较先进的施工技术,合理的进行机械设备配套,劳动力合理安排,材料计划满足进度要求的条下编制。2.3本施工组织设计在编制过程中进行了多方案比较,博采众长,方案力求重点突出,可操作性强。2.4在编制过程中认真按照施工合同的约定,贯彻执行设计意图,执行国家现行法规、技术规范,坚持质量第一,安全第一的方针,确立“安全施工、责任重于泰山”的指导思想,做到科学管理,文明施工。2.5编制施工方案具有针对性、科学性、实用性,运用严格的质量管理体

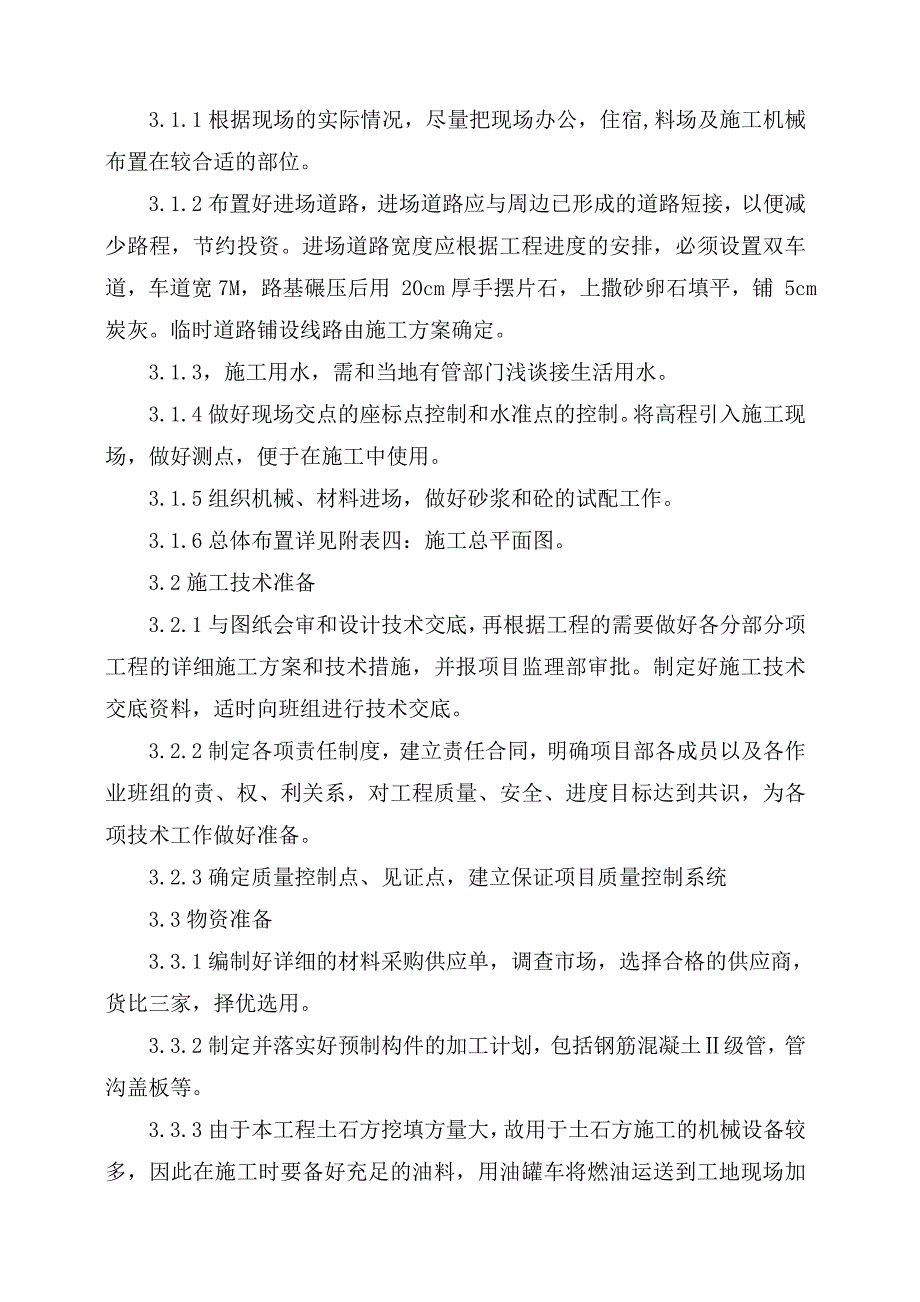

4、系,确保工程质量。三、施工总体部署施工是一个复杂的组织和实施过程,为此我公司将认真做好施工准备工作,以提高施工的计划性、预见性和科学性,达到确保工程质量、安全、文明施工、工期准时、造价合理的目的。3.1施工现场准备3.1.1根据现场的实际情况,尽量把现场办公,住宿,料场及施工机械布置在较合适的部位。3.1.2布置好进场道路,进场道路应与周边已形成的道路短接,以便减少路程,节约投资。进场道路宽度应根据工程进度的安排,必须设置双车道,车道宽7M,路基碾压后用 20cm厚手摆片石,上撒砂卵石填平,铺 5cm炭灰。临时道路铺设线路由施工方案确定。3.1.3,施工用水,需和当地有管部门浅谈接生活用水。3

5、.1.4做好现场交点的座标点控制和水准点的控制。将高程引入施工现场,做好测点,便于在施工中使用。3.1.5组织机械、材料进场,做好砂浆和砼的试配工作。3.1.6总体布置详见附表四:施工总平面图。3.2施工技术准备3.2.1与图纸会审和设计技术交底,再根据工程的需要做好各分部分项工程的详细施工方案和技术措施,并报项目监理部审批。制定好施工技术交底资料,适时向班组进行技术交底。3.2.2制定各项责任制度,建立责任合同,明确项目部各成员以及各作业班组的责、权、利关系,对工程质量、安全、进度目标达到共识,为各项技术工作做好准备。3.2.3确定质量控制点、见证点,建立保证项目质量控制系统3.3物资准备3

6、.3.1编制好详细的材料采购供应单,调查市场,选择合格的供应商,货比三家,择优选用。3.3.2制定并落实好预制构件的加工计划,包括钢筋混凝土级管,管沟盖板等。3.3.3由于本工程土石方挖填方量大,故用于土石方施工的机械设备较多,因此在施工时要备好充足的油料,用油罐车将燃油运送到工地现场加油。3.4劳动力机具准备3.4.1劳动力根据工程的各项技术要求,组织技术过硬素质高的施工队伍。择优选取作业班组,特种作业人员必须持证上岗。做好对班组的质量、安全技术及文明施工教育交底,并做好文字记录。3.4.2根据工程量和机械的台班定额制定机械进场计划,使机械按时进场。3.5现场组织管理机构及人员配备为确保本工

7、程保质保量按期完成,我单位将按项目法组织施工,并按照精干高效的原则成立项目部,决定以从事过类似工程施工项目管理经验的技术骨干为基础,进一步充实力量,组建精干高效的施工项目部,创一流的管理、一流的质量,确保优质、安全按期完成施工任务。现场组织机构图项目经理项目副经理工程部技术负责人质检部物资机械部财务部安全保卫部施工员质检员材料员预算员安全员各施工队3.5.1项目经理:对该项目的施工生产全面负责,组织制定履行施工合同的具体措施,确保按期、优质、安全完成该项目工程施工任务。3.5.2项目副经理:对工程项目的质量、安全和工期负责,定期组织安全检查、质量检查,制止和纠正一切不重视安全、质量的行为。3.

8、5.3技术负责人:在项目经理的领导下全面负责抓好施工技术工作、质量管理工作。3.5.4工程技术部由项目总工程师负责。编制实施性施工组织设计;落实各单项工程施工方案;根据设计及监理要求制定各项施工技术要求和明确施工使用规范;3.5.5质检部负责对工程进行质量监督、检查、评定,对原材料进行检验,使之符合合同、设计和规范要求,对隐蔽工程进行检查评定。3.5.6财务部根据施工进度计划编制用款计划,控制工程造价和工程费用使用,对合同条款执行进行监督,办理与业主和供货商之间的工程款和材料款收取、支付,对工程造价控制和成本控制。3.5.7物质机械部根据施工进度计划,编制各类材料及施工机械的采购、供应计划,并

9、组织运送到施工现场,落实各类施工机械设备零配件的采购和维护、保养,负责各类材料、设备零配件的保管和发放,对工程使用材料和施工机具设备的质量和管理负责。3.5.8安全保卫部安全由安全工程师负责,建立健全安全管理网络,组织与主持项目部的安全教育与安全培训工作,监督、检查各专业队伍施工安全制度和安全措施的落实情况,四、道路施工测量 本工程为直线段、弯道叉道,但施工线路较长,交叉路口分布复杂,测量放样工作量比较大。为保证工程各结构物平面位置的放样及高程准确,根据工程特点,拟采取如下测量方案: 4.1测量设备设置:设置测量组一组,配备水准仪3台,经纬仪2台,线全站仪1台。 4.2设置坐标控制网及水准点:

10、为保证施工测量的连续性和一致性,在施工现场设置足够数量的互相通视的坐标控制点及高程水准点。根据设计图坐标控制点,用全站仪敷设三级坐标控制点并与已交底坐标控制点联网做闭合测量,闭合角度差在允许范围内平差分配得各控制坐标点。这些桩点设置在施工现场内浇灌砼保护,用钢筋桩面刻十字丝保存。每60100米设一水准点并作闭合导线测量,闭合差在允许范围内平差分配得各水准点高程。设置的坐标控制网及各水准点每隔一月左右做一次复核测量,防止各点的沉降或碰动。 4.3根据所设置坐标控制网,直接测放各工程构筑物的平面位置,但须同时用其它坐标控制点进行交汇复核,根据所设置各水准点可以方便进行施工高程测量。 五、路基土方工

11、程开挖5.1经过试验结果,适用的挖方材料,方能用于路基的填筑。6.2采用机械开挖。开挖时,距设计边坡线预留一定距离,用机械辅以人工配合修整边坡,以确保边坡稳定、顺适、整齐。5.3土方开挖不论开挖工程量和开挖深度的大小,均应自上而下开挖,不得乱挖超挖。严禁掏洞取土。5.4挖方路堑施工标高,应考虑因压实的下沉量,其值应由试验确定,并预留2030cm层厚,防止雨水泡软路床底。5.5路堑开挖拟按整个横断面的宽度和深度,从一端或两端逐渐向前开挖。开挖时,在不同高度可分几个台阶开挖,其深度视工作与安全而定,一般宜为1.52.0m。无论自两端一次横挖到路基标高或分台阶横挖,均设单独的运土通道及临时排水沟。5

12、.6修好从路堑到路基的过渡边沟和排水系统,保证路堤不因挖方地段排出的雨水而受损。开挖边坡应用挖掘机修整,最后由人工整平。六、路基石方开挖如有开挖石方,爆破法施工的主要施工工艺阐述如下:6.1凡能用机械直接机械开挖的,均应用机械开挖;不能用机械开挖或人工直接开挖的,则用爆破法开挖。在爆破法施工路段,应查明路段内有无电缆线,地下预埋管线及其平面位置、埋置深度,同时应查明开挖边界线外的建筑结构类型、完好程度、距开挖边界距离,然后制定爆破方案,任何爆破方案的制定都必须确保既有建筑物、管线的安全。6.2对于风化层及软石,采用推土机和挖掘机直接开挖,对于次坚石、坚石采用空压机配潜孔钻机打眼,石方量较小地段

13、采用浅孔爆破,石方量集中地段采用多排定向松动爆破,边坡附近采取光面爆破。预裂爆破、减弱松动爆破、炮眼法或裸露药包法等,根据具体情况采用。6.3路床顶面采用密集小型排炮施工,出渣采用铲车、挖掘机配合自卸汽车运输方式进行。施工前在坡脚用双排钢管搭支架,支架内空处叠2m高砂包外面挂上防护安全网防护,防止滚石伤人。6.4爆破施工程序配备专业施爆人员施爆区管线调查炮位设计与审批沿线附近布设爆破施工公告牌用机械或人工清除施爆区覆盖层和强风化岩石钻孔 爆破器材检查与试验炮孔(或坑道、药室)检查与废渣清除装药并安装引爆器材布置安全岗和施爆区安全员炮孔堵塞撤离施爆区和飞石、强震波影响区的人、畜在安全区域暂设路障

14、拦停过往车辆起爆、清除瞎炮解除警戒测定爆破效果(包括飞石、地震波对施爆区外构造物造成的损伤及造成的损失) 6.5爆破施工方法6.5.1按照爆破设计的路线、间距、排距,由爆破技术人员现场标出炮孔的位置,炮孔位置未经爆破技术人员同意,不得随意更改。6.5.2用高风压潜孔钻机,按照爆破设计要求的孔位、倾角、深度钻孔,钻成的炮孔用草袋装土覆盖,防止雨水和碎石流入,并做好明显标志。6.5.3钻孔完成后,爆破技术人员对每一个炮孔进行孔位、深度的验收和登记,不符合要求的炮孔要重新钻孔。要注意预裂爆破孔底的高程应高出预留马道30cm,超深时要回填到设计深度。6.5.4用设计要求的非电毫秒位雷管做起爆体。按设计

15、的药量进行装药。预裂爆破的装药要先在现场绑制,按设计的路线、装药密度将炸药、雷管和导爆索一起捆绑在竹劈上,缓缓送入炮孔内。6.5.5装药后选用黄土或沙质粘土填塞,土中严禁含有碎石。用木质炮杆捣实,填塞时防止将雷管的导爆管捣断,填塞长度应保证2.53.0m。预裂爆破孔填塞时,选用包药纸或塑料袋在炮孔上部0.8cm处填塞,然后用黄土或优质粘土填实。6.5.6按设计的爆破网络采用孔外串联法联线,注意延时雷管的段位应与设计的段位一致,每孔引出的导爆管要串联连接在网路上,导爆管道与雷管紧贴,并用胶布绑牢。联线后应由技术人员对线路进行一次检查。6.5.7联线后由爆破技术人员进行线路的检验,主要检验线路是否漏接、错接、和断路,发现问题要及时纠正。6.5.8起爆前必须按爆破要求对爆破现场及周围进行清场,所有人员,设备保证在警戒安全距离之外,并在主要道路及重要地点按规定布置一定的安全岗及安全员暂时停过往车辆、人群,才能按照爆破总指挥实行可起爆信号进行起爆。6.5.9起爆前先进行爆破警戒,所有人员必须撒离到警戒线以外,按照现场指挥人员的口令,实施起爆。6.5.10起爆分钟后,由技术人员检查爆破现场,进行排险

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
