二层砖混结构办公楼工程施工组织设计.doc
《二层砖混结构办公楼工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《二层砖混结构办公楼工程施工组织设计.doc(12页珍藏版)》请在第壹文秘上搜索。

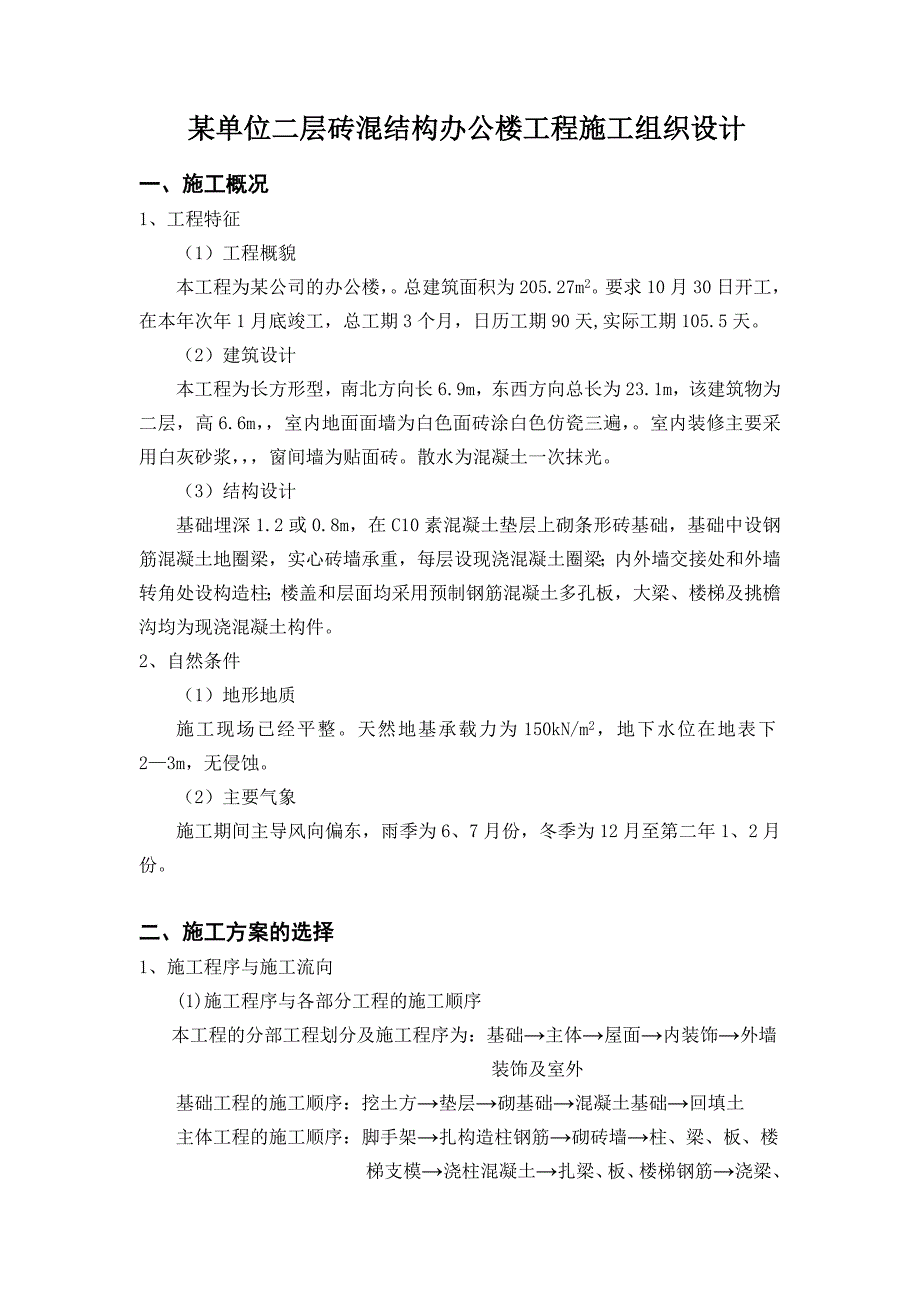

1、 某单位二层砖混结构办公楼工程施工组织设计一、施工概况1、工程特征(1)工程概貌本工程为某公司的办公楼,。总建筑面积为205.27m2。要求10月30日开工,在本年次年1月底竣工,总工期3个月,日历工期90天,实际工期105.5天。(2)建筑设计本工程为长方形型,南北方向长6.9m,东西方向总长为23.1m,该建筑物为二层,高6.6m,室内地面面墙为白色面砖涂白色仿瓷三遍,。室内装修主要采用白灰砂浆,窗间墙为贴面砖。散水为混凝土一次抹光。(3)结构设计基础埋深1.2或0.8m,在C10素混凝土垫层上砌条形砖基础,基础中设钢筋混凝土地圈梁,实心砖墙承重,每层设现浇混凝土圈梁;内外墙交接处和外墙转

2、角处设构造柱;楼盖和层面均采用预制钢筋混凝土多孔板,大梁、楼梯及挑檐沟均为现浇混凝土构件。2、自然条件(1)地形地质施工现场已经平整。天然地基承载力为150kN/m2,地下水位在地表下23m,无侵蚀。(2)主要气象施工期间主导风向偏东,雨季为6、7月份,冬季为12月至第二年1、2月份。二、施工方案的选择1、施工程序与施工流向(1)施工程序与各部分工程的施工顺序本工程的分部工程划分及施工程序为:基础主体屋面内装饰外墙装饰及室外基础工程的施工顺序:挖土方垫层砌基础混凝土基础回填土主体工程的施工顺序:脚手架扎构造柱钢筋砌砖墙柱、梁、板、楼梯支模浇柱混凝土扎梁、板、楼梯钢筋浇梁、板、楼梯混凝土吊装楼板
3、(含楼板灌缝)拆模屋面工程的施工顺序:找平层隔气层保温层找平层防水层保护层内装饰工程的施工顺序:天棚、内墙抹灰安装门窗玻璃油漆墙面喷白楼地面外墙装饰及室外工程的施工顺序:外墙面装饰台阶散水(2)施工段的划分与施工流向基础工程:分为3段,111轴线为第一段,1122轴线为第二段,FL轴线为第三段,由南向北流水施工。主体工程:与基础施工相应,15层每层分为3个施工段,地下室只有FL轴线部分有,记为1个施工段,第6层只有1122轴线部分有,记为一个施工段,共17个施工段,自南向北,由下而上组织流水施工,保证砌砖墙工序连续施工。屋面工程:不分段,整体一次施工。内装饰工程:自下而上,一层一段,共7段。外
4、墙装饰及室外工程:不分段,自上而下整体一次施工。2、施工方法及机具选择(1)基础工程 挖基槽采用两台挖掘机,两台装载机,8辆自卸汽车配合外运。待基坑开挖出一定范围后进行人工刷坡,依据现场土质和周围环境情况计划坡比,放坡系数为1:0.33,人工刷坡与机械开挖同时进行。要求配合机械挖土的施工人员清楚挖土区域及机械前后行走范围及回转半径,严禁在机械前后行走范围及回转半径内行走及施工配合作业。 地下水处理地面排水遵循先整治后开挖的施工顺序,施工前先做好地面排水,地面排水随地形坡势沿开挖基坑外边缘设30公分高阻水带,再修200300水渠排水,以防地表水流入坑内。坑内排水沿基坑横向中线向基坑东西方向挖四个

5、积水坑,用水泵抽水。第四章 土方回填4.1 回填工艺4.1.1土方回填应分层进行,每层厚度不超过250mm,并逐层夯实。回填的填料种类、密实度要求、虚铺厚度和压实遍数等应符合设计要求;施工前,应做好水平标志,以控制回填的高度或厚度。严格控制材料容重、含水率等指标。4.1.2 回填时加强对天气的监测,了解当天的天气预报,做到雨天停止室外回填施工,并采取相应措施对受潮回填土层进行处理。4.2 回填土质回填前需找好土源,对淤泥、腐殖土、耕植土和有机含量大于8%的土,不得作为回填土,回填前检验回填土的含水率是否最优(检验方法为:用手将灰紧捏成团,两指轻捏即碎)。若含水率偏高,可采用翻松、晾晒或均匀掺入
6、干土等措施;若含水率偏低,采用预先洒水润湿等措施。抄好标高,严格控制回填土厚度、标高和平整度。4.2 回填夯实4.2.1 人力打夯前将填土初步整平,打夯按一定方向进行,一夯压半夯,夯夯相接,行行相连,两遍纵横交叉,分层夯打。4.2.2 夯实基槽及地平时,夯实路线由四边开始,然后再夯向中间。 夯实机具采用立式打夯机,夯击次数为140150次/min,夯实起落高度为145mm,生产率为12.5M3/h。4.2.4 填土厚度为250mm,打夯之间对填土进行初步平整,打夯机依次夯打,均匀分布,不留间隙。4.2.4 打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。 砖基础砂浆配合比应采用重量比,并由试验
7、室确定,水泥计量精度为2%,砂,掺合料为5%。宜用机械搅拌,投料顺序为砂水泥掺合料水,搅拌时间不少于1.5min。砂浆应随拌随用,一般水泥砂浆和水泥混合砂浆须在拌成后3h和4h内使用完,不允许使用过夜砂浆。组砌方法应正确,一般采用满丁满条。里外咬槎,上下层错缝,采用“三一”砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲砂浆灌缝的方法。基础大放脚的撂底尺寸及收退方法必须符合设计图纸规定,如一层一退,里外均应砌丁砖;如二层一退,第一层为条砖,第二层砌丁砖。大放脚的转角处,应按规定放七分头,其数量为一砖半厚墙放三块,二砖墙放四块,以此类推。砖基础砌筑前,基础垫层表面应清扫干净,洒水湿润。先盘墙角,每

- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 二层砖混 结构 办公楼 工程施工 组织设计
