二建施工管理2Z102050建筑安装工程费用的结算(一).doc

上传人:p** 文档编号:953637 上传时间:2024-05-27 格式:DOC 页数:7 大小:24KB
下载 相关 举报
二建施工管理2Z102050建筑安装工程费用的结算(一).doc_第1页
第1页 / 共7页
二建施工管理2Z102050建筑安装工程费用的结算(一).doc_第2页
第2页 / 共7页
二建施工管理2Z102050建筑安装工程费用的结算(一).doc_第3页
第3页 / 共7页
二建施工管理2Z102050建筑安装工程费用的结算(一).doc_第4页
第4页 / 共7页
二建施工管理2Z102050建筑安装工程费用的结算(一).doc_第5页
第5页 / 共7页
二建施工管理2Z102050建筑安装工程费用的结算(一).doc_第6页
第6页 / 共7页
二建施工管理2Z102050建筑安装工程费用的结算(一).doc_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《二建施工管理2Z102050建筑安装工程费用的结算(一).doc》由会员分享,可在线阅读,更多相关《二建施工管理2Z102050建筑安装工程费用的结算(一).doc(7页珍藏版)》请在第壹文秘上搜索。

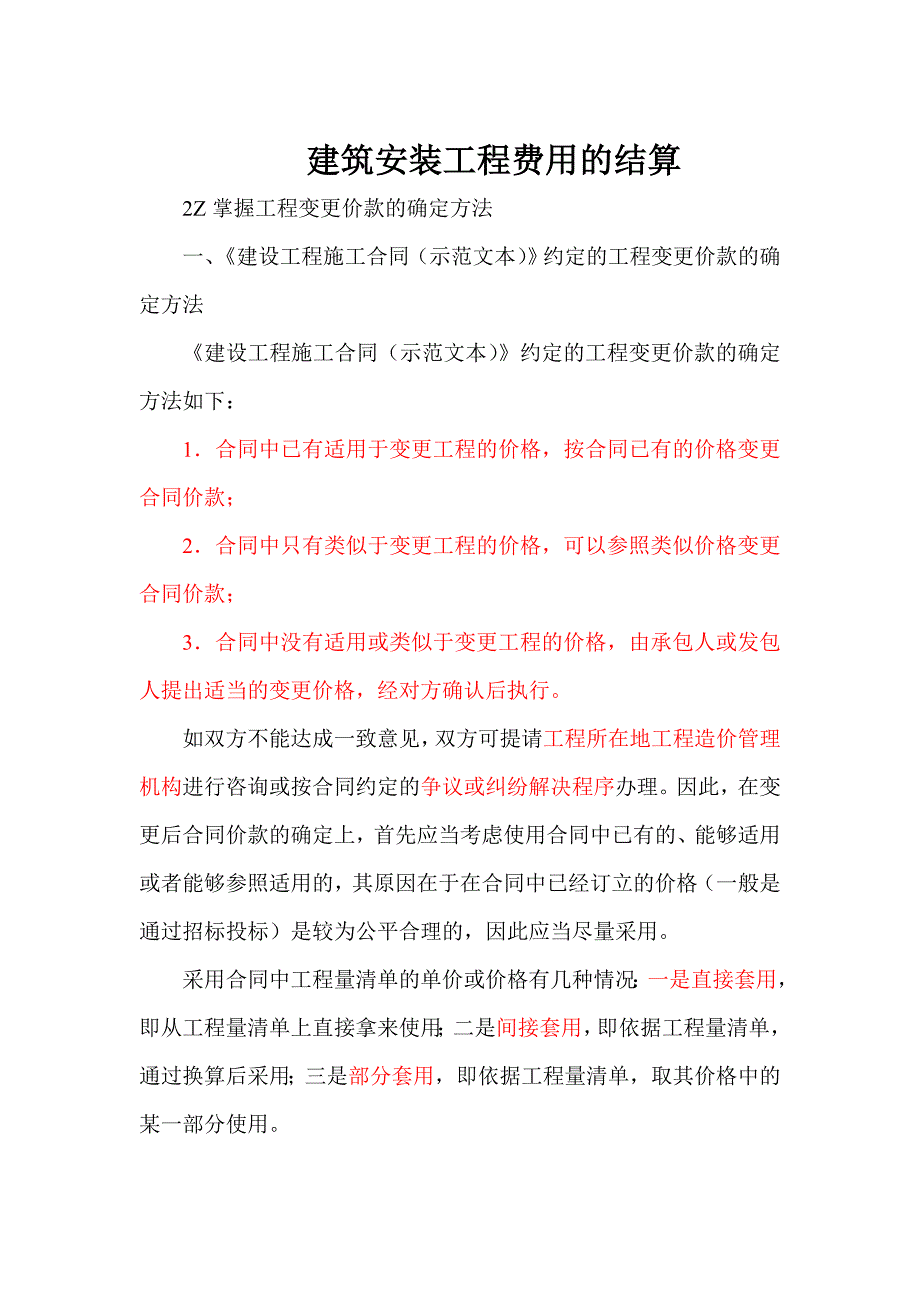

1、建筑安装工程费用的结算2Z掌握工程变更价款的确定方法一、建设工程施工合同(示范文本)约定的工程变更价款的确定方法建设工程施工合同(示范文本)约定的工程变更价款的确定方法如下:1合同中已有适用于变更工程的价格,按合同已有的价格变更合同价款;2合同中只有类似于变更工程的价格,可以参照类似价格变更合同价款;3合同中没有适用或类似于变更工程的价格,由承包人或发包人提出适当的变更价格,经对方确认后执行。如双方不能达成一致意见,双方可提请工程所在地工程造价管理机构进行咨询或按合同约定的争议或纠纷解决程序办理。因此,在变更后合同价款的确定上,首先应当考虑使用合同中已有的、能够适用或者能够参照适用的,其原因在

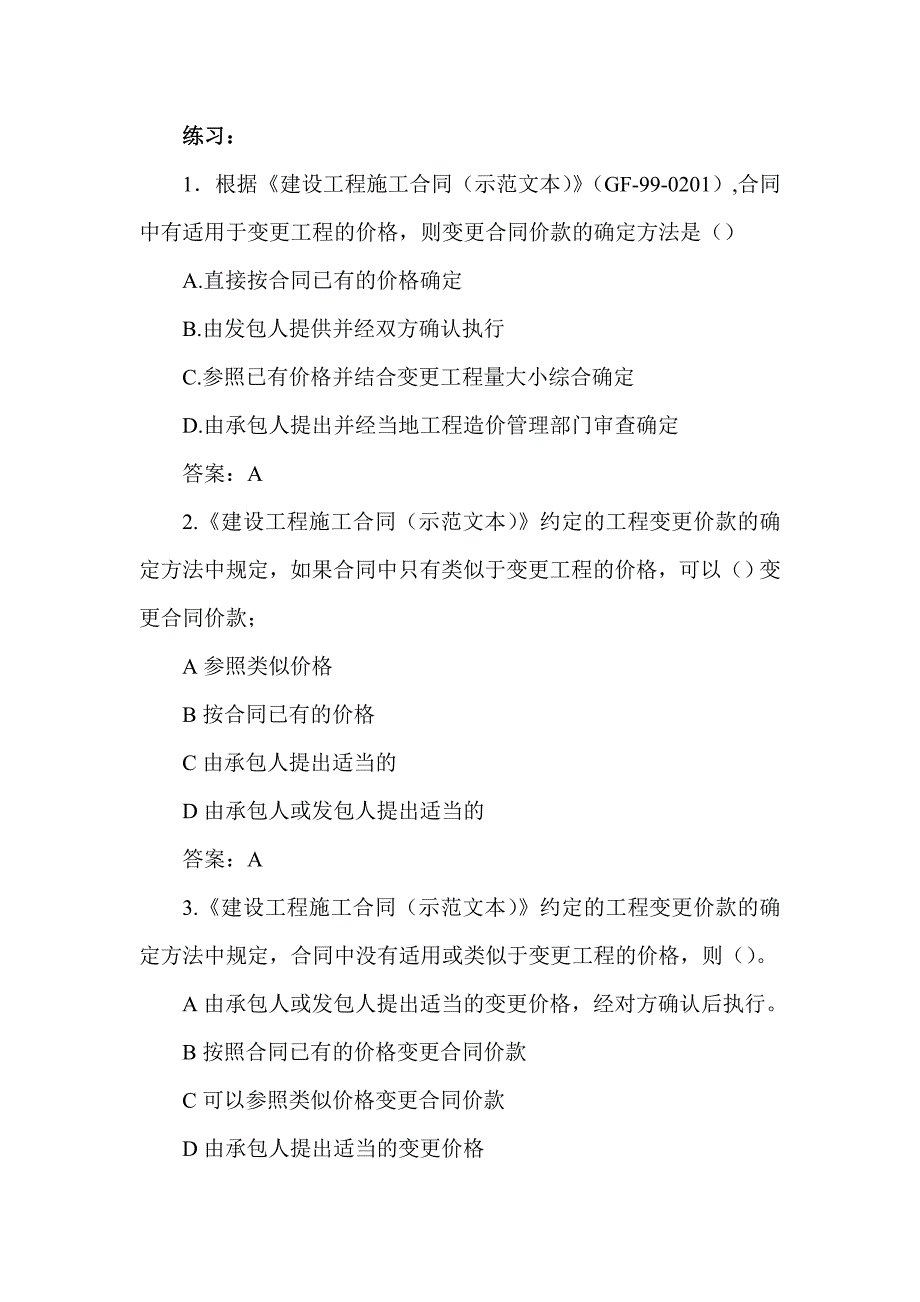

2、于在合同中已经订立的价格(一般是通过招标投标)是较为公平合理的,因此应当尽量采用。采用合同中工程量清单的单价或价格有几种情况:一是直接套用,即从工程量清单上直接拿来使用;二是间接套用,即依据工程量清单,通过换算后采用;三是部分套用,即依据工程量清单,取其价格中的某一部分使用。练习:1根据建设工程施工合同(示范文本)(GF-99-0201),合同中有适用于变更工程的价格,则变更合同价款的确定方法是()A. 直接按合同已有的价格确定B. 由发包人提供并经双方确认执行C. 参照已有价格并结合变更工程量大小综合确定D. 由承包人提出并经当地工程造价管理部门审查确定答案:A2.建设工程施工合同(示范文本

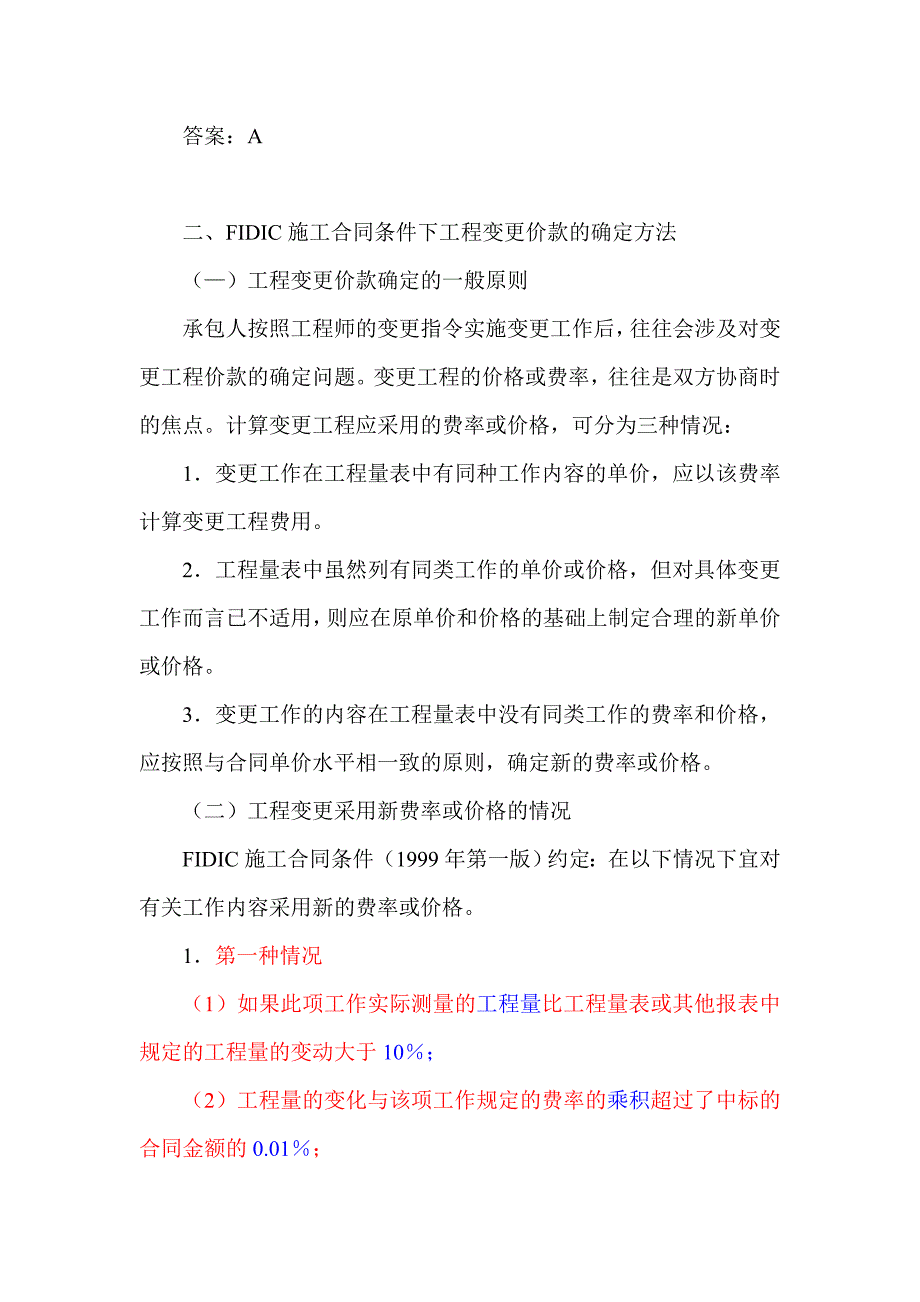

3、)约定的工程变更价款的确定方法中规定,如果合同中只有类似于变更工程的价格,可以()变更合同价款;A参照类似价格B按合同已有的价格C由承包人提出适当的D由承包人或发包人提出适当的答案:A3.建设工程施工合同(示范文本)约定的工程变更价款的确定方法中规定,合同中没有适用或类似于变更工程的价格,则()。A由承包人或发包人提出适当的变更价格,经对方确认后执行。B按照合同已有的价格变更合同价款C可以参照类似价格变更合同价款D由承包人提出适当的变更价格答案:A二、FIDIC施工合同条件下工程变更价款的确定方法()工程变更价款确定的一般原则承包人按照工程师的变更指令实施变更工作后,往往会涉及对变更工程价款的

4、确定问题。变更工程的价格或费率,往往是双方协商时的焦点。计算变更工程应采用的费率或价格,可分为三种情况:1变更工作在工程量表中有同种工作内容的单价,应以该费率计算变更工程费用。2工程量表中虽然列有同类工作的单价或价格,但对具体变更工作而言已不适用,则应在原单价和价格的基础上制定合理的新单价或价格。3变更工作的内容在工程量表中没有同类工作的费率和价格,应按照与合同单价水平相一致的原则,确定新的费率或价格。(二)工程变更采用新费率或价格的情况FIDIC施工合同条件(1999年第一版)约定:在以下情况下宜对有关工作内容采用新的费率或价格。1第一种情况(1)如果此项工作实际测量的工程量比工程量表或其他

5、报表中规定的工程量的变动大于10;(2)工程量的变化与该项工作规定的费率的乘积超过了中标的合同金额的0.01;(3)此工程量的变化直接造成该项工作单位成本的变动超过1;(4)此项工作不是合同中规定的“固定费率项目”。2第二种情况(1)此工作是根据变更与调整的指示进行的;(2)合同没有规定此项工作的费率或价格;(3)由于该项工作与合同中的任何工作没有类似的性质或不在类似的条件下进行,故没有一个规定的费率或价格适用。每种新的费率或价格应考虑以上描述的有关事项对合同中相关费率或价格加以合理调整后得出。如果没有相关的费率或价格可供推算新的费率或价格,应根据实施该工作的合理成本和合理利润,并考虑其他相关

6、事项后得出。三、建设工程工程量清单计价规范规定的工程变更价款的确定方法关于工程价款的调整,建设工程工程师清单计价规范)GB50500-2008)有如下规定。1在发、承包双方履行合同的过程中,当国家的法律、法规、规章及政策发生变化,国家建设主管部门或其他授权的工程造价管理机构据此发布工程造价调整文件,工种价款应当进行调整。2若因施工中出现施工图纸(含设计变更)与工程师清单项目特征描述不一致时,发、承包双方应按新的项目特征,即实际施工的项目特征重新确定相应工程量清单项目的综合单价。3若因分部分项工程量清单漏项或非承包人原因引起的工程变更,造成增加新的工程量清单项目时,其对应的综合单价按下列方法:(

7、1)合同中已有适用的综合单价,按合同中已有的综合单价确定;(2)合同中有类似的综合单价,参照类似的综合单价确定;(3)合同中没有适用或类似的综合单价,由承包人提出综合单价,经发包人确认后执行。练习:1根据建设工程工程量清单计价规范)(GB505002008),对工程施工过程中因修改设计而新增的工程量清单项目,在合同中没有适用或类似的综合单价时,其综合单价应()。A由发包人提出,经工程师确认B由工程师提出,经发包人确认C由承包人提出,经发包人确认D由发包人提出,经承包人确认答案:C4若因分部分项工程量清单漏项或非承包人原因的工程变更,需要增加新的分部分项工程量清单项目,引起措施项目发生变化,造成

8、施工组织设计或施工方案变更,则:(1)原措施费中已有的措施项目,按原有措施费的组价方法调整;(2)原措施费中没有的措施项目,由承包人根据措施项目变更情况,提出适当的措施费变更,经发包人确认后调整。5在合同履行过程中,若因非承包人原因引起的工程量增减与招标文件中提供的工程量有偏差,该偏差对工程量清单项目的综合单价产生影响,则是否调整综合单价以及如何调整应在合同中约定。若合同未作约定,按以下原则办理:(1)当工程量清单项目工程量的变化幅度在10%以内时,其综合单价不做调整,执行原有的综合单价;(2)当工程量清单项目工程量的变化幅度在10%以外,且其影响分部分项工程费超过0.1%时,其综合单价及对应

9、的措施费均应予以调整。调整的方法是由承包人对增加的工程量或减少后剩余的工程量提出新的综合单价和措施项目费,经发包人确认后调整。【例2Z-3】某独立土方工程,招标文件中估计工程量为100万m3,合同中约定:土方工程单价为5元m3,当实际工程量超过估计工程量20时,调整单价,单价调为4元m3。工程结束时实际完成土方工程量为130万m3,则土方工程款为多少万元?【解】合同约定范围内(20以内)的工程款为:100(120)51205=600(万元)超过20之后部分工程量的工程款为:(130120)4=40(万元)则土方工程款合计60040640(万元)练习:1某独立土方工程按工程量清单计价规范计价,招标文件中预计工程量10万立方米,合同中规定:土方工程单价30元立方米,当实际工程量超过估计工程量10%时,超出部分价格调整为25元立方米。工程完成后实际工程量12万立方米,则该土方工程的结算工程款为()万元。A355B350C325D300答案:A

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程造价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
