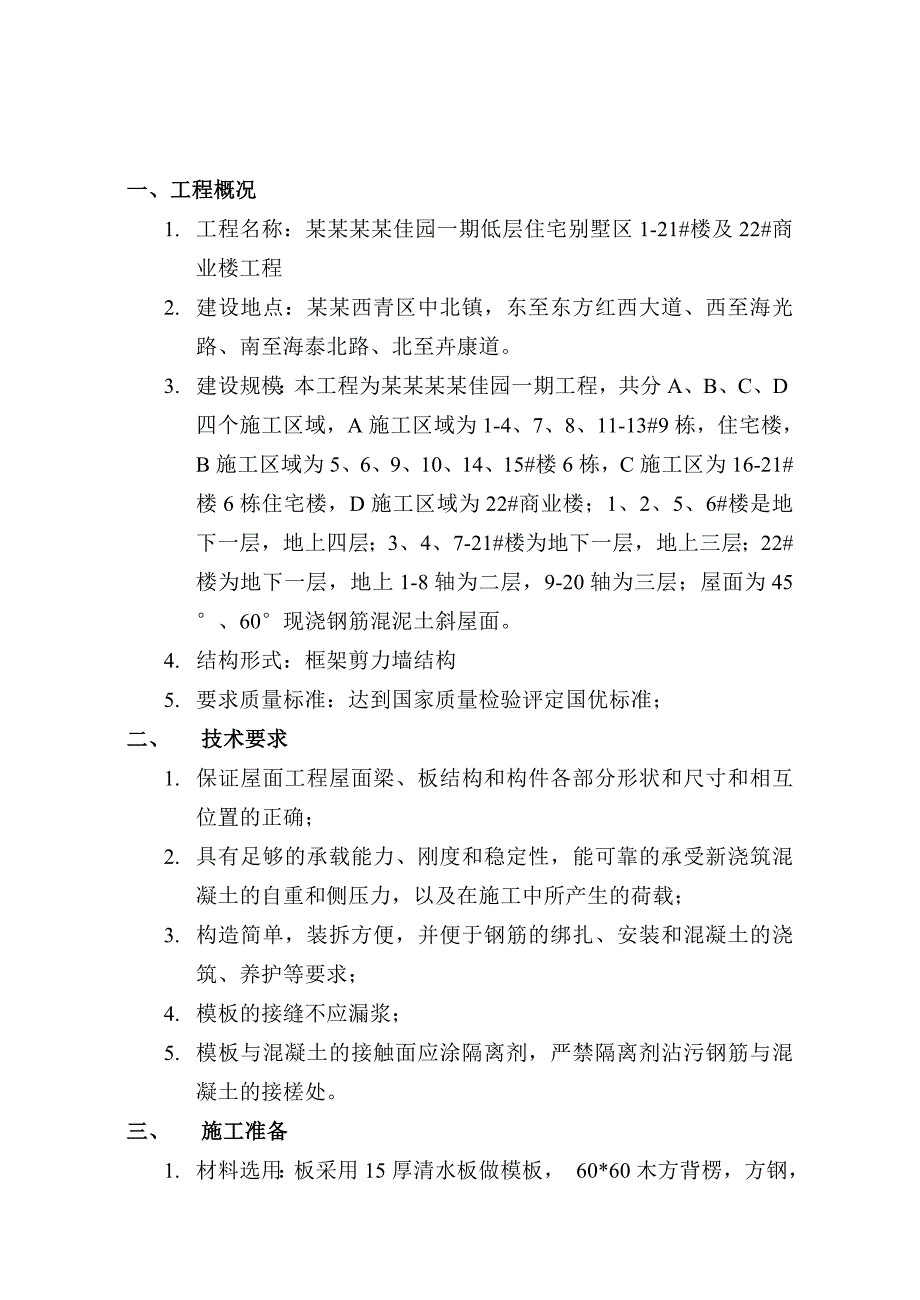

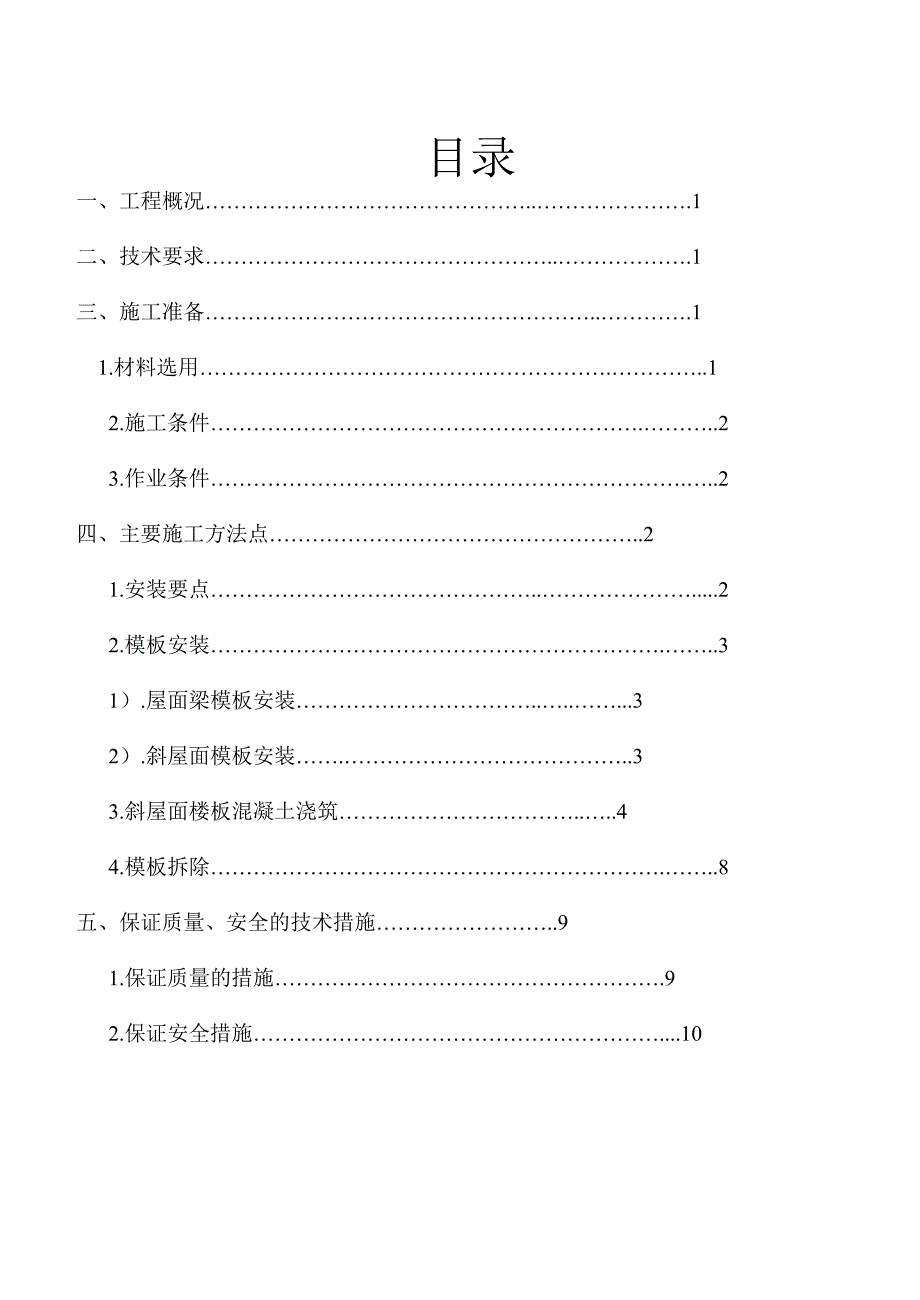

1、某某佳园一期别墅区121#、22#商业楼斜屋面专项施工方案 编制某某审核 批准日期某某1年5月15日某某 建 设 集 团 有 限 公 目录一、工程概况.1二、技术要求.1三、施工准备.11.材料选用.1 2.施工条件.2 3.作业条件.2四、主要施工方法点.2 1.安装要点.2 2.模板安装.3 1).屋面梁模板安装.3 2).斜屋面模板安装.3 3.斜屋面楼板混凝土浇筑.4 4.模板拆除.8五、保证质量、安全的技术措施.9 1.保证质量的措施.9 2.保证安全措施.10一、工程概况1. 工程名称:某某某某佳园一期低层住宅别墅区1-21#楼及22#商业楼工程2. 建设地点:某某西青区中北镇,东
2、至东方红西大道、西至海光路、南至海泰北路、北至卉康道。3. 建设规模:本工程为某某某某佳园一期工程,共分A、B、C、D四个施工区域,A施工区域为1-4、7、8、11-13#9栋,住宅楼,B施工区域为5、6、9、10、14、15#楼6栋,C施工区为16-21#楼6栋住宅楼,D施工区域为22#商业楼;1、2、5、6#楼是地下一层,地上四层;3、4、7-21#楼为地下一层,地上三层;22#楼为地下一层,地上1-8轴为二层,9-20轴为三层;屋面为45、60现浇钢筋混泥土斜屋面。4. 结构形式:框架剪力墙结构5. 要求质量标准:达到国家质量检验评定国优标准;二、 技术要求1. 保证屋面工程屋面梁、板结
3、构和构件各部分形状和尺寸和相互位置的正确;2. 具有足够的承载能力、刚度和稳定性,能可靠的承受新浇筑混凝土的自重和侧压力,以及在施工中所产生的荷载;3. 构造简单,装拆方便,并便于钢筋的绑扎、安装和混凝土的浇筑、养护等要求;4. 模板的接缝不应漏浆;5. 模板与混凝土的接触面应涂隔离剂,严禁隔离剂沾污钢筋与混凝土的接槎处。三、 施工准备1. 材料选用:板采用15厚清水板做模板, 60*60木方背楞,方钢,12止水螺杆。 15厚清水板;60*60方木、方钢。 连接件:止水螺杆、铁丝、钉子、扣件等; 支撑系统:60*60方管、48钢管、各种扣件; 水质脱模剂2. 施工条件:放样轴线、屋面斜梁尺寸、
4、天窗、老虎窗位置经核对无误且报监理验收通过。3. 作业条件:支撑系统立杆间距的确定已知条件:屋面框架梁间距4.8M,框架梁截面尺寸为3501000MM,混凝土楼板厚10CM,每根立杆的允许荷载为1000KG,求立杆间距。解:荷载计算每延长米梁重:25000.351=875KG 每延长米楼板重25000.13.85=962.5KG 钢筋重0.351150+0.385110=94.85KG 每延长米模板及桁架自重504.15=207KG 每延长米模板承受.+的施工荷载2504.15=1037.5合计:875+962.5+207+94.85=2139.35KG 按两支立杆为一组计算:20002139
5、.35=0.935为安全起见,立杆间距仍按常规的900MM布置。层高较高,必须在纵横方向布置两道水平拉杆,拉杆的间距为1800MM,从板底算起。为保证支撑系统的稳定性,在适当部位还需设置剪刀撑,具体布置位置是按照附图框架梁、板支模示意图所示每隔两支立杆布置一道。四、主要施工方法 1、安装要点: 模板安装必须按施工设计要求进行工作,不得任意变动。纵横木楞、对拉螺栓及各受力支撑的规格、尺寸安装位置应严格按模板设计要求。安装屋面层模板及其支架时,下层楼板应达到足够的强度或有足够的支架支撑,方可进行。模板及其支承系统在安装过程中,必须设置足够的临时固定设施,以防倾覆或滑倒。安装屋面梁、板等模板时,上口
6、必须拉通线找直,跨度超过4M的梁、跨度超过3M的板按1100031000起拱,支撑要牢固可靠,所有施工缝位置及做法必须满足设计要求。 2、模板安装 1)、屋面梁模板安装 在柱子混凝土上弹出轴线和水平线。 安装梁支柱之前,支柱下垫通长脚手板。梁支柱采用单排或双排及支柱的间距应由模板设计规定,一般情况下,采用双支柱,间距以60100cm为宜。支柱上面垫6060cm方木,支柱中间或下边加剪刀撑和水平拉杆。 按设计标高调整支柱的标高,然后安装斜梁底板,并拉线找平直,当梁跨度等于及大于4m时,梁按设计要求起拱。如设计无要求时,起拱高度宜为1/10003/1000。绑扎梁钢筋,经检查合格后并清除杂物,安装
7、侧模板,把两侧模板与底板用木方与钢管扣件固定连接。 当梁高度超过40cm时,在梁中处加龙骨加固。2)、斜屋面板模板安装 斜屋面底模铺设前,应按整拉好的斜线固定好横杆,在横杆上面铺设木龙骨,板缝下面必须采用方木,以便模板顶子固定。支模时要确保支架间在竖向与水平及斜向方向的稳定。支柱与龙骨的排列和间距,应根据楼板的混凝土重量和施工荷载大小要模板设计中确定,一般情况下支顶间距为8001200,大龙骨间距为6001200,支柱排列要考虑设置施工通道。调整支撑高度,将大龙骨坡度找平。铺模板时可从两侧同时开始,每两块板之间用钉子固定。斜屋面底模板铺完后,应检查承重架是否牢固,然后将楼面清扫干净。绑扎屋面板
8、钢筋,垫好钢筋垫块,钢筋型号与间距必须符合图纸设计要求,办好隐蔽验收。因本工程屋面板是坡度陡的斜屋面,所以屋面模板需双面支模,板面筋上绑好垫块或相应钢筋保护层措施,从斜屋面起坡处铺每隔1.2M一道模板留30空挡,以便浇筑砼时好从此处灌灰。斜屋面上下层模板用过板止水螺杆或铁丝固定住龙骨,间距450-550。30空挡处浇砼前用板盖上,防止杂物落进。浇筑时两坡屋面同时浇筑,防止模板与支撑受荷载不均,发生偏移或倾覆。浇筑时要有人守模、守筋。1.2M一道模板震捣密实后浇筑30空挡处砼,此处浇完用备好的模板封上,且固定牢固,再浇筑下一道1.2M的模板。浇筑前安全措施要做到位,模板上有防滑或有斜梯櫈步供工人
9、施工。3、斜屋面楼板混凝土浇筑图8.4-5 混凝土搅拌运输车本工程结构所采用的混凝土品种、设计强度详见结构设计总说明,楼板采用C25商品混凝土,采用混凝土输送泵车结合塔吊浇筑。 泵送混凝土供应:项目部应根据施工进度需要,编制泵送混凝土供应计划。在施工过程中,加强通讯联络和调度,确保连续均匀地供给混凝土。泵送混凝土的交货检验,应在交货地点,按国家现行预拌混凝土的有关规定进行。 泵送混凝土的输送:采用混凝土搅拌运输车,混凝土搅拌运输车的现场行驶道路,应符合下列规定: 混凝土搅拌运输车行车的线路宜设置成环行车道,并应满足重车行驶的要求; 车辆出入口处,宜设置交通安全指挥人员;夜间施工时,在交通出入口
10、的运输道路上,应有良好照明。危险区域,应设警戒标志。混凝土泵的布置要求混凝土泵设置处应场地平整、坚实,具有重车行走条件。混凝土泵应尽可能靠近浇筑地点,能使浇筑部位尽可能地在,尽量少移动泵车即能完成浇筑。混凝土泵或泵车布置停放的地点要有足够的场地,以保证混凝土搅拌输送车的供料、调车方便。图8.4-6 混凝土泵车工车为便于混凝土泵或泵车,以及搅拌输送车的清洗,其停放位置应接近排水设施,并且供水、供电放使便。在混凝土泵的作业范围内,不得有碍阻物、高压线,同时要有防范高空坠物的措施。混凝土浇筑时应注意的要点在浇筑工序中,应控制混凝土的均匀性和密实性。混凝土拌合物运至浇筑地点后,应立即浇筑入模。在浇筑过
11、程中,如发现混凝土拌合物的均匀性和稠度发生较大的变化,应及时处理。浇筑混凝土时,应注意防止混凝土的分层离析。混凝土由出料口卸出进行浇筑时,其自由倾落高度一般不宜超过2米,在竖向结构中浇筑混凝土的高度不得超过3米,否则应用串筒、溜管等下料。浇筑竖向结构混凝土前,底部应先填以50100MM厚与混凝土成分相同的水泥砂浆。混凝土的水灰比和坍落度,应随浇筑高度的上升,酌予递减。斜屋面楼板混凝土应两个斜坡面同时浇筑,应经常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发现有变形、移位时,应立即停止浇筑,并应在已浇筑的混凝土凝结前修整完好。混凝土 在浇筑和静置过程中,应采取措施防止产生裂缝。由于混凝土的沉
12、降及干缩产生的非结构性的表面裂缝,应在混凝土终凝前予以修整。在浇筑与柱和墙连成整体的梁和板时,应在柱和墙浇筑完毕后停歇11.5小时,使混凝土获得初步沉实后,再继续浇筑,以防止接缝处出现裂缝。梁和板应同时浇筑混凝土。较大尺寸的梁、柱(柱的高度大于8米),可单独浇筑。但施工缝的设置应符合有关规定。振捣泵送混凝土时,振动棒插入的间距一般为400MM左右,振捣时间一般为1530S,并且在2030MIN后对其进行二次复振。泵送混凝土的浇筑顺序采用混凝土输送管输送混凝土时,应由远而近且由低向高浇筑,逐段拆卸输送管。在同一区域的混凝土应按先竖向结构后水平与斜向结构的顺序,分层连续浇筑;当不允许留施工缝时,区
13、域之间,上下层之间的混凝土浇筑间歇时间,不得超过混凝土初凝时间;当下层混凝土初凝后,浇筑上层混凝土时,应先按留施工缝的规定处理。泵送混凝土的布料方法在浇筑竖向结构混凝土时,布料设备的出口离模板内侧面不应小于50MM,并且不向模板内侧面直冲布料,也不得直冲钢筋骨架。浇筑水平或斜向结构混凝土时,不得在同一处连续布料,应在23米范围内水平移动布料。且宜垂直于模板。屋面斜向板混凝土浇筑分层长度一般为500800MM。振捣泵送混凝土时,振动棒插入的间距一般为400MM左右,振捣时间一般为1530S,并且在2030MIN后对其进行二次复振。对于有预留洞、预埋件和钢筋密集的部位,应预先制订好相应的技术措施,
14、确保顺利布料和振捣密实。在浇筑混凝土时,应经常观察,当发现混凝土有不密实等现象,应立即采取措施。水平结构与屋面30空挡处的混凝土表面,应适时用木抹子磨平搓毛两遍以上,30空挡处的混凝土表面搓平后,盖上予配好的模板,加以固定牢固,以防止浇筑上一层1.2M砼时,30空挡处的混凝土平整度与整体屋面砼密实度。图8.4-8 同条件试块养护 施工缝的处理施工缝必须待已浇筑混凝土的抗压强度达到1.2MPA以上时,才允许继续浇筑。在浇筑前应将施工缝处混凝土表面凿毛,清除松动石子,用水冲洗干净,继续浇筑混凝土前,先浇一层水泥浆,然后正常浇筑混凝土,仔细振捣混凝土,使结合良好。混凝土的养护对已浇筑的屋面板混凝土,根据天气情况在浇筑完毕12小时以内加以覆
