互通段施工组织方案.doc

上传人:p** 文档编号:953735 上传时间:2024-05-27 格式:DOC 页数:18 大小:170.89KB
下载 相关 举报
互通段施工组织方案.doc_第1页
第1页 / 共18页
互通段施工组织方案.doc_第2页
第2页 / 共18页
互通段施工组织方案.doc_第3页
第3页 / 共18页
互通段施工组织方案.doc_第4页
第4页 / 共18页
互通段施工组织方案.doc_第5页
第5页 / 共18页
互通段施工组织方案.doc_第6页
第6页 / 共18页
互通段施工组织方案.doc_第7页
第7页 / 共18页
互通段施工组织方案.doc_第8页
第8页 / 共18页
互通段施工组织方案.doc_第9页
第9页 / 共18页
互通段施工组织方案.doc_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《互通段施工组织方案.doc》由会员分享,可在线阅读,更多相关《互通段施工组织方案.doc(18页珍藏版)》请在第壹文秘上搜索。

1、土石方路基施工组织方案一、编制依据1、某某省公路施工图设计2、现场场地情况,周围环境情况及三通一平情况。3、国家现行的建筑工程法律、法规、规范、标准等。二、工程概况本互通工程为丘陵地貌,原地面为耕地及林地,是连接的重要交通枢纽, 地表耕植土厚约0.30.8M,填方高度约315M。本互通工程总填方量为m3,挖方为m3,借方为m3,土。工程量汇总如下表:工程量汇总表名 称数 量(m3)备 注设计值实际值填方土方挖方土方借方土方三、计划工期: 计划开工时间:年月日 计划完工时间:年月日四、人员、机械设备的投入情况详见进场设备报验单和分项工程施工主要人员报验单五、测量、试验仪器的投入 主要试验、质检、

2、测量仪器表名称规格、型号数量路面材料强度试验仪LD127-II1规准仪/1三米直尺(带塞尺)JZC-31水泥砼标准养护箱SHBY-40B1电热鼓风干燥箱101-3A2土壤筛0.074-601集料筛0.075-532电子天平JY-300001电子天平TD-B2压力试验机YES-2000B1数显式万能试验机WE-1000S1标准养护室温湿自动控制仪BYS-III1微机程控恒应力压力机YAW-300D1游标卡尺0-300mm1百分表0-10mm1台秤AGT3-56-1015.4m弯沉仪5.4m1全站仪KTS-4422水准仪AUTO-LEVEL4六、路基挖填方施工1路堤基底处理在填筑之前,应将路堤基底

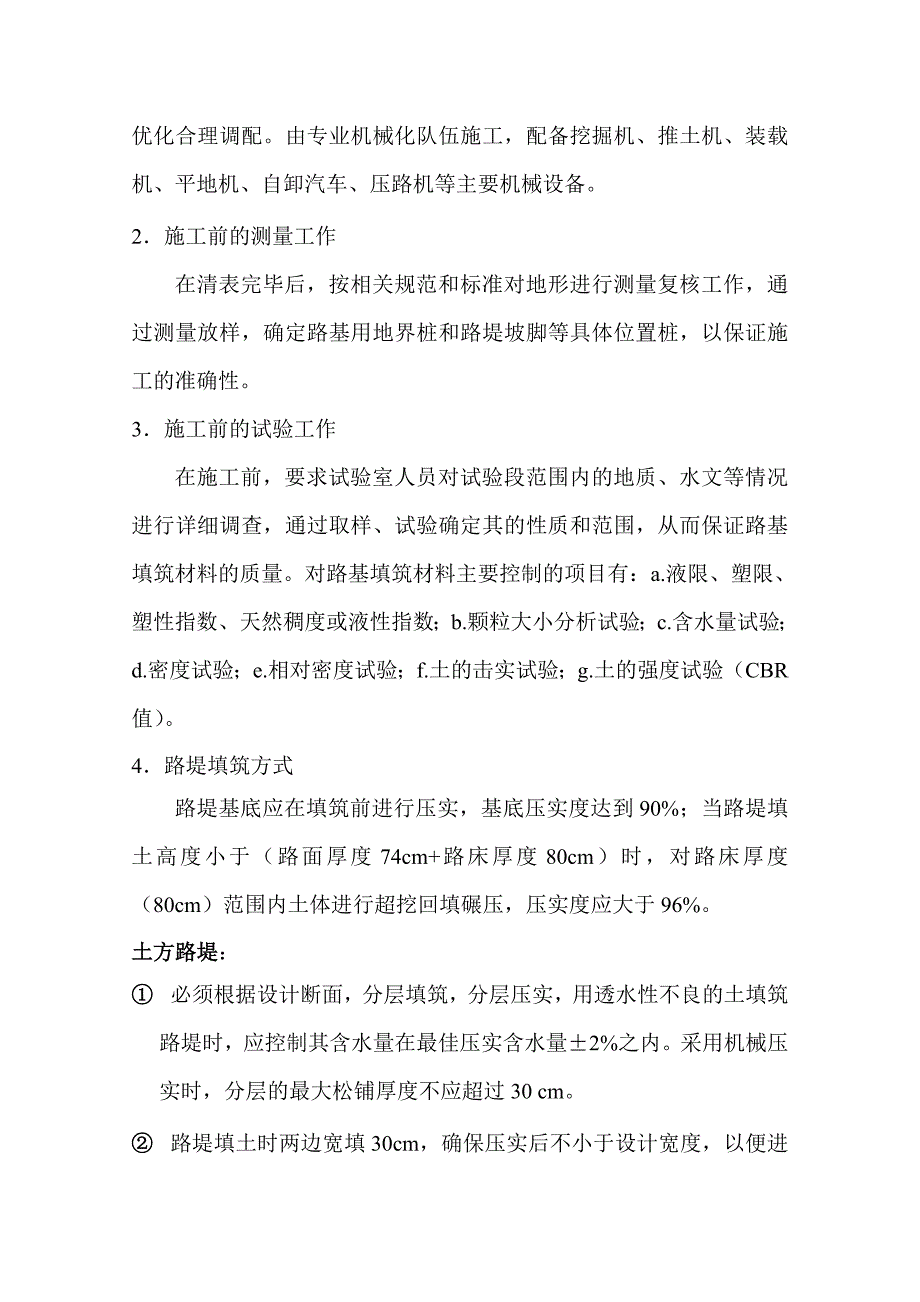

3、的表层草皮、种植土及树根全部清除。经过水田、池塘、洼地之处时需排干积水,清除淤泥,场地修整、铺平并压实,对地面横坡较陡和半挖半填路段,要在原地面挖1m宽度以上的台阶,防止路堤沿基底滑动。施工中,根据开挖地段的不同情况,采用边挖边填,挖填结合或先挖后填多种方式,关键是挖方与填方的优化合理调配。由专业机械化队伍施工,配备挖掘机、推土机、装载机、平地机、自卸汽车、压路机等主要机械设备。2施工前的测量工作在清表完毕后,按相关规范和标准对地形进行测量复核工作,通过测量放样,确定路基用地界桩和路堤坡脚等具体位置桩,以保证施工的准确性。3施工前的试验工作在施工前,要求试验室人员对试验段范围内的地质、水文等情

4、况进行详细调查,通过取样、试验确定其的性质和范围,从而保证路基填筑材料的质量。对路基填筑材料主要控制的项目有:a.液限、塑限、塑性指数、天然稠度或液性指数;b.颗粒大小分析试验;c.含水量试验;d.密度试验;e.相对密度试验;f.土的击实试验;g.土的强度试验(CBR值)。 4路堤填筑方式路堤基底应在填筑前进行压实,基底压实度达到90%;当路堤填土高度小于(路面厚度74cm+路床厚度80cm)时,对路床厚度(80cm)范围内土体进行超挖回填碾压,压实度应大于96%。土方路堤: 必须根据设计断面,分层填筑,分层压实,用透水性不良的土填筑路堤时,应控制其含水量在最佳压实含水量2%之内。采用机械压实

5、时,分层的最大松铺厚度不应超过30 cm。 路堤填土时两边宽填30cm,确保压实后不小于设计宽度,以便进行修坡施工。路基填筑由中间向两侧填筑,用推土机摊土,平地机整平,设置相应的横坡度,采用振动压路机压实; 每层填土松铺厚度不大于30cm,保证碾压遍数; 路堤填筑按照“分层填筑,分层压实”的原则水平填筑施工,当填筑的地面纵坡小于12%时,采用纵向分层填筑施工。地面横坡不陡于1:5且纵向较平时可以直接进行填筑。针对交叉作业施工过程中两段路基交接处填筑时间不同,分台阶填筑,并保持1:1的坡度。两段同时填筑时交叠施工,其搭接长度不小于2m。 在路基填筑过程中,不同的填筑料及时送样进行检验,并在施工中

6、区分开,不混填,每种土样填筑不小于50cm高,填筑地下水位较高的路段时采用透水性材料(砂、砾石渣)。并做成4%的双向坡,以利排水。 当天填土,当天碾压,并每隔20m设临时排水设施,以利排水; 及时进行路基、边坡整修。石方路堤:石方路基填筑除满足路基填筑相关要求外,还需注意一下问题: 施工时设专人指挥,按水平分层,先低后高、先两侧后中央卸料。分层厚度不宜大于500mm,石块最大粒径不大于填筑厚度的2/3,石料强度不低于15MPa。施工时应逐层水平填筑,大块石用人工铺填,大面向下,紧密靠拢,所有缝隙填以小石块或石屑,在路床顶面以下500mm的范围内应铺填有适当级配的石碴料,最大粒径不超过100mm

7、。 施工时采用推土机整平,洒水车洒水, 18t压路机碾压,压实过程中适时用小石块或石屑填缝,直至压实层顶面平整稳定、无轮迹(不下沉)、石块紧密、表面平整为止;同一段填料要均匀一致,不得混填,碾压遍数根据实验确定。5.路基压实 路堤基底在清除完杂物和表土后,进行整平压实检测其压实度,其压实度不小于90%。对特殊路段路基按相关规定进行承载力试验。 路基压实采用“分层填筑,分层压实”的原则进行施工,土样的含水量控制在最佳含水量2%范围内。当土样的含水量不在此范围内时,将土样进行撒水以增加土样的含水量,或者将土样进行翻晒,然后再进行压实。 每次填筑的土样应随挖随填,并在现场安排技术人员对土样进行检验控

8、制土样的性质,如发现土样有差异时,立即停止进行填筑,并将土样送检,确定土样的物理性质等指标,以保证路基施工的整体质量。 路基碾压按以下规定进行:碾压前对填土层的松铺厚度,平整度和土的含水量进行检查,符合要求后再进行碾压。压实根据现场压实提供的松铺厚度和控制压实遍数进行。若控制压实遍数超过10遍,考虑减少填土层厚度。经检验压实度合格后再转入下一道工序。如果路基压实度依旧无法达到要求的,对路基立即进行处理(进行继续碾压或翻晒或撒水)一直到合格为止。路基压实采用重型自行震动压路机进行压实。对平整的路基先走一遍,然后由慢至快,震动力由弱至强进行操作。压路机行驶的速度不大于4km/h;碾压时路基直线段压

9、实由两边向中间,曲线部分由内侧向外侧纵向进行。横向接头重叠0.40.5m,相邻两个轮迹重叠1/3,前后相邻重叠长度1.01.5m,达到无漏压无死角,确保碾压均匀。土方路堑开挖:按“横挖法”用挖掘机配合自卸汽车分台阶自上而下进行。在开挖过程中随时检查土质变化及含水量情况,以保证路基填土质量。开挖处的土坑立即回填,如果适逢雨季,土样的含水量过大,则停止处理。开挖边坡每挖2m左右按设计挖方坡度进行修整,保证路基的宽度和边坡的坡率。石方路堑开挖:岩质边坡的开挖采用中小爆破法施工,禁止使用大爆破法施工。爆破方法绝对不能用松动爆破,减弱松动爆破或药室爆破,采用深粗炮眼,分层、多排、多药量、群炮、光面、微差

10、爆破法。最后一排靠近边坡的炮眼,采用光面爆破施工,爆破下来的石方及时清运,不堆放在路边。光面爆破施工前取试验段进行试爆采集现场参数,用于指导全面的施工。石方开挖应遵循以下一般规定:1)、开挖石方应根据岩石的类别、风化程度和节理发育程度等来确定开挖方法。2)、爆破作业和爆破器材的工地管理应严格遵守公路路基施工技术规范的有关要求。3)、进行石方爆破作业时必须由经过专业培训并取得爆破证书的专业人员施爆;任何爆破方案的制定都必须确保空中缆线、地下管线、施工区域边界外建筑物、人员的安全。4)、石方开挖采用爆破方法进行,不采用大、中型爆破方案,在石方开挖接近边坡时采用光面爆破来保证边坡的平顺,尽量避免扰动

11、和损坏边坡岩体。石方爆破须提前作出施工计划和措施报监理工程师批准。5)、石方路堑的路基顶面标高须按要求严格控制,开挖至设计标高,一旦出现超挖,经监理工程师同意后用由级配良好的混合料填平压实至设计标高。6)、爆破所用材料将严格遵守国家有关炸药装卸、运输、储存以及人身和财产安全的法令、规章制度。3、石方爆破施工石方爆破方法采用深粗炮眼,分层、多排、多药量、群炮、光面、微差爆破法,最后一排靠近边坡的炮眼,采用光面爆破施工,爆破下来的石方应及时清运,不堆放在路边。光面爆破施工前应取试验段进行试爆采集现场参数,用于指导全面的施工。设计光面爆破的技术指标要求:半孔率暂定为70%;不平整度不超过15cm;边

12、坡岩壁上无新裂缝。1)、爆破总体方案根据不同的施工断面及岩性情况,充分考虑工效及施工安全,特制定以下爆破方案:爆破方案简览项目类型半填半挖全挖断面爆破总体方案浅孔爆破浅路堑浅孔爆破,深路堑深孔爆破工作面方案分层横向台阶方案分层纵向台阶方案“留靴”槽式堑沟方案爆破软岩W1.1m,a1.2mW1.1m,a1.2m参数次坚石W1.0m,a1.1mW2.6m,a2.6m凿岩机76557655及KQDl00炮孔直径38mm38mm,90mm炮孔深度2.0m2m,1112m炸药2岩石硝铵炸药2岩石炸药及铵油炸药起爆器材电毫秒雷管电毫秒雷管及导爆索2)半挖半填段石方开挖方案半挖半填断面开挖根据工作面情况,采

13、用横向台阶爆破法、纵向台阶爆破法以及边坡的光面爆破方案:a、分层横向台阶爆破法分层横向台阶爆破方案适用于挖方较窄处,且对飞石要求严格控制地段。爆破布眼方案见图4-3:分层横向台阶布眼图。图4-3:分层横向台阶布眼图b、分层纵向台阶爆破法分层纵向台阶爆破方案适合于地势较平缓,离公路、河流较远路段,爆破布眼方案见图4-4:分层纵向台阶布眼图。图4-4:分层纵向台阶布眼图3)、边坡开挖按设计边坡度采用光面爆破开挖,孔径d=38mm,炮眼间距a=500mm,光面厚度W=600mm,装药量0.200.30kg/m,布眼图见图4-5:光面爆破炮眼布置图。图4-5:光面爆破炮眼布置图半填半挖路段:在地面自然

14、横坡陡于1:5时(包括纵断面方向),应在坡脚向上挖成向内倾斜的台阶,台阶宽度为2米,台阶底做成向内3%倾斜的坡度;在填挖衔接处采取超挖回填的标准和要求并进行压实。两段交接处,应分层相互交叠衔接,要保证其搭接长度不得小于2米;路基填料和压实度标准(填土高度6m以下)项目分类路面底层以下深度(cm)填料土质路基压实度(重型)最小强度(CBR)最大粒径(cm)填上路床03081096方下路床308051096路上路堤8015041594基下路堤15031593零填及路堑路床08081096路基填筑施工工艺流程见下图推土机摊铺分层自检分层自检依次填筑至设计标高至93区后平整用冲击夯碾压复测中线、边线、边坡按试验路标准碾压分层小集料盖面,摊平监理分层认可交工验收进行下一工序逐层堆砌石方边坡地面标高复测监理认可砍树挖根、清表软弱土层换填或处理特殊地基处理斜坡地面挖台阶水塘等清淤换填重新放样监理认可推土机或自卸车运料监理认可地面翻松

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
