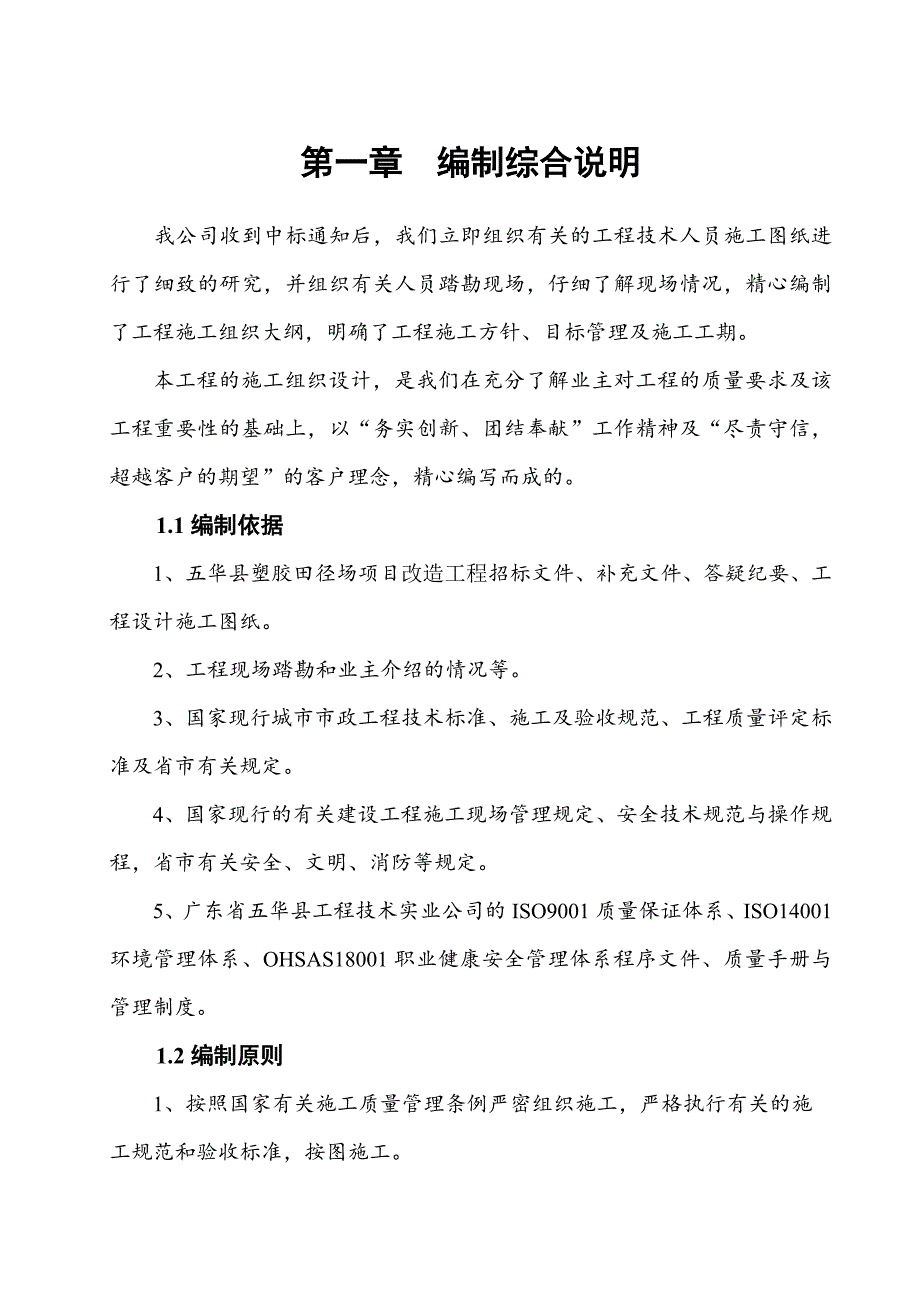

1、第一章 编制综合说明我公司收到中标通知后,我们立即组织有关的工程技术人员施工图纸进行了细致的研究,并组织有关人员踏勘现场,仔细了解现场情况,精心编制了工程施工组织大纲,明确了工程施工方针、目标管理及施工工期。本工程的施工组织设计,是我们在充分了解业主对工程的质量要求及该工程重要性的基础上,以“务实创新、团结奉献”工作精神及“尽责守信,超越客户的期望”的客户理念,精心编写而成的。1.1编制依据1、五华县塑胶田径场项目改造工程招标文件、补充文件、答疑纪要、工程设计施工图纸。2、工程现场踏勘和业主介绍的情况等。3、国家现行城市市政工程技术标准、施工及验收规范、工程质量评定标准及省市有关规定。4、国家

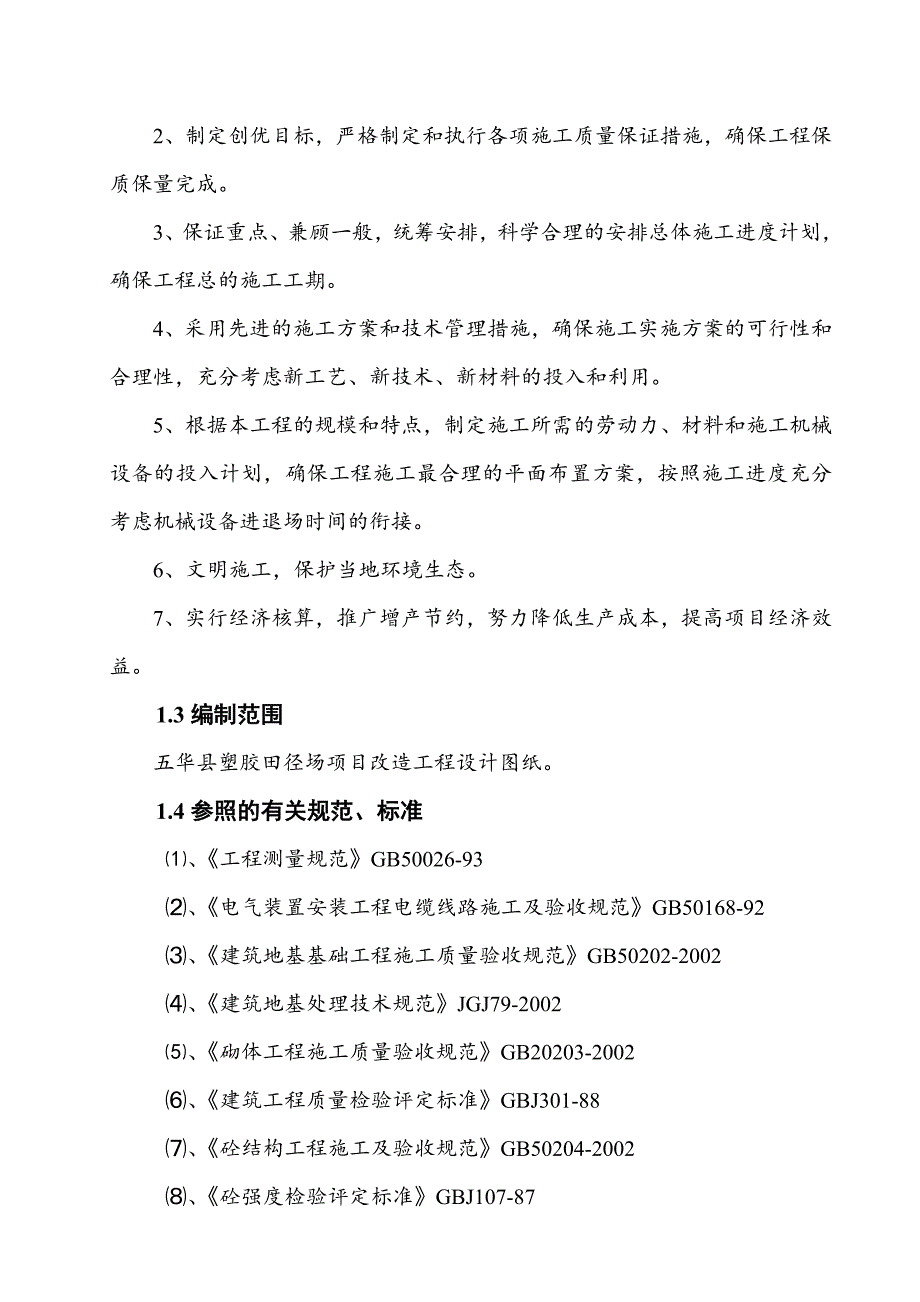

2、现行的有关建设工程施工现场管理规定、安全技术规范与操作规程,省市有关安全、文明、消防等规定。5、广东省五华县工程技术实业公司的ISO9001质量保证体系、ISO14001环境管理体系、OHSAS18001职业健康安全管理体系程序文件、质量手册与管理制度。1.2编制原则1、按照国家有关施工质量管理条例严密组织施工,严格执行有关的施工规范和验收标准,按图施工。2、制定创优目标,严格制定和执行各项施工质量保证措施,确保工程保质保量完成。3、保证重点、兼顾一般,统筹安排,科学合理的安排总体施工进度计划,确保工程总的施工工期。4、采用先进的施工方案和技术管理措施,确保施工实施方案的可行性和合理性,充分考
3、虑新工艺、新技术、新材料的投入和利用。5、根据本工程的规模和特点,制定施工所需的劳动力、材料和施工机械设备的投入计划,确保工程施工最合理的平面布置方案,按照施工进度充分考虑机械设备进退场时间的衔接。6、文明施工,保护当地环境生态。7、实行经济核算,推广增产节约,努力降低生产成本,提高项目经济效益。1.3编制范围五华县塑胶田径场项目改造工程设计图纸。1.4参照的有关规范、标准、工程测量规范GB50026-93、电气装置安装工程电缆线路施工及验收规范GB50168-92、建筑地基基础工程施工质量验收规范GB50202-2002、建筑地基处理技术规范JGJ79-2002、砌体工程施工质量验收规范GB

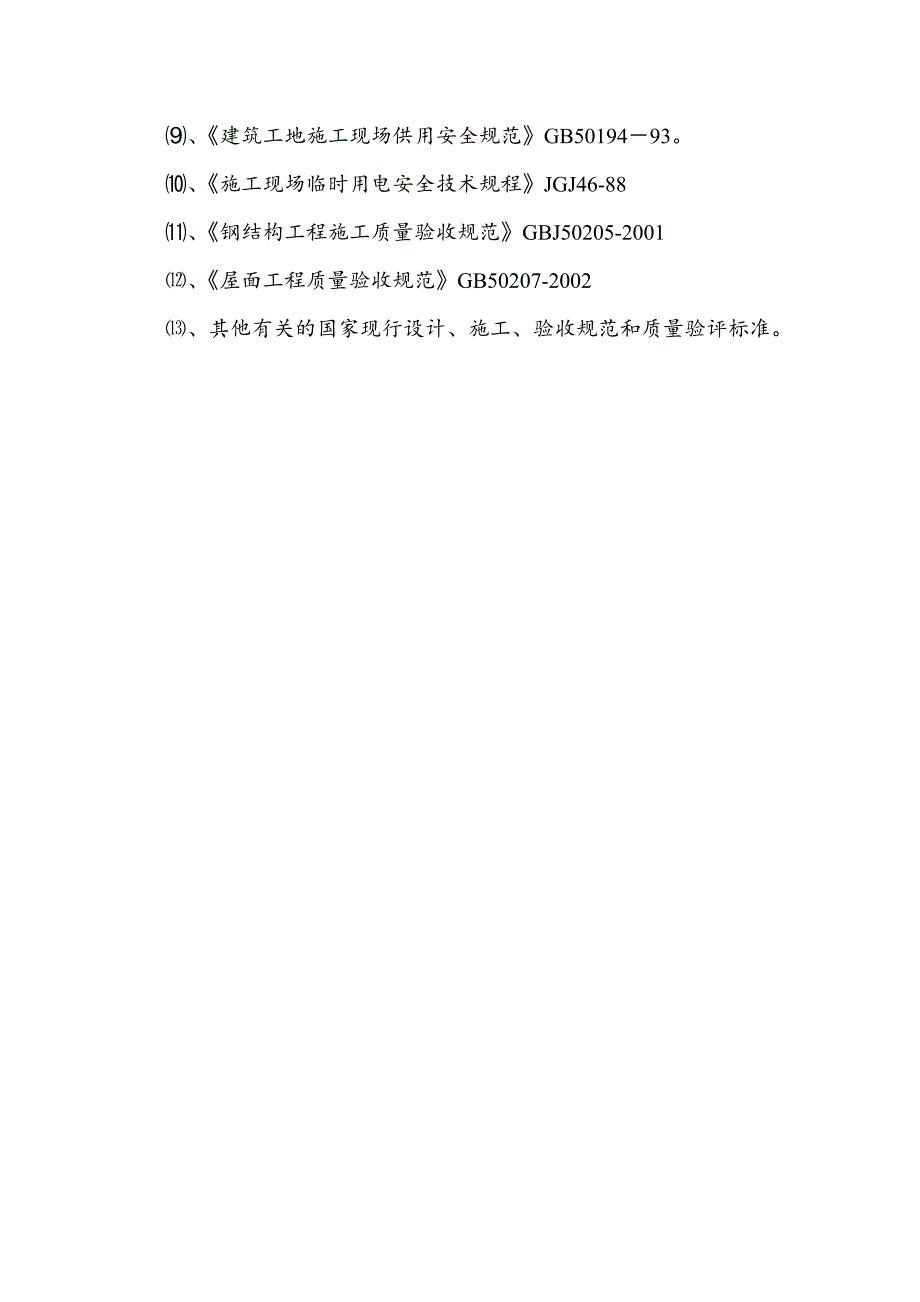

4、20203-2002、建筑工程质量检验评定标准GBJ301-88、砼结构工程施工及验收规范GB50204-2002、砼强度检验评定标准GBJ107-87、建筑工地施工现场供用安全规范GB5019493。、施工现场临时用电安全技术规程JGJ46-88、钢结构工程施工质量验收规范GBJ50205-2001、屋面工程质量验收规范GB50207-2002、其他有关的国家现行设计、施工、验收规范和质量验评标准。第二章 工程概况本工程为五华县塑胶田径场项目改造工程主要包括运动场、主席台、门楼装饰工程,排水沟、卫生间、看台、跑道改造工程等。由广东省五华县工程技术实业公司中标承建,梅州市华筑工程监理有限公司监
5、理。2.1工程综合说明1、工程名称:五华县塑胶田径场项目改造工程2、建设地点:五华县体育场3、建设单位:五华县体育局4、设计单位:广东华鼎新维设计工程有限公司5、质量标准:符合国家验收规范的合格标准6、工期要求:375日历天。2.2现场条件1、“三通一平”情况:场地已平整,水电已接入至现场,满足施工要求。2、现场交通条件:交通便利,符合开工条件。3、施工用地情况:基本到位,满足施工要求。2.3工程特点 1、该工程为五华县塑胶田径场项目改造工程,施工周期按招标文件要求工程完成为375日历天,在单体工程多、工期紧的条件下,要求施工采用多种作业合理安排,加强内部、外部协调工作,保证工程有序、有节地顺
6、利完成。第三章 施工总体部署3.1部署指导思想施工方案是指导整个工程施工的纲领性文件和规范性条款,本工程施工方案总体部署的指导思想是“一流的科学管理、一流的施工技术、一流的工程质量、一流的施工速度”。3.2部署原则在施工组织、施工准备、施工流程、施工管理等几个重大问题上,综合分析了公司实力,当地情况,工程特点等综合因素,部署的原则为“施工方案先进合理、施工组织周到严密,施工管理严格细致,总包责任可靠落实”。3.3施工目标我公司将按项目法进行全面组织施工,按ISO9001质量体系进行质量管理,我们将遵循“确保工程施工工期,合理搭接施工工序,全面落实质量、安全、进度、文明”的施工目标。3.4施工部
7、署3.4.1项目班组择优根据本工程施工面大,工期紧的特点,我公司将组织一支强有力的,施工过类似工程,敢于打硬仗及有拼搏、创新精神的和在安全生产、文明施工中屡创佳绩的项目管理班子来负责实施本工程的管理和施工,建立统一的工程指挥项目部及综合或专业性的施工操作班组。根据本工程情况,合理安排每个操作班组的施工范围,具体主导施工项目和穿插施工项目,确保工程质量和促进施工进度。3.4.2总体规划根据本工程情况及施工进度要求,结合体育场自然布置情况,施工时将工程划分三个施工区段,运动场、跑道改造工程、等为第一施工区;安排一个施工队伍进行施工;主席台等为第二施工区;安排二个施工队伍进行施工:门楼装饰工程等为第
8、三施工区;安排一个施工队伍进行施工。 1、土方施工队:负责基坑土方开挖。2、钢筋砼施工队:负责构筑物和建筑物钢筋制安和砼浇筑施工。3、综合施工队:负责附属设施施工。3.4.3施工设想施工设想是实行总体流水作业,局部合理交叉施工,土建与安装相结合施工。1、分区作业:根据施工面和施工区域的要求,全线划分三个工区;2、流水作业:本工程的基坑开挖、伸缩缝施工、预埋孔件施工、安装等等工序均总体上采用流水作业;3、合理穿插:本着充分发挥各机组的劳动效率,将各施工队进行合理的穿插,密切衔接,保证施工一段、验收一段;3.4.4工前部署1、我公司从中标日起,立即做好施工准备工作,组织施工人员看图,进驻施工现场。
9、2、安排施工用机械设备进场,落实施工班组等问题。3、办妥各项有关施工证件手续,按规定制定和当地有关规定条例做到有准备开工,按规范施工。3.4.5施工阶段部署1、整体施工中合理的进行流水作业,施工各阶段劳动力安排相对均衡,各班组分工明确,搭接紧密,在保证质量和工期的前提下,做到成本的最优化。2、工段划分本工程由于具有专业性的特点。为了便于组织分工负责,分类抓好工程进度和安全生产,在整个施工过程中实行交叉施工作业,故对本工程按专业分三个施工队:土方施工队、钢筋砼施工队、综合施工队。3、模板的选用本工程模板主要采用胶合板模板,配合少量木模板、竹胶板,确保工程施工质量与安全。4、钢筋制作钢筋加工,决定
10、现场设专用场地用加工机械进行操作加工,钢筋库由项目部专业部门统一管理。5、施工、生活用水、用电现场施工范围内有施工用电的接入点,施工用电满足施工要求,变压器主干线同时引入总配电箱,每一施工段分设闸箱,统一管理。为了避免停电的影响,同时配有二台100KW的发电机,以备停电时用,确保施工用电。生活用水、施工用水从业主提供的接入点接入,采用100管主管,50和25管支管布设,引至各区域,高峰施工时用水能满足要求。3.5施工协调3.5.1与设计单位间的工作协调1、我们及时与设计取得联系,进一步了解设计意图及要求,提出我们的施工实施方案。向设计单位提交的施工方案时包括在施工中可能出现的各种结构和建筑情况
11、,协助设计单位完善施工图设计。2、要求设计单位督促施工质量和施工方法,及时解决在施工中碰到的因设计问题出现的施工矛盾和施工难题,并要求设计方、发包方、监理方,分项分部验收、中间结构验收和竣工验收等。3、进行图纸设计交底,介绍本工程的设计意图和要求,解决在图纸会审时提出的各项问题和矛盾,逐步更改和完善施工图纸,及时签发施工更改联系单、施工更改图纸及有关相应的更改技术资料。3.5.2 与建设单位的工作协调1、开工前及时与建设单位联系,主动提出有关工程政策处理问题存在的原因,并及时帮助建设单位协调工程沿线的关系,使得尽快尽量的进一步完善周边施工环境。2、及时向建设单位提出合理化见意,尊重建设单位一切
12、切实可行的方案,积极配合建设单位的日常工作和质量安全检查。第四章 施工现场平面布置4.1施工现场总体布置构思4.1.1现场条件进场道路已接通至施工现场,施工用水源、电源已接通至现场。4.1.2布置原则根据本工程特点,结合现有的现场实际情况,确定平面布置原则如下:1、满足各个施工阶段的施工要求。2、各阶段的施工布置尽量能统一,不产生多次拆、搭或移地重建。3、在满足施工的条件下,尽量节约施工用地。4、在满足施工需要的安全和文明施工的前提下,尽可能减少临时建设的投资。5、材料堆场和加工棚尽量设置合理,减少场内二次搬运。6、场内的布局和交通布置尽量合理,避免道路阻塞和土建及其他各工种间的相互干扰。7、
13、符合施工场地内的卫生、安全、消防的规范。8、符合施工场地内的用电、用水规范、合理布置、满足施工要求后尽量以节约为原则。4.2项目部的布置本工程待建构筑物和建筑物布置紧凑,考虑到交通、管理等原因,经现场认真踏勘,宜布置在交通便利的进场道路边上,项目部地址征得业主同意后方可实施。工程项目部办公用房、生产生活用房布搭设活动房,设办公室、食堂、宿舍、会议室、仓库、厕所、浴室等,场地内浇筑10cm厚C20砼,并修建少量施工便道。4.3施工用电4.3.1临时用电平面布局本工程施工现场置有一高压电线接入点,场地内设总配电间,设分配电箱,平面分路供线。4.3.2用电负荷计算 根据选用的机械设备表,本工程中各种
14、电力设备总功率为P1KW,电焊机总功率为P2KW,室内照明总功率为P3KW,室外照明总功率为P4KW。总用电量为:P总=1.051.10k1P1/cos+ k2P2+ k3P3+ k4P4其中:P总-供电设备总用电需要量KVC; cos-电动机平均功率因数,取0.75W ; k1-电动机同时需要系数,取0.5; k2-电焊机同时需要系数,取0.6; k3-室内照明同时需要系数,k3=0.8; k4-室外照明同时需要系数,k4=1.0;根据以上计算,确定施工现场需总电源量约220kw,具体施工用电按实调整。4.3.3施工用电布置1、本工程施工用电拟采用TN-S接零保护系统,配电箱采用三级配电制度
15、:总配电箱分配电箱(动力配电箱与照明配电箱分开布置)开关箱,在施工现场近电源处设置总配电箱一只,在现场设分配电箱,分配电箱为动力和照明分开设置,在每个施工处设开关箱一只。由总配电箱引来 N线端子板分配电箱PE线端子板开关箱开关箱开关箱开关箱电焊机或其它机械卷扬机砂浆机搅拌机分配电箱至设备的接线示意图2、分配电箱与开关箱的距离不大于30m,所有配电箱均选用铁质配电箱,铁板厚度大于11.5mm,配电箱、开关箱应装设正、牢固,固定式配电箱下底面与地面的垂直距离为1.3.5m,移动式开关箱下底与地面距离大于0.6m,小于1.5m。3、箱体外壳及金属电器安装板作保护接零,配电箱上设防雨棚。并在配电标明名称、用途、编号。所有配电箱均配锁,专人保管。箱内电器按规定装设,进出线设在箱底的下底面。4、配电线路采用三相五线制,采用架空或五蕊电缆穿管埋也敷设。穿管埋地敷设时,深度不小于0.6m,并在电缆上下各均匀铺设
