五星级酒店桩基工程施工方案.doc

上传人:p** 文档编号:953742 上传时间:2024-05-27 格式:DOC 页数:31 大小:422.97KB
下载 相关 举报
五星级酒店桩基工程施工方案.doc_第1页
第1页 / 共31页
五星级酒店桩基工程施工方案.doc_第2页
第2页 / 共31页
五星级酒店桩基工程施工方案.doc_第3页
第3页 / 共31页
五星级酒店桩基工程施工方案.doc_第4页
第4页 / 共31页
五星级酒店桩基工程施工方案.doc_第5页
第5页 / 共31页
五星级酒店桩基工程施工方案.doc_第6页
第6页 / 共31页
五星级酒店桩基工程施工方案.doc_第7页
第7页 / 共31页
五星级酒店桩基工程施工方案.doc_第8页
第8页 / 共31页
五星级酒店桩基工程施工方案.doc_第9页
第9页 / 共31页
五星级酒店桩基工程施工方案.doc_第10页
第10页 / 共31页
亲,该文档总共31页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

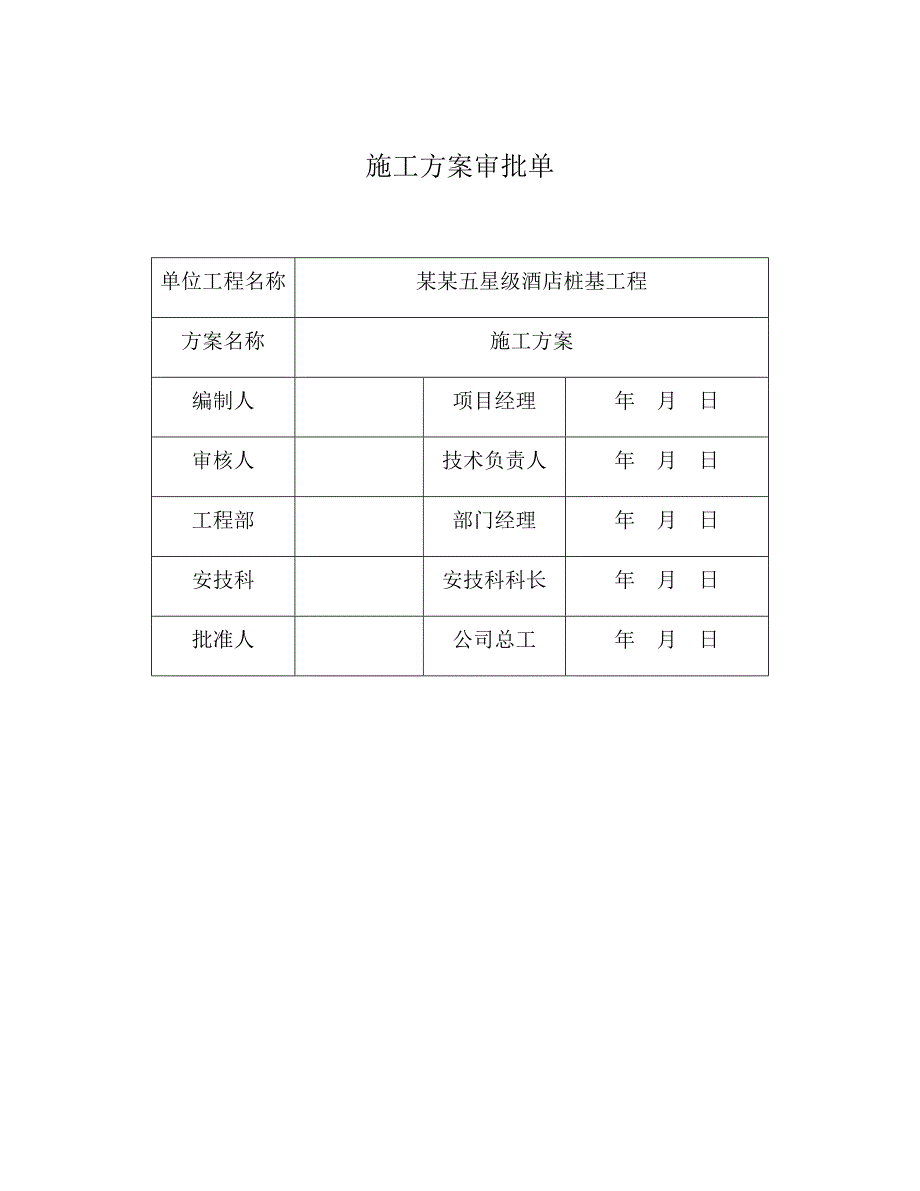

《五星级酒店桩基工程施工方案.doc》由会员分享,可在线阅读,更多相关《五星级酒店桩基工程施工方案.doc(31页珍藏版)》请在第壹文秘上搜索。

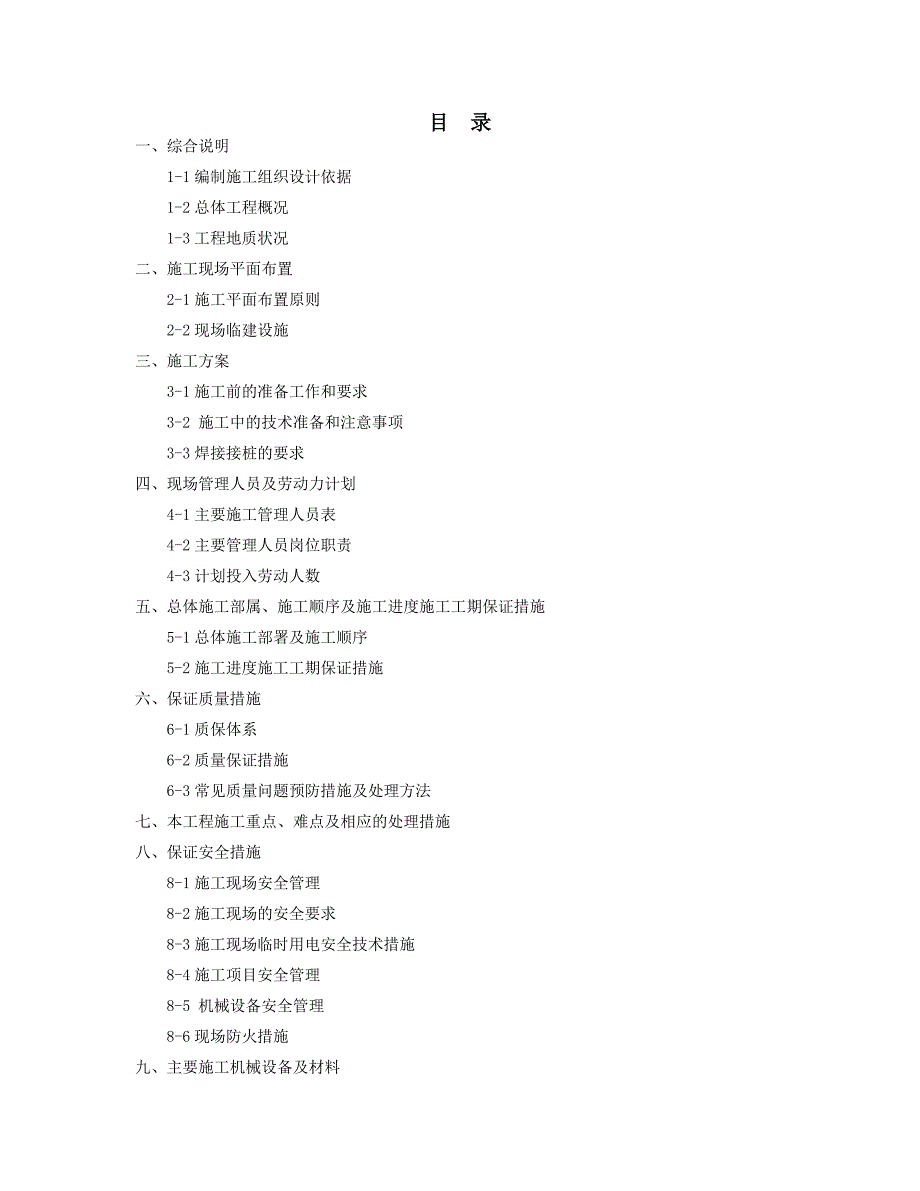

1、 某某五星级酒店桩基工程施工方案某某市建城地基基础工程有限公司某某年6月施工方案审批单单位工程名称某某五星级酒店桩基工程方案名称施工方案编制人项目经理年 月 日审核人技术负责人年 月 日工程部部门经理年 月 日安技科安技科科长年 月 日批准人公司总工年 月 日目 录一、综合说明1-1编制施工组织设计依据1-2总体工程概况1-3工程地质状况二、施工现场平面布置2-1施工平面布置原则2-2现场临建设施三、施工方案3-1施工前的准备工作和要求3-2 施工中的技术准备和注意事项3-3焊接接桩的要求四、现场管理人员及劳动力计划4-1主要施工管理人员表4-2主要管理人员岗位职责4-3计划投入劳动人数五、总

2、体施工部属、施工顺序及施工进度施工工期保证措施5-1总体施工部署及施工顺序5-2施工进度施工工期保证措施六、保证质量措施6-1质保体系6-2质量保证措施6-3常见质量问题预防措施及处理方法七、本工程施工重点、难点及相应的处理措施八、保证安全措施8-1施工现场安全管理8-2施工现场的安全要求8-3施工现场临时用电安全技术措施8-4施工项目安全管理8-5 机械设备安全管理8-6现场防火措施九、主要施工机械设备及材料十、雨季季施工措施10-1预制桩雨期施工要求10-2机械设备雨季防火、防滑工作措施10-3项目部冬季施工管理措施十一、现场文明施工措施11-1预制桩堆放11-2现场休息区11-3施工现场

3、标牌11-4生活设施11-5社区服务十二、施工现场环保措施12-1施工准备阶段12-2施工阶段十三、施工现场维护措施十四、工程交验后服务措施附图1:现场施工路线流向图附图2:现场施工平面布置图一、综合说明1-1编制施工组织设计依据1) 某某五星级酒店桩基工程施工图纸2) 地基与基础工程施工质量验收规范(GB50202-2002)3) 混凝土结构工程施工质量验收规范(GB-50204-2002)4) 岩土工程技术规范DB 29-20-20025) 建筑桩基技术规范JGJ94-946) 国家及某某市施工现场文明施工管理及相关的法律、法规规定7) 建城基础公司质量管理体系文件1-2总体工程概况本工程

4、为某某五星级酒店桩基工程,建设单位为某某万顺滨海房地产开发有限公司,设计单位为某某建筑设计院。本工程地点在空港物流加工区西四道与中环西路交口。本工程采用先张法预应力高强混凝土管桩选自02G10图集;预制混凝土方桩参照津06G304图集桩主筋818,砼C40工程桩: .PHC A 600 110 11 10 桩端大沽标高-25.20M ,共406根,单桩竖向抗压极限承载力标准值为3600KN;PHC 600 110 10 10 桩端大沽标高-26.00M,共41根,单桩竖向抗压极限承载力标准值为3600KNJZH 450 13A、12A,桩端大沽标高-16.80M 共760根单桩竖向抗压极限承载

5、力标准值为1700KN单桩竖向抗拔极限承载力标准值为880KN;(有效桩长范围)1-3工程地质状况该工程为某某五星级酒店桩基工程,450方桩桩端持力层均在 1粉土层; 600 管桩桩端持力层在4粉土层。1、主要持力土层的物理指标及承载力特征值1粉土,层厚1.1-6.1m,褐黄色,中密及密实状态,湿,土质不均,具少量锈染,多夹大量粉砂颗粒, fa=180kPa2粉质粘土,层厚1.1-5.0m,黄褐色,可塑状态,土质不均,夹粉土薄层,具少量锈染,含少量姜石, fa=160kPa3粉质粘土,层厚3.3-7.7m,黄褐色,可塑状态,土质不均,多夹粉土薄层,具少量锈染, fa=150kPa4粉土,层厚1

6、.3-7.7m,黄褐色,密实状态,湿,土质不均,具锈染,多夹粉砂颗粒, fa=200kPa地下水埋深1.70m,地下水的补给主要受大气降水控制,地下水对混凝土结构无腐蚀性,在长期浸水条件下对混凝土结构中钢筋无腐蚀性。地下水埋深1.70m,地下水的补给主要受大气降水控制,地下水对混凝土结构无腐蚀性,在长期浸水条件下对混凝土结构中钢筋无腐蚀性。2、各土层的高程范围一览表:土层名称层顶高范围(m)备注1淤泥质粉质粘土-0.581.37土层较软,阻力较小,要注意锤机施工时垂直度控制2粉质粘土-4.79-1.373粉土-12.22-8.124粉质粘土-11.21-7.62粉质粘土-13.02-10.52

7、1粉土-18.35-13.64平均层厚3.75M 3粉质粘土-20.29-16.50平均层厚5.5M600管桩穿透时会有一定的困难4粉土-27.39-23.07平均进入1.84M600管桩施工时会有一定的困难说明:450方桩进入1粉土层1.282.8M到达桩端持力层,600管桩穿透1粉土和2粉质粘土层3粉质粘土、进入4粉土层约0.552.4M到达桩端持力层,、8.T触探端阻qc为16.4530.05Mpa,平均值21.23Mpa,进入持力层有一定困难(属600管桩区域)因此我们采用穿透力比较大的8.T锤机进行施工。、号静力触探端阻qc为8.3012.26Mpa,平均值9.78Mpa,故采用6T

8、锤机预计可以达到设计标高(属450方桩区域)附表:二、施工现场平面布置2-1施工平面布置原则1) 根据甲方提供的施工现场总平面图纸,结合施工方案和所需机具、材料等使用情况以及人员办公和休息区在总体上服从甲方要求的前提下,在满足安全文明施工的前提下,按照方便、紧凑、节约的原则进行施工总平面的布置。2)铺设施工临时用电线路。3)平面布置满足安全文明要求,满足甲方的总体计划安排。2-2现场临建设施1)供电系统设置建设单位提供现场临时电缆电箱。供电系统满足某某市安全文明要求,并服从甲方的总体布局。2)办公生活设施办公设施:办公设施采用集装箱式办公用房。生活设施:生活设施由职工食堂、休息区组成,所有生活

9、设施均在场地周边解决,并服从甲方的总体布局。三、施工方案3-1施工前的准备工作和要求1)施工场地应平整,要做到三通一平(三通:水、电、路)。在桩机移动的范围内要清除地面,地下及空中的障碍物,并考虑场地地面能否承受桩机工作压力。2)预制方桩的制作鉴于本工程对方桩的要求,在工厂制作过程中,预制方桩主筋为818,混凝土强度为C40,具体制作方法见附图:3)预制桩进场预制桩运至施工现场,设有专人负责检查桩的外观、规格、尺寸应符合设计要求及质量标准规范之规定,并具有出厂合格证、各种原材料检验报告。根据设计要求,本工程选用的桩型为,PHC A 600和JZH-450450二种。堆放的场地要求平整坚实,排水

10、良好,使桩堆放后不会因为场地沉陷而损伤桩身。根据地面的坚实情况,本工程为边施工边供桩,故桩堆放层高一般不超过两层,同类桩应堆放在一起。4)桩基轴线及标高的测定1依据设计图纸给定的坐标点及甲方提供的水平高程点,按路海已施放的建筑物轴线定位坐标点进行复合,然后施放出分轴线、桩位点及标高,并请监理单位复测,经双方互相复线无误,且在放线记录上双方代表签字后,方得进行施工。2桩基轴线应用经纬仪及钢尺从基准线引出,水准点用水平仪引测到现场且不少于2个。工程桩位置允许偏差群桩20毫米(单排桩10毫米)。5)桩机具的进场与组装a、桩机进场配置满足施工要求,并试机b、其它机具(吊车等)的检查和试机6)组织构件进

11、场,并按施工流水方向堆桩7)现场施工照明准备为确保夜间施工的照明,现场配备2个探照灯,各个桩机配备3个移动照明碘乌灯。3-2 施工中的技术准备和注意事项1)施工前将桩位统一编号,做到一桩一号,互不重复,并交现场监理确认。施工前应组织图纸会审,将影响施工的不利因素提前加以解决,以免造成施工中的不方便。由于本工程中所涉及到的桩的种类及规格变化需注意,所以在施工前要对所有施工人员和技术人员进行施工技术交底,交底内容要明确、有针对性,要使每一个施工人员都能够明白、了解本工程中所有桩的种类、规格及各种规格的桩型的位置的变化。并且在施工过程中,施工技术人员要随时提醒施工人员,检查桩的种类、规格是否正确,送

12、桩深度是否符合设计要求。发现问题要立即纠正。制定合理的打桩顺序以减少桩机的无为移动,提高工作效率。对桩基轴线及桩点作系统检查,如有变动应找有关人员复测,每班在沉一根桩前均要检查位置是否与设计图纸符合。现场技术负责人在施工过程中对桩基轴线要经常系统检查。2)桩在起吊和搬运时,必须做到平稳并不得损坏,吊点要符合设计要求。3)插桩时,应对准桩位点,单向经纬仪、单向线坠严格控制。3-3焊接接桩的要求1 焊接接桩的要求1.1管桩焊接要求接桩时上下节桩段保持顺直,错位偏差不大于2mm。对接前上下端板表面应用铁刷子清刷干净,坡口处应刷至露出金属光泽。接桩时宜先在坡口圆周上对称点焊4至6点,待上下桩节固定后拆

13、除导向箍再分层施焊,施焊由两个焊工对称进行。焊接层数不得少于两层,焊缝要饱满连续。两节桩之间若有间隙要用垫铁填实,焊接时三名焊工要“对称”焊(对角方向,以免变形),焊接连接钢板采用低碳钢,焊条采用E43,规格4.0打底,5.0焊条焊接第二遍。 接桩时上下节桩的中心线偏差10毫米,节点弯曲矢高0.1%桩长。2 施工同一根桩时,各工序连续施工,并认真做好“沉桩施工记录”。(包括每米沉桩锤机数,送桩最终锤击数,以及最终停止沉桩时的贯入度)3 遇到下列情况暂停沉桩,并及时通知监理,等待有关单位解决处理1初沉时,桩身发生较大幅度移位、倾斜、沉入过程中桩身突然下沉或倾斜。2沉桩时,沉桩阻力剧变。四、现场管

14、理人员及劳动力计划4-1主要施工管理人员表名称姓名职称项目经理黄春海助工技术负责人吕恩平工程师施工员胡建技术员质量管理黄诚工程师工长陈泽利助工资料管理姜林技术员安全管理贯民水助工4-2主要管理人员岗位职责1) 项目经理:熟悉基本建设程序、施工程序和施工规律,并在实际工作中具体运用。熟悉建设工程结构特征,各关键部位的关系,掌握施工现场的周围环境,组建项目管理班子,并从人力、物力、财力及施工技术等方面,合理均衡组织施工。做好开工前施工条件的准备,(包括按施工进度计划安排和作业条件的施工准备),搞好“三通一平”促成工程开工,提出各分项工程的开工报告。2) 技术负责人:编制施工作业计划,及时安排施工任务。建立日常和定期检查,随时

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
