《京沈客专工程项目部临建工程施工方案.doc》由会员分享,可在线阅读,更多相关《京沈客专工程项目部临建工程施工方案.doc(10页珍藏版)》请在第壹文秘上搜索。
1、京沈客专工程项目部临建工程施工方案 编制人: 马达 审核人: 批准人: 中交一航局铁路工程分公司京沈客专项目经理部2014 年 8 月 7日目 录一、工程概况1 1、场地位置1 2、场地平面布置1二、临建施工部署1 1、工程数量12、临建施工总体目标23、临建施工资源配置3三、施工方案4 1、场地围挡42、彩钢房搭建43、场地硬化54、厕所、浴室的设置55、餐厅、厨房的设置66、临电引入67、给水排水68、安全消防设施79、门卫室和大门 7四、质量保证措施8五、施工安全措施8 1、劳动安全保护82、安全用电83、机械安全8六、环保、文明施工保证措施9附图一10一工区项目部临建方案一、 工程概况

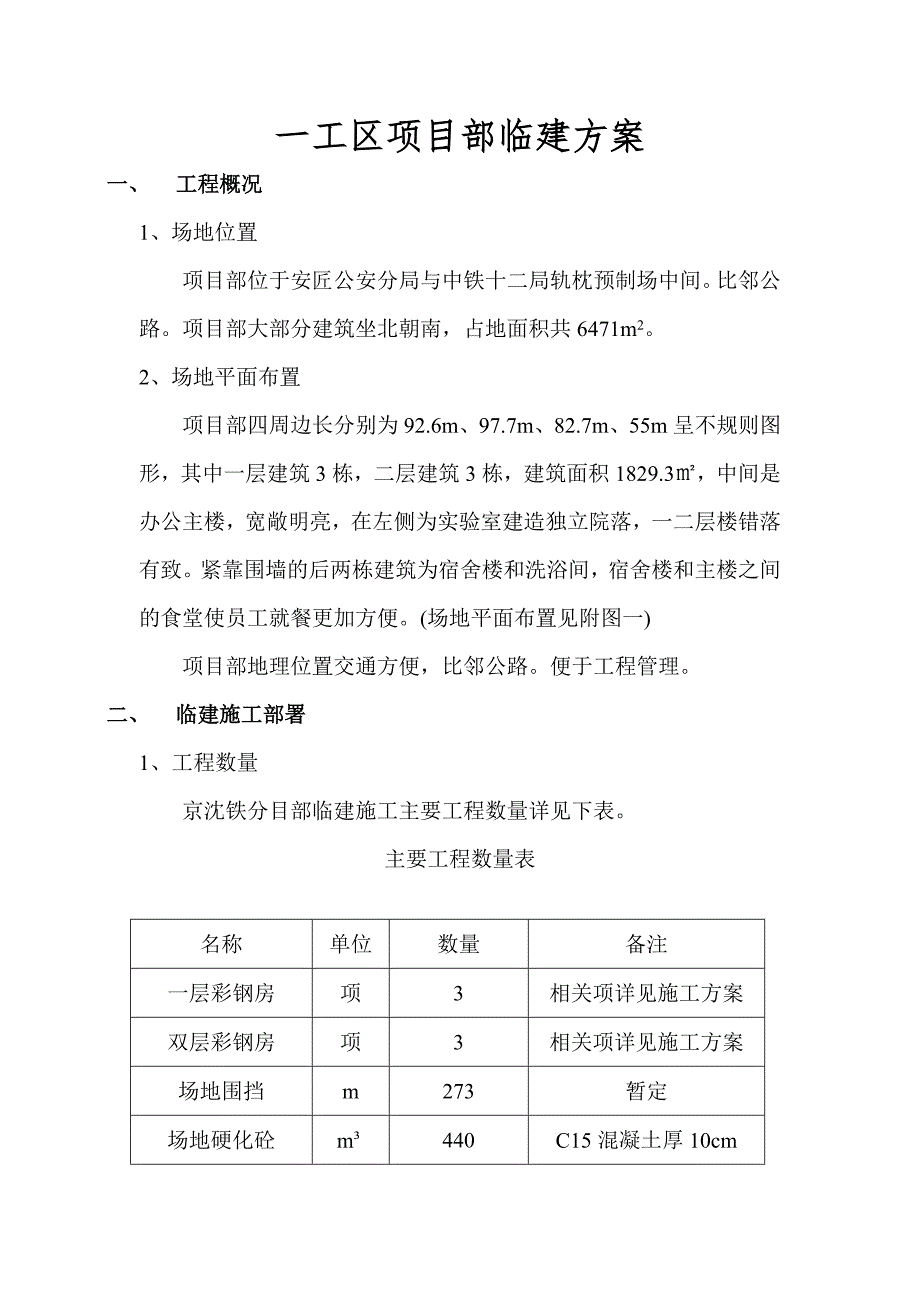

2、1、场地位置项目部位于安匠公安分局与中铁十二局轨枕预制场中间。比邻公路。项目部大部分建筑坐北朝南,占地面积共6471m2。2、 场地平面布置项目部四周边长分别为92.6m、97.7m、82.7m、55m呈不规则图形,其中一层建筑3栋,二层建筑3栋,建筑面积1829.3,中间是办公主楼,宽敞明亮,在左侧为实验室建造独立院落,一二层楼错落有致。紧靠围墙的后两栋建筑为宿舍楼和洗浴间,宿舍楼和主楼之间的食堂使员工就餐更加方便。(场地平面布置见附图一)项目部地理位置交通方便,比邻公路。便于工程管理。二、 临建施工部署1、 工程数量京沈铁分目部临建施工主要工程数量详见下表。 主要工程数量表名称单位数量备注
3、一层彩钢房项3相关项详见施工方案双层彩钢房项3相关项详见施工方案场地围挡m273暂定场地硬化砼m440C15混凝土厚10cm16cmPVC管m200下水管5cmPVR管m230上水管门卫室、大门项1相关项详见施工方案2、 临建施工总体目标(1) 质量目标确保工程全部达到质量合格标准。(2) 工期目标计划工期开始时间为2014年7月25日,完成时间为2014年8月20日,历时工日27天。(3) 安全生产目标落实“安全第一、预防为主、综合治理”的安全方针,做到无工伤死亡事故、无交通死亡事故、无火灾和洪灾事故;杜绝重伤事故。(4)环境保护目标杜绝环境污染,噪音、扬尘、排污达到承德市环境保护标准;美化
4、项目部驻地环境。 3、 临建施工资源配置(1)人员配置为确保临建设施按计划工期保质保量保安全完成,项目部成立由项目部领导任组长的项目部临建专项领导小组,组长:孙建强、陈元杰;副组长:张业儒、姚伟;组员:董加付、邢建民、李智、段国立。项目安全负责人现场主管,工程部、物资部和其他各部门密切配合共同进行临建施工。 临建施工队设立队长、副队长、安全员各一名,工人50名。 (2)机械配置临建施工机械配置详见下表施工机械表临建施工机械名称单位数量备注自卸车台1装载机台1砼振捣棒台1电焊机台12打夯机台1三、施工方案 1、场地围挡 场地北侧用红砖砌筑1.8m高围墙,西侧与中铁十二局相邻围墙用彩钢搭设,南侧拟
5、用预制栏杆围挡,东侧与安匠公安分局相邻暂不考虑另设围挡。2、 彩钢房搭建彩钢房为组合式板房,标准间尺寸为5.7m3.8m,一共67间,非标准间尺寸25间。房板外墙采用厚度为10cm的阻燃泡沫彩钢复合板,内墙及隔板采用厚度为7.5cm的阻燃泡沫彩钢复合板,顶板采用厚度为15cm的阻燃泡沫彩钢复合板,彩钢厚度为0.25mm,彩钢板房招标选择,由厂家进行安装。彩钢板房的基础采用100cm高50cm宽的石砌基础,砖基础上浇筑30cm20cm混凝土圈梁,圈梁内绑扎主筋410和箍筋8200,且沿板房方向每个角落埋设一个24cm24cm1cm的钢板预埋件。一层板房内部地面先回填5cm素土并夯实,再铺设2cm
6、砂浆表层粘贴1cm厚瓷砖。二层地面铺设复合木地板。3、 场地硬化 项目部建筑周围一米范围,基层平整、压实后,浇注C15混凝土硬化,混凝土厚10cm,浇筑面积440m2 ,混凝土方量44m,场地从北向南做 1 排水坡。四周设排水沟,暂定为20cm30cm,与集水池相连。4、 厕所、浴室的设置西北侧设有独立卫生间及浴室,化粪池修建在厕所西面,采用砖砌结构,侧墙厚度24cm,尺寸为3m5m,深度为3.0m。底部浇筑20cm厚C15混凝土底板,底板内设置间距1020cm20cm单层钢筋网,侧墙用水泥砂浆抹面。在隔墙顶部预留30cm30cm孔洞用以排污。化粪池顶部采用钢筋混凝土预制加重盖板铺盖,盖板尺寸
7、为2.5m1m,共9块,盖板厚度20cm,盖板内设置1420cm20cm单层钢筋网。5、 餐厅、厨房的设置餐厅设置在主楼及宿舍楼之间,依次排列为储物间、厨房、雅间;厨房与餐厅间设置推拉窗,便于职工打饭、就餐。6、 临电引入临电从院内原有变压器引入,项目部用电功率大约160kw,引入电缆采用70平方毫米的铜芯电缆即可。直接与配电室的配电柜连接。照明、电脑、打印机、复印机、日用电器等用电是220V的线路。网络线路就近引入。7、 给水排水临水从院内打井引入,引入材料采用直径50mmPVR管,埋深1.2m,然后接入项目部给水系统,给水系统采用50mmPVR管。 项目部设置集水池,集水池设置在主楼前东侧
8、靠近墙的位置,用来储存雨水以及生活污水,水量过大时由水泵抽入罐车内运出。8、 安全消防设施项目部设置1处,即西南侧的实验室与五牌一图夹角设一处,消防设施均有4个灭火器,4个消防水桶,2把消防锹,2把消防钩和1m消防沙。安质部派专人负责保管、检验、维护消防器材。门卫室和大门门卫室建一个3.7m3.7m小标准间,中间隔开设一门,是治安值班室,保证通风和采光,并有一名门卫值班。临建正门左侧、门卫室旁边设置项目部的五牌一图。四、质量保证措施1、项目经理部成立质量管理领导小组,由项目经理任组长,项目经理部书记任副组长,各部门长为组员。2、对于施工重点部位进行监督检查工作,施工中随时检查施工质量,对不符合
9、质量要求部位随时督促改正。五、施工安全措施1、劳动安全防护(1)板房安装施工操作人员必须持证上岗;(2)进入施工现场人员必须戴好安全帽,作业人员正确穿戴个人劳动保护用品。2、安全用电(1)施工现场的临时用电,严格执行JGJ46-2005施工现场临时用电安全技术规范的规定,加强用电管理;(2) 临时用电线路的安装、维修、拆除,均由经过培训并取得上岗证的专业电工完成,非电工不准进行电工作业;3、机械安全(1) 各种机械操作人员和车辆驾驶员,必须取得操作合格证,不准操作与操作证不相符的机械,不准将机械设备交给无本机械操作证的人员操作。(2) 操作人员按照本机说明书规定,严格执行工前检查和工作中观察及
10、工后保养制度;(3) 驾驶室或操作室应保持整洁,严禁存放易燃、易爆物品,严禁酒后操作机械。 六、环境保护措施1、严格贯彻执行国家相关法律法规和政府规章制度。2、加强文明施工管理,塑造企业文明风范,环境清洁,防止大气、水体和噪声污染。3、建筑产生的垃圾及时清理到垃圾指定存放地。4、文明施工管理体系。成立以项目经理为组长的现场文明施工领导小组,负责本项目施工现场的管理工作,实行文明施工责任制。5、严格遵守国家法律法规和北京市有关文明施工的规定。认真贯彻业主有关文明施工的各项要求,实现“以人为本,建立和谐环境,方便居民生活,利于施工生产,维护环境卫生”为宗旨的文明施工。达到长春市文明安全工地的标准。项目部临建设施平面布置图
