《京客隆燕尚园装修改造工程施工形象进度表.doc》由会员分享,可在线阅读,更多相关《京客隆燕尚园装修改造工程施工形象进度表.doc(3页珍藏版)》请在第壹文秘上搜索。

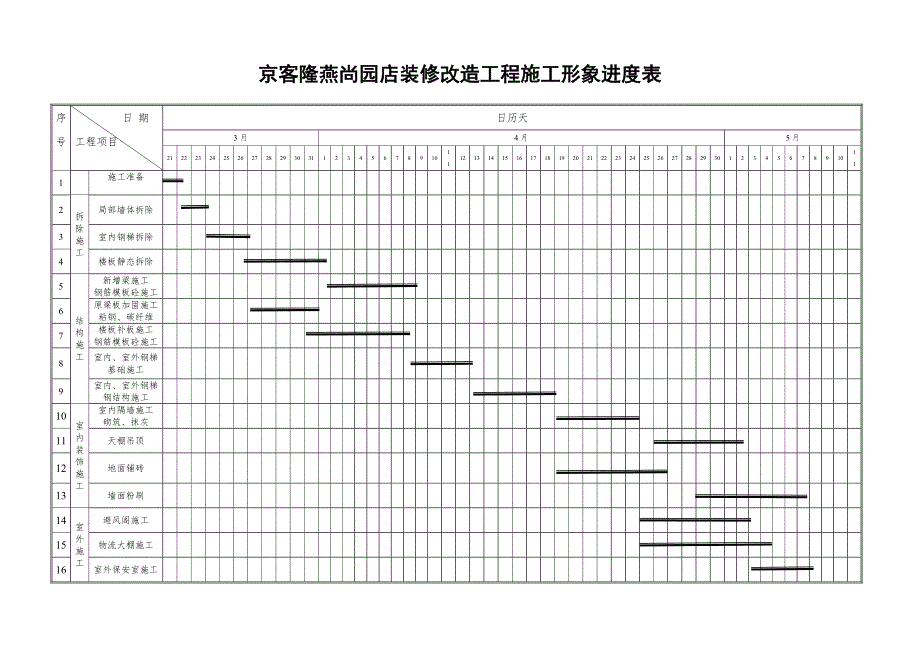

京客隆燕尚园店装修改造工程施工形象进度表序号 日 期工程项目 日历天3月4月5月212223242526272829303112345678910111213141516171819202122232425262728293012345678910111施工准备2拆除施工局部墙体拆除3室内钢梯拆除4楼板静态拆除5结构施工新增梁施工钢筋模板砼施工6原梁板加固施工粘钢、碳纤维7楼板补板施工钢筋模板砼施工8室内、室外钢梯基础施工9室内、室外钢梯钢结构施工10室内装饰施工室内隔墙施工砌筑、抹灰11天棚吊顶12地面铺砖13墙面粉刷14室外施工避风阁施工15物流大棚施工16室外保安室施工17室外台阶坡道京客隆燕尚园店装修改造工程施工形象进度表序号 日 期工 程 项 目 日历天3月4月5月2122232425262728293031123456789101112131415161718192021222324252627282930123456789101118上下水施工下水管道开挖管道铺设19上水管道安装20三水消毒池安装21电器安装金属桥架安装22配电箱柜安装23电缆敷设24线槽灯带安装25灯具安装26插座安装27应急照明安装28通电适运行29竣工清理施工50日历天
