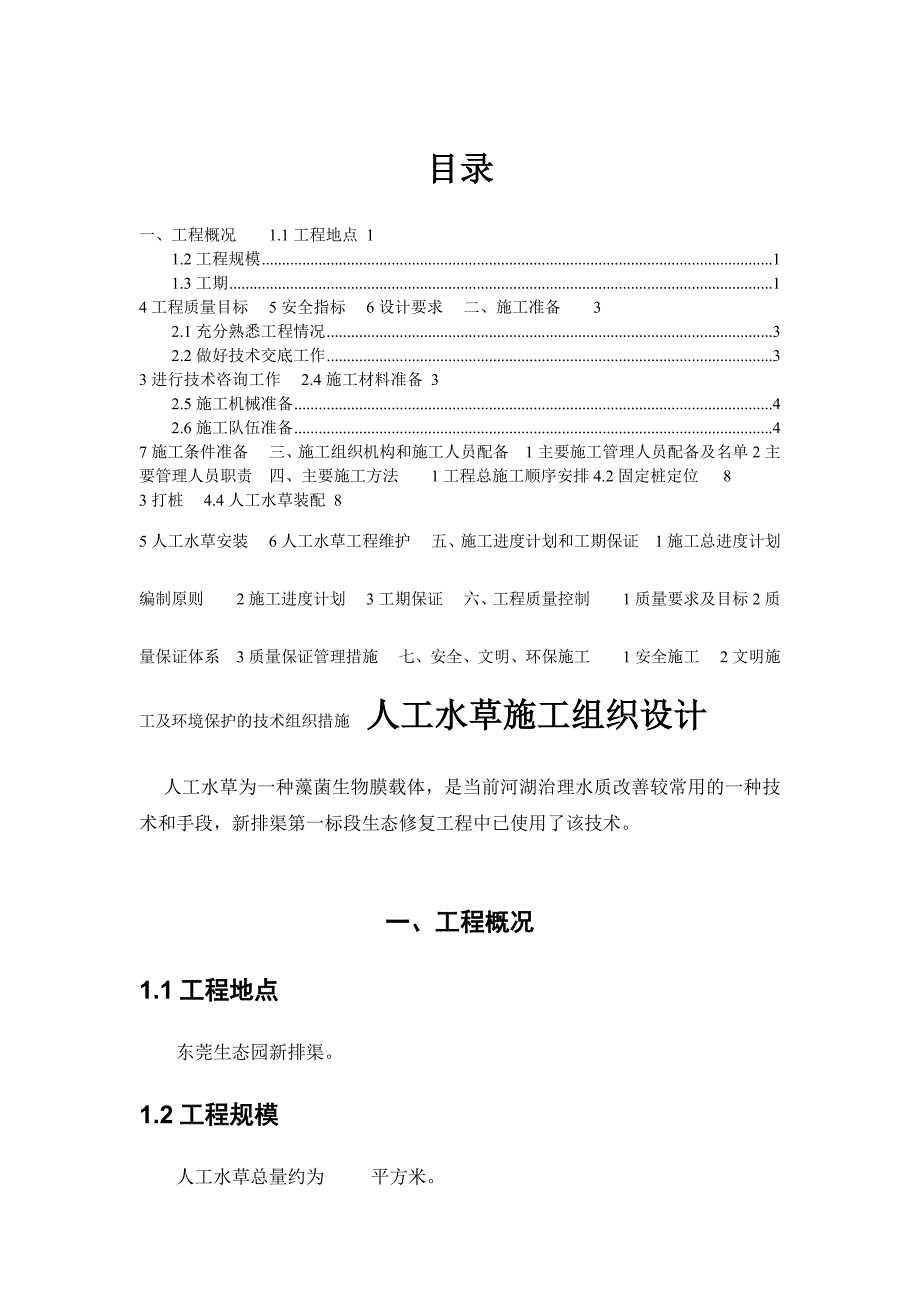

1、目录一、工程概况1.1工程地点11.2工程规模11.3工期14工程质量目标5安全指标6设计要求二、施工准备32.1充分熟悉工程情况32.2做好技术交底工作33进行技术咨询工作2.4施工材料准备32.5施工机械准备42.6施工队伍准备47施工条件准备三、施工组织机构和施工人员配备1主要施工管理人员配备及名单2主要管理人员职责四、主要施工方法1工程总施工顺序安排4.2固定桩定位83打桩4.4人工水草装配85人工水草安装6人工水草工程维护五、施工进度计划和工期保证1施工总进度计划编制原则2施工进度计划3工期保证六、工程质量控制1质量要求及目标2质量保证体系3质量保证管理措施七、安全、文明、环保施工1

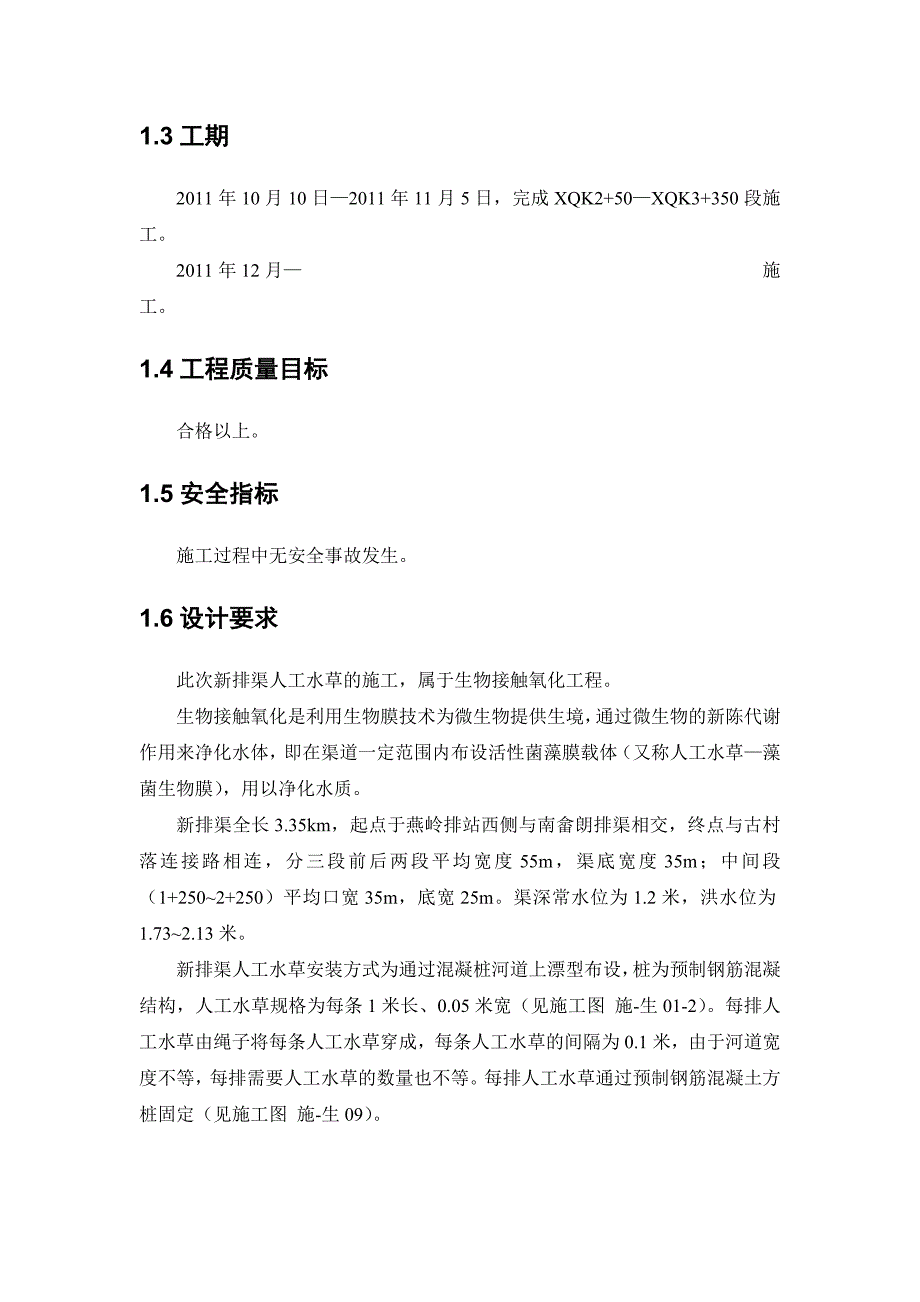

2、安全施工2文明施工及环境保护的技术组织措施人工水草施工组织设计 人工水草为一种藻菌生物膜载体,是当前河湖治理水质改善较常用的一种技术和手段,新排渠第一标段生态修复工程中已使用了该技术。一、工程概况1.1工程地点东莞生态园新排渠。1.2工程规模人工水草总量约为 平方米。1.3工期2011年10月10日2011年11月5日,完成XQK2+50XQK3+350段施工。2011年12月 施工。1.4工程质量目标合格以上。1.5安全指标施工过程中无安全事故发生。1.6设计要求此次新排渠人工水草的施工,属于生物接触氧化工程。生物接触氧化是利用生物膜技术为微生物提供生境,通过微生物的新陈代谢作用来净化水体,
3、即在渠道一定范围内布设活性菌藻膜载体(又称人工水草藻菌生物膜),用以净化水质。新排渠全长3.35km,起点于燕岭排站西侧与南畲朗排渠相交,终点与古村落连接路相连,分三段前后两段平均宽度55m,渠底宽度35m;中间段(1+2502+250)平均口宽35m,底宽25m。渠深常水位为1.2米,洪水位为1.732.13米。新排渠人工水草安装方式为通过混凝桩河道上漂型布设,桩为预制钢筋混凝结构,人工水草规格为每条1米长、0.05米宽(见施工图 施-生01-2)。每排人工水草由绳子将每条人工水草穿成,每条人工水草的间隔为0.1米,由于河道宽度不等,每排需要人工水草的数量也不等。每排人工水草通过预制钢筋混凝

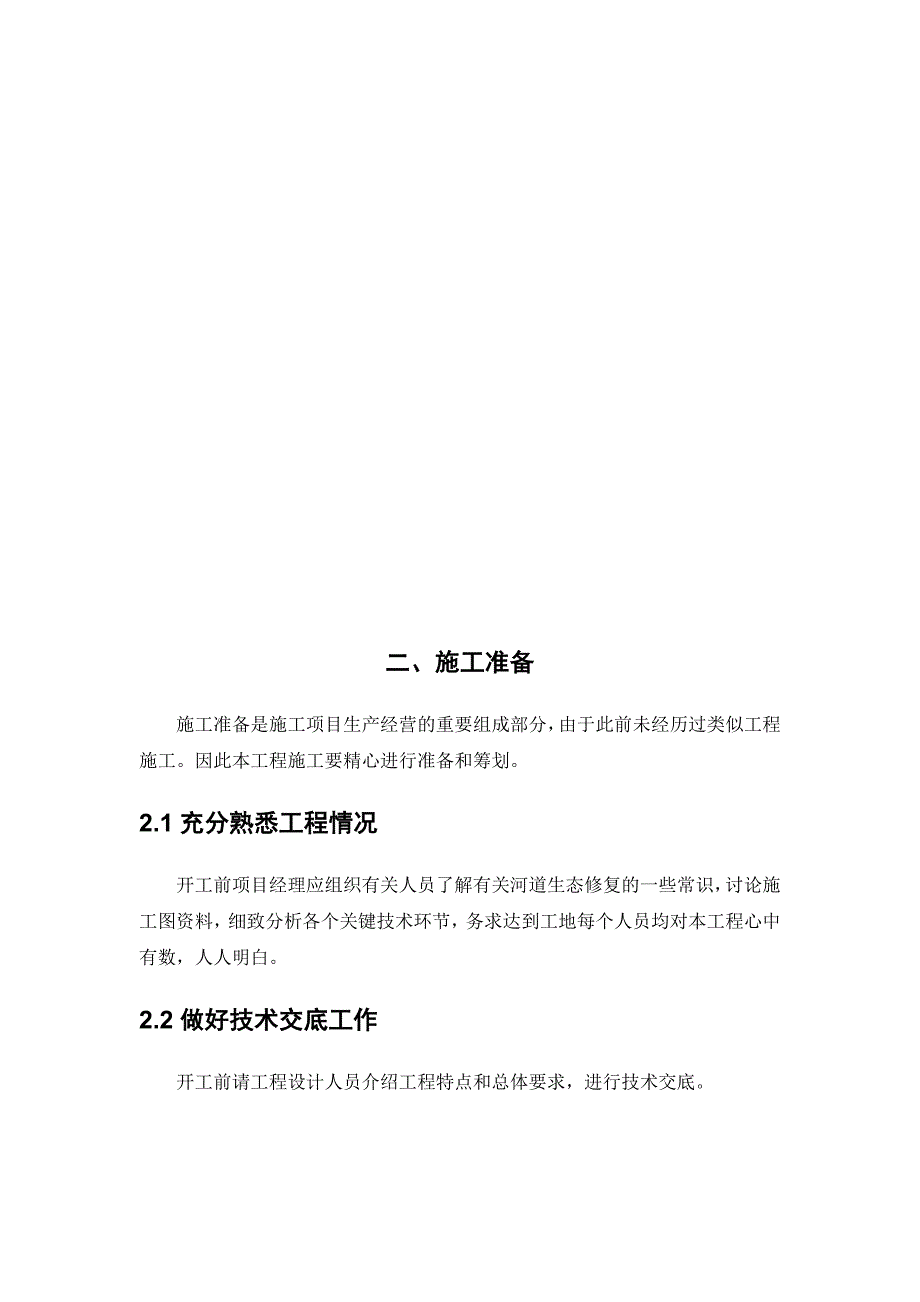

4、土方桩固定(见施工图 施-生09)。 二、施工准备施工准备是施工项目生产经营的重要组成部分,由于此前未经历过类似工程施工。因此本工程施工要精心进行准备和筹划。2.1充分熟悉工程情况开工前项目经理应组织有关人员了解有关河道生态修复的一些常识,讨论施工图资料,细致分析各个关键技术环节,务求达到工地每个人员均对本工程心中有数,人人明白。2.2做好技术交底工作开工前请工程设计人员介绍工程特点和总体要求,进行技术交底。2.3进行技术咨询工作访问做好类似工程的施工单位进行技术咨询。聘请做过类似工程的技术人员来现场进行PPT或工程实例图片进行演示,并请有经验的施工单位或人员作为施工技术指导。2.4施工材料准
5、备材料是保证施工顺利进行的物质基础,这些物质的准备工作必须在开工前完成。以下列出注意事项:1、开工前编制好工程用料计划,并报公司批准,现场供应部门及时备料。2、本工程最主要的材料是人工水草,必须按设计要求,遵循“有计划、保质量、按进度”的原则和“多咨询、比质量、择优质”的精神进行采购,根据施工进度计划的安排分期分批组织进场。3、固定桩也是本工程的主要材料之一,它直接关系到本工程的质量好坏。采取按设计图纸现场自制的办法备料。4、本工程的其他用料有绳子、胶带、坠子,工具有剪刀、锤子等。在用工前也必须准备完善,避免造成时间上的浪费。5、由于XQK1+00XQK1+800段,河床由于中间不便干水施工,
6、河道中间无法打桩,故人工水草中间加2个重物坠子,坠子采用混凝块。2.5施工机械准备本工程施工所使用的机械为打桩所需机具,拟选用挖掘机,利用其“手臂”进行打桩,具有高效、低耗的特点。2.6施工队伍准备根据本工程的施工内容和工程特点,在劳动力组织上依据工期工作量、工作内容的要求,分别按工序各专业配置人员和施工小组。对每个施工人员做好岗位培训工作,同时提高他们的安全施工意识,文明施工意识。2.7施工条件准备由于河道水面上生长有大量凤眼莲及漂浮垃圾,有碍于施工,故施工前因把河面凤眼莲及漂浮垃圾打捞干净。另本工程施工大部分采用干水作业,将渠道分段抽水、抽干后进行施工。三、施工组织机构和施工人员配备3.1
7、主要施工管理人员配备及名单本工程将在东莞生态园新排渠第一标段项目经理部统一领导和组织管理下进行。签于此前未进行过类似工程施工,为了顺利实施、保证质量,成立人工水草工程施工专班,项目经理直接负责。下设三个作业小组,分别为装配作业小组、抽水打桩小组、安装作业小组,施工管理人员配备如下:主要施工管理人员表序号姓名职务1项目经理2技术负责人3质检员4资料员5安全员6施工员7装配作业组长8抽水打桩作业组长9安装作业组长3.2主要管理人员职责1、项目经理贯彻质量方针和质量目标,领导本工程项目进行策划,制定项目质量目标和项目工程管理;负责组织各种资源完成本次项目施工合同,对工程质量、施工进度、安全文明施工状
8、况予以控制;负责对一般质量事故的调查、评审和处置;领导技术人员完成质量记录,对存在的问题予以整修;以企业法人委托人身份处理与工程项目有关的外部关系等其他管理职权,对公司负责。2、项目技术负责人对本项目的质量管理和工程质量负全面责任;协助项目经理贯彻落实公司的质量方针、质量目标。认真贯彻执行国家的有关规范、验收标准和上级部门规定的制度、措施,监督施工人员履行质量职责,对工程施工进行指导和监督。负责编制施工组织设计和质量计划及重要的施工措施和施工方案,负责向施工人员进行交底,对施工过程进行检查。组织项目部有关部门人员图纸会审,参加设计交底,解决图纸问题。主持工程质量的验评工作。协助项目经理对工程质
9、量进行控制,对不合格产品制定纠正和预防措施,并监督实施。监督指导项目部的文件、资料以及质量记录的控制工作,负责统计技术指导。主持工程测量工作,对检验、测量、试验设备进行管理。3、质检员贯彻执行质量方针和质量目标;负责施工过程的检查、验收和质量评定,并按时将质量检查结果报施工部门;负责质量记录的收集、整理、移交工作;参加一般质量事故的调查评审,并负责上报有关材料。4、资料员负责接收上级有关部门,各部、室发送的各种图纸、文件等资料,并登记造册,妥善保管。负责发放本部门对外发送的各种图纸、文件等资料,并办理等级手续。规范工程项目开发施工期间的各类图纸变更通知、工程合同及其他工程项目方面文件资料的收发
10、、保管制度。对各种工程资料进行科学的规范的编号、登记、复印。负责管理好有关工程技术资料的归档保存和借阅管理,并按有关工程技术资料的重要性进行分类,及时清理作废资料不被误用。发放的图纸资料必须留原件一份,连同发放清单一起存档。负责定期清理工程档案,合同、资质和建设、规划、国土等主管部门审批原件,及时移交公司档案室存档。相关部门节约图纸及工程资料,应报工程主管工程师同意,等级相关借阅内容及时间,到期归还时,须经双方签名确认。5、安全员贯彻执行安全方针和安全目标;负责现场施工安全教育、安全检查并作好记录;参加一般安全事故的调查评审,并负责上报有关材料;负责质量记录的收集、整理、移交工作。做好防止污水
11、侵入皮肤引发感染工作。6、施工员负责对工程图纸进行会审和工程技术交底;根据工程实际进度及时编制各种资源量计划;按照施工图纸和施工规范要求指导施工,并对工程施工过程质量进行控制;按照施工组织设计要求,指导现场施工。7、装配作业组长主要负责人工水草的装配,按照图纸要求数量进行人工水草的装配,加强效率,为人工水草安装小组提供装配好的人工水草使工程不间断的做完,直到水草装配全部完成。8、抽水打桩作业组长主要负责新排渠河道的分段施工及抽水、打桩。采用多个抽水泵组抽水,加强工作效率,在规定时间内完成抽水及固定桩任务。9、安装作业组长主要负责人工水草安装,在运输过程中不损坏人工水草,在安装时尽量避免泥土粘在
12、人工水草上,绑绳子的高度一致并将每条水草的间距按图纸要求完成。四、主要施工方法4.1工程总施工顺序安排需安装人工水草的河道可分段施工,开工时,人工水草装配作业小组与抽水打桩小组可先开始作业,待施工段水抽干后进行安装。施工流程如下:抽水打桩人工水草装配人工水草安装4.2固定桩定位河道水抽干后,组织人员到河道边及中间,每五米弹一石灰粉作为标志点。固定桩插入标志点内即可。4.3打桩按照固定桩的定位,水下挖机将固定桩打入泥土里。按照图纸指定深度操作。打入河道泥土里的桩不松动。4.4人工水草装配根据图纸要求,按照河道宽度,计算一排人工水草所需要的数量,进行装配。4.5人工水草安装将装配好的人工水草,进行
13、安装。安装时,将绳子穿入固定桩孔内,绑紧。4.6人工水草工程维护1、定期检查人工水草生态基是否被河道中漂浮植物或泥沙堵塞,并及时清理。2、经常巡视检查,防止人工水草人为破坏。五、施工进度计划和工期保证5.1施工总进度计划编制原则(1)在项目部统一调度管理综合平衡,多个班组协同考虑,使投入工程施工的机械设备、技术人员及劳动力发挥最大效益和作用,提高经济效益,使工程施工呈良性循环。(2)编制进度计划应考虑全面,既要科学可行,又要根据施工实际情况留有一定的余地,当出现不可遇见因素时可适当调整,便于保证总工期要求。由于本工程施工战线长,工期较紧,因此在计划安排时应多考虑平行、流水和交叉作业相结合,确保
14、进度计划实施。(3)为保证计划实施,施工中多采用先进的施工工艺和施工管理方法,达到优质、高效、降低成本的目的。5.2施工进度计划本工程施工内容主要包括人工水草的装配、固定桩、人工水草的安装。我方将严格按照工期目标完成该工程施工。在安排施工进度计划时,我们必须考虑以下原则:(1)施工宜先紧后松的原则任何一个大型工程项目,在工程开工的前阶段均是施工人员及管理人员信心及士气最高的时间。从整体施工过程来讲,在施工中从头至尾保持一个比较平稳的机械及人员的投入以保证是一个相对平衡的施工进展是有利于施工质量及安全的控制,也是利于工程总体管理目标实现的。故在本项目的施工总体计划编制时,应避免出现一个时段工程量及投入特别集中的现象。做到先紧后松。(2)考虑人员及机械设备可充分利用的原则本工程的人工水草装配、固定桩、人工水草的安装都应该充分考虑到各个项目的阶段及衔接性,保持现场技术管理人员及施工人员不产生窝工现象,充分利用现场已有的资源安排。(3)科学安排以避开恶劣气候因素的影响本工程主要应避免的恶劣天气当属雨天,所以当在晴天的时候加紧河段水的抽送及固定桩的固定等,并及时将装配好的人工水草安装入河道里。在不可避免遭遇到雨天是,应将人员及时安排入装配工作中
