人民医院钢筋施工方案.doc

上传人:p** 文档编号:953950 上传时间:2024-05-28 格式:DOC 页数:32 大小:1.49MB
下载 相关 举报
人民医院钢筋施工方案.doc_第1页
第1页 / 共32页
人民医院钢筋施工方案.doc_第2页
第2页 / 共32页
人民医院钢筋施工方案.doc_第3页
第3页 / 共32页
人民医院钢筋施工方案.doc_第4页
第4页 / 共32页
人民医院钢筋施工方案.doc_第5页
第5页 / 共32页
人民医院钢筋施工方案.doc_第6页
第6页 / 共32页
人民医院钢筋施工方案.doc_第7页
第7页 / 共32页
人民医院钢筋施工方案.doc_第8页
第8页 / 共32页
人民医院钢筋施工方案.doc_第9页
第9页 / 共32页
人民医院钢筋施工方案.doc_第10页
第10页 / 共32页
亲,该文档总共32页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《人民医院钢筋施工方案.doc》由会员分享,可在线阅读,更多相关《人民医院钢筋施工方案.doc(32页珍藏版)》请在第壹文秘上搜索。

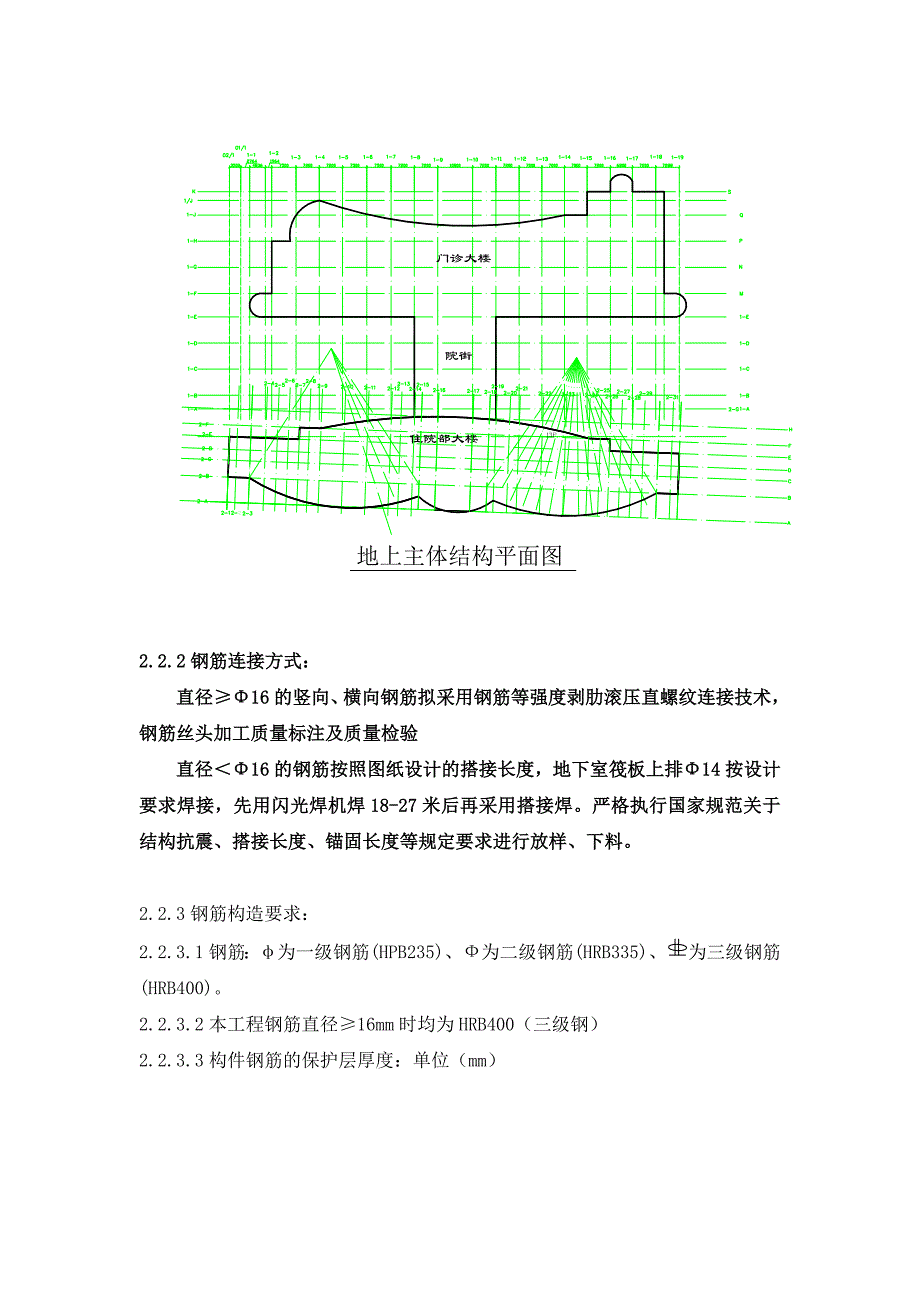

1、一、编制依据11施工组织设计及施工图纸序号名 称1某某市某某人民医院原址改扩建项目二期工程(门诊、院街、住院部大楼、地下室)施工图纸2某某市某某人民医院原址改扩建项目二期工程(门诊、院街、住院部大楼、地下室)施工组织设计12主要标准、规范、规程、图集 序号类别规范、规程名称编号1国家建筑物抗震构造详图(03G329-1)2国家混凝土结构施工图平面整体表示方法制图规则和构造详图(03G101-1)4国家混凝土结构施工图平面整体表示方法制图规则和构造详图(04G101-3)5国家建筑地基基础工程施工验收规范(GB50202-2002)6国家混凝土结构工程施工质量验收规范(GB50204-2002)

2、7地方宁夏工程建设标准设计(结构图集)02系列02G01-098行业钢筋机械连接通用技术规程(JGJ107-2003)9企标滚轧直螺纹钢筋连接接头(Q/JGY02A-2001)二、钢筋工程概况21工程简介某某市某某人民医院原址改扩建项目二期工程位于兴庆区民族南街西侧,南熏西路以北,利群西街以南,原某某市某某人民医院原址内。工程由地下车库、门诊、院街、住院部大楼组成,结构形式为框架-剪力墙结构,地下1层为地下车库、设备用房及六级人防(平时作为医疗器械库),六层门诊及院街部分建筑,建筑物檐高24.1m;十三层住院部部分建筑高度54.3m。工程总建筑面积75247,其中地下13229,地上建筑面积6

3、2018;门诊大楼、院街建筑面积21026,住院部大楼建筑面积40992。本工程0.0000.000相当于绝对标高1109.23m,东西方向尺寸为140.76m(1-32轴),南北方向尺寸为100.5(A-J轴),基底标高-6.95m 、-6.35m、-7.35m。22结构概况2.2.1本工程混凝土结构抗震等级设计:地下一层及其以上各层剪力墙为一级,框架为一级, 抗震设防烈度为8度。2.2.2钢筋连接方式:直径16的竖向、横向钢筋拟采用钢筋等强度剥肋滚压直螺纹连接技术, 钢筋丝头加工质量标注及质量检验直径16的钢筋按照图纸设计的搭接长度,地下室筏板上排14按设计要求焊接,先用闪光焊机焊18-2

4、7米后再采用搭接焊。严格执行国家规范关于结构抗震、搭接长度、锚固长度等规定要求进行放样、下料。2.2.3钢筋构造要求:2.2.3.1钢筋:为一级钢筋(HPB235)、为二级钢筋(HRB335)、为三级钢筋(HRB400)。2.2.3.2本工程钢筋直径16mm时均为HRB400(三级钢)2.2.3.3构件钢筋的保护层厚度:单位(mm)构件类别混凝土强度C30-C45C50一类环境板、墙1515梁2525柱30301)、纵向受力钢筋混凝土保护层厚度除满足上表要求外,不应小于钢筋公称直径。(2)、基础底板、基础梁迎水面钢筋保护层厚度为50mm。(3)、地下室外墙迎水面钢筋保护层厚度为50mm。2.2

5、.3.4钢筋接头位置:同一截面内钢筋的接头数量均不多于总根数的50%;梁接头下铁设置在箍筋加密区边缘,在距离支座1/3范围内,上铁在跨中1/3范围内,并错开50%。基础梁相反设置。柱接头位置距地面均同时满足1/6柱净高,柱截面长边尺寸,500mm;且接头上下错开35d。2.2.3.5锚固长度及搭接长度按下列表采用:钢筋锚固长度 钢筋种类直径混凝土强度等级与抗震等级HPB235HRB335HRB400d25d25d25d25C25一、二级抗震31d38d42d46d51dC35一、二级抗震25d31d34d37d41dC40一、二级抗震23d29d32d34d38d附注:在任何情况下,锚固长度不

6、得小于250mm。钢筋搭接长度纵向钢筋搭接长度的修正系数纵向受拉钢筋接头面积百分率(%)2550 搭接长度修正系数1.21.4纵向受拉钢筋搭接长度为钢筋锚固长度修正系数1.15。(1)、任何情况下,搭接长度不得小于300mm。(2)、当不同直径的钢筋搭接时,搭接长度按较小直径计算。(3)、梁、板纵向钢筋接头率不应大于25%。(4)、柱、墙纵向钢筋接头率不应大于50%。(5)、未经设计方同意不得使构件纵向钢筋搭接接头大于50%。2.2.3.6墙体水平筋连接构造2.2.3.7接头任一接头中心至1.3L1E范围内或焊接接头任一接头中心至35d且500 mm范围内,受力钢筋接头面积不能超过规范规定。2

7、.2.3.8墙体竖向钢筋搭接范围内,至少必须保证三根水平筋通过,并与其绑牢,见下图:2.2.3.9其它要求 外边轴墙体、框架柱插筋弯钩,外侧弯钩向内,内墙柱弯钩应向两边。 标准层施工,墙体竖向钢筋应距柱边5cm、水平钢筋距地面5cm为某某根起步筋。2.2.3.10梁、柱钢筋加密区:2.2.3.10.1梁加密区要求:抗震等级梁箍筋加密区长度一级2hb且5002.2.3.10.2柱加密区高度: 1柱长边、500mm、1/6柱净高,取三者最大值;2框架四角柱全高加密,错层柱全高加密;3基础柱地下部分加密区,为出反梁1/3柱高;4短柱全高加密2.2.4钢筋焊接使用焊条按下表选用:钢筋级别电 弧 焊 接

8、 头 类 型帮条焊搭接焊坡口焊熔槽帮条焊预埋件穿孔塞焊窄间隙焊钢筋与钢板搭接焊预埋件T型角焊E4303E4303E4316 E4315E4303E4303E5003E5016 E5015E4303E5003E5503E6016 E60152.2.5本工程特点分析: 本工程钢筋量大,钢筋规格、型号多。现场狭小,钢筋加工全部为场外加工。提前做好钢筋加工配料单,按照流水段逐一提前将钢筋运入现场,确保正常流水施工。2.2.6重点、难点分析:结构施工部分钢筋型号多,用量大,钢筋直径较大,最大直径为32,部分结构构件较大,对钢筋绑扎要求严格。三、施工安排3.1施工目标3.1.1质量目标:钢筋分项工程检验批

9、全部合格;确保“西夏杯”。3.1.2工期目标: 2007年12月20日基础部分钢筋工程施工完毕,至0.00;2008年5月15日门诊大楼、院街主体结构钢筋工程施工完毕;2008年7月20日住院部大楼主体结构钢筋工程施工完毕。3.2 钢筋绑扎的总体顺序:先绑扎安装底板和基础梁钢筋,往上按先墙柱后梁板的顺序进行施工。3.3 成立钢筋工程领导小组:组 长:白联军技 术 负 责:袁正秀前台绑扎负责人:何 晶后台加工负责人:高 良组 员:苏光辉、张宝禄 鹏曦队劳务:黄世超(劳务队长)3.4劳动力安排序号工 种人数(人)进场时间备 注1钢筋制作362007.10.12钢筋绑扎382007.10.53力工2

10、02007.10.5合计943.5钢筋加工采用机械加工,人工配合。3.6现场钢筋运输水平运输:塔吊运输至作业面范围内,局部地方人工搬运。垂直运输:塔吊运输至作业面。四施工准备41技术准备4.1.1审图:施工前认真查阅图纸(包括与建筑图对应的情况)、方案、相关安全质量规范,遇到图纸上的问题提前与设计联系解决,配筋及施工中重点突出。4.1.2配筋:由专业人员进行配筋。配筋单要经过项目技术部审核、技术负责人审批后才能允许加工。钢筋配料时,要计入钢筋弯曲及弯钩对其长度的影响,了解有关混凝土保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸计算其下料长度。钢筋弯曲调整值304560901350.35d0.5d

11、0.85d2d2.5d4.1.3交底:班组在进行作业之前必须进行书面的技术交底,交底要有针对性和可操作性。交底次数每周至少一次,施工至结构形式变化时,必须针对结构特点着重进行交底。交底时应注意季节性特点及可操作性。根据设计对照配料单分清钢筋的规格、成型简图、尺寸、配料及组合;对加工人员进行现场技术交底,做出合格的标准样品示范,按样品下料制做。42人员准备该工程现场配备专职钢筋现场绑扎工长一名、后台钢筋加工工长一名,两名质检员和机械员一名。鹏曦施工队配备钢筋工94名,确保钢筋绑扎、加工时人力需要。43钢筋机械及工具准备4.3.1 工具:小白线,白粉笔或石笔,弹线用红粉,墨斗,线坠,活动扳手,卷尺

12、,铅线钩,撬杠,绑扎架,通规和止规。4.3.2 钢筋机械序号机械或设备名称型 号规 格数 量(台)额定功率(KW)用于施工部位1钢筋调直机GTQ4/142台14KW钢筋加工2剥肋滚压直螺纹机GHG406套810KW钢筋加工4弯曲机GW402台23KW钢筋加工5切断机FGQ40A4台45.5 KW钢筋加工6无齿锯JG-4047电焊机BX3-5004台438.6KVA钢筋44材料准备4.4.1 一般规定4.4.1.1钢筋选用1)钢筋进场随批应有出厂质量证明书或试验报告,钢筋表面或每捆(盘)钢筋均应有标志。进场时应按炉罐(批)号及直径d分批验收。检验内容包括查对标志、外观检查,钢筋的表面不得有裂纹、

13、结疤、褶皱和伤痕,并按规定进行见证抽取试样做力学性能试验,试验合格后方可使用。2)进场钢筋须按规格分类堆放整齐,堆放场地全部硬化,堆放时下部横向加垫100100方木,间距不大于1500mm,避免锈蚀或油污,并根据规格、长度挂好标识牌。4.4.1.2钢筋直螺纹连接套管选用1)套管进厂时应有产品合格证,厂方负责提供有效的型式检验报告,进厂后应进行工艺检验合格后方可使用。2)接套管材料采用45号碳素钢,连接套管的屈服承载力和抗拉承载力不小于被连接钢筋屈服承载力和抗拉承载力标准值的1.10倍。3)经检验合格的连接套管,应有明显的规格标记,一端孔应用密封盖扣紧。4)外型尺寸应符合有关规范规定,检验用通塞规和止塞规,通塞规应全部旋入连接套,止塞规旋入深度不大于3P(P为螺距)。5)连接套管不能有严重锈蚀、油脂等影响混凝土质量的缺陷或杂物。4.4.2原材料试验1)材料进场后按批进行检查、验收。2)进场钢筋每种规格不大于60 t取试件一组,不足60 t取试件一组。3)钢筋物理试验必试项目:弯曲试验、拉伸试验。4)每一组试件数量:钢筋种类试件数量(个)拉伸试验弯曲试验热轧带肋钢筋22热轧光圆钢筋224.4.3材料要求4.4.3.1钢筋采用火烧丝进行绑扎。4.4.3.2保护层垫块:基础底板为水泥砂浆垫块,墙、柱、楼板及梁均采用塑料垫块。各型号成品塑料垫块约75万块。4.4.3

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
