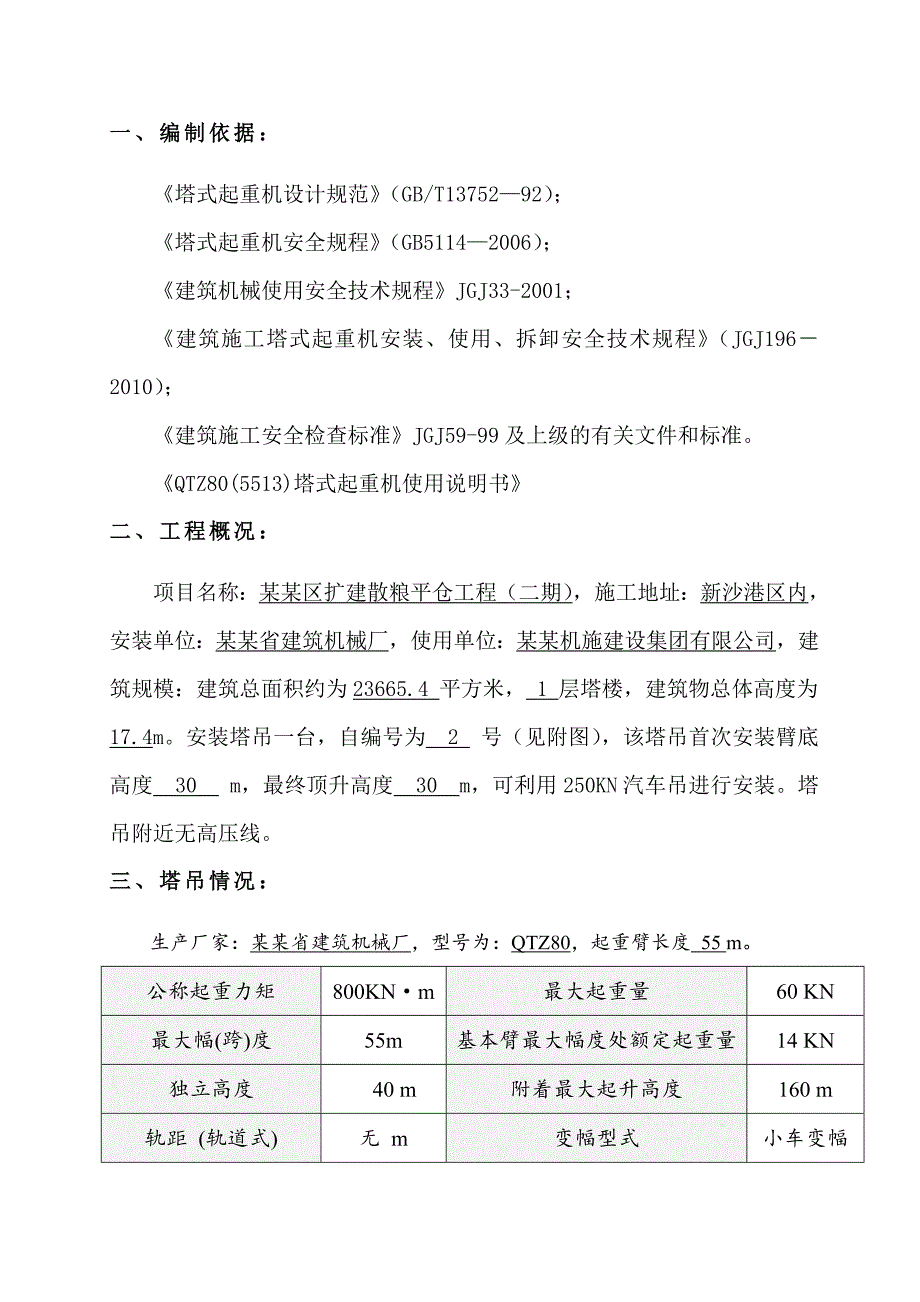

1、目 录一、编制依据:- 2 -二、工程概况:- 2 -三、塔吊情况:- 2 -四、各部件重量表- 3 -五、安全指挥机构- 3 -六、塔吊布置- 4 -七、塔吊基础设计与施工- 6 -八、人员分工、职责:- 6 -九、安装工作准备及其注意事项- 8 -十、安装程序(详细的操作过程参见塔机使用说明书)- 16 -一、编制依据:塔式起重机设计规范(GB/T1375292);塔式起重机安全规程(GB51142006);建筑机械使用安全技术规程JGJ33-2001;建筑施工塔式起重机安装、使用、拆卸安全技术规程(JGJ1962010);建筑施工安全检查标准JGJ59-99及上级的有关文件和标准。QTZ
2、80(5513)塔式起重机使用说明书二、工程概况:项目名称:某某区扩建散粮平仓工程(二期),施工地址:新沙港区内,安装单位:某某省建筑机械厂,使用单位:某某机施建设集团有限公司 ,建筑规模:建筑总面积约为23665.4 平方米, 1 层塔楼,建筑物总体高度为17.4m。安装塔吊一台,自编号为 2 号(见附图),该塔吊首次安装臂底高度 30 m,最终顶升高度 30 m,可利用250KN汽车吊进行安装。塔吊附近无高压线。三、塔吊情况:生产厂家:某某省建筑机械厂,型号为:QTZ80,起重臂长度 55 m。公称起重力矩800KNm最大起重量60 KN最大幅(跨)度55m基本臂最大幅度处额定起重量14

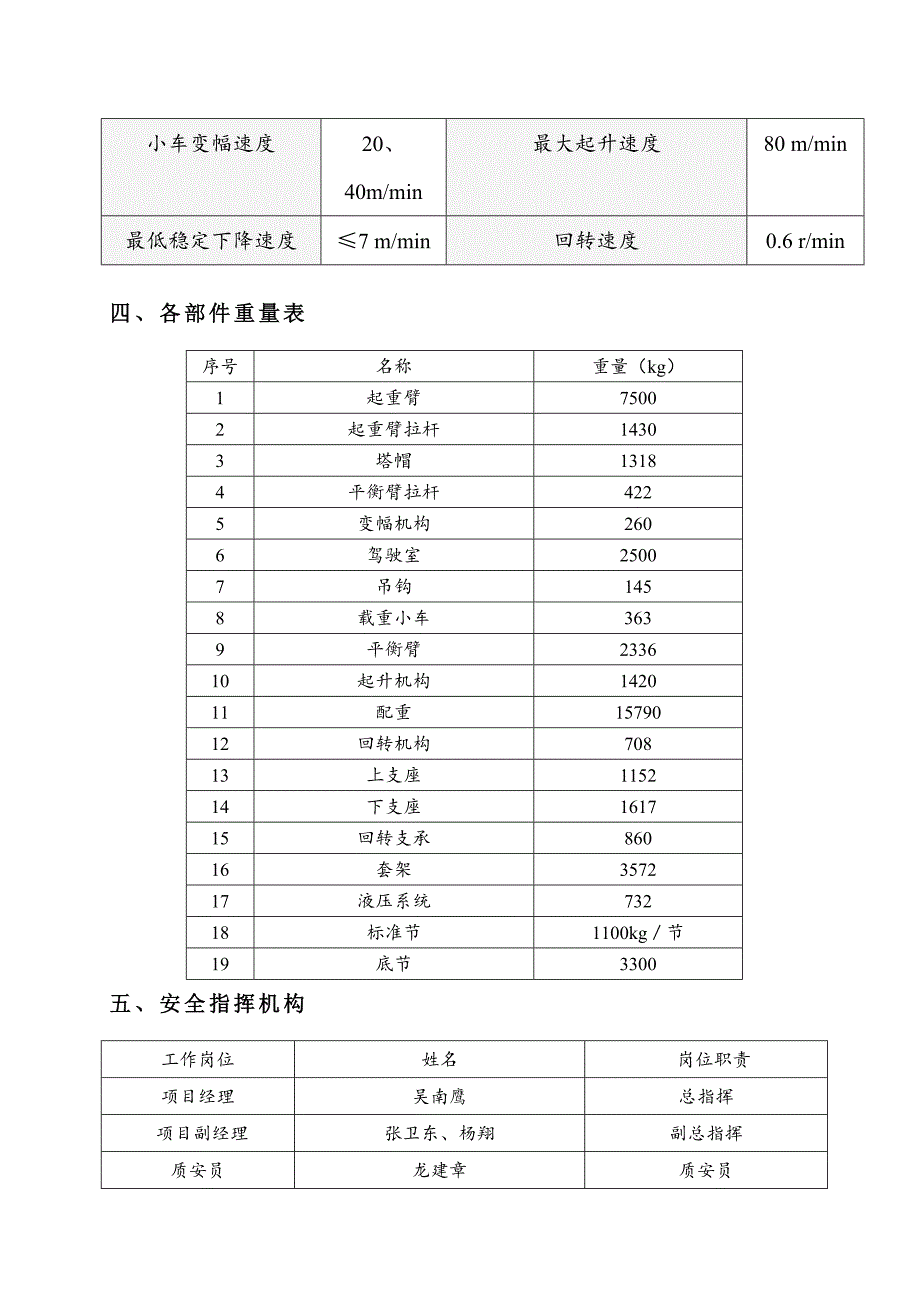

3、KN独立高度40 m附着最大起升高度160 m轨距 (轨道式)无 m变幅型式小车变幅小车变幅速度20、40m/min最大起升速度80 m/min最低稳定下降速度7 m/min回转速度0.6 r/min四、各部件重量表序号名称重量(kg)1起重臂75002起重臂拉杆14303塔帽13184平衡臂拉杆4225变幅机构2606驾驶室25007吊钩1458载重小车3639平衡臂233610起升机构142011配重1579012回转机构70813上支座115214下支座161715回转支承86016套架357217液压系统73218标准节1100kg节19底节3300五、安全指挥机构工作岗位姓名岗位职责
4、项目经理吴南鹰总指挥 项目副经理张卫东、杨翔副总指挥质安员龙建章质安员安装班长文进安装指挥电工蔡利成照管电源安全警戒吴学杰现场警戒高空安装邹浩明、曾朝雄、王远东螺丝安装段振华、赖宣辉钢丝绳固紧地面安装陈少华、钟兴强捆绑塔吊司机曾勇塔吊驾驶指挥工肖志安司索、信号六、塔吊布置 为满足吊装平面幅度要求,首先考虑施工平面,兼顾到材料堆场,2#塔吊塔身安置于平房四仓13轴左1.75米A轴外4.25米位置(下面现场平面布置图)。七、塔吊基础设计与施工根据塔吊自身要求,按2塔吊基础施工方案要求选择QTZ80(5513)型塔式起重机基础,基础平面为5.5m的正方形,基础厚度为1.50m,基础必须严格按基础设计
5、图配置钢筋,使用的钢筋、水泥要有生产许可证和出厂合格证明,钢材应提供焊接、冷弯、抗拉试验报告才能使用。钢筋安装后,由施工员组织自检,合格后,再请监理、质安员办理隐蔽工程验收手续。基础表面应校水平,不平度应1/ 500,待基础砼达到一定强度后,再安装塔吊。本工程塔吊基础采用桩基承载,桩采用5根400 AB型预应力高强度(PHC)管桩,桩长约36.8m,进入持力层0.5米(桩共5根)。单桩竖向承载力为1100KN,持力岩层的承载力5000kPa,塔吊基础尺寸为55005500厚1500完全满足QTZ80(5513)塔吊的要求(详见塔吊基础施工方案)。八、人员分工、职责:1、负责人职责(1)、是安装
6、人员的技术、质量、安全、人员分工、工程进度、经济核算的负责者和全权指挥者。(2)、召开安装作业人员会议,认真进行安装前的技术交底,做到安全安装,文明施工。(3)、牢固树立“质量第一、用户至上”的思想,按操作规程和说明书的要求精心组织和指挥施工,加强检查,提高安装质量。(4)、对现场作业人员进行统一指挥和统一调度。(5)、主持塔吊安装后的初验工作,严格把关,按标准执行。2、安全员职责(1)协助现场负责人,着重做好安全工作。(2)检查督促安全技术措施交底的落实情况,监督施工现场的安全作业。(3)检查安装过程中有可能出现的不安全因素和事故隐患,发现问题及时提出整改意见和防范措施。(4)督促全体人员按
7、各自工种的操作规程和本方案的要求作业,严禁违章作业。3、电工职责:(1)、具体做好本工种的一切准备工作,并把电源送至塔吊的临时配电箱,配电箱与塔机的距离不大于3米。(2)、按照说明书的要求和安装进度接通线路,临时接通用电时,开关控制箱应有专人看护,过后立即拆除电源,保证安装工作的顺利进行。(3)、总体安装完成后,及时接通电器线路,各种限位装置及各种电气仪表线路,做好保护接零接地。接地电阻应小于4(用专用电阻测试仪)(4)、协助技术测试人员做好电气方面的测试工作。4、安装工职责:(1)、在负责人的领导下,按照安装程序具体完成本次塔吊的安装任务。在安装过程中,手头工具、吊、索具、螺栓、销轴、开口銷
8、及捆绑拉杆的铁丝等,应看护好,放置好,不得高空坠物伤人。(2)、总体安装后,配合电工装好所有限位,保险装置。(3)、协助负责人进行塔吊的自检、测试、调试工作。5、起重工职责:(1)、起重工必须服从现场负责人的领导。(2)、起重指挥是吊装作业唯一的直接发令者,其它人员只能传递信号,严禁无关人员指挥。(3)、吊装时选择好吊、索具和捆绑方法,准确吊在物体重心位置,吊索与物体的夹角应大于45。(4)、必须按照5082-85起吊吊运指挥信号统一指挥信号。(5)、严格执行“十不吊”。6、汽车吊司机职责:(1)、严格遵守各项规章制度及安全技术操作规程。(2)、树立良好的职业道德,服从领导,听从指挥,团结协作
9、,完成任务。(3)、发现起重机或吊装作业有较大隐患危及人身安全时,应立即停止作业,采取可靠的防范措施。7、塔吊司机职责:(1)、安装前清点好塔吊的零部件,每天工作结束后,整理现场的工具、用具,防止丢失。(2)、密切注意塔吊的运行及吊装情况。(3)、顶升过程中应听从指挥,不得自行作业。九、安装工作准备及其注意事项1、安装工作准备1)安装前检查基础表面的水平面度,基础表面应经过二次找平至水平面度1/1000;砼强度C35应达到设计强度的80%以上、地脚螺栓应留有144毫米的长度。2)根据本施工现场具体情况,平整好25T汽车吊及塔机进场的放置、拼装及安装场地;安装前准备好一台25 t汽车式起重机。3
10、)电路的架设:将380V的电源架设到塔机的基础侧,以便安装塔机使用。4)安装时环境条件要求:在安装时风力应不大于四级。5) 对待安装的整机及各部件等进行检查,特别是液压系统、金属机构、机构等。6)塔机安装队(具备安装资格认可证)进场前,必须有安装拆卸方案,安装拆卸主要人员职责分工明确,有操作证。7)安装人员:指挥1人;起重及安装人员46人;电工1人;塔吊司机1人。安装操作人员必须持操作证工作;在安装过程中必须注意安全,戴好安全帽,高空作业人员配带安全带。2、安全措施:(1)、塔吊安装必须由建设行政部门核发装拆资质证书的专业单位进行。作业前,有关部门人员对所有装、拆人员进行装拆方案学习和安全技术
11、交底。装拆单位技术负责人对塔机、安装区域安全防护作全面检查。塔机司机对塔机各部机械构件作全面检查。电工对电路、操作、控制、制动系统作全面检查。吊装指挥对已准备的机具、设备、绳索、卸扣、绳卡等作全面检查。符合安全要求方可进行试吊。(2)、使用汽车式起重机时,严格执行有关安全使用规范;(3)、高空作业必须穿胶底防滑鞋和工作服。佩戴好经检验合格的安全带、安全帽。严禁酒后作业。工具必须放入工具包内,不得随意乱放或任意抛掷。(4)、安装作业区域和四周布置二道警戒线,安全防护左右各20m,挂起警示牌,严禁任何人进入作业区域或在四周围观。现场安全监督员全权负责安装区域的安全监护工作。(5)、塔机装拆、锚固装
12、置的装拆、检查和调整作业时,必须有专人指挥,有专职电工负责照管电源,专人操作液压系统,专人安装螺栓。风力大于4级时不许进行顶升、降塔作业。并应紧固上、下塔身各连接螺栓。大雨及风力达到6级或以上应停止高空作业。(6)、塔机装拆、顶升、降塔作业过程中,当遇天气剧变、突然停电、机械故障等意外情况,短时间不能继续作业时,必须使已拆装的部位达到稳定状态并固定牢靠,经检查确认无隐患后,方可停止作业。(7)、顶升、降塔作业前,要检查液压系统。顶升、降塔过程中,严禁回转、起升动作,除调整平衡外,禁止变幅。(8)、紧固螺栓应用力均匀,按规定的扭矩值扭紧;穿销子,严禁猛打猛敲;构件间的孔对位,使用撬棒找正,不能用
13、力过猛,以防滑脱;物体就位缓慢靠近,严禁撞击损坏零件。(9)、塔式起重机吊装期间,严禁超载起吊,构件下禁止站人,以防落物伤人。(10)、所有特种人员必须持有效证件才能上岗操作。进入施工现场必须遵守施工现场各项安全规章制度。(11)、严禁无防护上下立体交叉作业;高温天气做好防暑降温工作;夜间作业必须有足够的照明。(12)、当同一施工地点有两台以上起重机时,应保证两机间任何接近部位(包括吊重物)距离不得少于2m。(13)、塔吊安装前应到建设安全监督机构办理安装告知手续,取得回执后才能安装。(14)、汽车吊起重机的使用性能应良好,安全装置齐全、有效、证照齐全,使用时,严格执行有关安全规范,严禁超负荷
14、,带病使用。(15)、吊装时物件要绑扎稳当,并设专人指挥,吊物不得碰撞电线、房屋等物,遇大风雨时应停止作业;(16)、塔吊安装或顶升必须由有关部门核发装拆资质证书的专业队进行,并指定技术人员和安全监督员在场监控。(17)、塔吊安装或顶升必须针对现场的实际和所采用的塔吊说明书中有关塔吊的构造、装拆的方案和步骤编制施工组织设计。(18)、在某某市使用的塔吊,在安装前检查塔吊使用登记的有效期,初次使用的要进行强制检测,对超过设计使用年限的不应安装。(19)、每台塔吊均须在现场设立设备技术档案,档案内应备有塔吊安装、使用、拆除的安全操作规程;有关的管理制度和检修制度,以及本方案提到的各种检查纪律、整改验收资料等。(20)、作业前,有关部门人员对全体施工人员进行安全技术交底。安全技术交底必须包括采用的搭吊构造说明书、施工作业环境和条件等,场内地面承载力要满足吊车工作的要求。(21)、安装作业前需要检查塔吊基础的隐蔽验收资料及基础混凝土强度试验报告,必须符合设计及安装的要求。如原说明书未作交底的,基础混凝土强度达到原设计80%的,可进行塔吊的安装。(22)、对安装及顶升塔吊的各机构、各部件、重要的螺栓、连接销、动力系统和受力装置,电气系统等进行检查,把安全隐患排除于施工作业前。(23)、塔吊顶升的作业区布好警戒线,挂起警告牌。(24)、塔吊安装或顶升作业时必
