《企业光缆接入工程施工组织方案.doc》由会员分享,可在线阅读,更多相关《企业光缆接入工程施工组织方案.doc(6页珍藏版)》请在第壹文秘上搜索。

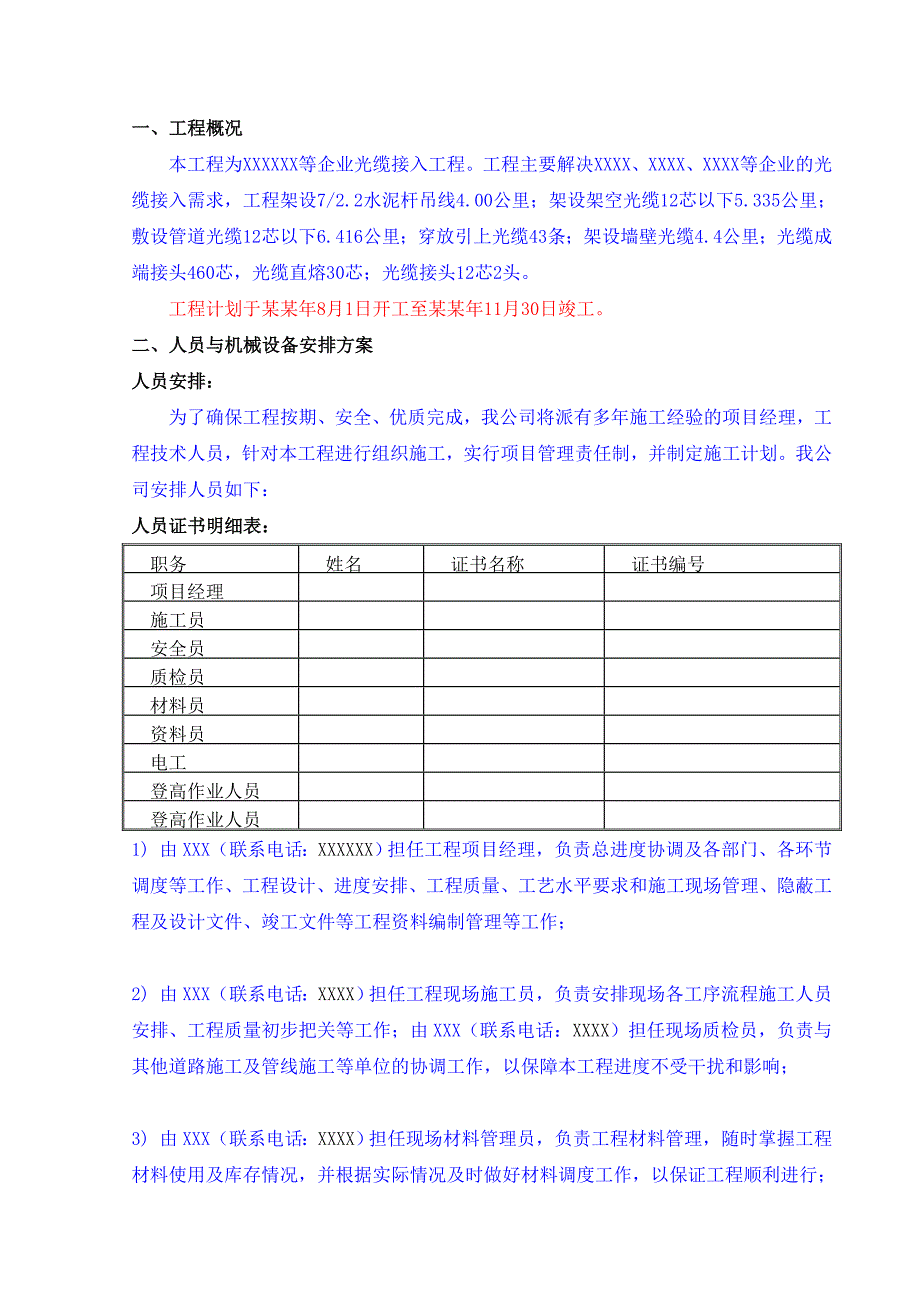

1、XXXXXXXX等企业光缆接入工程施工组织方案XXXXXXXXXXXX有限公司年 月 日一、工程概况本工程为XXXXXX等企业光缆接入工程。工程主要解决XXXX、XXXX、XXXX等企业的光缆接入需求,工程架设7/2.2水泥杆吊线4.00公里;架设架空光缆12芯以下5.335公里;敷设管道光缆12芯以下6.416公里;穿放引上光缆43条;架设墙壁光缆4.4公里;光缆成端接头460芯,光缆直熔30芯;光缆接头12芯2头。工程计划于某某年8月1日开工至某某年11月30日竣工。二、人员与机械设备安排方案人员安排:为了确保工程按期、安全、优质完成,我公司将派有多年施工经验的项目经理,工程技术人员,针对
2、本工程进行组织施工,实行项目管理责任制,并制定施工计划。我公司安排人员如下:人员证书明细表:职务姓名证书名称证书编号项目经理施工员安全员质检员材料员资料员电工登高作业人员登高作业人员1) 由XXX(联系电话:XXXXXX)担任工程项目经理,负责总进度协调及各部门、各环节调度等工作、工程设计、进度安排、工程质量、工艺水平要求和施工现场管理、隐蔽工程及设计文件、竣工文件等工程资料编制管理等工作;2) 由XXX(联系电话:XXXX)担任工程现场施工员,负责安排现场各工序流程施工人员安排、工程质量初步把关等工作;由XXX(联系电话:XXXX)担任现场质检员,负责与其他道路施工及管线施工等单位的协调工作

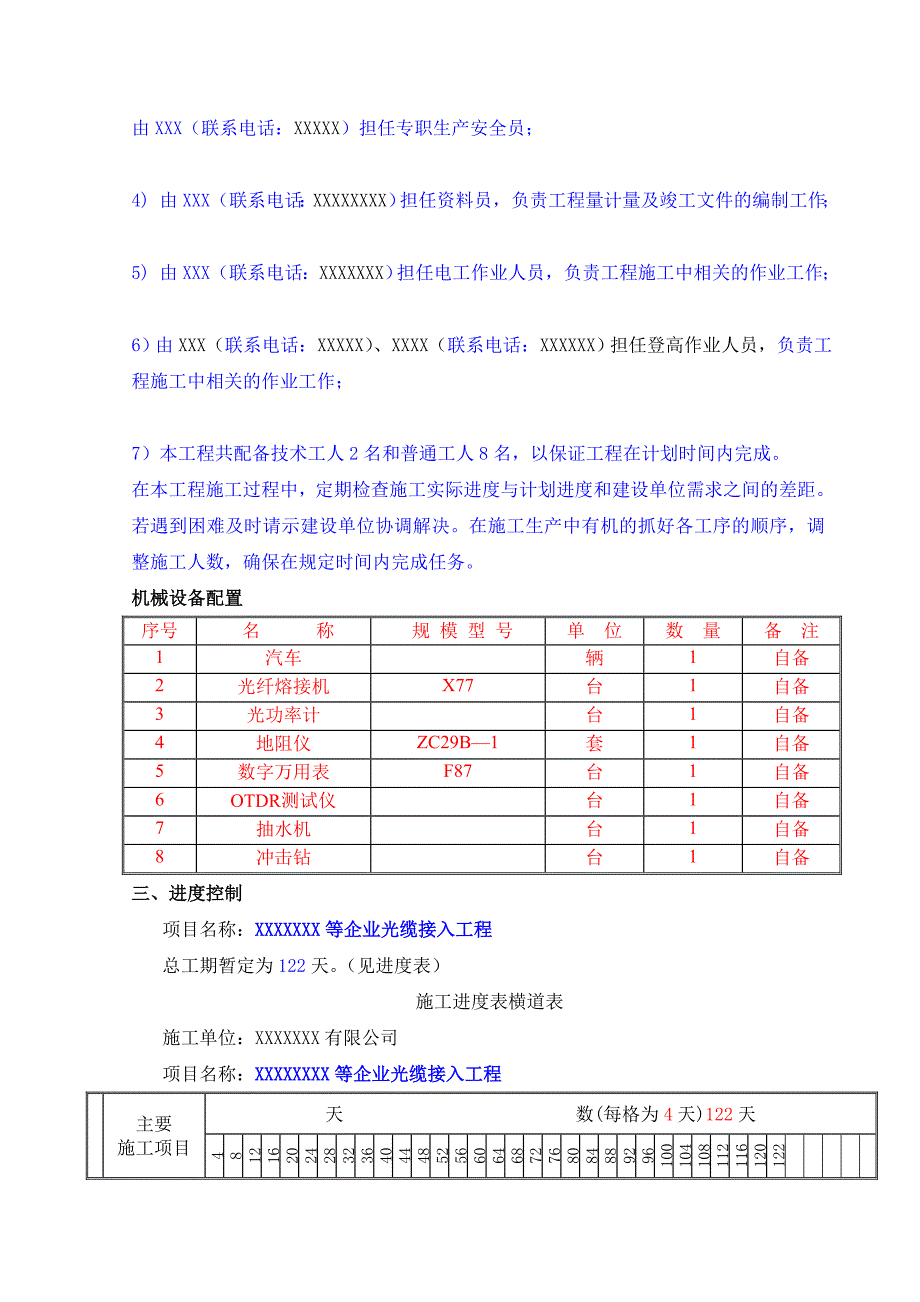

3、,以保障本工程进度不受干扰和影响;3) 由XXX(联系电话:XXXX)担任现场材料管理员,负责工程材料管理,随时掌握工程材料使用及库存情况,并根据实际情况及时做好材料调度工作,以保证工程顺利进行;由XXX(联系电话:XXXXX)担任专职生产安全员;4) 由XXX(联系电话:XXXXXXXX)担任资料员,负责工程量计量及竣工文件的编制工作;5) 由XXX(联系电话:XXXXXXX)担任电工作业人员,负责工程施工中相关的作业工作;6)由XXX(联系电话:XXXXX)、XXXX(联系电话:XXXXXX)担任登高作业人员,负责工程施工中相关的作业工作;7)本工程共配备技术工人2名和普通工人8名,以保证
4、工程在计划时间内完成。在本工程施工过程中,定期检查施工实际进度与计划进度和建设单位需求之间的差距。若遇到困难及时请示建设单位协调解决。在施工生产中有机的抓好各工序的顺序,调整施工人数,确保在规定时间内完成任务。机械设备配置序号名 称规 模 型 号单 位数 量备 注1汽车辆1自备2光纤熔接机X77台1自备3光功率计台1自备4地阻仪ZC29B1套1自备5数字万用表F87台1自备6OTDR测试仪台1自备7抽水机台1自备8冲击钻台1自备三、进度控制项目名称:XXXXXXX等企业光缆接入工程总工期暂定为122天。(见进度表)施工进度表横道表施工单位:XXXXXXX有限公司项目名称:XXXXXXXX等企业
5、光缆接入工程序号主要施工项目天 数(每格为4天)122天 4812162024283236404448525660646872768084889296100104108112116120122施工准备放样布放吊线敷设架空光缆敷设管道光缆敷设墙壁光缆成端接头及光缆段测试竣工清理四、质量控制措施根工程质量直接关系到社会效益、建设单位经济效益和施工企业的形象及施工企业长远发展道路。因此,为保证各方面共同利益,我们以质量完全达标并争创优良工程为本工程目标。为实现这一目标,我们将做到以下几点:1、贯彻国家和信息产业部发布的有关通信工程质量的法律,法规及通信工程建设强制性标准。2、把好材料质量关,绝不使用
6、已损坏或不符合工程要求的材料。3、把好施工质量关,对不能达到标准的地方坚决要求返工或整改。4、定期召集工人召开工程质量达标会议,强调工程质量规范要求以及保证工程质量的重要性,总结出近阶段工程过程中存在的不足之处和解决办法,并记录 下会议内容,供以后施工过程借鉴参考。以创优良工程为最终目标的宗旨。五、安全、文明施工认真贯彻“安全第一,预防为主”的方针,建立安全组织保障体系。1、组织全体施工人员认真学习有关安全技术操作规程,执行“谁管生产,谁管安全”的原则,加强施工安全知识教育。2、加强施工现场的安全管理,实行项目部、工区、班主三级管理制度,做到责任到人、全员管理。3、在施工现场设置临时路障、护栏
7、、交通导向标志等安全设施。避免在交通繁忙时段施工,现场的各种安全标志齐全,位置明显。4、为保障通信线路安全,要对本期光缆进行挂牌和必要的保护措施。5、现场施工做业人员,必须佩戴安全帽,严禁赤膊、赤脚或穿拖鞋进入现场进行施工作业。6、加强用电安全管理,现场电工持证上岗,任何情况下都不能离岗,并经常检查用电安全。7、一切电器设备要有专人管理、查视,其他人未经允许不准乱动,下班后必须断电,各类电器箱闸必须上锁,临时电源和移动电具,需设置有效的漏电保护装置文明施工是施工企业整体素质的集中反映,本工程同样把文明施工纳入重要工作计划,建立文明施工责任制,采取有效措施,减少由于施工发生的污染和对附近居民生活
8、带来的不便,以更好地体现企业社会效益,具体我们将做到以下几点工作:1、保证施工区域内行人、车辆的出入畅通无阻,同时在施工区设立明显的标志和路障。机具堆放整齐,有条不紊。2、施工过程中按审定的方案、位置、路由及期限组织施工。3、在夜间连续作业时,尽量减少噪音,保证附近居民的正常休息,搞好沿线单位居民良好关系。4、开展文明施工教育和文明施工责任承包。5、工程竣工后,及时清理现场,并接受相关单位验收。欢迎各级领导监督视察,施工图附后六、施工过程中注意对环境的保护 为我们能有一个更好的生产、生活的环境,不使我们周围的生态环境变得恶化,保持一个良好的城市和地区的环境质量,使我们在经济建设中走可持续发展之路,因此我们在此次工程施工过程将注意对环境的保护,并做到以下几点:1、对施工当天产生的“垃圾”及时清运,不遗留在施工场所。2、对施工过程中产生的废水应排入排污管道内,不得直接排到路面上。如有会产生噪声的机械施工应避免安排在白天进行,或安排在一定时段进行,以减免可能带来的噪声污染。 XXXXXXXXXXXXXXX有限公司 某某年7月29日
