优月仓储施工方案.doc

上传人:p** 文档编号:954066 上传时间:2024-05-28 格式:DOC 页数:21 大小:145.87KB
下载 相关 举报
优月仓储施工方案.doc_第1页
第1页 / 共21页
优月仓储施工方案.doc_第2页
第2页 / 共21页
优月仓储施工方案.doc_第3页
第3页 / 共21页
优月仓储施工方案.doc_第4页
第4页 / 共21页
优月仓储施工方案.doc_第5页
第5页 / 共21页
优月仓储施工方案.doc_第6页
第6页 / 共21页
优月仓储施工方案.doc_第7页
第7页 / 共21页
优月仓储施工方案.doc_第8页
第8页 / 共21页
优月仓储施工方案.doc_第9页
第9页 / 共21页
优月仓储施工方案.doc_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《优月仓储施工方案.doc》由会员分享,可在线阅读,更多相关《优月仓储施工方案.doc(21页珍藏版)》请在第壹文秘上搜索。

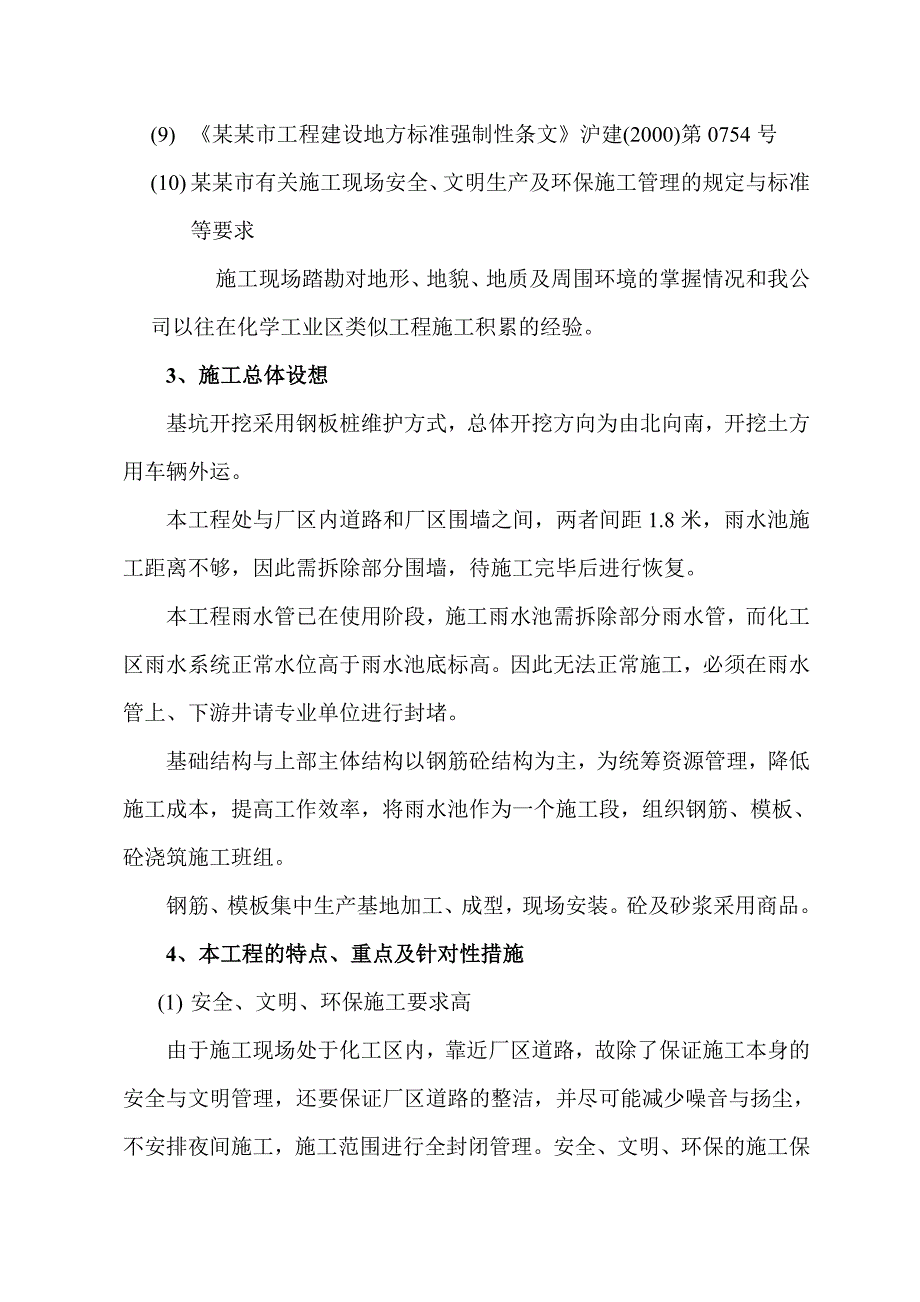

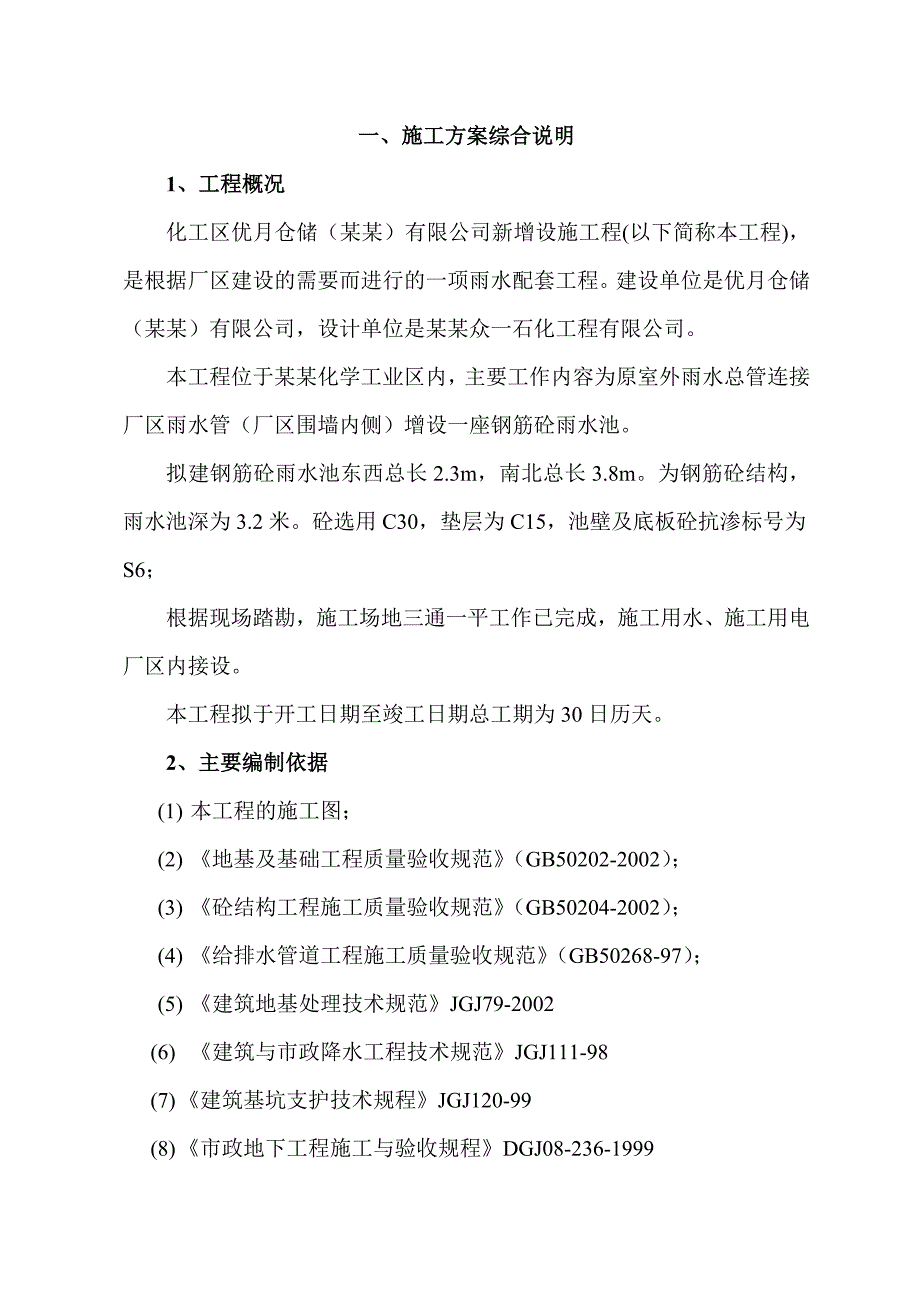

1、一、施工方案综合说明1、工程概况化工区优月仓储(某某)有限公司新增设施工程(以下简称本工程),是根据厂区建设的需要而进行的一项雨水配套工程。建设单位是优月仓储(某某)有限公司,设计单位是某某众一石化工程有限公司。本工程位于某某化学工业区内,主要工作内容为原室外雨水总管连接厂区雨水管(厂区围墙内侧)增设一座钢筋砼雨水池。拟建钢筋砼雨水池东西总长2.3m,南北总长3.8m。为钢筋砼结构,雨水池深为3.2米。砼选用C30,垫层为C15,池壁及底板砼抗渗标号为S6;根据现场踏勘,施工场地三通一平工作已完成,施工用水、施工用电厂区内接设。本工程拟于开工日期至竣工日期总工期为30日历天。2、主要编制依据(

2、1) 本工程的施工图;(2) 地基及基础工程质量验收规范(GB50202-2002);(3) 砼结构工程施工质量验收规范(GB50204-2002);(4) 给排水管道工程施工质量验收规范(GB50268-97);(5) 建筑地基处理技术规范JGJ79-2002(6) 建筑与市政降水工程技术规范JGJ111-98(7) 建筑基坑支护技术规程JGJ120-99(8) 市政地下工程施工与验收规程DGJ08-236-1999(9) 某某市工程建设地方标准强制性条文沪建(2000)第0754号(10) 某某市有关施工现场安全、文明生产及环保施工管理的规定与标准等要求施工现场踏勘对地形、地貌、地质及周围

3、环境的掌握情况和我公司以往在化学工业区类似工程施工积累的经验。3、施工总体设想基坑开挖采用钢板桩维护方式,总体开挖方向为由北向南,开挖土方用车辆外运。本工程处与厂区内道路和厂区围墙之间,两者间距1.8米,雨水池施工距离不够,因此需拆除部分围墙,待施工完毕后进行恢复。本工程雨水管已在使用阶段,施工雨水池需拆除部分雨水管,而化工区雨水系统正常水位高于雨水池底标高。因此无法正常施工,必须在雨水管上、下游井请专业单位进行封堵。基础结构与上部主体结构以钢筋砼结构为主,为统筹资源管理,降低施工成本,提高工作效率,将雨水池作为一个施工段,组织钢筋、模板、砼浇筑施工班组。钢筋、模板集中生产基地加工、成型,现场

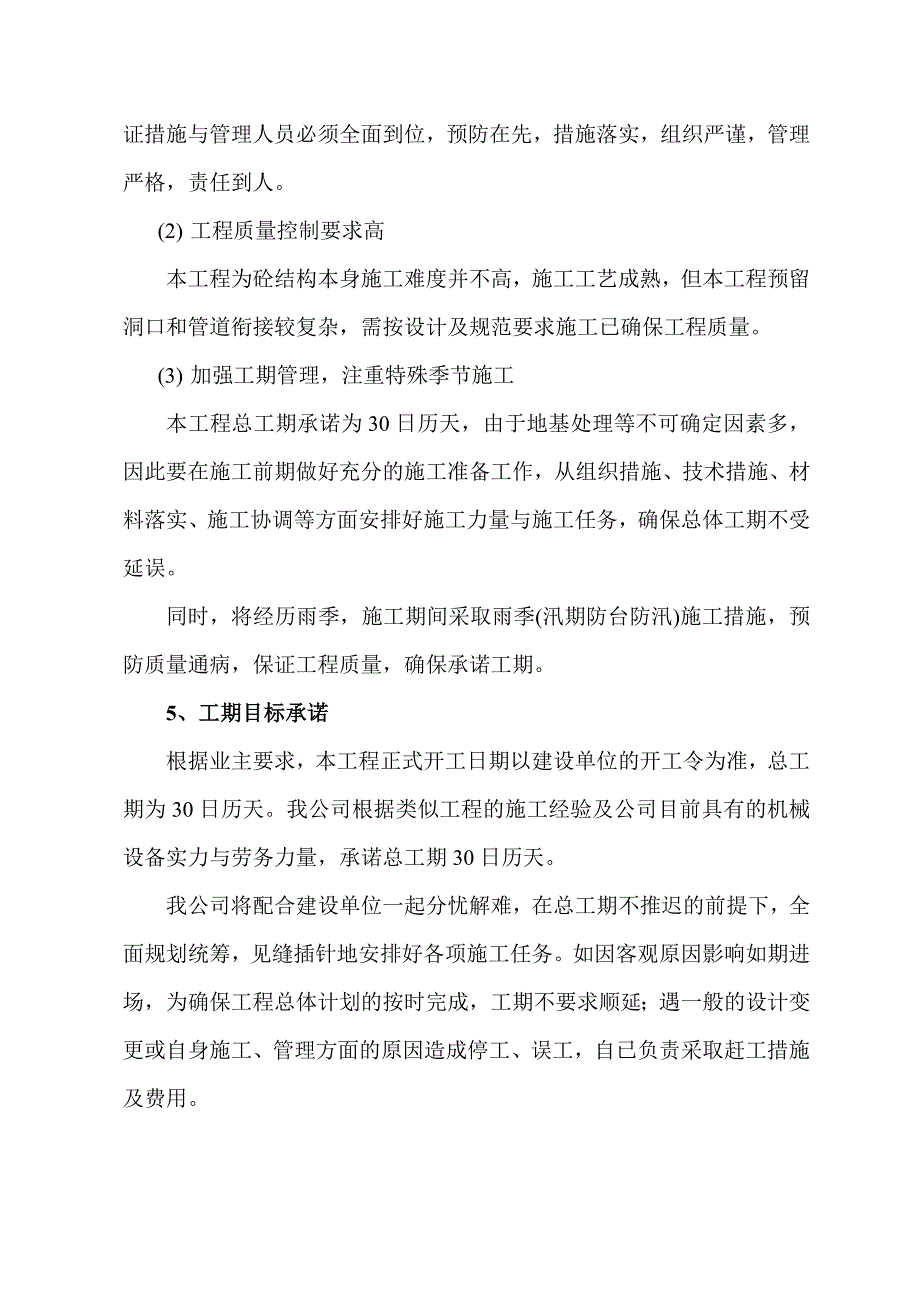

4、安装。砼及砂浆采用商品。4、本工程的特点、重点及针对性措施(1) 安全、文明、环保施工要求高由于施工现场处于化工区内,靠近厂区道路,故除了保证施工本身的安全与文明管理,还要保证厂区道路的整洁,并尽可能减少噪音与扬尘,不安排夜间施工,施工范围进行全封闭管理。安全、文明、环保的施工保证措施与管理人员必须全面到位,预防在先,措施落实,组织严谨,管理严格,责任到人。(2) 工程质量控制要求高本工程为砼结构本身施工难度并不高,施工工艺成熟,但本工程预留洞口和管道衔接较复杂,需按设计及规范要求施工已确保工程质量。(3) 加强工期管理,注重特殊季节施工本工程总工期承诺为30日历天,由于地基处理等不可确定因素

5、多,因此要在施工前期做好充分的施工准备工作,从组织措施、技术措施、材料落实、施工协调等方面安排好施工力量与施工任务,确保总体工期不受延误。同时,将经历雨季,施工期间采取雨季(汛期防台防汛)施工措施,预防质量通病,保证工程质量,确保承诺工期。5、工期目标承诺根据业主要求,本工程正式开工日期以建设单位的开工令为准,总工期为30日历天。我公司根据类似工程的施工经验及公司目前具有的机械设备实力与劳务力量,承诺总工期30日历天。我公司将配合建设单位一起分忧解难,在总工期不推迟的前提下,全面规划统筹,见缝插针地安排好各项施工任务。如因客观原因影响如期进场,为确保工程总体计划的按时完成,工期不要求顺延;遇一

6、般的设计变更或自身施工、管理方面的原因造成停工、误工,自已负责采取赶工措施及费用。6、安全生产及文明施工目标我们将严格执行国家和某某市政府颁发的某某市建设工程文明施工管理暂行规定及其他有关安全生产法律法规,施工中将控制噪音、扬尘污染、污水排放、建筑垃圾清理作为环境保护的主要目标。7、主要项目管理人员上岗承诺本公司将指派符合要求的项目经理及相应的专业技术人员,承诺选定的人员均持证上岗。8、工程施工管理的承诺本公司以长期服务于化工区的市政基础设施建设,因此我们完全有实力、有信心把本次工程保质保量,安全地完成。9、主要材料供应计划表本工程全部采用商品砼和砂浆,商品砼和钢筋采用沪产产品。所用的材料、设

7、备原则上自行采购,并按规定提供相应的材料质量证明并按规定进行复试。二、施工组织设计1、各分部分项工程施工技术方案1.1测量工程(1)进场后首先对建设单位提供施工定位图进行图上复核,以确保设计图纸的正确。其次,与建设单位一道对现场的施工位置和水准点进行交接验收,发现误差过大时与建设单位共同商议处理方法,经确认后方可正式定位。(2)水准点由永久水准点引入,通视条件良好,并采取保护措施,确保水准点不被破坏。(3)工程定位后要经建设单位和规划部门验收合格后方可开始施工。1.2施工准备、本工程施工前首先查清施工区域范围是否有地下管线。如有需进行人工开挖样洞,确保管线的安全。、因厂区围墙正处于施工范围内,

8、须拆除两段围墙长度约8米。待施工完毕后原样恢复。、施工区域采用彩钢板封闭维护,各种安全标示挂在醒目地方,严禁非施工人员进入。、施工前必须封堵上、下游井位,管道封堵由专业单位进行施工,待施工完毕后由专业单位进行拆除。 1.3钢板桩维护施工1、桩机的选择本工程采用1台履带式钢板桩打桩机(液压锤式),吊桩能力为最长15m,吊桩重量为3t。2、沉桩流程沉桩工艺流程图(附图)场地平整处理 基坑测画灰线基坑灰线验收桩、喂桩校核垂直度基坑四周设置明排水沟吊打钢板桩打至桩顶标高移 位设置轻型井点降水组长:项 目 经 理3、桩的运输与堆放钢板桩根据基坑的大小测算出钢板桩的需用量,在施打之前用平板车一次性运输到位

9、,运至现场堆放在基坑附近,以便打桩机起吊施打。钢板桩运至现场需对其进行检查,确保桩的直线度,若钢板桩不直则在施打过程中很容易出现暴打现象,确保不了基坑的有效面积。不直的钢板桩尽量不用,需对其进行校直后方能使用。4、沉桩流程(见沉桩工艺流程图)平整场地,沉桩场地要满足打桩机安全平稳行驶的要求,不能满足时,需对场地进行处理或需铺设路基箱或钢板。对围护基坑测量放线,并用灰线画出基坑轮廓,基坑边线以承台边向外扩大1.5m为宜;基线验收后打桩机起吊钢板桩对准基线打桩,打桩过程中注意控制钢板桩的垂直度,钢板桩的垂直度不能超过桩长的0.5%,打桩过程中可用线锤辅助控制其垂直度,如果超差,必须及时调整,满足垂

10、直度要求后启动液压锤将钢板桩徐徐打入土中,钢板桩桩顶标高位于地面以下1米处。第一根桩打完后,紧接打后面的桩,钢板桩与钢板桩呈S型咬合排列,(详见钢板桩围护结构图),这样可提高钢板桩围幕体的整体性,以利于挡土。施工要求钢板桩必须咬口排列,咬口紧密,板桩挺直,若不密封应用木板或砂包填塞。在基坑四角转角处钢板桩与钢板桩需结合紧密,施工时注意钢板桩的排列。钢板桩打完后在其顶部约50cm处制作钢围檩,并用22mm钢筋与钢板桩焊接在一起。围护钢板桩打完后在基坑四周距围护钢板桩外侧9m处每距3m左右打拉锚用钢板桩,然后用直径为20mm的钢丝绳将钢板桩与锚拉桩连接在一起,用夹具固定。再用5吨葫芦收紧。1.4基

11、坑井点降排水施工本工程雨水池埋深达到3.2m,地下水位高,因此采用井点降水施工。施工流程放线定位先挖沉降坡铺设总管冲孔安装井点管、填沙砾滤料、上部填粘土密封用弯联管将井点管与总管接通安装抽水设备与总管连通安装集水箱和排水管开动真空泵排气、再开动离心水泵抽水测量观测井中水位变化水位达到预计要求开挖基坑吸水井施工土方回填拔管井点布置A.根据不同池深型号布置不同井点降水,由于基坑类型不同,各基坑开挖本着先深后浅原则,故基坑中采用1套轻型井点设备。沿基坑周边封闭布置。B.集水总管标高宜尽量接近地下水位线并沿抽水水流方向有0.25-0.5%的上仰坡度,水泵轴心与总管齐平。C.节点管埋置深度H暂考虑取6.

12、5m(根据以往类似工程施工经验暂估,具体待进场后视地质情况进行深化组织施工)。以往该地区施工时得出结论为:1、 基坑壁与井点间距1m,井点平面间距在0.8-1.2m之间。2、 按一台干式真空泵能拖延长度为50-60m计算。3、 在正常第一次开泵时压力在0.3mpa以上,经3天以后真空达到0.4mpa以上。4、 在原土质含水量30%,经3天真空抽水,达到在(根据土质的渗透系数)(0.1-50)左右。H=含水层厚度(W)也是井点至原地面高度(井点布置详见附图)。5、 根据该工程基坑尺寸轮框,一般降水半径均为HH1+h+IL+0.2。注:根据基坑开挖方法,先按大开挖降坡1.5m左右验收。6、 井管降

13、水半径验收:R=2SKHR=降水漏斗半径(m),也是基坑深度。K=土层渗透系数(M/天)0.1-50m(根据土质)。S=降水漏斗深度(m)也是井点估算长度。井点管埋设A.埋设井点管程序,先排放总管,再埋设井点管,用弯联管将井点管与总管接通,然后安装排水设备。井点管的埋设用水冲法进行。B.井点系统全部安装完毕后,需进行试抽,以检查有无漏气现象。井点管使用A.井点管使用时,应保证连续不断的抽水,并准备双电源,正常出水规律“先大后小,先混后清”经常观测真空度,一般应不低于55.366.7Kpa。B.井点降水时,应对水位降低区域内的建筑物进行监测;当沉陷或水平位移过大时,及时采取防护技术措施。C.井点

14、管埋设后预抽水2天后方可挖土。1.5基坑开挖施工本工程挖土采用一台1.0m3反铲挖土机,开挖时,由北向南开挖。开挖土方全部外运。机械挖土标高控制在基底以上200mm处,余下土方改用人工抄平至底标高,标高误差和平整度均严格按规范标准执行。机械挖土接近坑底时,由专职测量员用水平仪将水准标高引测至坑底,以准确控制基坑标高。1.6基坑垫层施工(1)基底以上预留保护土体,在基槽验收合格后,人工抄平至基底。基底暴露部分基槽,当天即全部完成垫层施工,防止受雨水浸泡。(2)垫层混凝土采用商品混凝土汽车泵输送。垫层混凝土浇筑时严格控制标高,间隔3m设置竹桩标高控制点,竹桩顶与垫层上表面标高一致,采用3m刮尺将混

15、凝土刮平。保证垫层标高及表面平整。(3)垫层施工完毕后,即进行测量放线工作,并抓紧时间组织有关单位和部门进行桩位验收,垫层面弹线(包括轴线、板墙)。1.7雨水池钢筋砼结构施工 1.7.1水池结构施工流程 放线绑扎底板钢筋和侧壁插筋、止水钢筋,安装止水带模板制作和安装隐蔽工程验收浇捣底板混凝土底板混凝土养护墙顶板模板制作墙顶板钢筋绑扎隐蔽工程验收浇捣墙顶板混凝土墙顶板混凝土养护1.7.2模板工程 1、准备工作 进行中心线和位置的放线;首先引测建筑的边柱轴线,并以该轴线为起点,引出每条轴线。模板放线时,根据施工图用墨线弹出模板的内边线和中心线,以便于模板的安装和校正。 做好标高测量工作:用水准仪把建筑物水平标高根据实际标高的要求,直接引测到模板安装位置。 进行模板基底找平工作:模板承垫底部应预先找平,以保证模板位置的正确,防止模板底部漏浆。 设置模板定位基准:按照构件的断面尺寸先用同强度等级的细实混凝土定位块作为

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
