住宅3#楼钢筋施工方案.doc

上传人:p** 文档编号:954086 上传时间:2024-05-28 格式:DOC 页数:26 大小:1.67MB
下载 相关 举报
住宅3#楼钢筋施工方案.doc_第1页
第1页 / 共26页
住宅3#楼钢筋施工方案.doc_第2页
第2页 / 共26页
住宅3#楼钢筋施工方案.doc_第3页
第3页 / 共26页
住宅3#楼钢筋施工方案.doc_第4页
第4页 / 共26页
住宅3#楼钢筋施工方案.doc_第5页
第5页 / 共26页
住宅3#楼钢筋施工方案.doc_第6页
第6页 / 共26页
住宅3#楼钢筋施工方案.doc_第7页
第7页 / 共26页
住宅3#楼钢筋施工方案.doc_第8页
第8页 / 共26页
住宅3#楼钢筋施工方案.doc_第9页
第9页 / 共26页
住宅3#楼钢筋施工方案.doc_第10页
第10页 / 共26页
亲,该文档总共26页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅3#楼钢筋施工方案.doc》由会员分享,可在线阅读,更多相关《住宅3#楼钢筋施工方案.doc(26页珍藏版)》请在第壹文秘上搜索。

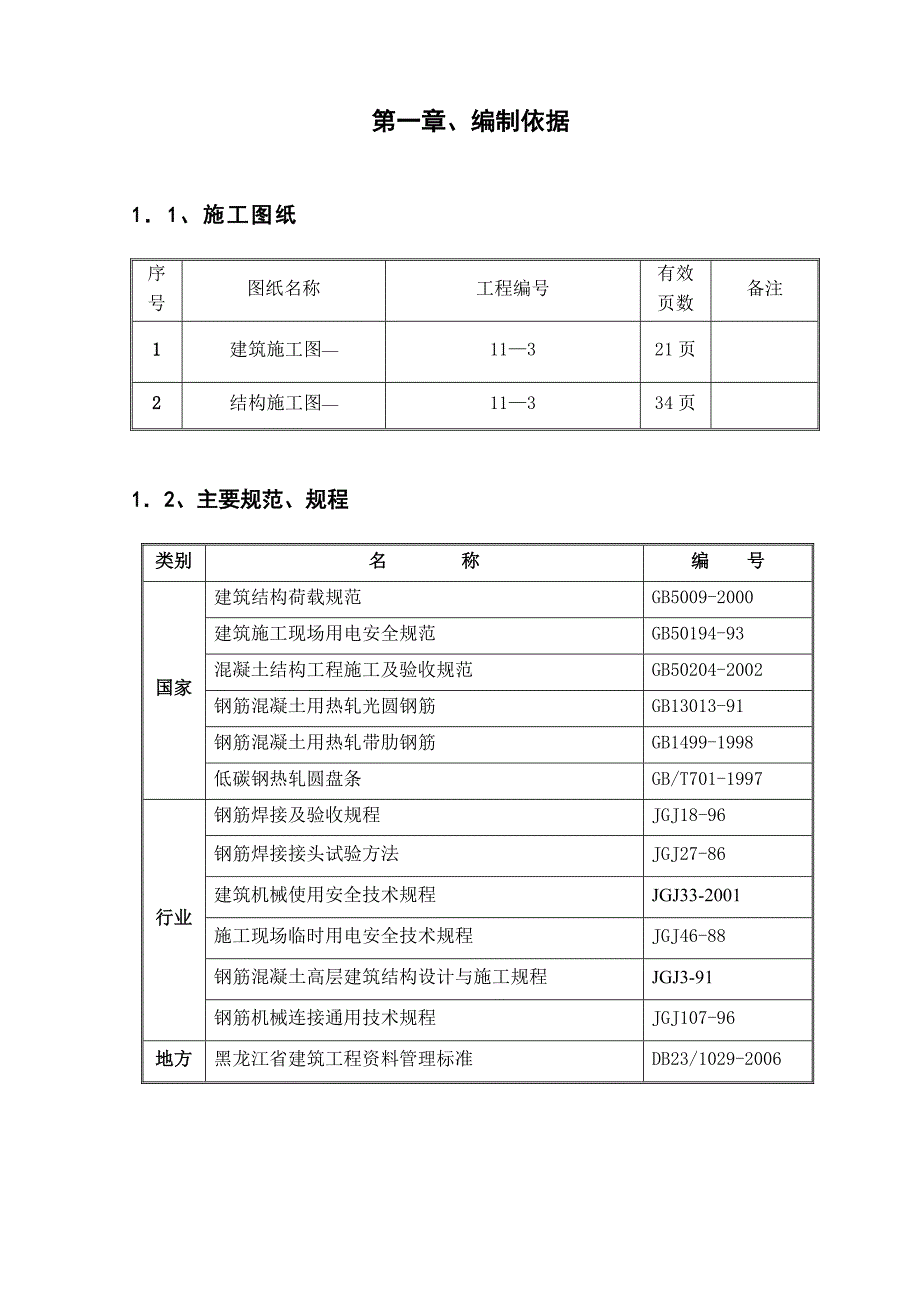

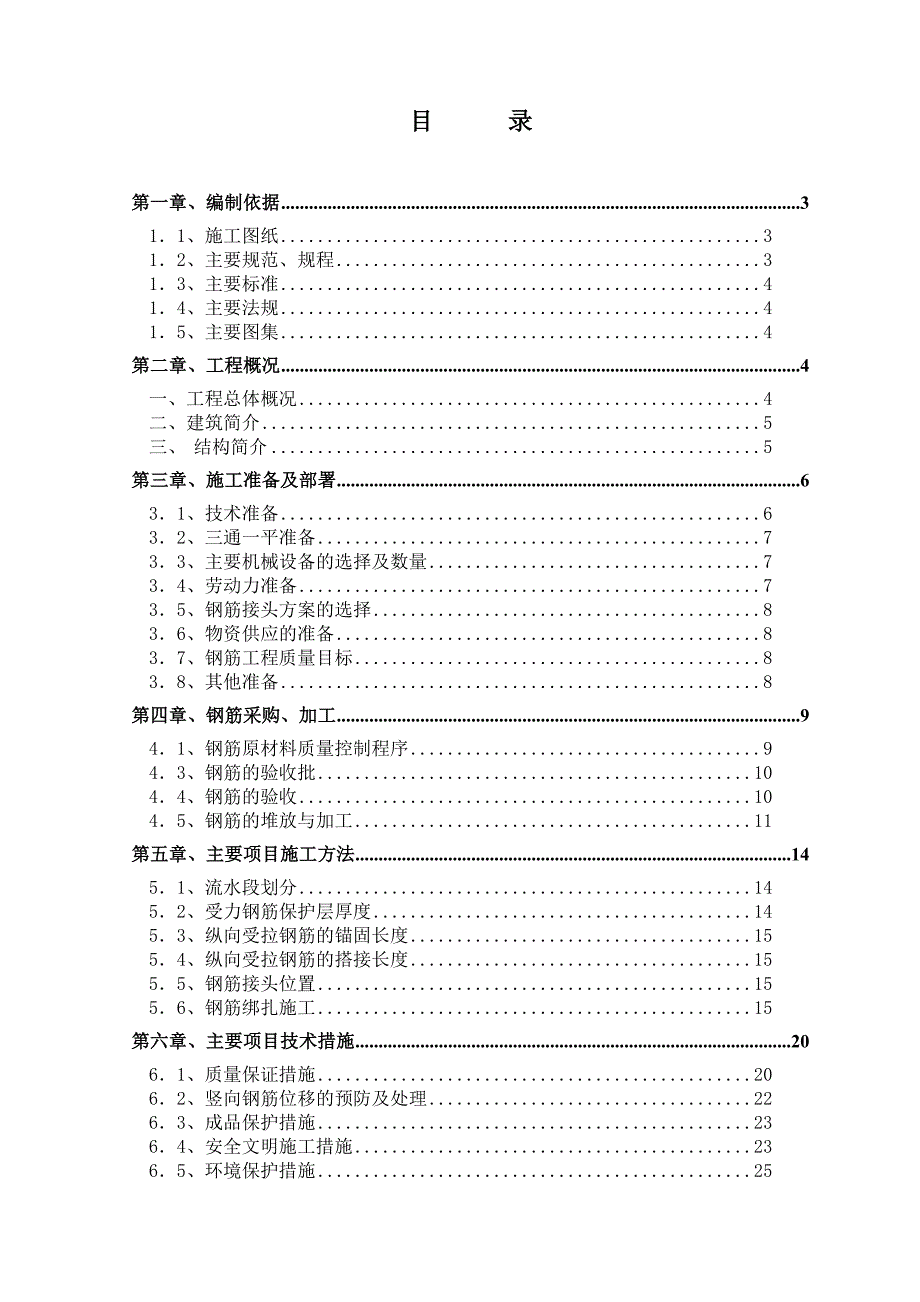

1、目 录第一章、编制依据311、施工图纸312、主要规范、规程313、主要标准414、主要法规415、主要图集4第二章、工程概况4一、工程总体概况4二、建筑简介5三、 结构简介5第三章、施工准备及部署631、技术准备632、三通一平准备733、主要机械设备的选择及数量734、劳动力准备735、钢筋接头方案的选择836、物资供应的准备837、钢筋工程质量目标838、其他准备8第四章、钢筋采购、加工941、钢筋原材料质量控制程序943、钢筋的验收批1044、钢筋的验收1045、钢筋的堆放与加工11第五章、主要项目施工方法1451、流水段划分1452、受力钢筋保护层厚度1453、纵向受拉钢筋的锚固长度

2、1554、纵向受拉钢筋的搭接长度1555、钢筋接头位置1556、钢筋绑扎施工15第六章、主要项目技术措施2061、质量保证措施2062、竖向钢筋位移的预防及处理2263、成品保护措施2364、安全文明施工措施2365、环境保护措施2566、材料管理措施25第一章、编制依据11、施工图纸序号图纸名称工程编号有效页数备注1建筑施工图11321页2结构施工图11334页12、主要规范、规程类别名 称编 号国家建筑结构荷载规范GB5009-2000建筑施工现场用电安全规范GB50194-93混凝土结构工程施工及验收规范GB50204-2002钢筋混凝土用热轧光圆钢筋GB13013-91钢筋混凝土用热轧

3、带肋钢筋GB1499-1998低碳钢热轧圆盘条GB/T701-1997行业钢筋焊接及验收规程JGJ18-96钢筋焊接接头试验方法JGJ27-86建筑机械使用安全技术规程JGJ33-2001施工现场临时用电安全技术规程JGJ46-88钢筋混凝土高层建筑结构设计与施工规程JGJ3-91钢筋机械连接通用技术规程JGJ107-96地方黑龙江省建筑工程资料管理标准DB23/1029-200613、主要标准类别名 称编 号国家建筑施工质量验收统一标准GB50300建筑工程质量检验评定标准GBJ301-88行业建筑施工安全检查标准JGJ59-99地方黑龙江省建筑工程施工质量验收标准DB2314、主要法规类别

4、名 称编 号国家建设工程质量管理条例国务院令(第279号)关于建筑业进一步推广使用10项新技术的通知建1998200号哈尔滨市建设工程施工现场管理有关规定15、主要图集类别名 称编 号国家钢筋混凝土结构施工图平面整体表示方法制图规则和构造详图03G101建筑物抗震构造详图(一九)97G329第二章、工程概况一、工程总体概况 序 号项 目内 容1工程名称哈尔滨群力新区星光耀住宅3#楼2工程地址哈尔滨群力北路与丽江路围合地段3建设单位哈尔滨星浩房地产发展有限公司4建设面积281105工程范围土建工程、给排水、采暖、电气6质量目标市结构优质工程7工程性质建筑工程施工总承包8工程工期2012年4月20

5、日开工,2013年10月30日竣工二、建筑简介 序 号项 目内 容1建筑功能民用住宅商品楼2建筑特点工程工期紧,结构质量要求高。3建筑层数地 上20层地 下1层层高负一层5.55 m一层3.1 m标准层3.1 m建筑高度0.00相对于绝对标高121.15室内外高差450 mm三、 结构简介序号项 目内 容1结构形式基础结构形式桩满堂红承台基础主体结构形式现浇钢筋混凝剪力墙结构2建筑物地基地基土质层砂层地基承载力Fak=150Kpa4混凝土强度等级C15基础垫层C40、C35、C30、C25P6(基础、外墙)、板、柱、内墙、楼梯5抗震等级工程设防烈度6度剪力墙抗震等级三级6钢筋类别一级钢6二级钢

6、8、10、12、14、16、18、20、22、25三级钢8、10、12、14、16、18、20、22、257钢筋接头形式直螺纹连接梁水平向主筋电渣压力焊柱竖向主筋搭接绑扎墙、板、梁墙体截面尺寸厚度300、250、200、160楼板厚度100、110、120、1808二次结构内墙100、160、200、250、300厚陶粒第三章、施工准备及部署31、技术准备由项目技术部门组织施工、质量、班组认真学习图纸了解各类标注尺寸,理解设计意图,对照规范及技术规程,对各部构件的主筋,构造筋分布情况进行核实。结合设计交底图纸会审及变更洽商,正确编制钢筋加工配料表。钢筋配料表要表明部位,构件名称并附节点详图及大

7、样图。钢筋翻样由工长、主任工程师二级审核后方可加工成型绑扎。 根据具体情况制定相应的措施 (1)钢筋过密:提前放样。如梁、柱节点,剪力墙、 门 窗洞口等。 (2)钢筋接头的控制。 (3)抗震结构要求的加强区,箍筋加密区,边跨柱头等。 钢筋需求计划要提前5天向项目物资部申报,以便原材料及时进场,加工场的各种加工机械设备要定期检测,日常例保维修确保正常作业。 机械操作手等特殊工种要加强学习,努力提高业务水平。各作业区要依据项目质量计划书要求由各部门技术人员编写技术交底或作业指导书,各工种要认真贯彻落实技术交底或作业指导书中有关施工质量、现场安全、文明管理及成品保护措施。32、三通一平准备321、施

8、工道路:由进入施工现场的主楼西侧的主入口通道进行材料运输。322、钢筋加工场地布置:布置在施工现场外侧。 323、施工用水、电均提供至现场,临电至二级配电箱。33、主要机械设备的选择及数量根据工程工期、工作量、平面尺寸和施工需要,所有钢筋机械均为新购置,具体计划如下:机 械 名 称单 位数 量型 号备 注弯曲成型机台21040钢筋成型切断机台2640钢筋切断调直机台1614钢筋调直砂轮切割机台1500钢筋切断砂轮机台1钢筋打磨套丝机台1钢筋连接电焊机台2钢筋焊接34、劳动力准备为使本工程顺利进行,根据工艺流程及关键线路设定,及时协调各生产要素,科学合理组织劳动力,使工序衔接紧密,节奏明快,操作

9、人员的劳动强度均衡。根据施工总控制计划,现场劳动力投入见下表:钢筋工程施工人员组成及分工分 工人 数工 作 内 容钢筋主管1全面负责钢筋分项工作钢筋工长1全面负责钢筋施工工作及放样下料工作班组长1分别组织后场加工及前场绑扎施工钢筋工40前场钢筋绑扎12后场加工机械操作工3操作各种钢筋加工机械及钢筋加工35、钢筋接头方案的选择本工程使用的钢筋级,级,三级;钢筋接头形式:水平向18及其以上钢筋接头采用套管接头,18以下水平及16以下竖向钢筋采用绑扎接头,竖向钢筋18以上的采用电渣压力焊。底板底、梁底保护层控制采用预制混凝土垫块;地下外墙外侧保护层采用预制混凝土垫块,内墙柱,梁侧保护层控制采用加工的

10、保护支撑和预制混凝土垫块相结合。36、物资供应的准备本工程所用钢筋等材料均由甲方物资部供应采购,材料进场后,按照公司质量体系程序文件中物资采购供应程序操作,确保进场材料的质量。无论是甲方提供的材料还是自购材料,必须严格按照物资验收程序进行验收,不合格物资严禁进场使用。37、钢筋工程质量目标371、本工程结构要求分项工程合格率100%,钢筋分项工程优良率95%。372、实测项目达到优良标准。38、其他准备做好夜间施工照明工作;保证施工机具供电电压稳定;做好施工机具防护工作。第四章、钢筋采购、加工41、钢筋原材料质量控制程序钢筋进场计划单主管工长审核技 术 部物资部不合格物资公司筋不大于50第一道

11、箍筋距底与底板筋绑扎牢固用线坠及通长小白线拉线校正后为保证柱筋垂直且不扭转,柱筋油漆标注出柱边线在底板上层筋上用底部与底板底层筋绑牢100100100(-6.85)-6.10框架柱基础插筋示意图1501500(750)框架柱箍筋四(三)道项目物资部收集资料验收批量项目物资部填写试验委托单质量部试验员按规定现场随机取样、复试物资部甲方监理填写材料报验单报监理公司各种资料技术部存档投入使用42、钢筋的进场421、本工程结构用钢筋型号为625等品种。所有运至现场的钢筋,其品种、规格、牌号、质量等级均应符合设计要求,进厂时应有出厂质量证明或厂家的试验报告单,钢筋表面或每捆(盘)钢筋均应有标志,且与报告

12、单中批号吻合,否则不得进场。422、钢筋的外观检查包括:直径、标牌、外形、长度、劈裂、弯曲、裂痕、锈蚀等项目,对牌号不符或有重复弯曲、裂痕、分层、劈裂的钢筋应拒绝使用。对有锈蚀麻点、油污的钢筋应经处理或降级使用。43、钢筋的验收批钢筋进场时,应按批进行检查和验收。每批由同牌号、同炉罐号、同规格、同交货状态的钢筋组成,重量不大于60吨。对供应用公称容量不大于30吨的冶炼炉冶炼的钢坯和连铸坯扎制的钢筋时,允许由同牌号、同冶炼方法、同浇铸方法的不同炉罐号组成混合批,但每批不得超过6个炉罐号,各炉罐号的含碳量之差不得大于0.02%,含锰量之差不大于0.15%。44、钢筋的验收441、钢筋的外观检查包括:直径、标牌、外形、长度、劈裂、弯曲、裂痕、锈蚀等项目,对牌号不符或有重复弯曲、裂痕、分层、劈裂的钢筋应拒绝使用。对有锈蚀麻点、油污的钢筋应经处理或降级使用。442、力学性能试验从每批钢筋中任选两根钢筋,每根取两个试样分别进行拉伸试验和冷弯试验。对用于框架结构纵向受力钢筋的强度实测值应符合下列要求:A、钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;B、钢筋的屈服强度实测值与钢筋强度标准值的比值不应大于1.3。复试合格后,方可进行该批钢筋的下料加工。如果有一项试验不符合要求,则从同一批中另取双倍数量

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
