资源描述

《会议中心筏板基础施工方案.doc》由会员分享,可在线阅读,更多相关《会议中心筏板基础施工方案.doc(18页珍藏版)》请在第壹文秘上搜索。

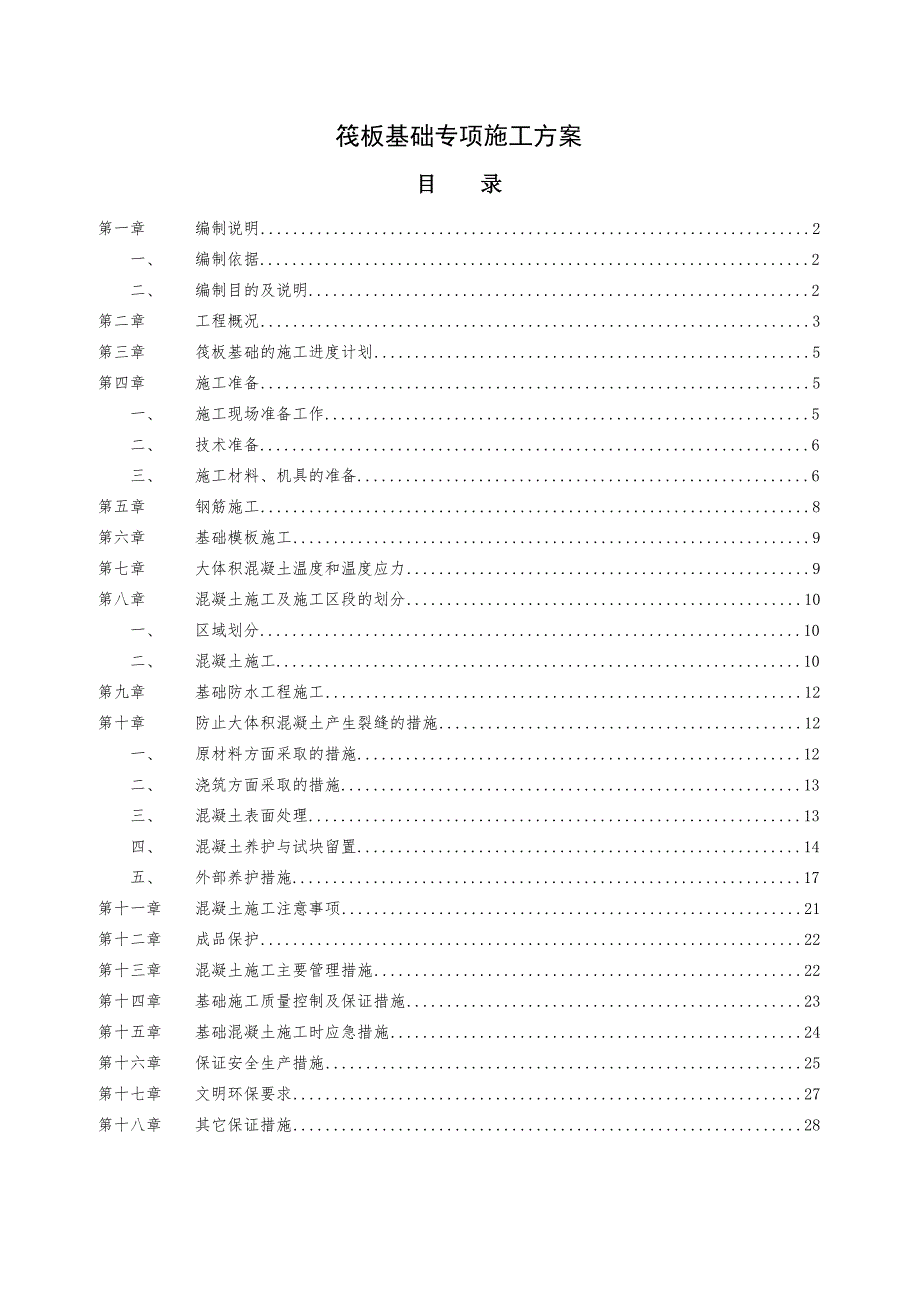

1、筏板基础专项施工方案目 录第一章编制说明2一、编制依据2二、编制目的及说明2第二章工程概况3第三章筏板基础的施工进度计划5第四章施工准备5一、施工现场准备工作5二、技术准备6三、施工材料、机具的准备6第五章钢筋施工8第六章基础模板施工9第七章大体积混凝土温度和温度应力9第八章混凝土施工及施工区段的划分10一、 区域划分10二、 混凝土施工10第九章基础防水工程施工12第十章防止大体积混凝土产生裂缝的措施12一、原材料方面采取的措施12二、浇筑方面采取的措施13三、混凝土表面处理13四、混凝土养护与试块留置14五、外部养护措施17第十一章混凝土施工注意事项21第十二章成品保护22第十三章混凝土施

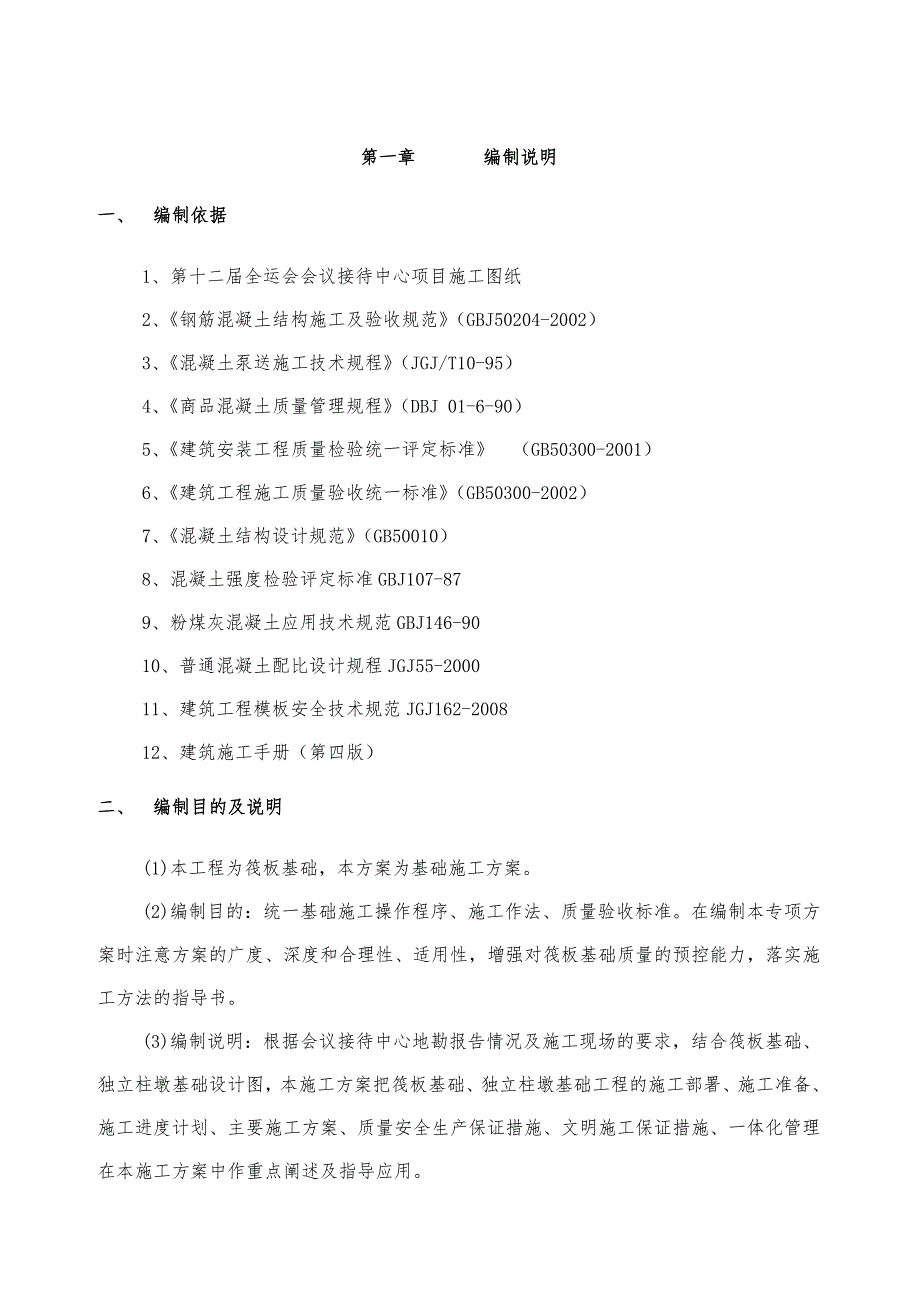

2、工主要管理措施22第十四章基础施工质量控制及保证措施23第十五章基础混凝土施工时应急措施24第十六章保证安全生产措施25第十七章文明环保要求27第十八章其它保证措施28第一章 编制说明一、 编制依据1、第十二届全运会会议接待中心项目施工图纸2、钢筋混凝土结构施工及验收规范(GBJ50204-2002)3、混凝土泵送施工技术规程(JGJ/T10-95) 4、商品混凝土质量管理规程(DBJ 01-6-90) 5、建筑安装工程质量检验统一评定标准 (GB50300-2001) 6、建筑工程施工质量验收统一标准(GB50300-2002) 7、混凝土结构设计规范(GB50010)8、混凝土强度检验评定

3、标准GBJ107-879、粉煤灰混凝土应用技术规范GBJ146-9010、普通混凝土配比设计规程JGJ55-200011、建筑工程模板安全技术规范JGJ162-200812、建筑施工手册(第四版) 二、 编制目的及说明(1)本工程为筏板基础,本方案为基础施工方案。(2)编制目的:统一基础施工操作程序、施工作法、质量验收标准。在编制本专项方案时注意方案的广度、深度和合理性、适用性,增强对筏板基础质量的预控能力,落实施工方法的指导书。(3)编制说明:根据会议接待中心地勘报告情况及施工现场的要求,结合筏板基础、独立柱墩基础设计图,本施工方案把筏板基础、独立柱墩基础工程的施工部署、施工准备、施工进度计

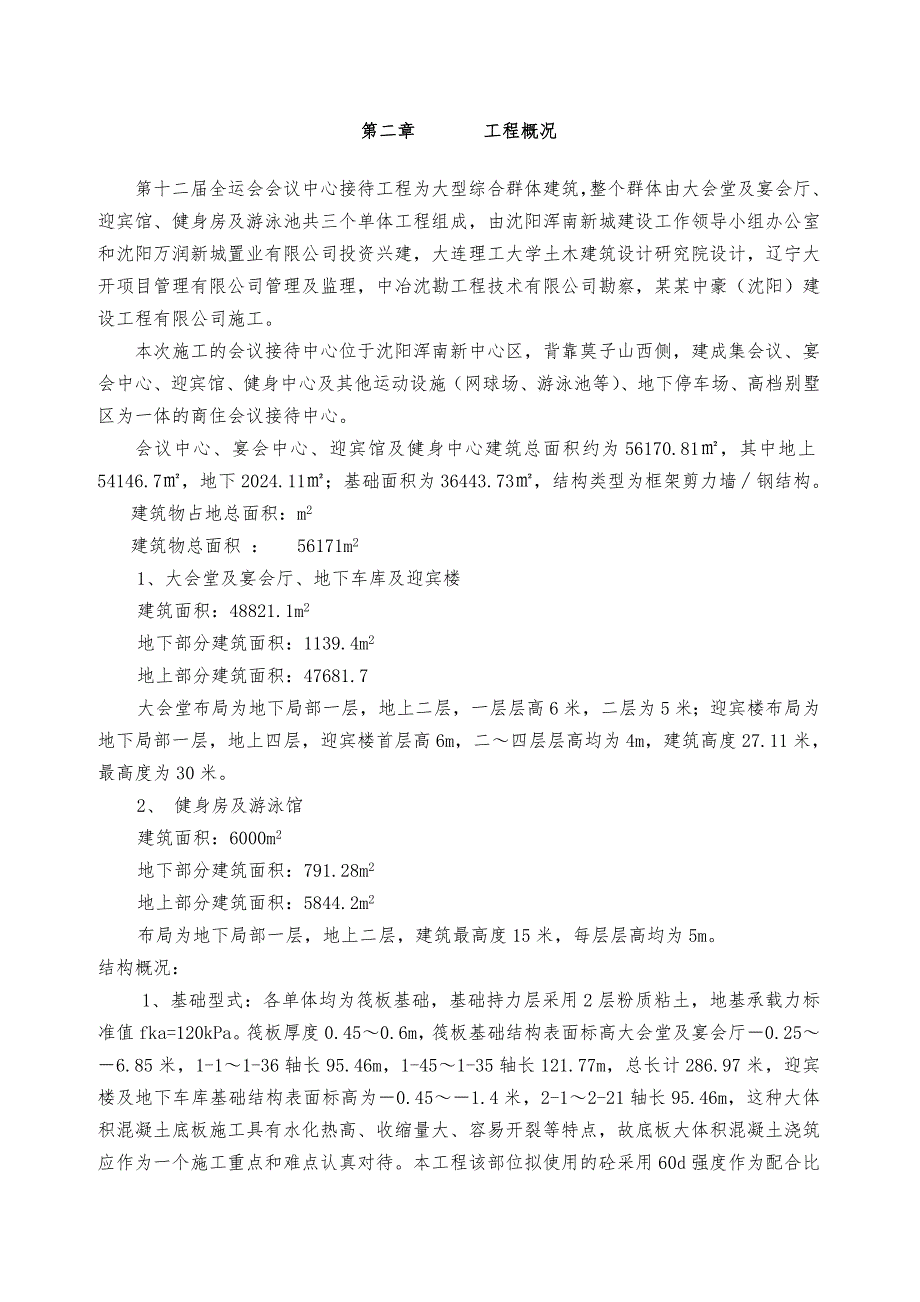

4、划、主要施工方案、质量安全生产保证措施、文明施工保证措施、一体化管理在本施工方案中作重点阐述及指导应用。第二章 工程概况第十二届全运会会议中心接待工程为大型综合群体建筑,整个群体由大会堂及宴会厅、迎宾馆、健身房及游泳池共三个单体工程组成,由沈阳浑南新城建设工作领导小组办公室和沈阳万润新城置业有限公司投资兴建,大连理工大学土木建筑设计研究院设计,辽宁大开项目管理有限公司管理及监理,中冶沈勘工程技术有限公司勘察,某某中豪(沈阳)建设工程有限公司施工。本次施工的会议接待中心位于沈阳浑南新中心区,背靠莫子山西侧,建成集会议、宴会中心、迎宾馆、健身中心及其他运动设施(网球场、游泳池等)、地下停车场、高档

5、别墅区为一体的商住会议接待中心。会议中心、宴会中心、迎宾馆及健身中心建筑总面积约为56170.81,其中地上54146.7,地下2024.11;基础面积为36443.73,结构类型为框架剪力墙钢结构。建筑物占地总面积:m2建筑物总面积 : 56171m21、大会堂及宴会厅、地下车库及迎宾楼建筑面积:48821.1m2地下部分建筑面积:1139.4m2地上部分建筑面积:47681.7大会堂布局为地下局部一层,地上二层,一层层高6米,二层为5米;迎宾楼布局为地下局部一层,地上四层,迎宾楼首层高6m,二四层层高均为4m,建筑高度27.11米,最高度为30米。2、 健身房及游泳馆建筑面积:6000m2

6、地下部分建筑面积:791.28m2 地上部分建筑面积:5844.2m2布局为地下局部一层,地上二层,建筑最高度15米,每层层高均为5m。结构概况:1、基础型式:各单体均为筏板基础,基础持力层采用2层粉质粘土,地基承载力标准值fka=120kPa。筏板厚度0.450.6m,筏板基础结构表面标高大会堂及宴会厅0.256.85米,1-11-36轴长95.46m,1-451-35轴长121.77m,总长计286.97米,迎宾楼及地下车库基础结构表面标高为0.451.4米,2-12-21轴长95.46m,这种大体积混凝土底板施工具有水化热高、收缩量大、容易开裂等特点,故底板大体积混凝土浇筑应作为一个施工

7、重点和难点认真对待。本工程该部位拟使用的砼采用60d强度作为配合比设计依据,混凝土施工重点主要是将温度应力产生的不利影响减少到最小,防止和降低裂缝的产生和发展。开挖基槽时,不应扰动土的原状结构,如经扰动,应挖除扰动部分,用垫层混凝土浇筑处理。基坑开挖到设计标高后,应进行普遍钎探,并及时通知勘察、设计单位验槽,验槽合格后需及时打混凝土垫层,避免基础持力层土的暴露时间过长。如发现土质与勘察报告不符时,须会同勘察、设计、建设监理单位协商研究处理。混凝土基础底板下、基础底设100厚C15素混凝土垫层,每边宽出基础边200。地下室外墙的水平施工缝距底板不小于250,基础底板、地下室外墙的施工缝应设置3厚

8、钢板止水带。2、主楼基础钢筋采用12、18、20、22、25,基础底板设通长钢筋双向16,底板下在跨中1/3范围内接头,上铁在支座处接头,止水带钢板采用3厚Q235-B钢。钢筋接头采用绑扎,同一截面的钢筋接头率不得超过50%,接头位置按规定错开35d且大于500。钢筋的锚固长度40d。焊条:HPB235钢筋采用E43xx,HRB335钢筋采用E50xx,钢筋与钢材焊接随钢筋定焊条。混凝土保护层(mm)地下室底板:下部钢筋40,上部钢筋25; 独立基础、基础梁:下部钢筋40,上部钢筋25;地下室外墙:外侧钢筋50,内侧钢筋25;一般混凝土15;框架柱30,且不小于纵筋直径;梁25(一类环境)、3

9、0(二a类环境),且不小于纵筋直径;3、主楼基础垫层C15砼上设筏板基础,基础底板混凝土强度等级C30 P6,抗渗等级,地下室外墙体及与之相交的柱混凝土强度等级C30 P6抗渗等级;柱C30,圈梁及构造柱C20。第三章 筏板基础的施工进度计划1、基础放线、土方开挖、基坑支护、人工清基从8月20日10月30 日完成。2、筏板基础混凝土垫层及防水从 9 月 8日11月 5日完成。3、筏板基础的钢筋绑扎,防雷接地、上部柱、墙、插筋以及筏板的模板施工、支撑检查、验收等一切施工准备工作从 9 月10 日11 月 15日完成。4、筏板基础混凝土浇灌从 9月 16 日11月 20日完成。第四章 施工准备混凝

10、土的施工技术要求比较高,特别在施工中要防止混凝土因水泥水化热引起的温度差产生温度应力裂缝。因此需要从材料选择上、技术措施等有关环节做好充分的准备工作,才能保证基础底板大体积混凝土顺利施工。一、 施工现场准备工作1、项目部管理层就位,组织施工班组进场,对项目部全体施工管理人员进行施工技术的交底工作。2、根据业主给定的永久性座标和高程控制点,按照建筑总平面图要求进行施工高程平面控制网测量,设置场地内控制测量标桩。3、筏板基础防水按图施工完成,并进行隐蔽验收。4、基础底板钢筋及柱、墙插筋应分段尽快施工完毕,并进行隐蔽工程验收。5、基础底板上的地坑、积水坑均采用木模板支模。 6、将基础底板上表面标高抄

11、测在柱、墙钢筋上,并作明显标记,供浇筑混凝土时找平用。7、管理人员、施工人员、后勤人员、保卫人员等昼夜排班,坚守岗位,各负其责,保证混凝土连续浇灌的顺利进行。8、选择与公司长期施工且验丰富的班组队伍,按照劳动力需用计划调配组织各工种人员进场。9、人进入现场,首先进行“入场三级教育”,进行分工种的培训,上岗前由施工人员进行针对性的安全技术交底;特殊工种经培训考核后持证上岗。二、 技术准备1、熟悉图纸,与设计沟通了解筏板基础混凝土的类型、强度、抗渗等级和砼强度的龄期。熟悉相关标准图集,参加图纸会审及设计交底,认真做好会议记录。2、认真熟悉筏板的平面尺寸、各部位厚度、设计预留的后浇带的位置、构造和技

12、术要求。 3、了解消除或减少混凝土变形约束所采取的措施;与与业主、监理沟通对筏板混凝土结构需要所采取的特殊要求和措施。4、了解使用条件对混凝土结构的特殊要求和采取的措施。 5、编制详细的专项施工方案及特殊工序作业指导书,组织进行质量策划。作好施工前材料检验,钢筋翻样,模板配板设计等工作。6、确定商品混凝土厂家:选择有资质、实力雄厚、运输距离短的商品混凝土厂家,经市场调研初步决定选用“三友商品混凝土有限公司”负责供应筏板基础施工的特殊商品混凝土。三、 施工材料、机具的准备A、材料选择熟悉图纸,根据筏板基础材料需用计划,组织各种材料的采购、预订及进场。材料进场后应进行试验、检验,经检验合格后方可使

13、用。本工程采用商品混凝土浇筑,对主要材料要求如下:1、钢筋:钢筋的级别、规格必须符合设计要求,质量符合现行标准要求。表面无老锈和油污,钢筋进场时,应按现行国家标准钢筋混凝土用热轧带肋钢筋GBl499等的规定抽取试件作力学性能检验,其质量必须符合标准的规定。2、水泥:考虑普通水泥水化热较高,特别是应用到大体积混凝土中,大量水泥水化热不易散发,在混凝土内部温度过高,与混凝土表面产生较大的温度差,使混凝土内部产生压应力,表面产生拉应力,当表面拉应力超过早期混凝土抗拉强度时就会产生温度裂缝,因此确定采用水化热比较低的矿渣硅酸盐水泥,标号为525#,加粉煤灰等掺合料,并掺入减水剂、UEA-H型高效抗裂微

14、膨胀剂、HEA-D型多功能抗裂防水剂等外加剂及适量合成纤维改善混凝土的性能,防止开裂并提高混凝土的抗渗能力,充分利用混凝土的后期强度。水泥初凝时间不得早于45min,终凝时间不得迟于10h。3、粗骨料:采用碎石,粒径5-25mm,含泥量不大于1%。选用粒径较大、级配良好的石子配制的混凝土,和易性较好,抗压强度较高,同时可以减少用水量及水泥用量,从而使水泥水化热减少,降低混凝土温升。4、细骨料:采用中砂,平均粒径大于0.5mm,含泥量不大于3%。选用平均粒径较大的中、粗砂拌制的混凝土比采用细砂拌制的混凝土可减少用水量10%左右,同时相应减少水泥用量,使水泥水化热减少,降低混凝土温升,并可减少混凝

15、土收缩。5、粉煤灰:由于混凝土的浇筑方式为泵送,为了改善混凝土的和易性便于泵送,考虑掺加适量的粉煤灰。按照规范要求,采用矿渣硅酸盐水泥拌制大体积粉煤灰混凝土;煤灰对水化热、改善混凝土和易性有利,对混凝土抗渗抗裂不利,因此粉煤灰的掺量控制在1012%以内,采用外掺法,即不减少配合比中的水泥用量。按配合比要求计算出每立方米混凝土所掺加粉煤灰量。6、外加剂:按设计要求, 掺入减水剂、微膨胀剂、抗裂防水剂等外加剂,对混凝土收缩有补偿功能,可提高混凝土的抗裂性。B、混凝土配合比水灰比:0.37 砂率:39材料名称水水泥膨胀剂聚丙烯纤维砂碎石泵送剂粉煤灰每立方用量(kg)170383371704110111.644重量比0.441.000.0970.0031.842.870.030.111、混凝土采用商砼公司供应的商品混凝土,因此要求商砼公司根据现场提

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
