《住宅小区地下室施工方案.doc》由会员分享,可在线阅读,更多相关《住宅小区地下室施工方案.doc(27页珍藏版)》请在第壹文秘上搜索。

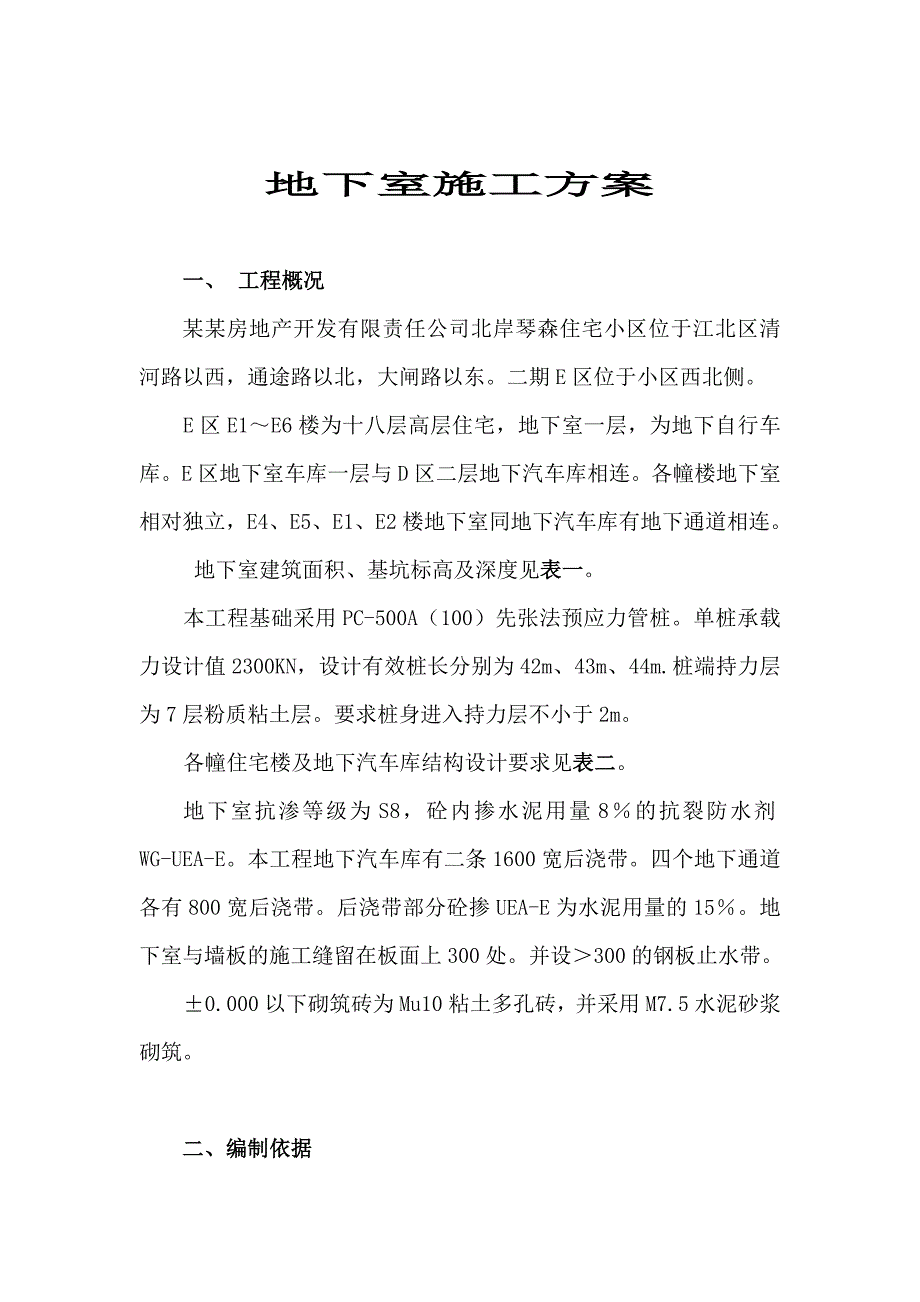

1、地下室施工方案一、 工程概况某某房地产开发有限责任公司北岸琴森住宅小区位于江北区清河路以西,通途路以北,大闸路以东。二期E区位于小区西北侧。E区E1E6楼为十八层高层住宅,地下室一层,为地下自行车库。E区地下室车库一层与D区二层地下汽车库相连。各幢楼地下室相对独立,E4、E5、E1、E2楼地下室同地下汽车库有地下通道相连。 地下室建筑面积、基坑标高及深度见表一。本工程基础采用PC-500A(100)先张法预应力管桩。单桩承载力设计值2300KN,设计有效桩长分别为42m、43m、44m.桩端持力层为7层粉质粘土层。要求桩身进入持力层不小于2m。各幢住宅楼及地下汽车库结构设计要求见表二。地下室抗

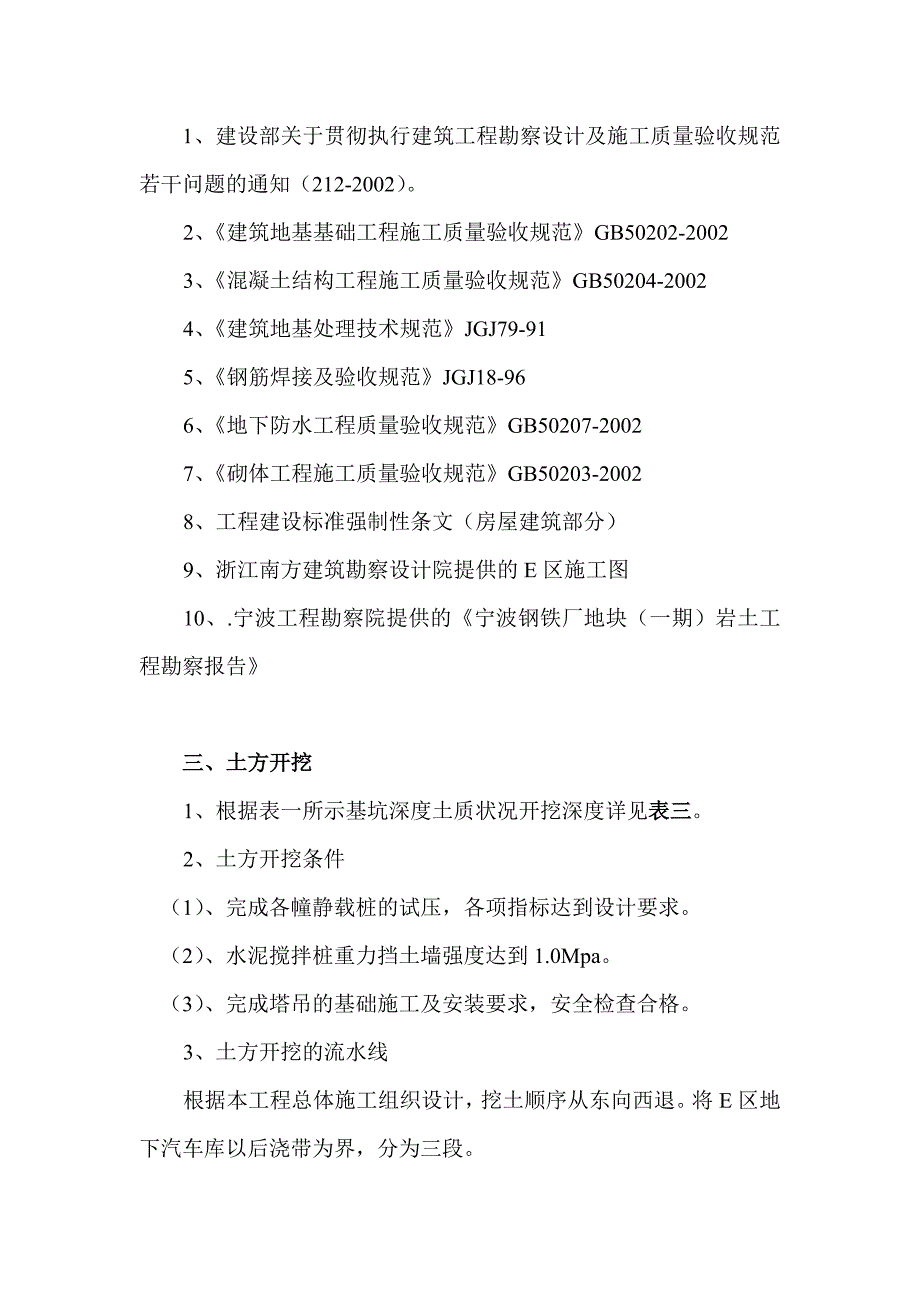

2、渗等级为S8,砼内掺水泥用量8的抗裂防水剂WG-UEA-E。本工程地下汽车库有二条1600宽后浇带。四个地下通道各有800宽后浇带。后浇带部分砼掺UEA-E为水泥用量的15。地下室与墙板的施工缝留在板面上300处。并设300的钢板止水带。0.000以下砌筑砖为Mu10粘土多孔砖,并采用M7.5水泥砂浆砌筑。二、编制依据1、建设部关于贯彻执行建筑工程勘察设计及施工质量验收规范若干问题的通知(212-2002)。2、建筑地基基础工程施工质量验收规范GB50202-20023、混凝土结构工程施工质量验收规范GB50204-20024、建筑地基处理技术规范JGJ79-915、钢筋焊接及验收规范JGJ1

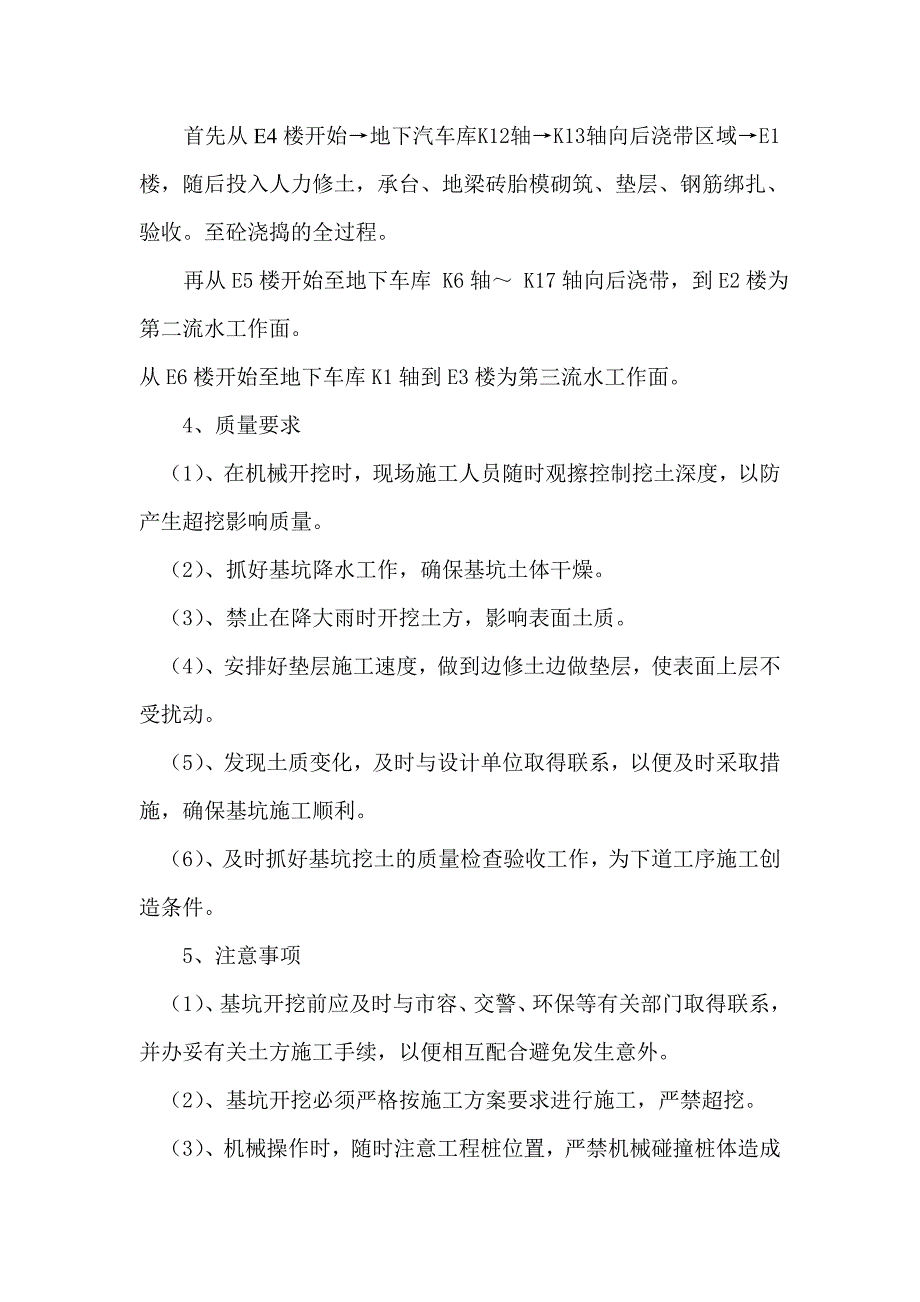

3、8-966、地下防水工程质量验收规范GB50207-20027、砌体工程施工质量验收规范GB50203-20028、工程建设标准强制性条文(房屋建筑部分)9、浙江南方建筑勘察设计院提供的E区施工图10、.宁波工程勘察院提供的宁波钢铁厂地块(一期)岩土工程勘察报告三、土方开挖1、根据表一所示基坑深度土质状况开挖深度详见表三。2、土方开挖条件 (1)、完成各幢静载桩的试压,各项指标达到设计要求。 (2)、水泥搅拌桩重力挡土墙强度达到1.0Mpa。 (3)、完成塔吊的基础施工及安装要求,安全检查合格。3、土方开挖的流水线根据本工程总体施工组织设计,挖土顺序从东向西退。将E区地下汽车库以后浇带为界,分
4、为三段。首先从E4楼开始地下汽车库 K12 轴 K13 轴向后浇带区域E1楼,随后投入人力修土,承台、地梁砖胎模砌筑、垫层、钢筋绑扎、验收。至砼浇捣的全过程。再从E5楼开始至地下车库 K6轴 K17轴向后浇带,到E2楼为第二流水工作面。从E6楼开始至地下车库K1轴到E3楼为第三流水工作面。 4、质量要求(1)、在机械开挖时,现场施工人员随时观擦控制挖土深度,以防产生超挖影响质量。(2)、抓好基坑降水工作,确保基坑土体干燥。(3)、禁止在降大雨时开挖土方,影响表面土质。(4)、安排好垫层施工速度,做到边修土边做垫层,使表面上层不受扰动。(5)、发现土质变化,及时与设计单位取得联系,以便及时采取措
5、施,确保基坑施工顺利。(6)、及时抓好基坑挖土的质量检查验收工作,为下道工序施工创造条件。5、注意事项(1)、基坑开挖前应及时与市容、交警、环保等有关部门取得联系,并办妥有关土方施工手续,以便相互配合避免发生意外。(2)、基坑开挖必须严格按施工方案要求进行施工,严禁超挖。(3)、机械操作时,随时注意工程桩位置,严禁机械碰撞桩体造成断桩事故。(4)、随时观察注意支护结构变化动态,发现异常应立即停止挖土,经分析原因采取有效措施后方可继续施工。(5)、支护结构未达到设计强度时禁止土方机械进入场施工。(6)、E区与D区地下车库交接处,按1:1.2放坡,并及时同D处工程负责人联系,取得同意,采取措施,方
6、可施工。6、土方开挖工艺设计 (1)、开挖放坡:按地下室外侧墙体轴线向外800mm作为开挖边线,以保证地下室墙体制模,按此边线放坡1400mm,以防止边坡塌方。(2)、工艺流程:(见下图)设 备 进 场开挖表层杂填土机 械 开 挖桩偏位检查凿 接 桩报 监 理最后200-300厚土由人工修平至设计标高设 计 更 改垫 层 施 工基 础7、挖土质量施工管理(1)、挖土进场后即编制挖土工程施工组织设计,提交总承包、监理和业主审定后才能进行施工。(2)、严禁超挖,用水准仪控制好挖土标高(3)、基坑土方收底施工方法 机械开挖标高达到离设计高度200至300时,必须采用人工修整,并对坑底标记进行控制。
7、基坑底标高的控制,挖土班组应服从项目部施工人员的指挥,由测量技术人员将水平高度引测到基坑周边稳定的结构上,并做好明显的标志。 挖土施工人员根据测量标记采用固定丈量的量具,将坑底土方修理平整。 坑底土方开挖若有超深时,必须采用碎石填平,严禁采用松土回填。(4)、土方工程施工质量标准土方施工必须符合土方与爆破工程验收规范、建筑工程施工质量验收统一标准、建筑工程质量检验评定标准。土方工程质量允许偏差及检测方法项目允许偏差(mm)检验基坑挖方填方(机械)方法标高+0-50100用水准仪检查8、基底处理及垫层 当机械挖到离基底设计标高100-200mm时,必须采用人工修整,防止挖土机超挖而造成对基底土的
8、扰动。基底标高要控制严格,以保证垫层厚度满足设计要求。 垫层施工应分段分块,根据本工程地下室车库的情况宜分三块进行。挖一块施工一块,砼垫层完成后,经养护方可进入下道工序施工。 根据土方工程施工的情况 ,随基坑挖土的进度而确定基础垫层的施工时间,做到随挖随浇。 在挖土至基坑底标高后,在基坑中设置排水沟、盲沟及及集水井。 基础垫层施工前应验槽,将地面浮土清除。 为控制基础垫层的标高,每4平方米内设一标高临时基准点。在基础垫层施工时,应采取排水措施,使基坑保持无积水状态。四、基坑排水 因基坑面积较大排水相对困难,为了确保基坑顺利排水,可分二步进行:1、在分层开挖阶段,如出现基坑有水,挖土前首先进行降
9、水,使周围水降入开挖层基底下约500mm时方可进行土方施工,主要确保基坑土层干燥和土钉墙的支护安全。2、待土方开挖至地下室板底标高时,可在基坑四周垫层外设排水沟,在垫层内设盲沟。排水沟采用人工开挖,断面一般为400*400mm,为了确保支护结构安全,可垫入粒径约为5080mm的铁路道石,形成盲沟状。在基坑四周每1520m设置集水井1座,同时每只转角处应设1座集水井,每座集水井比周边承台深0.51.00m左右,这样可将基底水引入井内。3、基坑盲沟设置:盲沟设置可根据地梁分布情况设置,每隔一道地梁设置一条盲沟,这样可利用开挖地梁时稍加深一点即可,不必另开沟挖土,但盲沟端部必须近靠周边集水进,否则会
10、对排水带来困难。五、围护监测1、基坑开挖过程中,由宁波大学地基处理中心负责基坑周边土体及围护桩水平位移的监测。2、周围环境监测:先做好周围建筑物,弹出水平线,引出标准点和道路及管线的做好监控点,检查场地有无裂缝并做好详细记录。3、在基坑开挖期间,配合监测组定时观察做好观察记录及时送监理、业主以便分析和存档。4、在基坑开挖过程中,如周围建筑物或地下管线沉降较大可采用注浆加固建(构)筑物地基,或沟管和管道发现有侧向倾向时采取钢管排桩处理。如出现边坡水平位移超过设计允许移位值,可采用补救措施(会同设计、业主、监理另定),如果在允许范围以内及时用水泥浆灌入,以免防止雨水侵入产生滑移。 六、应急措施:
11、根据有关地质资料及以往开挖经验,提出以下应急措施:1、为防止突发事故的发生,使挖土顺利进行,现场应准备一定的抢险材料及设备(草包、钢管、方木、型钢、水泵等),并组织好抢险队。2、在挖土过程中,在基坑边坡设观测点,由专人负责观测。出现异常情况立即停止作业,并马上通知监理和业主。3、在基坑开挖过程中,如出现边坡水平位移超过警戒值,可采用加长加密土钉或放慢挖土速度的方法处理。4、周围建筑物或地下管线沉降较大可采用注浆加固建筑物地基以及停止降水等方法处理。5、如基坑中水量较大,采用增设井点等方法处理。6、土方开挖前应先了解地下管线等情况。七、基础、承台及地下室墙板施工1、施工顺序安排 基坑挖土人工修土
12、做垫层及砼找平层弹线、复核砌筑承台及地梁砖胎模绑扎承台、及底板钢筋和柱、壁插筋埋设预埋件、管支底板四侧模板钢筋隐检验收布砼泵接管签浇筑令、浇筑底板砼绑扎地下室壁板、柱及剪力墙钢筋设置预埋件、管等钢筋隐检支模浇筑砼支地下室顶板模板。地下室底板、外壁及水池壁留水平施工缝,为确保抗渗能力,采用钢板止水带(根据设计要求规格为宽400mm,厚3mm、),地下室底板为防止渗漏,必须一次性浇筑完成,除后浇带外,中途不设施工缝。2、砖胎模砌筑 电梯井、桩承台要比底板埋设得深,按设计要求以水泥搅拌桩代替砖胎模,并在开挖前承台四周3m范围内卸土到-5.300(电梯井1)或-6.000(电梯井2)。如墙高约1米时可
13、采用一砖实砌,大于1米或长大于3米时应加砌砖墩,用水泥砂浆砌筑,内侧粉刷用水泥砂浆,砌筑时应注意尺寸准确,砌筑完后,在砖墙背后用土方回填密实。严格控制标高,保证同D区地下车库的准确接轨。3、钢筋工程 (1)、钢筋须按施工进度计划及时进场,对外观锈蚀严重和机械性能明显不符合要求的钢筋要拒绝验收,进场钢筋须有质保书,进场后及时做好试拉试验。采购钢筋产地尽量采用上海产钢筋。钢筋制作时基础底板,水平筋连接均采用对焊接,部分采用现场气压焊,竖向柱筋、剪力墙等筋采用电渣压力焊,焊接前应先进行试焊,合格后方可进行全面施工。(2)、钢筋绑扎施工工艺流程及施工措施集水井、电梯井等深部钢筋先扎再扎基础梁、底板钢筋
14、插柱、墙板插筋浇筑砼后再绑扎墙、柱钢筋顶板、梁钢筋。(3)、绑扎钢筋前,在垫层上弹出轴线和钢筋排列尺寸线,特别要复核暗柱插筋位置。(4)、底板钢筋支撑,采用Z型钢筋固定,撑马间距一般为1平方米安装1只,电梯井等钢筋较集中地方要适当增加,确保施工时板筋绑扎牢固。 (5)、安装(墙、柱、梯插筋时)要有临时固定措施,一般可采用焊接加固,确保插筋施工时不受变形。(6)、钢筋绑扎时,应根据各种构造要求进行配置绑扎。(7)、钢筋的锚固,搭接长度严格按照设计及有关规范要求施工。(8)、为了使钢筋绑扎安装顺利,特别是梁、柱节点和锚固、搭接部位,应做到边安装边检查,发现问题可尽早处理。4、模板工程(1)、底板采
15、用砖模,承台上部外侧使用木模支模。(2)、墙板模板A、墙板、柱采用18厚九夹板,48钢管作支撑、支架。B、墙板穿墙螺栓采用12600*600拉接固定,安装时上疏下密。(3)、顶板与梁模板A、梁、板支模可与地下室外壁、剪力墙壁一起进行。B、模板材料同地下室墙板,采用18厚胶合板,48钢管作承重架和支撑。C、对地下室结构预留孔、洞口,必须落实专人安装,以防有误。5、砼工程(1)、浇捣前准备工作:先检查模板及基底标高,构件断面尺寸是否符合设计要求,所安装的支架是否稳定。检查钢筋与埋件的数量、规格、安装位置是否正确,经检查合格后,并签署“隐蔽”工程验收单、技术复核单,由业主监理认可,签发“浇捣令”,绝对不能擅自施工。(2)、本工程砼以商品砼为主,局部采用现场拌制、机械浇捣,砼施工阶段要予先掌握天气变化情况,特别在雷雨、台风季节和寒流突然袭击之际,更要注意事
