《住宅屋面保温防水工程施工方案(附节点详图).doc》由会员分享,可在线阅读,更多相关《住宅屋面保温防水工程施工方案(附节点详图).doc(25页珍藏版)》请在第壹文秘上搜索。

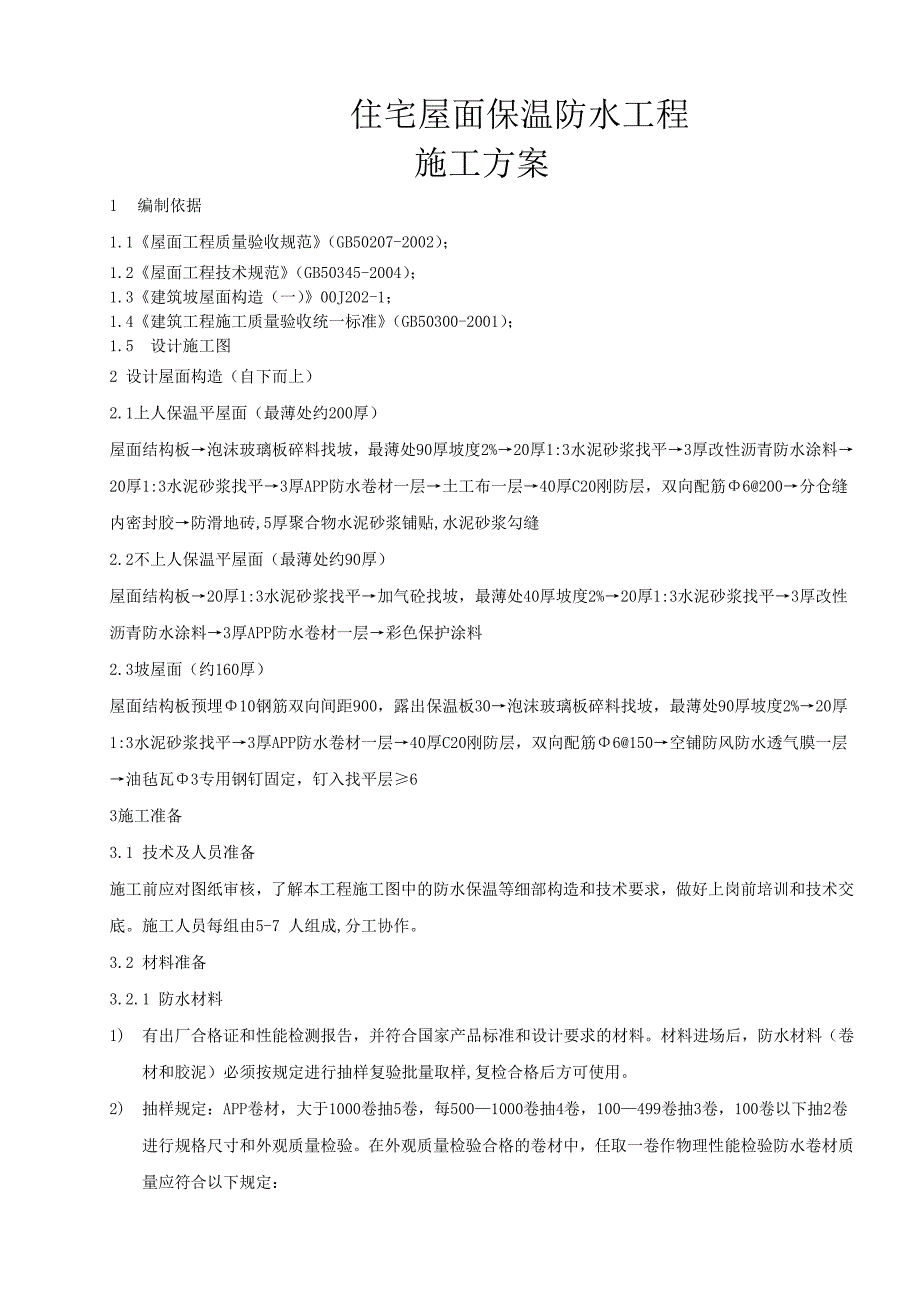

1、 住宅屋面保温防水工程施工方案1 编制依据1.1屋面工程质量验收规范(GB50207-2002);1.2屋面工程技术规范(GB50345-2004);1.3建筑坡屋面构造(一)00J202-1;1.4建筑工程施工质量验收统一标准(GB50300-2001);1.5 设计施工图2 设计屋面构造(自下而上)2.1上人保温平屋面(最薄处约200厚)屋面结构板泡沫玻璃板碎料找坡,最薄处90厚坡度2%20厚1:3水泥砂浆找平3厚改性沥青防水涂料20厚1:3水泥砂浆找平3厚APP防水卷材一层土工布一层40厚C20刚防层,双向配筋6200分仓缝内密封胶防滑地砖,5厚聚合物水泥砂浆铺贴,水泥砂浆勾缝2.2不上
2、人保温平屋面(最薄处约90厚)屋面结构板20厚1:3水泥砂浆找平加气砼找坡,最薄处40厚坡度2%20厚1:3水泥砂浆找平3厚改性沥青防水涂料3厚APP防水卷材一层彩色保护涂料2.3坡屋面(约160厚)屋面结构板预埋10钢筋双向间距900,露出保温板30泡沫玻璃板碎料找坡,最薄处90厚坡度2%20厚1:3水泥砂浆找平3厚APP防水卷材一层40厚C20刚防层,双向配筋6150空铺防风防水透气膜一层油毡瓦3专用钢钉固定,钉入找平层63施工准备3.1 技术及人员准备施工前应对图纸审核,了解本工程施工图中的防水保温等细部构造和技术要求,做好上岗前培训和技术交底。施工人员每组由5-7 人组成,分工协作。3

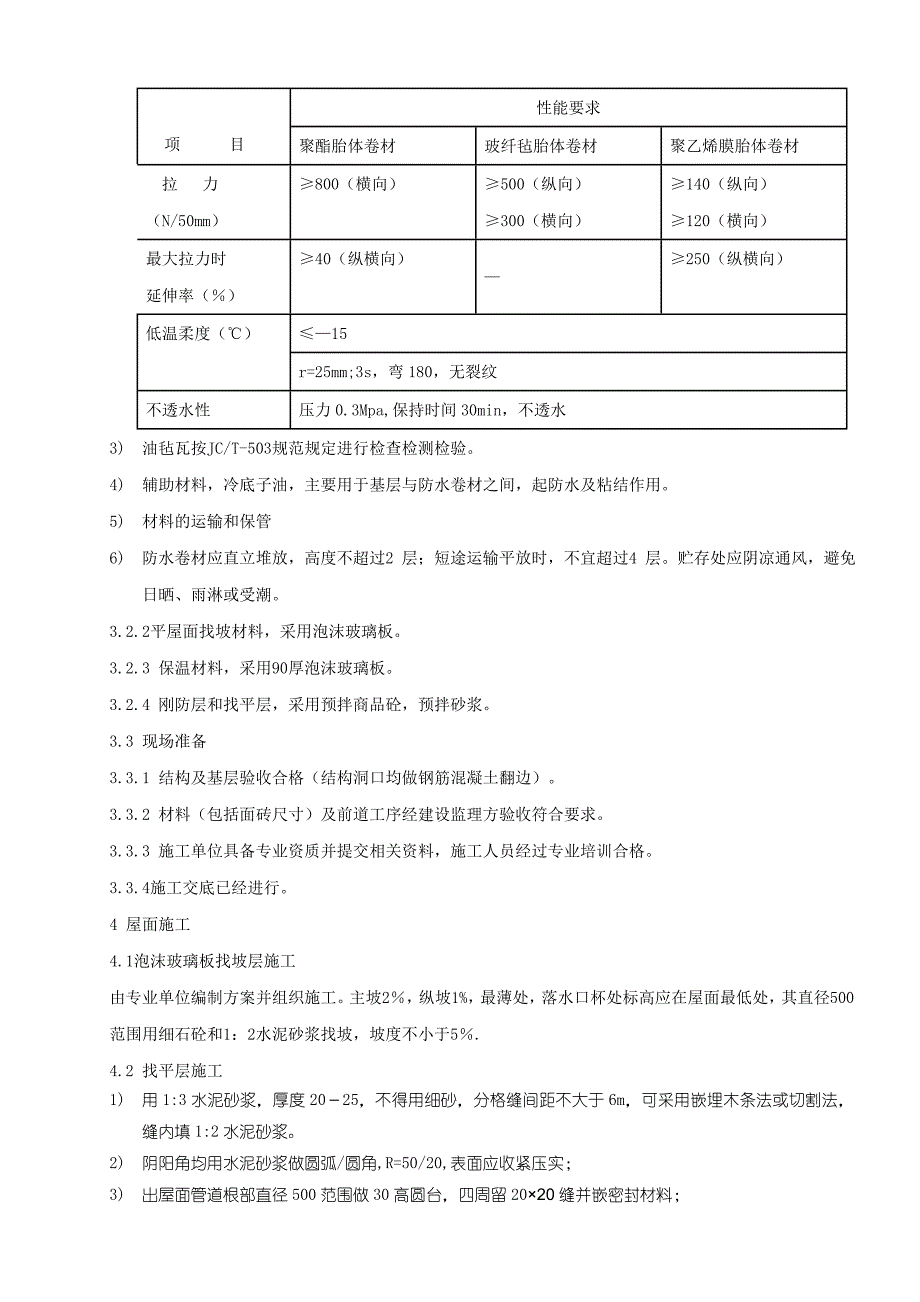

3、.2 材料准备3.2.1 防水材料1) 有出厂合格证和性能检测报告,并符合国家产品标准和设计要求的材料。材料进场后,防水材料(卷材和胶泥)必须按规定进行抽样复验批量取样,复检合格后方可使用。2) 抽样规定:APP卷材,大于1000卷抽5卷,每5001000卷抽4卷,100499卷抽3卷,100卷以下抽2卷进行规格尺寸和外观质量检验。在外观质量检验合格的卷材中,任取一卷作物理性能检验 防水卷材质量应符合以下规定:项 目性能要求聚酯胎体卷材玻纤毡胎体卷材聚乙烯膜胎体卷材拉 力(N/50mm)800(横向)500(纵向)300(横向)140(纵向)120(横向)最大拉力时延伸率()40(纵横向)25
4、0(纵横向)低温柔度()15r=25mm;3s,弯180,无裂纹不透水性压力0.3Mpa,保持时间30min,不透水3) 油毡瓦按JC/T-503规范规定进行检查检测检验。4) 辅助材料,冷底子油,主要用于基层与防水卷材之间,起防水及粘结作用。5) 材料的运输和保管6) 防水卷材应直立堆放,高度不超过2 层;短途运输平放时,不宜超过4 层。贮存处应阴凉通风,避免日晒、雨淋或受潮。3.2.2平屋面找坡材料,采用泡沫玻璃板。3.2.3 保温材料,采用90厚泡沫玻璃板。3.2.4 刚防层和找平层,采用预拌商品砼,预拌砂浆。3.3 现场准备3.3.1 结构及基层验收合格(结构洞口均做钢筋混凝土翻边)。
5、3.3.2 材料(包括面砖尺寸)及前道工序经建设监理方验收符合要求。3.3.3 施工单位具备专业资质并提交相关资料,施工人员经过专业培训合格。3.3.4施工交底已经进行。4 屋面施工4.1泡沫玻璃板找坡层施工由专业单位编制方案并组织施工。主坡2,纵坡1%,最薄处,落水口杯处标高应在屋面最低处,其直径500范围用细石砼和1:2水泥砂浆找坡,坡度不小于5.4.2 找平层施工1) 用1:3水泥砂浆,厚度2025,不得用细砂,分格缝间距不大于6m,可采用嵌埋木条法或切割法,缝内填1:2水泥砂浆。2) 阴阳角均用水泥砂浆做圆弧/圆角,R=50/20,表面应收紧压实;3) 出屋面管道根部直径500范围做3

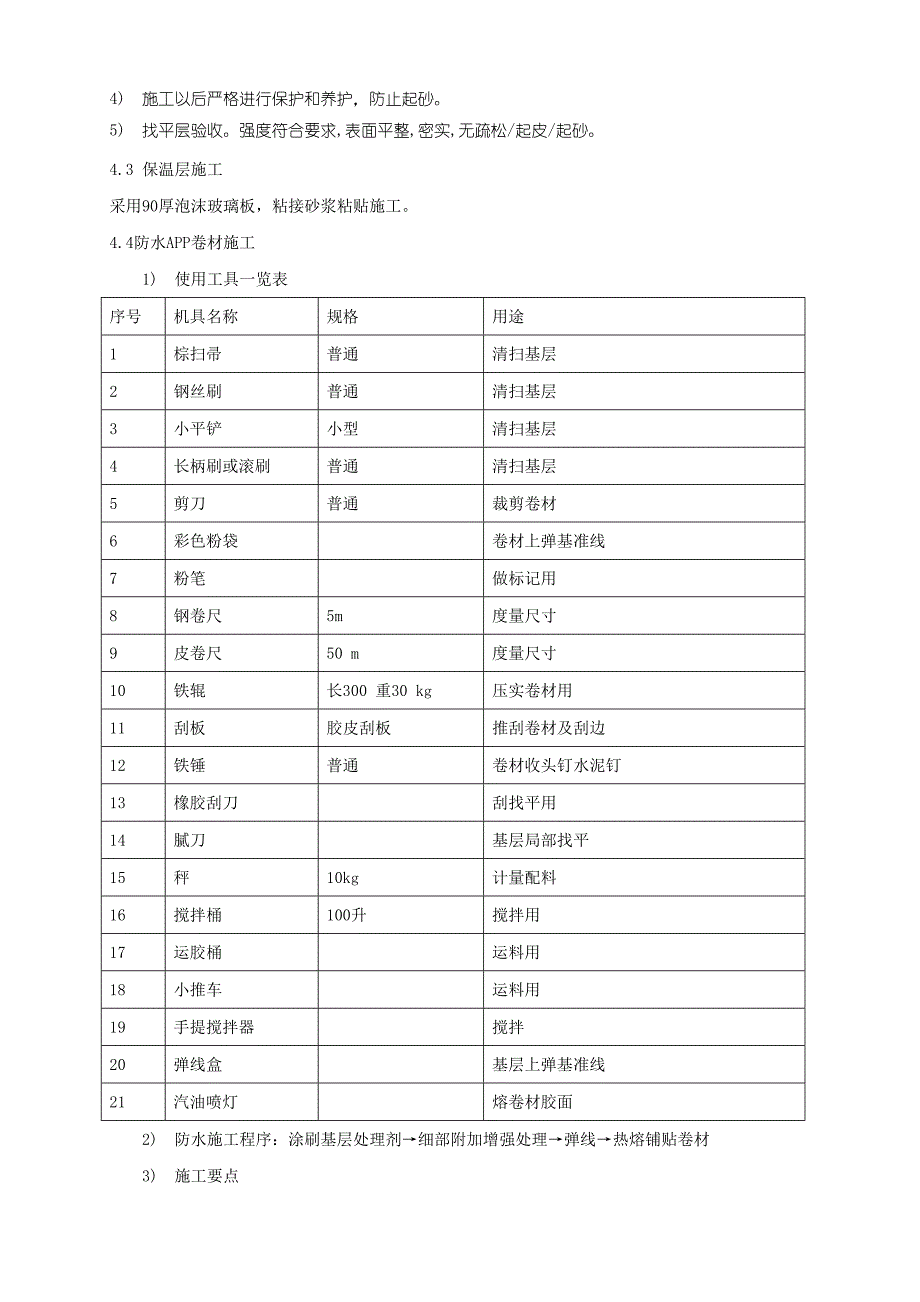

6、0高圆台,四周留2020缝并嵌密封材料;4) 施工以后严格进行保护和养护,防止起砂。5) 找平层验收。强度符合要求,表面平整,密实,无疏松/起皮/起砂。4.3 保温层施工采用90厚泡沫玻璃板,粘接砂浆粘贴施工。4.4防水APP卷材施工1) 使用工具一览表序号机具名称规格用途1棕扫帚普通清扫基层2钢丝刷 普通 清扫基层3小平铲小型清扫基层4长柄刷或滚刷普通 清扫基层5剪刀 普通 裁剪卷材6彩色粉袋 卷材上弹基准线7粉笔 做标记用8钢卷尺 5m度量尺寸9皮卷尺 50 m 度量尺寸10铁辊 长300 重30 kg压实卷材用11刮板 胶皮刮板推刮卷材及刮边12铁锤 普通 卷材收头钉水泥钉13橡胶刮刀
7、刮找平用14腻刀 基层局部找平15秤 10kg 计量配料16搅拌桶 100升搅拌用17运胶桶 运料用18小推车运料用19手提搅拌器 搅拌20弹线盒 基层上弹基准线21汽油喷灯熔卷材胶面2) 防水施工程序:涂刷基层处理剂细部附加增强处理弹线热熔铺贴卷材3) 施工要点A. 涂刷APP改性沥青基层处理剂(冷底子油)。用长柄滚刷将基层处理剂涂刷在基层表面,要涂刷均匀,不得漏刷或露底。基层处理剂涂刷完毕,必须达到干燥程度(手摸不粘)方可施行热熔法施工,以避免失火。B. 弹粗线。在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线位置线弹好,以便按此基准线进行卷材铺贴施工。C.
8、 细部附加增强处理。对于阴阳角、管道根部等部位应做增强处理。方法是先按细部形状将卷材剪好,不要加热,在细部贴一下,视尺寸、形状合适后,再将卷材的底面(有热熔胶的一面),用手持汽油喷灯烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道密封材料的基层上,并压实铺牢,附加层总宽度不小于500。D. 热熔铺贴卷材。采用满粘,采用“滚铺法”,先铺粘大面、后粘接搭接缝。E. 熔粘端部卷材。将整卷卷材(勿打开)置于铺贴起始端,对准基层上已弹好的粉线,滚展卷材约1m,由一人站在卷材正面将这1m卷材拉起,另一人站在卷材底面(有热熔胶)手持液化汽火焰喷枪,慢旋开关、点燃火焰。调呈蓝色,使火焰对准卷材与基面交接处同
9、时加热卷材底面与基层面,待卷材底面胶呈熔融状即进行粘铺,不得过分加热或烧穿卷材。再由一人以手持压辊对铺贴的卷材进行排气压实,不得有空鼓、皱折,这样铺到卷材端头剩下约30cm 时,将卷材端头翻放在隔热板上,再行熔烤,最后将端部卷材铺牢压实。F. 滚粘大面卷材。起始端卷材粘牢后,持火焰喷枪的人应站在滚铺前方,对着待铺的整卷卷材,点燃喷枪使火焰对准卷材与基层面的夹角,喷枪距卷材及基层加热处约0.30.5m,往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),至卷材底面胶层呈黑色光泽并伴有微泡(不得出现大量大泡),即及时推滚卷材进行粘铺,后随一人施行排
10、气压实工序。G. 卷材搭接缝施工。卷材搭接缝以及卷材收头的铺粘是影响铺贴质量的关键之一。搭接缝不随大面一次粘铺,而做专门处理是为保证地下工程热熔型卷材防水层的铺贴质量。搭接缝及收头的卷材必须 100烘烤,粘铺时必须有熔融沥青胶从边端挤出,用刮刀随即将挤出的热熔胶刮封接口,使接缝粘结严密。操作方法:为搭接缝粘结牢固,先将下层卷材(已铺好)表面的防粘隔离层熔掉,为防止烘烤到搭接缝以外的卷材,应使用烫板搭接粉线移动,火焰喷枪随烫板移动,由于烫板的挡火作用,则火焰喷枪只将搭接卷材的隔离层熔掉而不影响其他卷材。粘贴搭接缝:一手用抹子或刮刀将搭接缝卷材掀起,另一手持火焰喷枪(或汽油喷灯)。从搭接缝外斜向里
11、喷火烘烤卷材面,随烘烤熔融随粘贴,并须将熔融的沥青挤出,以抹子(或刮刀)刮平。搭接缝或收头粘贴后,可用火焰及抹子沿搭接缝边缘再行均匀加热抹压封严,或以密封材料沿缝封严,不得有皱折、翘边、鼓泡等缺陷。卷材搭接宽度长边80mm,短边100mm,相邻两幅卷材的短边搭接应错开500以上。铺贴后的卷材应平整、顺直,搭接尺寸正确,不得有扭曲现象。H. 卷材在女儿墙上收头处凹槽内固定。无凹槽时,采用钢钉固定,间距不大于500。I. 热熔法同材性的关系。高聚物改性沥青防水卷材各品种的改性基料成分不同,因之软化点、熔融度及熔化速度亦不同。施工人员对所选卷材应进行探索试验,调节火焰距离以及烘烤时间,观察卷材底面热
12、熔胶的熔融状态以及辅贴后卷材的粘贴强度,积累经验后,用于大面积施铺。J. 烘烤温度对卷材的影响。当喷嘴全部开放时,火焰的端部温度约为1300左右,火焰中心的温度约1100左右,调节喷枪开关可将温度降至1000800左右。在这样的高温下实施热熔法施工,要求在对卷材材性了解的基础上熟练掌握持枪烘烤技术。K. 常温下,正确施工的热熔型卷材防水层,其粘结强度可大于0.5MPa,能满足质量要求。但在低温下施工,热熔胶冷却较快,往往影响粘铺质量,这就需要丰富的经验和熟练的操作技术,必要时,可同时使用两把火焰喷枪(或喷灯)进行加热操作,以使热熔胶熔融均匀,保证粘铺质量。L. 采用热熔法施工,在点火时以及在烘
13、烤施工中,火焰喷嘴严禁对着人。特别是立墙卷材热熔施工时,更应注意施工安全,应佩戴防护用品。M. 施工现场应清除易燃物及易燃材料,并备有灭火器等消防器材。消防道路要畅通。N. 施工使用的易燃物及易燃材料应存放在指定处所,并有防护措施及专人看管。O. 六级以上大风,停止热熔施工。P. 汽油喷灯、火焰喷枪,以及易燃品等,下班后必须放入有人管理的指定仓库。Q. 室外温度达到-5时,若不采取保温措施时,应停止施工。4.5 APP卷材施工安全技术要求1) 施工前应进行安全技术交底工作。2) 患皮肤病、支气管病、结核病、眼病以及对沥青、橡胶刺激过敏的人员,不得参加操作。3) 按有关规定配给劳保用品并合理使用
14、,沥青操作人员不得赤脚或穿短袖衣服进行作业,应将裤脚、袖口扎紧,手不得直接接触沥青,接触有毒材料需戴口罩和加强通风。4) 操作时应注意风向,防止下风操作人员中毒、受伤。5) 防水材料多数属易燃品,防火措施如下:(1)对工人进行防火专项安全交底。并派一人进行现场防火巡视。(2)仓库以及施工现场严禁烟火。防水材料堆放地用警示线进行圈住,并张挂严禁烟火警示牌。严禁现场吸烟。(3)配备足够数量的灭火器材于材料堆放地及作业面。(4)每日喷灯没用完的汽油,集中存放。6) 运输线路应畅通,各项运输设施应牢固可靠,临边应有安全措施。4.6刚防层施工A. 按面砖模数(考虑面砖粘贴缝)分仓。板块3米左右。分仓缝宽
15、,竖向构件周边30宽,其余 20,4150双向钢筋网,钢筋必须满扎,有条件时采用焊接网;B. C25细石砼,塌落度30-50,厚度为40mm,施工时先将砼按分仓铺好,置钢筋网片于砼中间偏上,然后用滚筒来回碾压,直到细石砼充分密实,砂浆充足,再用直尺将砼面刮平,并用木蟹将砼面打毛,在终凝前用铁板收紧抹光;C. 施工结束后,应及时进行保湿养护14天以上,养护期间不允许在上面堆放杂物或进行其他施工作业; D. 砼结束养护,干燥后用防水胶泥灌缝。4.7屋面面砖粘贴采用聚合物水泥砂浆粘贴。留7-10宽缝。4.8坡屋面油毡瓦施工(一)、施工工艺流程:基层处理涂刷基层处理剂铺贴自粘沥青瓦垫层卷材卷材收头自检修理弹线油毡瓦铺
