1、目 录一、编制依据.二、钢筋分项工程概况.2 三、钢筋进场.2 四、钢筋加工.3五、钢筋的连接形式.4六、钢筋绑扎.七、钢筋机械连接(直螺纹连接).9八、钢筋定位.2九、成品保护.3十、应注意的质量问题.3十一、安全要求.4一、编制依据1某某住宅小区施工组织设计2混凝土结构施工及验收规范 (GB 5020492)3混凝土结构施工图平面整体表示方法制图规则和构造详图 (03G101-1)4建筑物抗震构造详图 (03G329-1)5钢筋混凝土用热扎带肋钢筋 (GB 149991)6钢筋混凝土用热扎光圆钢筋 (GB 1301391)7钢筋焊接及验收规范 (JGJ 1896)8北京营造无限建筑设计有限
2、公司设计的某某住宅小区工程建筑图、结构图及相关的图纸会审记录、设计变更洽商.二、钢筋分项工程概况 某某住宅小区位于鄂尔多斯市伊金霍洛旗可汗路与达尔霍扈特街的交界处,由1#-6#住宅楼.1#.2#车库及商业楼组成,总建筑面积为89179m2。5#、6#楼结构为地下1 层,地上11层。建筑总高为37.2米。 5#、6#楼及二号车库的基础结构形式为钢筋砼筏板基础,主体为现浇钢筋混凝土框架剪力墙结构; 5#、6#楼及二号车库的总建筑面积为19043 m2,钢筋用量约为1300T。三、钢筋进场钢筋进场时间必须依照工程实际进度,每次进场量为五层钢筋用量;进场钢筋必须有标识,标识上必须写明此部分钢筋所用工程
3、部位,对应配筋料单及其钢筋号。进场钢筋由项目技术部和物资部牵头组织验收。验收是要严格按相关规范、配筋单及方案执行,不合格的钢筋坚决退场,并做好相关物资管理记录和重新进场计划。(一)原材检验对进场钢筋必须认真检验,钢筋须有出厂合格证,钢筋进场时进行复检, 在保证设计规格及力学性能的情况下,钢筋表面必须清洁无损伤,不得带有颗粒状或片状铁锈、裂纹、结疤、折叠、油渍和漆污等,钢筋断头保证平直,无弯曲。1、原材试验报告单的分批必须正确,同炉号、同牌号、同规格、同交货状态的钢筋不大于60t 作为一批;同牌号、同规格而不同炉号组成的混合批的钢筋作为一批时,每批应不大于6 个炉号、每炉号含碳量之差不大于0.0

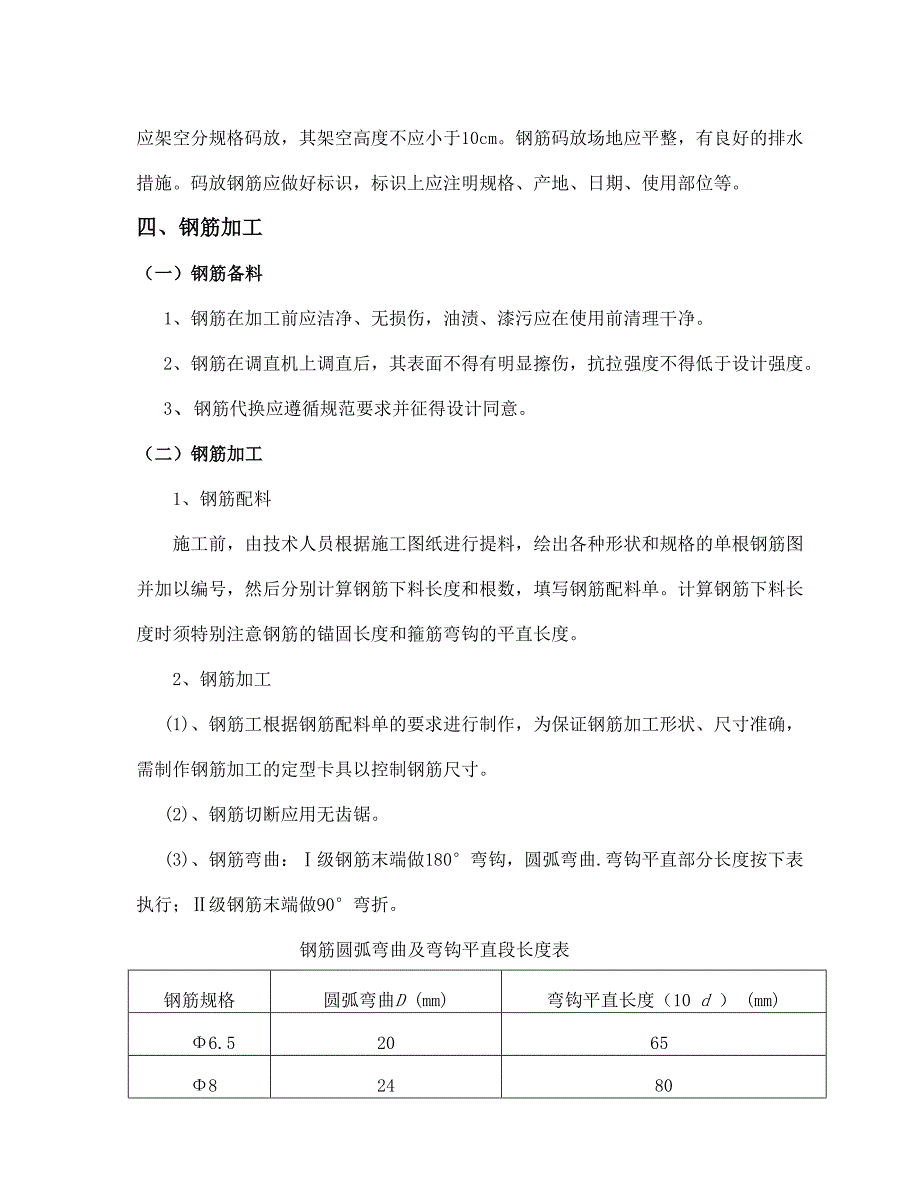

4、2%、含锰量之差不大于0.15%。、原材试验应符合有关规定和规范要求,且见证取样数必须不小于总试验数的30%。(二)现场储存对经调直出来的钢筋如箍筋等,应搭设棚架,集中码放,防雨淋锈蚀。其他钢筋应架空分规格码放,其架空高度不应小于10cm。钢筋码放场地应平整,有良好的排水措施。码放钢筋应做好标识,标识上应注明规格、产地、日期、使用部位等。四、钢筋加工(一)钢筋备料 1、钢筋在加工前应洁净、无损伤,油渍、漆污应在使用前清理干净。 2、钢筋在调直机上调直后,其表面不得有明显擦伤,抗拉强度不得低于设计强度。 3、钢筋代换应遵循规范要求并征得设计同意。(二)钢筋加工 1、钢筋配料施工前,由技术人员根据
5、施工图纸进行提料,绘出各种形状和规格的单根钢筋图并加以编号,然后分别计算钢筋下料长度和根数,填写钢筋配料单。计算钢筋下料长度时须特别注意钢筋的锚固长度和箍筋弯钩的平直长度。 2、钢筋加工 (1)、钢筋工根据钢筋配料单的要求进行制作,为保证钢筋加工形状、尺寸准确,需制作钢筋加工的定型卡具以控制钢筋尺寸。 (2)、钢筋切断应用无齿锯。 (3)、钢筋弯曲:级钢筋末端做180弯钩,圆弧弯曲.弯钩平直部分长度按下表执行;级钢筋末端做90弯折。钢筋圆弧弯曲及弯钩平直段长度表 钢筋规格圆弧弯曲D (mm)弯钩平直长度(10 d ) (mm)6.5 20 65 82480 10301003、筋定位卡具的加工种
6、类:竖向梯子筋,横向定位筋,暗柱定位筋。4、钢筋加工允许偏差值,见下表项 目允许偏差 (mm)受力钢筋长度方向全长的净尺寸10弯起钢筋的弯折位置20 五、钢筋的连接形式 不同规格钢筋连接形式表 钢筋规格( d为钢筋直径)连接形式d16直螺纹d14搭接绑扎六、钢筋绑扎 (一)绑扎前准备工作验收 1、核对半成品钢筋的型号、直径、形状、尺寸和数量是否与半成品标识牌、施工图相符,如有错漏,应马上纠正。 2、准备绑扎用的钢丝、绑扎工具(如钢筋钩、带扳口的小撬棍)、绑扎架等,钢筋绑扎用的火烧丝,可采用2022 号绑扎丝,其中22 号绑扎丝只用于绑扎直径12mm 以下的钢筋。 3、混凝土保护层厚度采用塑料垫
7、块控制,钢筋绑扎前应先准备好垫块,保护层厚度见下表。部 位厚度部 位厚度基础底板400.000 以上内墙15外墙40外墙15梁25柱30板15(二)、钢筋绑扎前质量验收 1、按设计要求和规范检查已加工好的钢筋规格、形状尺寸、数量是否正确。 2、施工缝是否已凿毛,凿毛是否彻底。 3、检查墙柱钢筋上的混凝土浮浆或其他污染是否清理干净。 4、做好抄平放线工作,注明水平标高,弹出柱(暗柱)、门窗洞口、地梁、墙的外皮尺寸线及轴线控制线。 5、根据弹线,检查钢筋是否有偏位现象,若有偏位现象,将偏位钢筋按1:6调整到正确位置。 6、检查墙柱竖向钢筋露出部分接头相错距离是否满足要求。 7、逐个检查钢筋直螺纹的
8、接头质量,若发现有不合格接头,立即返工。(三)、搭接部位技术规定 1、搭接长度末端距弯折处不小于钢筋直径10 倍,接头不宜位于最大弯矩处 2、受拉区级钢筋末端做弯钩;级钢筋末端可不做弯钩 3、受压区 12 的级钢筋末端可不做弯钩 4、搭接处在两端和中心扎牢 5、受拉区钢筋绑扎接头搭接长度和锚固长度规定表 搭接长度 错头50% 1.4倍锚固长度 锚固长度 C25 C30 一级钢 28d 25d二级钢小于25 35d 31d二级钢大于25 39d 34d(五)、绑扎接头位置 绑扎接头位置应相互错开。从任一绑扎接头中心至搭接长度的1.3 倍区段范围内,有绑扎接头的受力钢筋截面面积占受力钢筋总截面面积
9、的百分率,应符合以下规定: 1、受拉区不得超过50%。 2、绑扎接头中钢筋的横向净距不得小于直径且不应小于25mm。(六)、绑扎要点 1、筏板基础钢筋绑扎 (1)、筏板基础钢筋绑扎施工工艺流程:防水保护层混凝土拉毛处理人工配合清理杂物弹放轴线控制线及暗柱、底层钢筋位置线摆放绑扎底层钢筋支放垫块自检互检交接检电工配合电自检、专检绑扎地梁钢筋绑扎马凳及上层钢筋固定暗柱插筋自检互检报监理隐检交接检 (2)、钢筋网的绑扎。四周两行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移。双向主筋的钢筋网,则需将全部钢筋相交点扎牢。绑扎时应注意相邻绑扎点的钢丝扣要成八字行,以免网片歪
10、斜变形。 (3)、钢筋底板采用双层钢筋网,在上层钢筋网下面应设置钢筋马凳,以保证钢筋位置正确。下层钢筋的弯钩应朝上,双层钢筋网的上层钢筋弯钩应朝下。马凳制作见图1 (4)、暗柱与基础连接用的插筋,插筋末端弯折钢筋与底层钢筋一定要固定牢靠,同时,暗柱附加箍筋与附加插筋进行焊接,以免造成暗柱轴线偏移。 2、暗柱与剪力墙钢筋绑扎 (1)、暗柱与墙体钢筋绑扎施工工艺流程:楼板混凝土上部接槎部位混凝土软弱层剔除处理人工配合清理杂物弹放位置线、模板200mm 控制线、门窗洞口线预检验线检查调整立筋位置立筋搭接及钢筋焊接自检、专检(合格则打上标记)报验焊接隐检调整暗柱立筋垂直度绑扎暗柱箍筋自检箍筋绑扎和暗柱
11、整体垂直度绑扎梯子筋及水平钢筋、梁筋、拉结筋安装上部控制立筋位移的卡具电工配合电自检、专检封挡施工缝钢丝网等安装保护层垫块自检报验专职检验报监理隐检与模板施工人员办交接检 (2)、水平钢筋的定位采用梯子筋,在绑扎墙体竖向钢筋时设置,每道墙不少于2 道,梯子筋由于点焊,所以要比墙纵筋大一号。梯子筋简图见图2所示: (3)、凿毛处理:剔除浮浆,并使剔除向下凹1cm,将沿暗柱、墙外尺寸线向内5mm线以内混凝土软弱层剔除掉,保证接槎处的施工质量。 (4)、暗柱箍筋与受力筋垂直,弯钩叠合处应沿受力筋方向错开设置绑扎,箍筋转角与纵向钢筋交叉点应扎牢(箍筋平直部分与纵向钢筋交叉点可间隔扎牢),绑扎箍筋时绑扣
12、相互间应成八字形,箍筋要平、直,开口对角错开呈螺旋绑扎,规格间距依据图纸,钢丝尾部朝柱心,墙体水平筋与暗柱箍筋间距错开20mm。 (5)、当柱、墙截面有变化时,其下层钢筋的露出部分,必须在绑扎钢筋之前,先行收缩准确。 (6)、连梁的钢筋应放在柱、墙的纵向钢筋的内侧。 (7)、墙的垂直钢筋每段长度不宜超过4m(钢筋直径等于12mm)或6 m(直径大于12mm),水平钢筋每段长度不宜超过8m,以方便绑扎。 (8)、墙的钢筋网绑扎同基础,钢筋的弯钩应朝向墙内侧。 (9)、采用双层钢筋网时,在两层钢筋间应设支撑铁,以固定钢筋间距。撑铁可用直径610mm 的钢筋制成,长度等于两层网片的净距,间距约为1m,相互错开排列。 (10)、墙体的钢筋绑扎,应满足3 个“5”、3 个“3”,即连梁边上第一根箍筋入暗柱5cm;出地面第一根水平筋距地面5cm;出暗柱第一根墙体纵筋距暗柱5cm;墙纵筋每个搭接长度内有3 道水平筋;每个搭接长度内绑扎3
