《住宅楼二次结构施工方案#河北#框剪结构#加气砼砌块#工艺示意图.doc》由会员分享,可在线阅读,更多相关《住宅楼二次结构施工方案#河北#框剪结构#加气砼砌块#工艺示意图.doc(21页珍藏版)》请在第壹文秘上搜索。

1、目 录1、编制依据22、工程概况23、施工部署23.1组织管理23.2施工平面布置43.3进度安排44、施工准备45、连锁砌块施工工艺55.1作业条件55.2操作工艺66、隔墙板施工工艺116.1工程特点116.2工程材料使用116.3施工准备116.4主要施工方法及技术措施126.5工程质量要求166.6与其他工种之间的施工配合178、质量标准189、成品保护措施1910、安全措施1911、质量保证措施2012、文明施工保证措施及环保2212.1环保目标2212.2环境保护措施221、编制依据1.1工程施工图1.2工程应用主要规程及规范序号类 别名 称编 号1国家砌体工程施工质量验收规范GB
2、50203-20022国家建筑装饰装修工程质量验收规范GB50210-20013国家建筑工程施工质量验收统一标准GB50300-20014国家民用建筑工程室内环境污染控制规范GB50325-20015地方建筑工程施工测量规程DBJ01-21-956行业建筑施工高空作业安全技术规程JGJ80-911.3白沟国际小商品城工程施工组织设计1.4主要图集 砌体填充墙结构构造06SG614-1 框架填充轻集料砌块08BJ2-2 砌体结构设计规范GB500032001砌体工程施工及验收规范GB502032002建筑物抗震构造详图GB500112001砼小型空心砌块建筑技术规程JGJ/T1420042、工程
3、概况白沟国际小商品城(一期)工程位于保定市白沟津保路与富民路交口。总建筑面积为平方米。为框架剪力墙结构,标准层高为2.93m。业主为隆基泰和实业有限公司,由天津城建学院建筑设计研究院设计,中国建筑第五工程局有限公司承建,保定市第三工程建设监理有限公司监理。合同中二次结构砌体要求采用加气砼砌块,经与甲方洽商,将加气砼砌块改为免抹灰的连锁砌块。3、施工部署3.1组织管理由质量技术部负责编制砌筑施工方案报送业主、监理。并对相关楼号的管理人同进行交底。由栋号长负责向各专业施工班组交底并督促工期和质量。由质量技术部负责工序交接检及砌筑工程的验收。由材料部门负责保证各种装饰材料的供应。3.1.1本工程组织

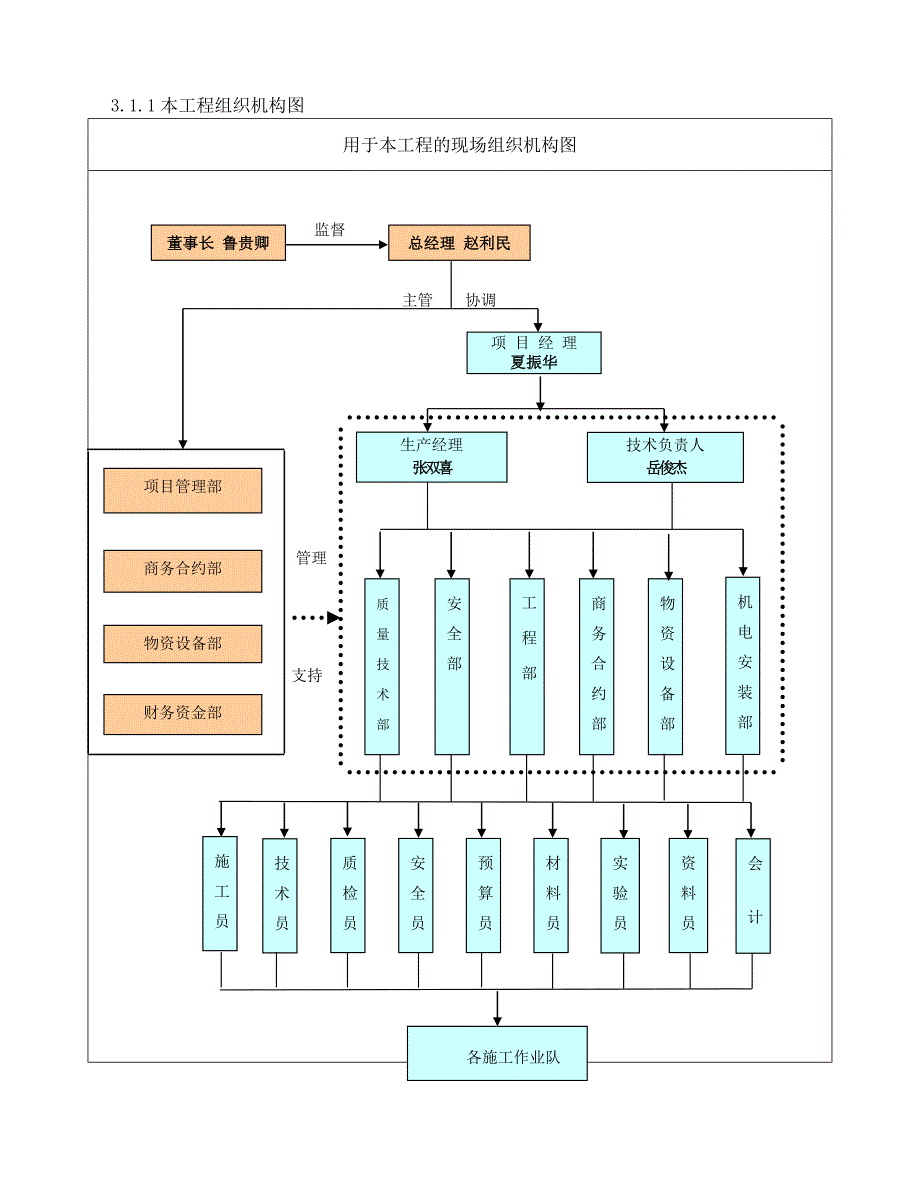

4、机构图用于本工程的现场组织机构图 总经理 赵利民董事长 鲁贵卿 监督 主管 协调项 目 经 理 夏振华生产经理张双喜技术负责人 岳俊杰项目管理部商务合约部 机电安装部物资设备部商务合约部工程部安全部质量技术部 管理物资设备部 支持 财务资金部 实验员技术员质检员安全员预算员材料员资料员会计施工员各施工作业队3.1.2项目部安全监督保证体系组长:夏振华副组长:张双喜组员:王佳林、潘能松、任伟、苏乔文、毛慈春、赵博、各劳务队生产负责人、各劳务队安全员3.2施工平面布置根据建筑物的平面位置,我们在现场布置了砌体材料堆场和水泥库房;二次结构和装修阶段每个主楼使用1台施工电梯,商业楼在东西两侧各设置一台
5、人货电梯,共6台,根据施工电梯的布置,合理安排现场的材料堆放区。施工电梯在主体施工至1113层时开始安装。按照分区布置搅拌机便于砂浆和混凝土的搅拌。3.3进度安排二次结构施工时间:由于总进度计划较紧张、施工工作面大、工程量大、工序复杂,导致工期比较紧张,必须精心组织,相互穿插,周密安排。具体安排如下:2#楼和5#楼从2011年4月16开始到2011年8月31日结束;3#楼和4#楼从2011年5月1日开始到2011年9月30日结束;商业楼从2011年8月1日开始到2011年11月15日结束。根据总进度计划安排应该先插入外墙二次结构施工(主要原因就是可以提早进行外墙面的施工),再进行内部的砌体和隔
6、墙板施工。4、施工准备4.1技术准备:质量技术部负责砌筑方案的编定、组织施工技术人员进行砌筑规范的学习。对本工程装修方面的重点、难点进行探讨,确定合理的施工方法、合理的施工顺序。试验员提前送检,进行砂浆、混凝土配合比确定。4.2物资设备准备:各栋号管理人员应仔细查阅施工图纸,根据施工图纸计算出各部位使用材料,并及时准确的做出详细的材料计划,报材料管理人员,以保证材料的顺利进场。现场机械管理人员应结合本工程实际情况、按照施工组织设计中物资计划,并联系各栋号管理人员提前做好机械进场计划,以保证本工程装修阶段的施工能顺利进行。4.3材料准备及要求:(1)填充墙:主要采用连锁薄壁砌块,但部分外墙(如3
7、#楼、4#楼、商业楼的部分外墙)为满足外幕墙要求,可能需对砌筑工艺和施工方法进行调整。连锁砌块主要规格为90400200、190400200、240400200,墙顶斜锁砖采用4390190轻集料砌块和56115240机砖,适用于内外填充墙,强度等级为3.5;砌块龄期不小于28,外观检查按现行国家标准GB500032001砌体结构设计规范及出厂合格进行验收,质量应符合有关规定的各项指标要求。提供材料计划时,注意门洞口两侧及转角部位用一侧齐头砖。2)隔墙板:主料:增强轻骨料矿渣轻隔墙条板符合轻隔墙条板质量检验评定标准的质量标准。辅料:、型胶粘结剂、玻纤网格接缝带、防锈钢卡等。P.S.A.:采用P
8、.S.A.32.5级的普通硅酸盐水泥或矿渣硅酸盐水泥;砂:采用中砂,过5mm孔径筛子,配制M5混合砂浆,砂含泥量不超过5%,砂内不得含有草根等杂物;水:用自来水或不含有害物质的洁净水。(3)粘接剂采用薄缝粘接砂浆与水按照3:1的配合比,调制成膏状。拌合时间不得少于3min。当施工期间最高气温超过30时,应在3h内使用完毕,不得使用过夜砂浆。(4)构造柱、芯柱、抱框柱、圈梁、过梁、混凝土系梁砼强度等级均为C20。4.4劳动力计划:根据工程需要及进度安排合理安排劳动力计划。砌筑阶段劳动力投入计划表工 种瓦工木工砼 工隔墙板工杂 工合 计人 数15020304030270人5、连锁砌块施工工艺5.1
9、作业条件5.1.1 相应部位主体部分承重结构已施工完毕,且经相关部门验收合格。5.1.2 弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续。5.1.3 超过两米高度,搭设好操作平台和卸料架子。5.1.4 专用砌筑砂浆准备到位。5.1.5 砌筑前砌块不能淋湿。5.1.6立皮数杆:用3040的木料制作,皮数杆上应注明门窗洞口标高,埋木砖、拉结筋、砼过梁(芯梁)、圈梁等标高,皮数杆间距1.52.0m,墙体转角处设皮数杆,一般距墙或墙角50为宜,皮数杆应垂直、牢固、标高一致,立完后应经复核。5.1.7对施工班组的技术交底已进行。5.2操作工艺5.2.1工艺流程:墙体放线砌块排列安装芯柱钢筋砌筑校正竖
10、缝填实砂浆勒缝5.2.2墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出一皮砌块的轴线、砌体边线和洞口线。砌筑前,基础墙或楼面清扫干净,洒水湿润。5.2.3砌块排列:事先绘制砌块排列图。根据墙体各部位情况,认真排砖撂底,组砌方法合理,便于操作。砌块的排列应从基础面开始,本工程采用100、190、240mm厚连锁砌块砌块主规格,砌体中主规格砌块应占总量的80%85%。5.2.4卫生间等有防水要求的房间隔墙,第一皮砖采用连锁砌块,并用C20混凝土灌实砌块的孔洞。5.2.5组砌方法应正确,连锁墙砌块采用铺浆法砌筑,铺浆长度不得大于800,采用全顺式砌筑。5.2.6砌块的水平、竖
11、向灰缝的厚度应控制在4-6左右,且应饱滿、平直、通顺,粘接剂应填实。应挤压碰头灰,防止透亮或瞎缝。砌筑时应错缝搭接,错缝宽度不小于90mm。5.2.7砌至梁底或板底,应在7d后,再进行顶部砌筑处理。5.2.8砌筑墙体高度小于3M,超过时应增加构造措施,砌筑高度大于3 M,长度大于5 M时可结合门窗洞口过梁和抱框柱设置水平系梁和芯柱。5.2.9砌块墙体中的各种预留孔、洞,应按设计标高、位置和尺寸准确留置,避免凿墙打洞。5.2.10当砌至洞口时,在洞口上部利用过梁砖,设混凝土芯梁,放310,4250与芯柱绑扎浇筑成整体。5.2.11芯柱浇筑: 门窗洞口两旁应设芯柱,芯柱采用五皮砖为一个浇筑单位,洞
12、口顶部设置芯梁,芯梁浇筑须同时与芯柱浇筑。5.2.12砌块墙应拉通线砌筑,并应随砌随吊线、靠尺,确保墙垂直、平整,不得砸墙体,如墙长,几个人使用同一条通线,中间应设几个支线点,小线要拉紧,每层都要穿线看平,使水平灰缝均匀一致,平直通顺,砌筑时宜采用外手挂线,可以照顾砖墙两面平整。5.2.13砌筑墙体时砌块要放平,里手高,墙面就要张,里手低,墙面就要背,砌砌块时一定要上跟线,下跟楞,左右相临要对平。5.2.14芯柱设置(1)芯柱平面位置 纵横墙交接处; 横墙端部; 门窗洞口两侧; 墙长大于2倍墙高时,墙体中部不大于3m一根。(2)芯柱配筋:a.芯柱一般设于门洞边,下锚固于楼板,上与水平系梁连接,
13、一般不再向上延伸,配112。b190,240厚当墙长超过5M,需加设与楼板上下锚固的贯通芯柱,纵筋212(3)芯柱与结构连接及浇捣要求 芯柱底端和上端及以上各层上下端均采用植筋的方法与梁、板连接,钢筋搭接满足搭接长度; 芯柱处砌块上下皮孔洞对齐; 芯柱浇筑:浇筑混凝土坍落度控制在7090mm,每浇筑1.0m高度浇捣一次,浇筑混凝土前,先注入适量水泥砂浆;严禁灌满一个楼层后再捣实,宜采用插入式混凝土振动器捣实,3-5min后多余水分被砌块吸收后再进行二次振捣,以保证芯柱密实。芯柱做法及配筋示意图5.2.6过梁、水平系梁设置(1)墙高大于4.2m时,墙半高处或门洞上,设200高水平系梁,除门洞上设
14、置一道系梁外,在门洞上部墙体的中部再加设一道水平系梁。U形块配置310 4250,浇筑C20混凝土,作为水平系梁。(2)墙高4.2-6m时,设两道以上水平系梁,水平面系梁中距小于或等于1.6m。U形块配置410 4250,浇筑C20混凝土.(3)门窗过梁:根据设计要求做法.(4)外墙砌筑时,沿高度方向不少于两道水平系梁,若存在窗洞口,门洞口上方需设置圈梁(支模板浇筑),圈梁与系梁合并,钢筋延伸至框架柱,圈梁钢筋见上一条。系梁设置于窗洞下,用过梁砖浇筑混凝土,配筋:210,箍筋6200,C20混凝土。5.2.7砌筑工艺要求(1)砌块砌筑时根据墙宽及砌块的规格,进行排列摆块,不够整块时可用多功能块调整块排列成所须的尺寸,也可切割成需要的尺寸,但不得小于砌块长度的1/3。砌筑时,必须遵守“反砌”原则。上下皮应对孔错缝搭砌。墙体顶部宜采用4390190矩形砌块或普通机砖进行填充砌筑。(2)需要移动已砌好的砌块或对被撞动的砌块进行修整时,应清除原有粘接剂-砂浆后,再重新铺浆砌筑。在砌筑粘接剂-砂浆终凝前后的时间,应将灰缝刮平。(3)各设备机房墙体及管道井
