住宅楼人工挖孔桩施工方案#广东#降排水施工.doc

上传人:p** 文档编号:954281 上传时间:2024-05-28 格式:DOC 页数:36 大小:779KB
下载 相关 举报
住宅楼人工挖孔桩施工方案#广东#降排水施工.doc_第1页
第1页 / 共36页
住宅楼人工挖孔桩施工方案#广东#降排水施工.doc_第2页
第2页 / 共36页
住宅楼人工挖孔桩施工方案#广东#降排水施工.doc_第3页
第3页 / 共36页
住宅楼人工挖孔桩施工方案#广东#降排水施工.doc_第4页
第4页 / 共36页
住宅楼人工挖孔桩施工方案#广东#降排水施工.doc_第5页
第5页 / 共36页
住宅楼人工挖孔桩施工方案#广东#降排水施工.doc_第6页
第6页 / 共36页
住宅楼人工挖孔桩施工方案#广东#降排水施工.doc_第7页
第7页 / 共36页
住宅楼人工挖孔桩施工方案#广东#降排水施工.doc_第8页
第8页 / 共36页
住宅楼人工挖孔桩施工方案#广东#降排水施工.doc_第9页
第9页 / 共36页
住宅楼人工挖孔桩施工方案#广东#降排水施工.doc_第10页
第10页 / 共36页
亲,该文档总共36页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼人工挖孔桩施工方案#广东#降排水施工.doc》由会员分享,可在线阅读,更多相关《住宅楼人工挖孔桩施工方案#广东#降排水施工.doc(36页珍藏版)》请在第壹文秘上搜索。

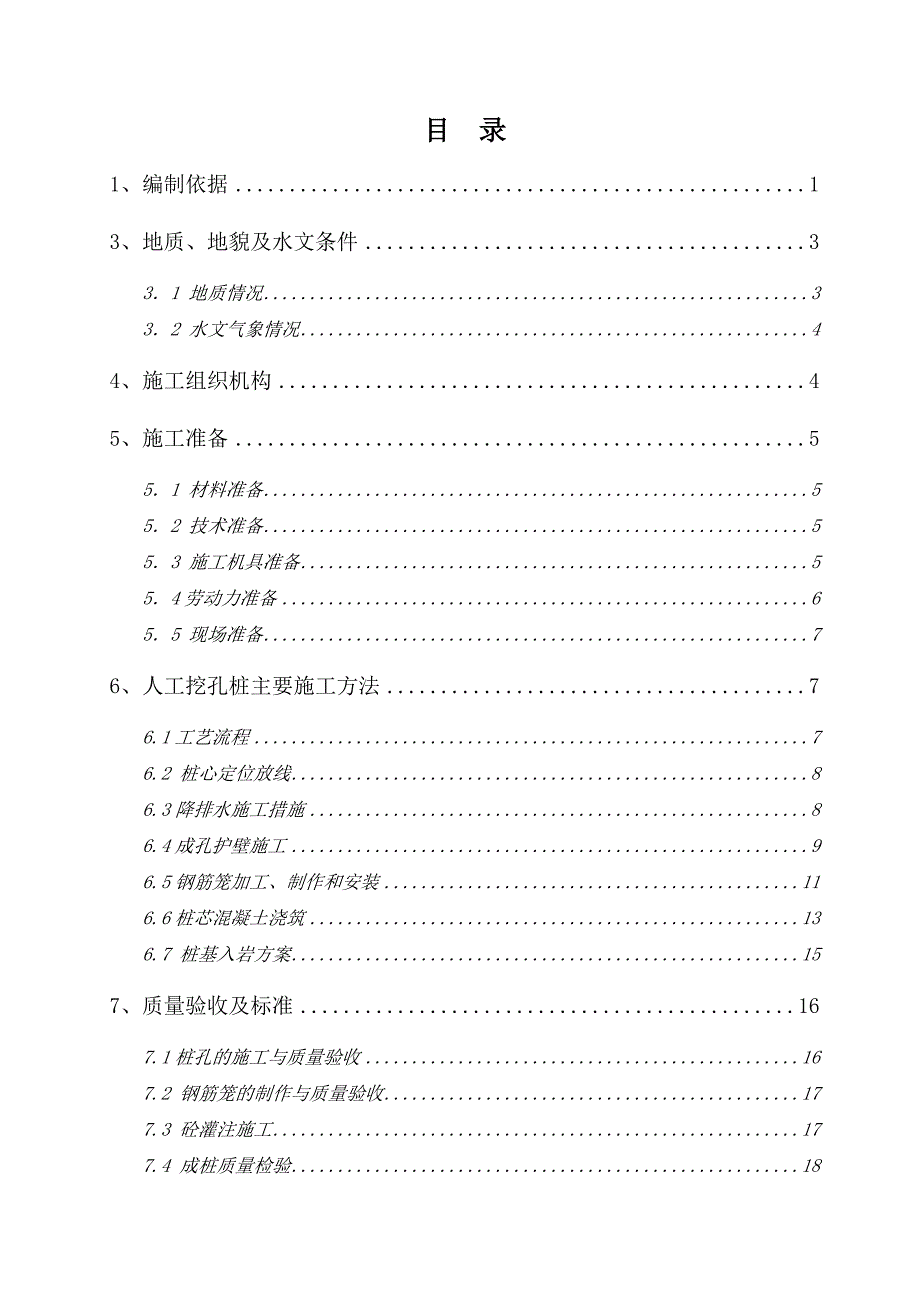

1、目 录1、编制依据13、地质、地貌及水文条件331 地质情况332 水文气象情况44、施工组织机构45、施工准备551 材料准备552 技术准备553 施工机具准备554劳动力准备655 现场准备76、人工挖孔桩主要施工方法76.1工艺流程76.2 桩心定位放线86.3降排水施工措施86.4成孔护壁施工96.5钢筋笼加工、制作和安装116.6桩芯混凝土浇筑136.7 桩基入岩方案157、质量验收及标准167.1桩孔的施工与质量验收167.2 钢筋笼的制作与质量验收177.3 砼灌注施工177.4 成桩质量检验187.5 保证质量的其它要点188、质量保证措施189、工期保证措施209.1 从管

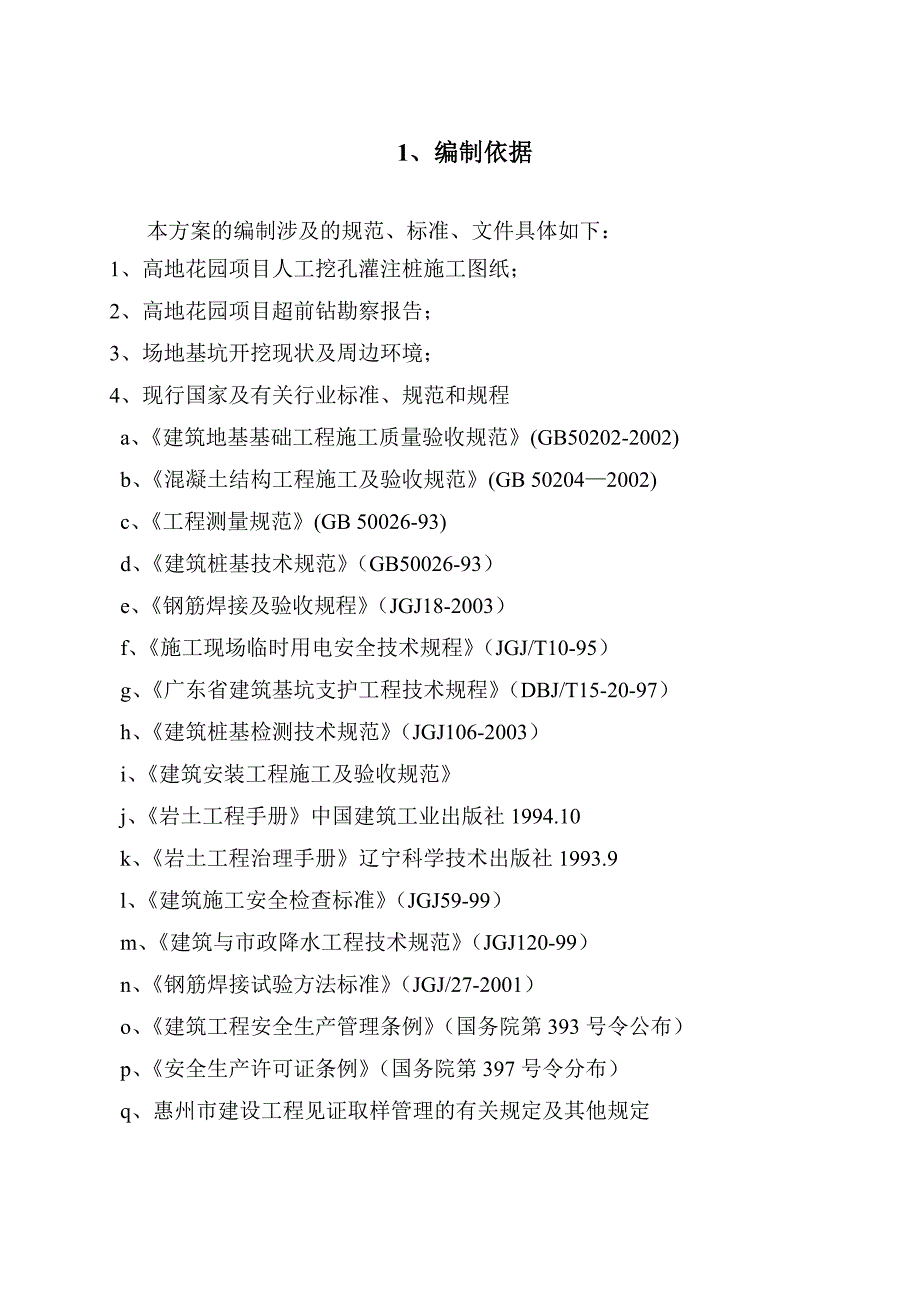

2、理制度上保证209.2 从施工组织上保证219.3 从技术措施上保证2110、施工安全措施2211、文明施工措施25111 组织管理25112 一般规定25113 材料堆放26114 交通环卫要求2612、质量、安全事故应急预案2612.1 应急组织2712.2 常见事故和技术防治措施2712.3事故应急措施2912.4商品砼应急措施3113、工程档案文件及声像资料收集保存3113.1 工程资料记录、整理3213.2工程档案文件收集保存作业流程3213.3 工程资料内容321、编制依据本方案的编制涉及的规范、标准、文件具体如下:1、高地花园项目人工挖孔灌注桩施工图纸;2、高地花园项目超前钻勘察

3、报告;3、场地基坑开挖现状及周边环境;4、现行国家及有关行业标准、规范和规程a、建筑地基基础工程施工质量验收规范(GB50202-2002)b、混凝土结构工程施工及验收规范(GB 502042002) c、工程测量规范(GB 50026-93)d、建筑桩基技术规范(GB50026-93)e、钢筋焊接及验收规程(JGJ18-2003)f、施工现场临时用电安全技术规程(JGJ/T10-95)g、广东省建筑基坑支护工程技术规程(DBJ/T15-20-97)h、建筑桩基检测技术规范(JGJ106-2003)i、建筑安装工程施工及验收规范j、岩土工程手册中国建筑工业出版社1994.10k、岩土工程治理手

4、册辽宁科学技术出版社1993.9l、建筑施工安全检查标准(JGJ59-99)m、建筑与市政降水工程技术规范(JGJ120-99)n、钢筋焊接试验方法标准(JGJ/27-2001)o、建筑工程安全生产管理条例(国务院第393号令公布)p、安全生产许可证条例(国务院第397号令分布)q、惠州市建设工程见证取样管理的有关规定及其他规定2、工程概况建设单位: 监理单位: 设计单位: 施工单位: 勘察单位: 花园项目总建筑面积.23平方米,位于惠州市惠阳中心片区,东临淡水人民四路,北临金惠大道,交通便利,地理位置优越。该工程基础采用人工挖孔桩,桩径为1200mm3200mm,实际桩长在开挖后根据桩底标高

5、和超前钻资料确定,桩型基本情况如下列表: 桩型基本情况表1桩类型号桩 身 尺 寸桩类型纵筋桩总条数D(mm)D0(mm)b(mm)h1(mm)h2(mm)H1 (mm)通长短纵筋RZJ112001600200300600900端承桩(抗拔)2420122ZJ1a12001200300600900端承桩1016101646ZJ1b12001600200300600900端承桩1016101661ZJ1120018003003009001200端承桩10161016188ZJ21200220050030015001800端承桩1016101632ZJ31200250065030019502250端

6、承桩1016101618ZJ41600300070030021002400端承桩12181218137ZJ4a1600260050030015001800端承桩122012205ZJ51800360090030027003000端承桩1320132048ZJ62000390095030029003200端承桩162016202ZJ724004400100030030003300端承桩202220221ZJ826004800110030033003600端承桩212221223ZJ932005600120030036003900端承桩322232221ZJ10180025003503001050

7、1350端承桩132013201说明:共663条桩,其中抗拔桩122条。桩型基本情况表2桩编号加劲箍螺旋箍护壁混凝土桩芯混凝土RZJ1、ZJ1a、ZJ1b、ZJ1、ZJ2、ZJ3128200/100C20C35ZJ41810200/100C20C35ZJ4a、ZJ5、ZJ62010200/100C20C35ZJ7、ZJ82210200/100C20C35ZJ92210150/100C20C35ZJ10桩端支承于中风化砂砾层,其余桩支承于强风化砂砾岩,最小桩长不小于6米,且不小于3D。3、地质、地貌及水文条件31 地质情况根据高地花园项目拟建场地岩土工程勘察报告,场内主要分布有:人工填土层、第四

8、系冲洪层、第四系残积层,下伏基岩为第三系砂砾岩。其特征按自上而下的顺序描述如下:(1)人工填土层(Qml):紫红色,稍湿,松散,不均匀,主要由粉土及少量碎石堆填而成。底部偶见薄层耕表土,层厚约0.30-8.80m,平均约3.76m。(2)第四系冲洪积层(Qal+pl):粉质粘土,黄褐、灰白色,湿,可塑,含少量砂砾,部分钻孔有揭露,层厚约0.708.90m,平均约3.11米。(3)第四系残积层(Qel): 粉土,紫红色,稍湿,可塑为主,下部硬塑,遇水易软化,为砂砾岩风化残积土,偶夹风化岩碎块,为砂砾残积土,层厚约1.208.70m,平均为3.99m。(4)第三系沙砾层(E):、强风化砂砾层:紫红

9、色,裂隙发育,原岩结构已破坏,遇水易崩解,由于风化不均匀,大部分钻孔中下部断续,间夹中风化岩块或夹层,或呈强、中风化岩互层状。层厚约8.6032.70m,平均层厚约21.83m。、中风化砂砾层:紫红色夹灰白斑点,裂隙较发育,岩质较硬,层厚约1.008.90m,平均约4.44m。32 水文气象情况场地地下水主要为松散层孔隙水及基岩裂隙水,孔隙水主要赋存于粉质粘土、粉土等第四系土层中,其富水性及透水性较弱;裂隙水主要赋存于强、中风化基岩裂隙中,含水性及透水性受裂隙发育影响,不均匀。其次,雨季在填土层中易形成上层滞水,地下水来源主要接受大气降水渗入及侧向径流补给,地下水来源主要接受大气降雨渗入及侧向

10、径流补给。地下水水位随降雨及季节而变化,稳定水位埋深为10.204.80m,标高为20.2726.01m,平均22.68m。场内地下水对混凝土结构不具腐蚀性。4、施工组织机构本据平面特点,以17轴为分界线,分成两个独立的施工区,组织两支独立施工队同时进行施工。项目组织机构见附图3。5、施工准备51 材料准备材料选择:人工挖孔桩护壁混凝土强度C20,采用机械自拌,桩芯混凝土采用C35泵送商品混凝土。根据材料用量计划,做好钢筋、水泥、砂、石及商品混凝土等材料的订货和采购工作,并组织材料按计划进场及保管。所有材料必须有出厂合格证或检验报告。52 技术准备1、熟悉施工图和图纸会审内容,领会设计意图;2

11、、由建设单位负责向地方国土局接收本工程的城市坐标控制点。3、根据建设单位提供的城市坐标控制点,组织人员进行场内测量控制点的设置,并根据测量方案进行控制线、控制点的测量,复核工作。核对高程和坐标控制点;4、准备本工程所需的计量、测量、检测、试验等仪器、仪表。5、做好各标号混凝土的配合比报告,对各种进场的材料按规定的程序送检,待合格后通知施工队使用。6、做好技术方案的交底。53 施工机具准备 本工程拟用机具表序号名称规格单位数量备注1挖掘机1.5m3台42挖掘机0.5m3台23推土机150KW台24空气压缩机13m3台105空气压缩机3m3台306鼓风机0.3KW台2207卷扬机2.2KW台220

12、8钢筋切断机SG40A台49钢筋弯曲机WJ40-1台210钢筋调直机JBM-3台211插入式高频振动棒1.5KW条1012潜水泵扬程30m台220孔内抽水13污水泵管径200mm台10抽水至基坑外14双轮手推车辆22015混凝土搅拌机350L台416混凝土溜槽套1017导管直径300mm米10018全站仪台319水准仪DZS2台420电焊机DX-300台821风镐G-10个26022气体检测仪台1023混凝土汽车输送泵台2根据需要布置24钢爬梯米4000随开挖布置25钢模1.23.2米套32054劳动力准备劳动力需用表工种第一月第二月备注挖土工400400钢筋工6060混凝土工4040电工66电焊工1215机操工1010杂工2020按计划组织好钢筋工、混凝土工、挖土工队伍进场,同时办理有关手续,并进行上岗培训和安全教育,培训内容包括:规章制度、安全施工、操作技术和精神文明教育等方面。55 现场准备 (1)根据建设单位提供的控制点,将控制桩引测至场地边,放出各控制轴线,在场地边埋设控制桩,控制桩应妥善保护。(2)根据现场实际情况,先清理基坑内表面淤泥并平整,浇筑C20砼垫层100厚(道路位置C25混凝土200厚)。主道路宽度6米,次道宽5米。(3)根据控制桩,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
