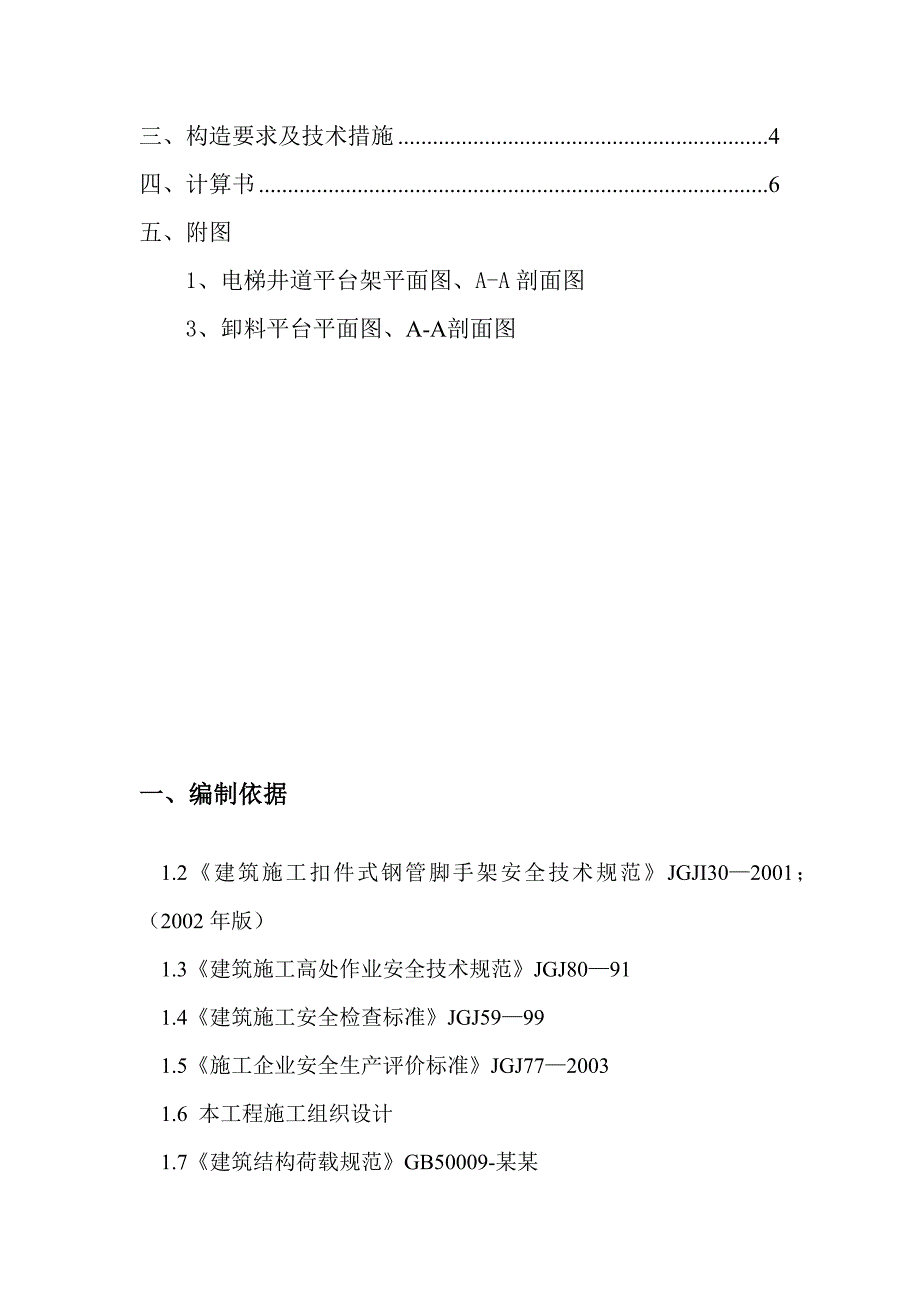

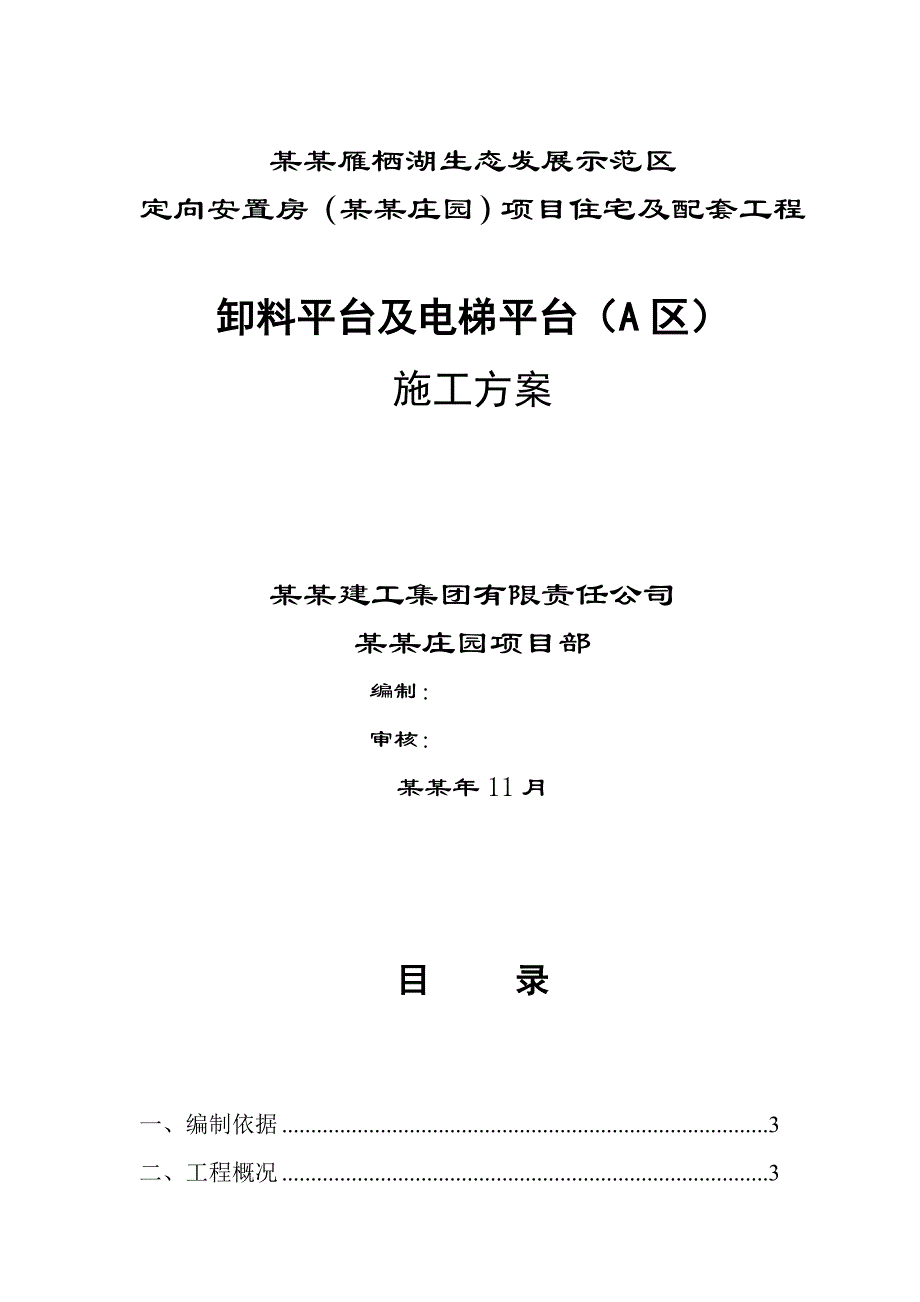

1、某某雁栖湖生态发展示范区定向安置房(某某庄园)项目住宅及配套工程卸料平台及电梯平台(A区)施工方案某某建工集团有限责任公司某某庄园项目部编制: 审核: 某某年11月目 录一、编制依据3二、工程概况3三、构造要求及技术措施4四、计算书6五、附图1、电梯井道平台架平面图、A-A剖面图3、卸料平台平面图、A-A剖面图 一、编制依据1.2建筑施工扣件式钢管脚手架安全技术规范JGJI302001;(2002年版)1.3建筑施工高处作业安全技术规范JGJ80911.4建筑施工安全检查标准JGJ59991.5施工企业安全生产评价标准JGJ7720031.6 本工程施工组织设计1.7建筑结构荷载规范GB500

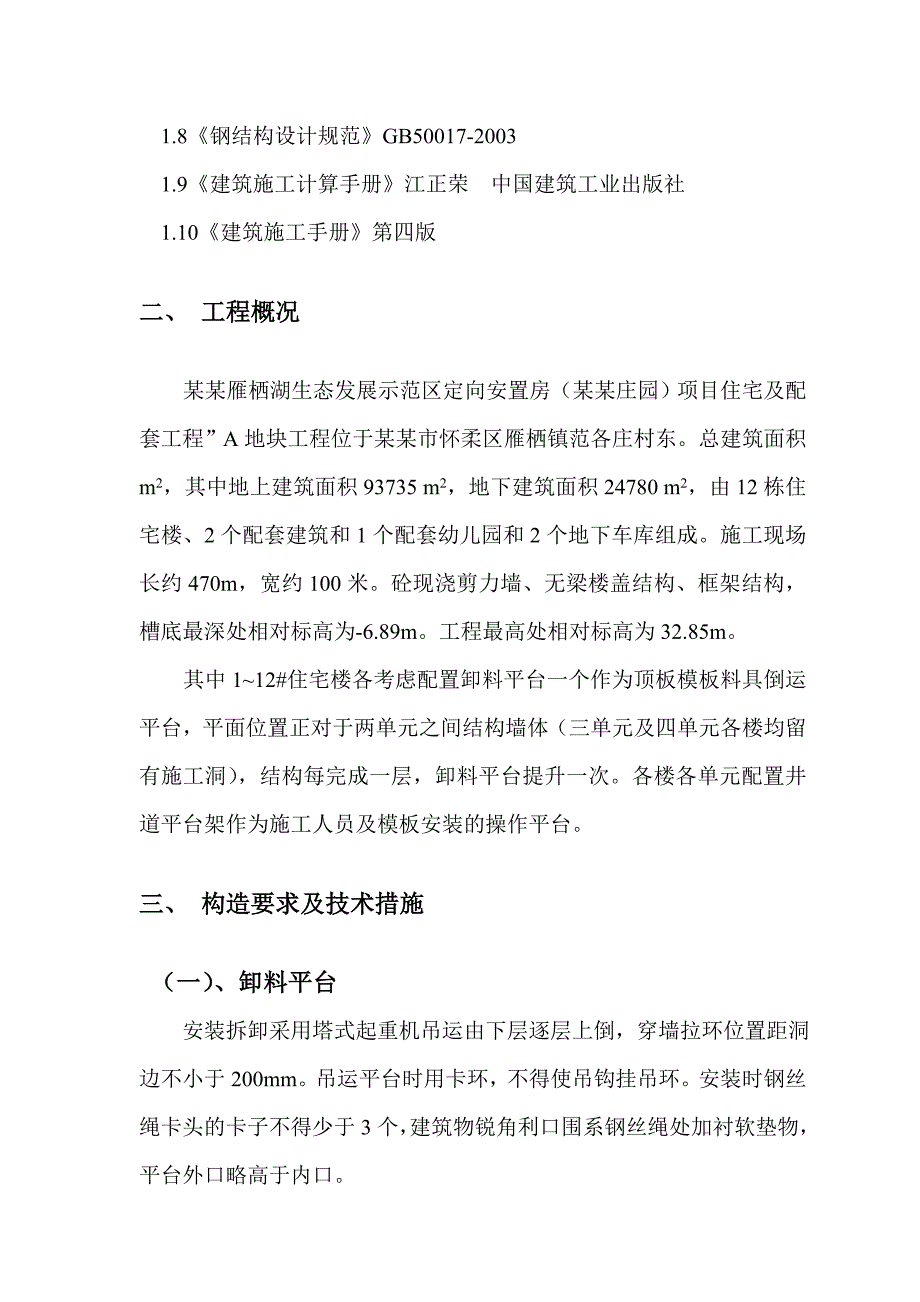

2、09-某某1.8钢结构设计规范GB50017-20031.9建筑施工计算手册江正荣 中国建筑工业出版社1.10建筑施工手册第四版二、 工程概况某某雁栖湖生态发展示范区定向安置房(某某庄园)项目住宅及配套工程”A地块工程位于某某市怀柔区雁栖镇范各庄村东。总建筑面积m2,其中地上建筑面积93735 m2,地下建筑面积24780 m2,由12栋住宅楼、2个配套建筑和1个配套幼儿园和2个地下车库组成。施工现场长约470m,宽约100米。砼现浇剪力墙、无梁楼盖结构、框架结构,槽底最深处相对标高为-6.89m。工程最高处相对标高为32.85m。其中112#住宅楼各考虑配置卸料平台一个作为顶板模板料具倒运平

3、台,平面位置正对于两单元之间结构墙体(三单元及四单元各楼均留有施工洞),结构每完成一层,卸料平台提升一次。各楼各单元配置井道平台架作为施工人员及模板安装的操作平台。三、 构造要求及技术措施(一)、卸料平台 安装拆卸采用塔式起重机吊运由下层逐层上倒,穿墙拉环位置距洞边不小于200mm。吊运平台时用卡环,不得使吊钩挂吊环。安装时钢丝绳卡头的卡子不得少于3个,建筑物锐角利口围系钢丝绳处加衬软垫物,平台外口略高于内口。 码料高度不得超过护栏和超载。禁止在栏杆上码放料具,限载1.5T。使用时有专人进行检查,发现钢丝绳有锈及时更换,焊缝脱焊时及时修复。在卸料平台的显著地方标明允许荷载,严禁超过设计荷载,配

4、备专人加以监督。在卸料平台使用期间其下方必须设置隔离拦网,禁止人员通过或停留。螺栓采用双螺母拧紧,钢丝绳倾角保证大于45度,两根钢丝绳调整好平台位置。1、 卸料平台的施工操作,安全使用必须进行施工交底,不得违章施工。2、 卸料平台使用期间其下方必须设置隔离拦网,禁止人员通过或停留。3、 雨施阶段,卸料平台所有工具配件必须随时进行检查,有问题及时更换。4、 由于卸料平台为周转定型产品,进厂后应对照图纸要求,逐一进行核对,有锈蚀、开焊、磨损、变形、缺件之处必须要求租赁方修复后方可使用。5、 卸料平台使用荷载为1.5T技术交底中要注明每种材料的码放高度。6、 剪力墙上应予留出螺栓孔位置,孔位予留设在

5、梁筋之间,梁底边200以上,禁止设在梁边缘处。7、 螺栓应采用双螺母拧紧,钢丝绳倾角应保证大于45度,两根钢丝绳应调整好平台位置,拉紧平台钢梁应与砼梁卡紧。8、 使用前应先检查,试载后方可使用,吊装材料时应先拉紧钢丝绳检查有无滑动,然后起吊,起吊时禁止人员站在平台上。9、 同条件砼试块强度必须达到7.5MPa方可安装卸料平台。 (二)、操作平台 操作平台安装采用塔吊吊装就位,逐层提升,托杠备1层用量,利用卸料平台用塔吊往上倒运。1、 每个平台设2根50*100*3mm方钢托杠,托杠下垫50100木方长400,托杠两端长出墙面各150。2、 安装托杠处在墙上预留宽高=150200洞,洞底标高同楼

6、面,不得切断墙筋,洞口遇墙筋处位置可适当调整。3、 平台顶面比相应楼面低100m。4、 首层采用脚手架,二层以上采用平台架。5、 使用荷载不大于3KN/。6、 平台架的顶面、底面及侧面均设斜撑,顶面满铺50厚木版绑扎牢固底面兜挂安全网。7、 平台四角立杆焊12钢筋吊环双面焊5d。 四、计算书1、电梯井道托杆强度计算托杆为4根50*100方钢,壁厚3,笼式平台自重10KN,钢模板重55 KN,料具重10KN。分项系数:Q恒= 1.2 Q活= 1.4 Q=101.4+(55+10)1.2=92KN由于50*100*3方钢的抗剪强度设计值为125N/2,抗弯及抗拉强度设计值为205N/2由剪切强度条

7、件fv = Q/A=92000/846=108125N/2由抗弯强度条件fm=3FL/2bh2=151.8 N/2205 N/2即:托杆抗弯和剪切强度满足要求。 2、卸料平台计算: 计算依据建筑施工安全检查标准(JGJ59-99)和钢结构设计规范(GB50017-2003)。 悬挂式卸料平台的计算参照连续梁的计算进行。 由于卸料平台的悬挑长度和所受荷载都很大,因此必须严格地进行设计和验算。 平台水平钢梁(主梁)的悬挑长度4.50m,悬挑水平钢梁间距(平台宽度)2.50m。 次梁采用8号槽钢U口水平,主梁采用20b号槽钢U口水平,次梁间距1.00m。容许承载力均布荷载1.00kN/m2,最大堆放

8、材料荷载1.50kN。共设置钢丝绳63721.5四根,下面计算按最不利情况最外侧两根受力考虑(其余两根钢丝绳作为安全储备)。 (1)、次梁的计算 次梁选择8号槽钢U口水平槽钢,间距1.00m,其截面特性为 面积A=10.24cm2,惯性距Ix=101.30cm4,转动惯量Wx=25.30cm3,回转半径ix=3.15cm 截面尺寸 b=43.0mm,h=80.0mm,t=8.0mm 1.荷载计算 (1)面板自重标准值:标准值为0.35kN/m2; Q1 = 0.351.00=0.35kN/m (2)最大容许均布荷载为1.00kN/m2; Q2 = 1.001.00=1.00kN/m (3)槽钢

9、自重荷载 Q3=0.08kN/m 经计算得到,静荷载计算值 q = 1.2(Q1+Q2+Q3) = 1.2(0.35+1.00+0.08) = 1.72kN/m 经计算得到,活荷载计算值 P = 1.41.50=2.10kN 2.内力计算内力按照集中荷载P与均布荷载q作用下的简支梁计算,计算简图如下 最大弯矩M的计算公式为 经计算得到,最大弯矩计算值 M = 1.722.902/8+2.102.90/4=3.33kN.m 3.抗弯强度计算 其中 x 截面塑性发展系数,取1.05; f 钢材抗压强度设计值,f = 205.00N/mm2; 经过计算得到强度 =3.33106/(1.0525300

10、.00)=125.16N/mm2; 次梁槽钢的抗弯强度计算 f,满足要求! 4.整体稳定性计算 其中 b 均匀弯曲的受弯构件整体稳定系数,按照下式计算: 经过计算得到 b=5708.043.0235/(2900.080.0235.0)=0.85 由于b大于0.6,按照钢结构设计规范(GB50017-2003)附录B其值用b查表得到其值为0.725 经过计算得到强度 =3.33106/(0.72525300.00)=181.16N/mm2; 次梁槽钢的稳定性计算 f,满足要求! (2)、主梁的计算 卸料平台的内钢绳按照建筑施工安全检查标准作为安全储备不参与内力的计算。 主梁选择20b号槽钢U口水

11、平槽钢,其截面特性为 面积A=32.83cm2,惯性距Ix=1913.70cm4,转动惯量Wx=191.40cm3,回转半径ix=7.64cm 截面尺寸 b=75.0mm,h=200.0mm,t=11.0mm 1.荷载计算 (1)栏杆自重标准值:标准值为0.14kN/m Q1 = 0.14kN/m (2)槽钢自重荷载 Q2=0.25kN/m 经计算得到,静荷载计算值 q = 1.2(Q1+Q2) = 1.2(0.14+0.25) = 0.47kN/m 经计算得到,各次梁集中荷载取次梁支座力,分别为 P1=(1.2(0.35+1.00)0.502.90/2+1.20.082.90/2)=1.31

12、kN P2=(1.2(0.35+1.00)1.002.90/2+1.20.082.90/2)=2.49kN P3=(1.2(0.35+1.00)1.002.90/2+1.20.082.90/2)=2.49kN P4=(1.2(0.35+1.00)1.002.90/2+1.20.082.90/2)+2.10/2=3.54kN P5=(1.2(0.35+1.00)1.002.90/2+1.20.082.90/2)=2.49kN P6=(1.2(0.35+1.00)0.502.90/2+1.20.082.90/2)=1.31kN 2.内力计算 卸料平台的主梁按照集中荷载P和均布荷载q作用下的连续梁计

13、算。 悬挑卸料平台示意图 悬挑卸料平台水平钢梁计算简图 经过连续梁的计算得到 悬挑水平钢梁支撑梁剪力图(kN) 悬挑水平钢梁支撑梁弯矩图kN.mkN.m) 悬挑水平钢梁支撑梁变形图(mm) 各支座对支撑梁的支撑反力由左至右分别为 R1=8.385kN,R2=7.588kN 支座反力 RA=7.588kN 最大弯矩 Mmax=9.125kN.m 3.抗弯强度计算 其中 x 截面塑性发展系数,取1.05; f 钢材抗压强度设计值,f = 205.00N/mm2; 经过计算得到强度 =9.125106/1.05/.0+6.5681000/3283.0=47.407N/mm2 主梁的抗弯强度计算强度小于f,满足要求
