住宅楼土方开挖施工方案#广东.doc

上传人:p** 文档编号:954331 上传时间:2024-05-28 格式:DOC 页数:30 大小:159.71KB
下载 相关 举报
住宅楼土方开挖施工方案#广东.doc_第1页
第1页 / 共30页
住宅楼土方开挖施工方案#广东.doc_第2页
第2页 / 共30页
住宅楼土方开挖施工方案#广东.doc_第3页
第3页 / 共30页
住宅楼土方开挖施工方案#广东.doc_第4页
第4页 / 共30页
住宅楼土方开挖施工方案#广东.doc_第5页
第5页 / 共30页
住宅楼土方开挖施工方案#广东.doc_第6页
第6页 / 共30页
住宅楼土方开挖施工方案#广东.doc_第7页
第7页 / 共30页
住宅楼土方开挖施工方案#广东.doc_第8页
第8页 / 共30页
住宅楼土方开挖施工方案#广东.doc_第9页
第9页 / 共30页
住宅楼土方开挖施工方案#广东.doc_第10页
第10页 / 共30页
亲,该文档总共30页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼土方开挖施工方案#广东.doc》由会员分享,可在线阅读,更多相关《住宅楼土方开挖施工方案#广东.doc(30页珍藏版)》请在第壹文秘上搜索。

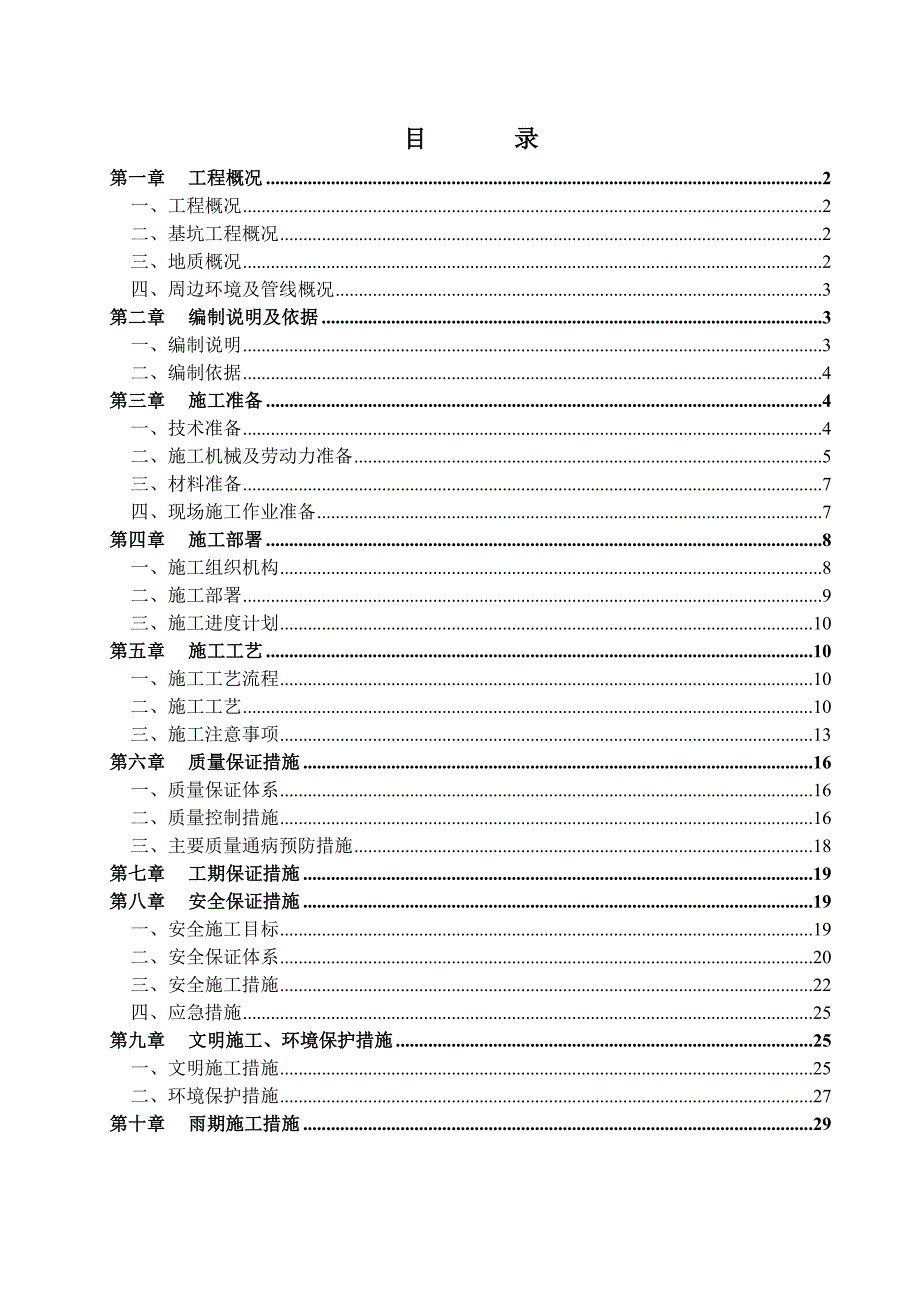

1、目 录第一章工程概况2一、工程概况2二、基坑工程概况2三、地质概况2四、周边环境及管线概况3第二章编制说明及依据3一、编制说明3二、编制依据4第三章施工准备4一、技术准备4二、施工机械及劳动力准备5三、材料准备7四、现场施工作业准备7第四章施工部署8一、施工组织机构8二、施工部署9三、施工进度计划10第五章施工工艺10一、施工工艺流程10二、施工工艺10三、施工注意事项13第六章质量保证措施16一、质量保证体系16二、质量控制措施16三、主要质量通病预防措施18第七章工期保证措施19第八章安全保证措施19一、安全施工目标19二、安全保证体系20三、安全施工措施22四、应急措施25第九章文明施工

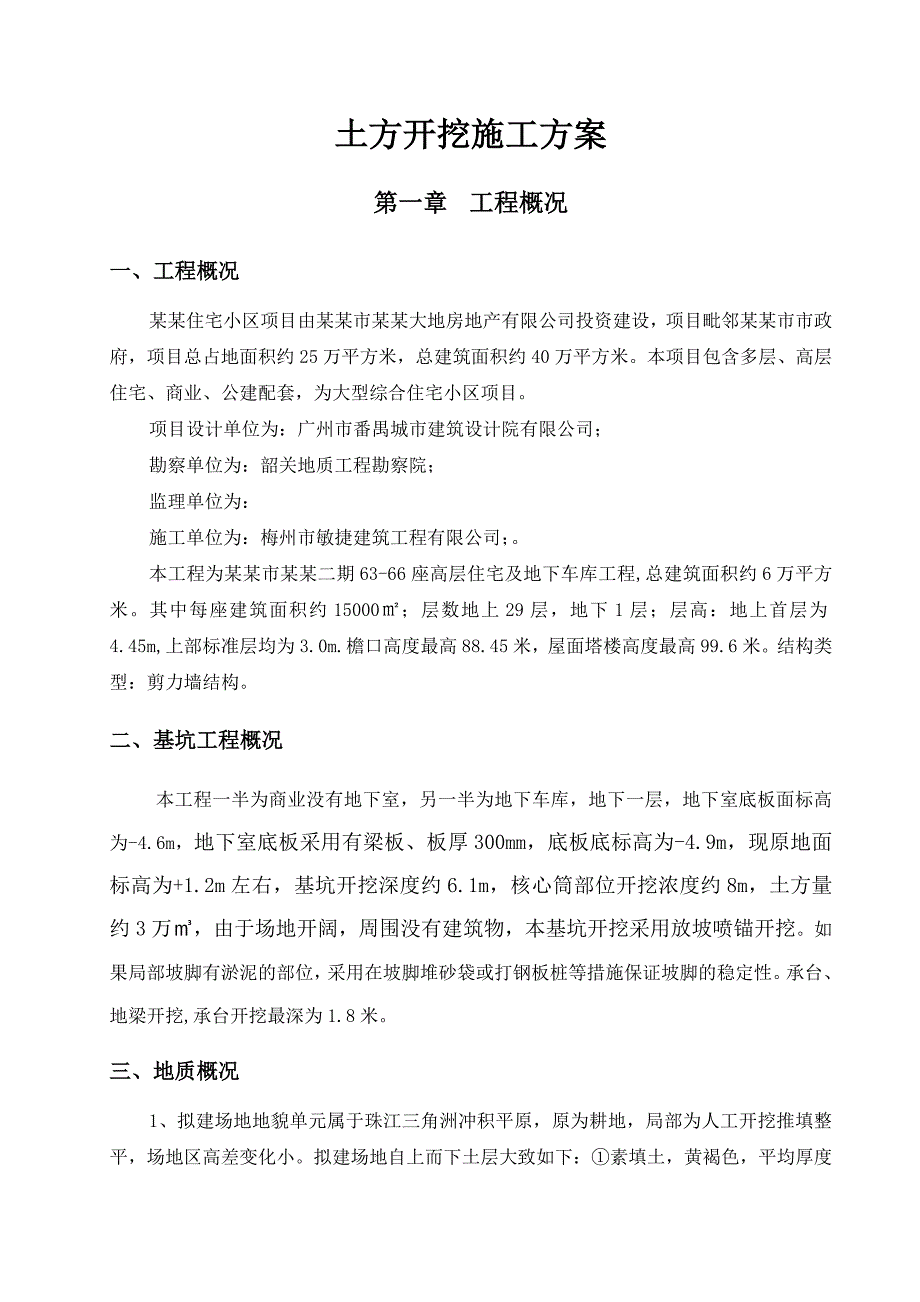

2、、环境保护措施25一、文明施工措施25二、环境保护措施27第十章雨期施工措施29土方开挖施工方案第一章 工程概况一、工程概况某某住宅小区项目由某某市某某大地房地产有限公司投资建设,项目毗邻某某市市政府,项目总占地面积约25万平方米,总建筑面积约40万平方米。本项目包含多层、高层住宅、商业、公建配套,为大型综合住宅小区项目。项目设计单位为:广州市番禺城市建筑设计院有限公司;勘察单位为:韶关地质工程勘察院;监理单位为:施工单位为:梅州市敏捷建筑工程有限公司;。本工程为某某市某某二期63-66座高层住宅及地下车库工程,总建筑面积约6万平方米。其中每座建筑面积约15000;层数地上29层,地下1层;层

3、高:地上首层为4.45m,上部标准层均为3.0m.檐口高度最高88.45米,屋面塔楼高度最高99.6米。结构类型:剪力墙结构。二、基坑工程概况本工程一半为商业没有地下室,另一半为地下车库,地下一层,地下室底板面标高为-4.6m,地下室底板采用有梁板、板厚300mm,底板底标高为-4.9m,现原地面标高为+1.2m左右,基坑开挖深度约6.1m,核心筒部位开挖浓度约8m,土方量约3万,由于场地开阔,周围没有建筑物,本基坑开挖采用放坡喷锚开挖。如果局部坡脚有淤泥的部位,采用在坡脚堆砂袋或打钢板桩等措施保证坡脚的稳定性。承台、地梁开挖,承台开挖最深为1.8米。三、地质概况1、拟建场地地貌单元属于珠江三

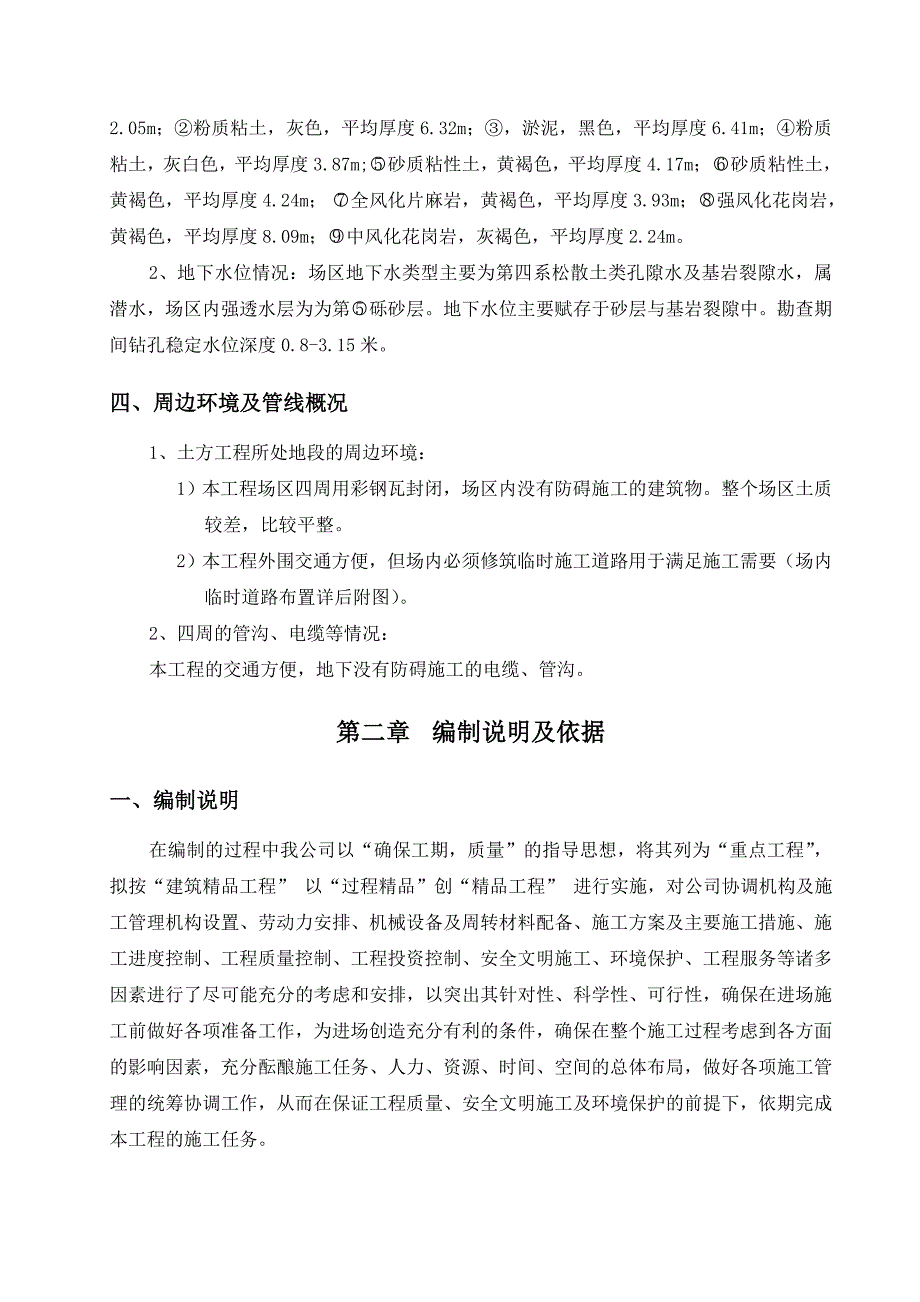

4、角洲冲积平原,原为耕地,局部为人工开挖推填整平,场地区高差变化小。拟建场地自上而下土层大致如下:素填土,黄褐色,平均厚度2.05m;粉质粘土,灰色,平均厚度6.32m;,淤泥,黑色,平均厚度6.41m;粉质粘土,灰白色,平均厚度3.87m;砂质粘性土,黄褐色,平均厚度4.17m;砂质粘性土,黄褐色,平均厚度4.24m; 全风化片麻岩,黄褐色,平均厚度3.93m;强风化花岗岩,黄褐色,平均厚度8.09m;中风化花岗岩,灰褐色,平均厚度2.24m。2、地下水位情况:场区地下水类型主要为第四系松散土类孔隙水及基岩裂隙水,属潜水,场区内强透水层为为第砾砂层。地下水位主要赋存于砂层与基岩裂隙中。勘查期间

5、钻孔稳定水位深度0.8-3.15米。四、周边环境及管线概况1、土方工程所处地段的周边环境:1)本工程场区四周用彩钢瓦封闭,场区内没有防碍施工的建筑物。整个场区土质较差,比较平整。2)本工程外围交通方便,但场内必须修筑临时施工道路用于满足施工需要(场内临时道路布置详后附图)。2、四周的管沟、电缆等情况:本工程的交通方便,地下没有防碍施工的电缆、管沟。第二章 编制说明及依据 一、编制说明 在编制的过程中我公司以“确保工期,质量”的指导思想,将其列为“重点工程”,拟按“建筑精品工程” 以“过程精品”创“精品工程” 进行实施,对公司协调机构及施工管理机构设置、劳动力安排、机械设备及周转材料配备、施工方

6、案及主要施工措施、施工进度控制、工程质量控制、工程投资控制、安全文明施工、环境保护、工程服务等诸多因素进行了尽可能充分的考虑和安排,以突出其针对性、科学性、可行性,确保在进场施工前做好各项准备工作,为进场创造充分有利的条件,确保在整个施工过程考虑到各方面的影响因素,充分酝酿施工任务、人力、资源、时间、空间的总体布局,做好各项施工管理的统筹协调工作,从而在保证工程质量、安全文明施工及环境保护的前提下,依期完成本工程的施工任务。二、编制依据1、建筑地基处理技术规范(JGJ79-2002);2、建筑地基基础工程施工质量验收规范(GB50202-2002);3、工程测量规范及技术说明(GB50026-

7、93);4、施工手册(第四版);5、建筑与市政降水工程技术规程(JGJ/T111-98);6、施工现场临时用电安全技术规范(JGJ46-88);7、建筑施工安全检查评分标准(JGJ59-99);8、建筑工程施工质量验收统一标准GB50300-2001;9、建筑机械使用安全技术规程(JGJ 33-2001);10、建筑边坡工程技术规范GB50330-2002;11、建质2003(82号)建筑工程预防坍塌事故若干规定12、岩土工程手册建筑工业出版社1995 年13、国家、广东省、某某市建设工程的有关文件;有关建筑工程管理、市政管理、环境保护等法规及规定。14、施工组织设计15、本工程施工图纸16、

8、本工程地质勘查报告。 17、本公司编制的作业指导书和施工方法。第三章 施工准备一、技术准备(一)学习和审查图纸检查图纸和资料是否齐全,核对平面尺寸和坑底标高,图纸相互间有无错误和矛盾;掌握设计内容及各项技术要求,了解工程规模、结构形式、特点、工程量和质量要求;熟悉土层地质、水文勘察资料;审查地基处理和基础设计;会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,图纸相互间有无错误和冲突;研究好开挖程序,明确各专业工序间的配合关系、施工工期要求。(二)查勘施工现场摸清工程场地情况,收集施工需要的各项资料,包括施工场地地形,地貌、地质水文、河流、气象、运输道路、邻近建筑物、地下基础、管线、

9、电缆坑基、防空洞、地面上施工范围内的障碍物和堆积物状况,供水、供电、通讯情况,防洪排水系统等等,以便为施工规划和准备提供可靠的资料和数据。(三)编制施工方案研究制定现场场地整平、基坑开挖施工方案;绘制施工总平面布置图和基坑土方开挖图,确定开挖路线、顺序、范围、底板标高、边坡坡度、排水沟、集水井位置,以及挖去的土方堆放地点;提出需用施工机具、劳力、推广新技术计划。(四)安全技术交底1、技术交底:项目部及时组织项目部成员进行技术交底,使各级人员充分领会设计意图、工程特点、施工方案和应注意的事项、并向参加施工人员层层进行技术交底2、项目部及时组织项目部成员进行安全及环保交底,告知并识别现场各类危险源

10、和环境因素,制订各种处理措施、应急措施。熟悉掌握相应安全环保法规、条例及安全操作规程等,提高安全意识、环保意识,使各级人员充分认识到安全工作、环境保护工作的重要性,避免和减少安全事故。组织技术人员、施工人员熟悉地质情况,了解设计要求,编制施工组织设计,了解场地地下管线铺设情况及周围环境的变化。二、施工机械及劳动力准备(一)施工机械准备1、本工程所需各项施工机具设备根据施工计划及周转性材料等,首先考虑从公司设备管理中心调用,不足部分可采用购买及经营性租赁与投资租赁等形式进行补充。2、根据施工方案中确定的施工机械、设备的要求和数量以及施工进度的安排,编制施工机具需要量计划,并保证机械设备的落实,确

11、保按期进场。3、严格落实现场机械管理制度,落实机械管理人员岗位责任制。4、所有机械必须由专职操作手操作和维修,机械操作手必须持证上岗,按规程操作和交接班,严禁非操作人员动用机械。5、进场机械定期检查、保养和维修并做好记录,杜绝机械带故障施工。6、保证机械防护设备齐全完好,用电设备漏电保护装置良好有效。主要施工机械、设备配备表序 号名 称单 位数 量1PC200挖掘机台22PC100挖掘机台13SD16L推土机台1420T自卸汽车辆105100污水泵台46潜水泵台107铁 锹把308水准仪台19全站仪台1注:施工中遇突发事件或延误工期状况发生,则及时调整机械及人员数量,确保工期按计划完成。(二)

12、施工人员的准备 1、根据确定的现场管理机构建立项目管理施工层,并选择高素质的施工作业人员进行对本工程的管理。按照劳动力使用计划调配人员,安排劳动力进场,并对准备进场的劳动力进行安全教育;对工程所需的各技术工种进行培训教育,取得有关上岗证、资格证后方许其进场从事相应的工作劳动力及技术工程人员,进场后,定期对其进行劳动安全教育及施工技术总结及教育,以加强工人的劳动安全意识,不断提高施工技术,使工程顺利进展。2、在劳动力的需求量上,我司将根据各分部分项工程的特点以及工期控制的要求选择高素质的施工班组,根据施工组织设计中的施工程序和施工总进度计划要求,确定各阶段劳动力的需用量。配备足够的劳动力,建立奖

13、罚制度,开展劳动竞赛,作好班组工作、生活等的后勤保障,确保施工任务的顺利完成。主要劳动力配置计划序号施工工种人数职 责备 注1施工、技术管理人员5负责土方挖运指挥、协调专业人员2挖土机操作手6负责土方开挖、装车持证上岗3运土车司机10负责土方外运持证上岗4推土机司机1负责土方清理,归堆,道路修整持证上岗5测量人员3负责工程测量放线专业人员6土方工20负责基坑底土方、边坡人工修理熟练工人7杂工6负责抽水、土方车清扫、冲洗等熟练工人8电工2负责施工用电持证上岗三、材料准备1、本工程主要材料有:临时运土道路填路块石、砖渣、石粉、沙袋及其它文明施工用品。2、根据施工方案中的施工进度计划和施工预算中的工

14、料分析,编制工程所需的材料用量计划,作好备料、供料工作和确定仓库、堆场面积及组织运输的依据。3、根据施工进度计划及施工预算所提供的各种配件数量,编制相应的需用量计划。组织配件按计划进场,按施工总平面布置图作好存放和保管工作。4、根据材料用量计划,做好材料的申请、订货和采购工作,使计划得到落实。5、材料的规格和质量必须符合设计要求和施工规范的规定,并应有出厂合格证明。四、现场施工作业准备(一)平整施工场地1、按设计或施工要求范围和标高平整场地,将土方弃到规定弃土区;凡在施工区域内,有影响土方开挖施工的大孤石、垃圾等全部先期清理干净。2、将施工区域内所有障碍物进行拆除或进行搬迁、改建、改线;对附近原有建筑物、电杆、塔架等采取有效地防护加固措施,可利用的建筑物应充分利用。(二)作好排水降水设施在施工区域内设置临时性或永久性排水沟,将地面水排走或排到低洼处,再设水泵排走;排水沟纵向坡度一般不小于2,使场地不积水。(三)设置测量控制网1、根据给定的国家永久性控制坐标和水准点,按建筑物总平面要求,引测到现场。在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;本工程测量控制点布置,根据提供的定位基准点,引至建筑物地下室四周轴线边外易于保护的地方,并做好轴线控制的测量和校核。控制网要避开建筑物、构筑物、土方机械操作及运输线路,并有保护标志;场地整平应设20m20m方格网,在

展开阅读全文
