住宅楼地下室小模板施工技术交底.doc

上传人:p** 文档编号:954348 上传时间:2024-05-28 格式:DOC 页数:6 大小:127KB
下载 相关 举报
住宅楼地下室小模板施工技术交底.doc_第1页
第1页 / 共6页
住宅楼地下室小模板施工技术交底.doc_第2页
第2页 / 共6页
住宅楼地下室小模板施工技术交底.doc_第3页
第3页 / 共6页
住宅楼地下室小模板施工技术交底.doc_第4页
第4页 / 共6页
住宅楼地下室小模板施工技术交底.doc_第5页
第5页 / 共6页
住宅楼地下室小模板施工技术交底.doc_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《住宅楼地下室小模板施工技术交底.doc》由会员分享,可在线阅读,更多相关《住宅楼地下室小模板施工技术交底.doc(6页珍藏版)》请在第壹文秘上搜索。

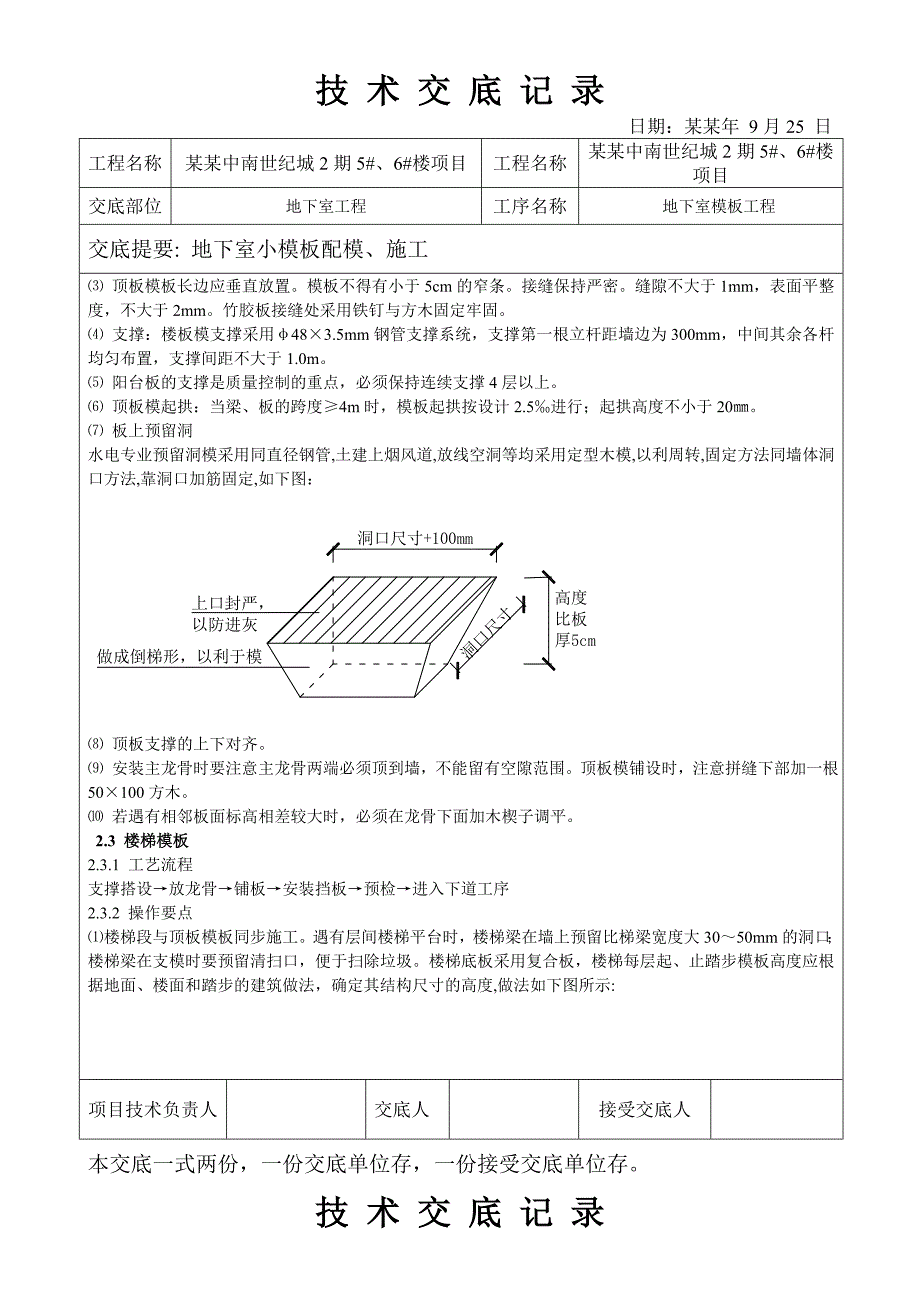

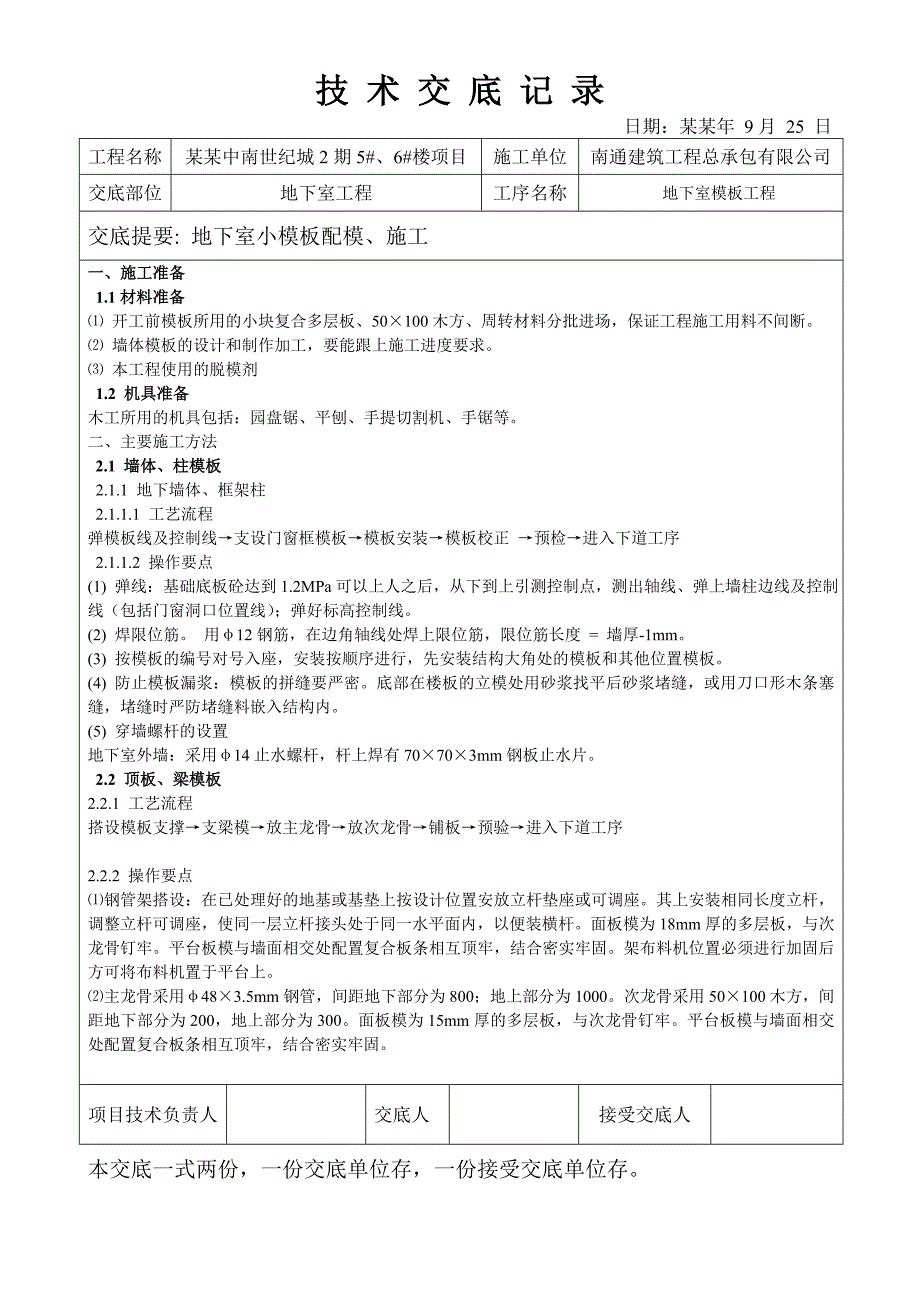

1、技 术 交 底 记 录 日期:某某年 9月 25 日工程名称某某中南世纪城2期5#、6#楼项目施工单位南通建筑工程总承包有限公司交底部位地下室工程工序名称地下室模板工程交底提要: 地下室小模板配模、施工一、施工准备1.1材料准备 开工前模板所用的小块复合多层板、50100木方、周转材料分批进场,保证工程施工用料不间断。 墙体模板的设计和制作加工,要能跟上施工进度要求。 本工程使用的脱模剂1.2 机具准备木工所用的机具包括:园盘锯、平刨、手提切割机、手锯等。二、主要施工方法2.1 墙体、柱模板2.1.1 地下墙体、框架柱2.1.1.1 工艺流程弹模板线及控制线支设门窗框模板模板安装模板校正 预检

2、进入下道工序2.1.1.2 操作要点(1) 弹线:基础底板砼达到1.2MPa可以上人之后,从下到上引测控制点,测出轴线、弹上墙柱边线及控制线(包括门窗洞口位置线);弹好标高控制线。(2) 焊限位筋。 用12钢筋,在边角轴线处焊上限位筋,限位筋长度 = 墙厚-1mm。(3) 按模板的编号对号入座,安装按顺序进行,先安装结构大角处的模板和其他位置模板。(4) 防止模板漏浆:模板的拼缝要严密。底部在楼板的立模处用砂浆找平后砂浆堵缝,或用刀口形木条塞缝,堵缝时严防堵缝料嵌入结构内。(5) 穿墙螺杆的设置地下室外墙:采用14止水螺杆,杆上焊有70703mm钢板止水片。2.2 顶板、梁模板2.2.1 工艺

3、流程搭设模板支撑支梁模放主龙骨放次龙骨铺板预验进入下道工序2.2.2 操作要点钢管架搭设:在已处理好的地基或基垫上按设计位置安放立杆垫座或可调座。其上安装相同长度立杆,调整立杆可调座,使同一层立杆接头处于同一水平面内,以便装横杆。面板模为18mm厚的多层板,与次龙骨钉牢。平台板模与墙面相交处配置复合板条相互顶牢,结合密实牢固。架布料机位置必须进行加固后方可将布料机置于平台上。主龙骨采用483.5mm钢管,间距地下部分为800;地上部分为1000。次龙骨采用50100木方,间距地下部分为200,地上部分为300。面板模为15mm厚的多层板,与次龙骨钉牢。平台板模与墙面相交处配置复合板条相互顶牢,

4、结合密实牢固。项目技术负责人交底人接受交底人本交底一式两份,一份交底单位存,一份接受交底单位存。技 术 交 底 记 录日期:某某年 9月25 日工程名称某某中南世纪城2期5#、6#楼项目工程名称某某中南世纪城2期5#、6#楼项目交底部位地下室工程工序名称地下室模板工程交底提要: 地下室小模板配模、施工 顶板模板长边应垂直放置。模板不得有小于5cm的窄条。接缝保持严密。缝隙不大于1mm,表面平整度,不大于2mm。竹胶板接缝处采用铁钉与方木固定牢固。 支撑:楼板模支撑采用483.5mm钢管支撑系统,支撑第一根立杆距墙边为300mm,中间其余各杆均匀布置,支撑间距不大于1.0m。 阳台板的支撑是质量

5、控制的重点,必须保持连续支撑4层以上。 顶板模起拱:当梁、板的跨度4m时,模板起拱按设计2.5进行;起拱高度不小于20。 板上预留洞水电专业预留洞模采用同直径钢管,土建上烟风道,放线空洞等均采用定型木模,以利周转,固定方法同墙体洞口方法,靠洞口加筋固定,如下图: 顶板支撑的上下对齐。 安装主龙骨时要注意主龙骨两端必须顶到墙,不能留有空隙范围。顶板模铺设时,注意拼缝下部加一根50100方木。 若遇有相邻板面标高相差较大时,必须在龙骨下面加木楔子调平。2.3 楼梯模板2.3.1 工艺流程支撑搭设放龙骨铺板安装挡板预检进入下道工序2.3.2 操作要点楼梯段与顶板模板同步施工。遇有层间楼梯平台时,楼梯

6、梁在墙上预留比梯梁宽度大3050mm的洞口;楼梯梁在支模时要预留清扫口,便于扫除垃圾。楼梯底板采用复合板,楼梯每层起、止踏步模板高度应根据地面、楼面和踏步的建筑做法,确定其结构尺寸的高度,做法如下图所示:项目技术负责人交底人接受交底人本交底一式两份,一份交底单位存,一份接受交底单位存。技 术 交 底 记 录日期:某某年 9月25日工程名称某某中南世纪城2期5#、6#楼项目工程名称某某中南世纪城2期5#、6#楼项目交底部位地下室工程工序名称地下室模板工程交底提要: 地下室小模板配模、施工 楼梯支模必须按结构图,同时对照建筑图,注意相邻楼地面的建筑做法,以确定楼梯的结构施工标高与位置,并在楼梯模成

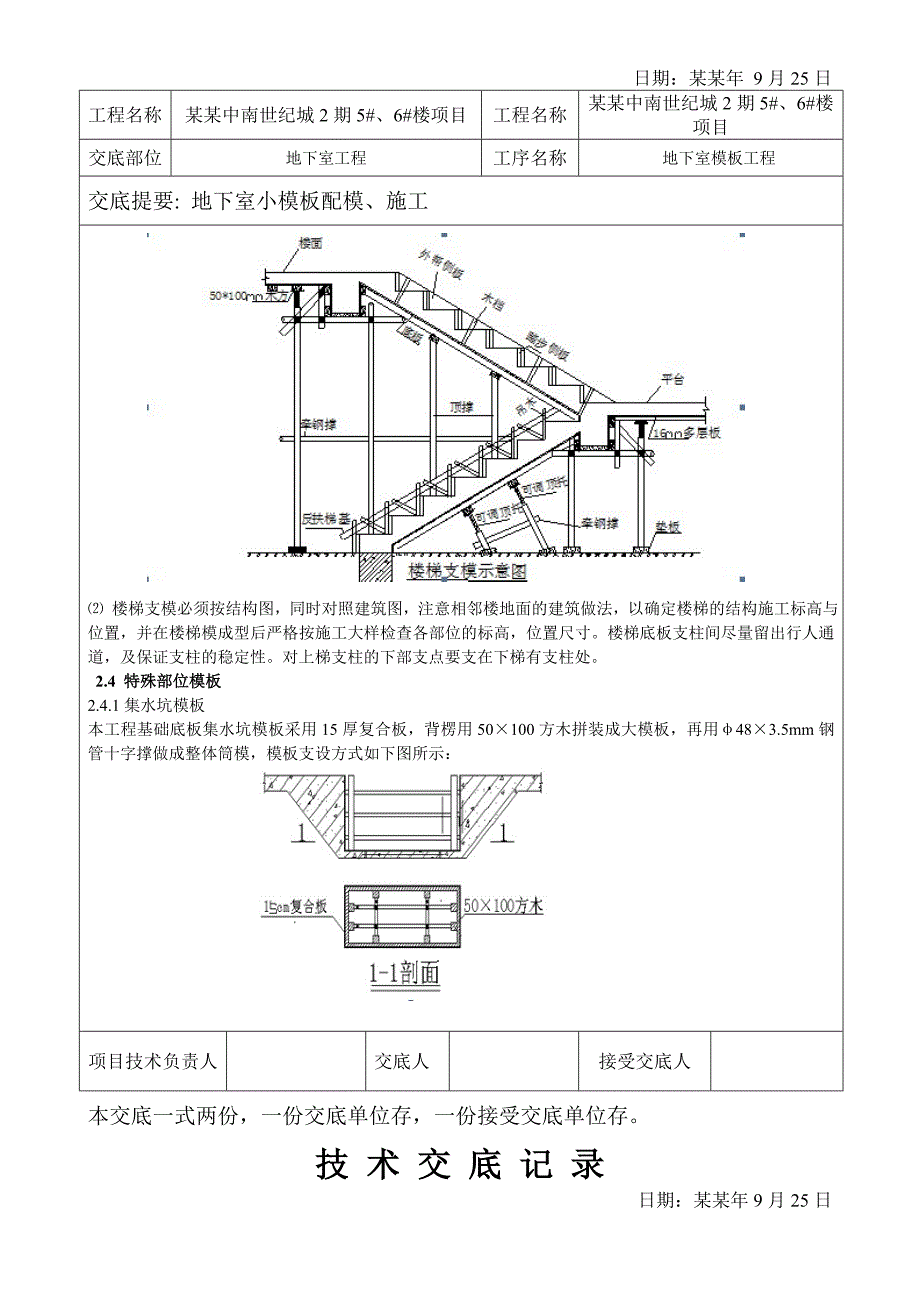

7、型后严格按施工大样检查各部位的标高,位置尺寸。楼梯底板支柱间尽量留出行人通道,及保证支柱的稳定性。对上梯支柱的下部支点要支在下梯有支柱处。2.4 特殊部位模板2.4.1集水坑模板本工程基础底板集水坑模板采用15厚复合板,背楞用50100方木拼装成大模板,再用483.5mm钢管十字撑做成整体筒模,模板支设方式如下图所示:项目技术负责人交底人接受交底人本交底一式两份,一份交底单位存,一份接受交底单位存。技 术 交 底 记 录日期:某某年9月25日工程名称某某中南世纪城2期5#、6#楼项目工程名称某某中南世纪城2期5#、6#楼项目交底部位地下室工程工序名称地下室模板工程交底提要: 地下室小模板配模、

8、施工2.4.2 导墙模板地下室外墙有防水要求,为了便于安装止水钢板,需在浇筑基础底板时增加300高导墙,便于安装止水钢板。 2.4.3后浇带模板后浇带位置处模板单独支设,拆模时不拆除,在后浇带完毕并达到强度后方可拆除。在后浇带两侧必须加设支撑,模板支设宽度超过后浇宽度至少一个支撑跨。三、 模板拆除模板拆除实行申请制,由专业工长根据砼强度增长曲线提出申请,实验室确认后方可拆除。3.1 地下室墙体模板拆除 模板拆除顺序与模板安装的顺序相反,即先装的后拆,后装的先拆。 墙体模板应能保证砼表面不受损坏时(砼强度大于1.2N/mm2)方可拆除为原则,先拆支撑部分,后拆面板及其配件。拆除时不准用大锤和撬棍

9、硬砸模板。 拆模时,操作人员应站在安全的地方,以避免发生安全事故,待整段模板全部拆除后,方准将模板、配件、支架等运出堆放。 模板拆除时,砼强度必须达到1.2Mpa以上,防止墙体顶面开裂。3.2 地上墙体模板拆除 墙体模板应能保证砼表面不受损坏时方可拆除为原则。 模板拆除时与安装时顺序相反。先支后拆,后支先拆;拆模时先拆非承重墙,后拆承重墙,宜先从跨中开始,分别向两边拆。拆墙模时,先拆纵墙模板,后拆横墙模板,先拆外墙模板,后拆内墙模板。 拆下来的材料及时运走,并及时清理场地。模板应及时进行清理,并刷脱模剂,按规格分类堆放整齐。3.3 顶板模及支撑系统拆除 顶板、梁及阳台模拆除以同条件试块强度为依

10、据。各结构部位拆模强度应符合下表要求:结构类型结构跨度按设计砼强度标准值的百分率(%)板2502,8758100梁、拱、壳8758100悬臂构件-100项目技术负责人交底人接受交底人本交底一式两份,一份交底单位存,一份接受交底单位存。技 术 交 底 记 录日期:某某年9月25日工程名称某某中南世纪城2期5#、6#楼项目工程名称某某中南世纪城2期5#、6#楼项目交底部位地下室工程工序名称地下室模板工程交底提要: 地下室小模板配模、施工 顶板模拆除时注意保护顶板模板,不能硬撬模板接缝处,以防损坏多层板。拆除的多层板、龙骨及钢管扣件要码放整齐,注意不要集中堆放。 在拆现浇板和阳台模板等承重构件时,必

11、须报监理并经监理同意后,方可拆除。 拆顶板模板时,不要砸楼板,要保证顶板模板的轻落轻放。四、模板的维护保养4.1 墙模的维护保养模板在使用过程中造成的损坏要及时进行维修,维修完的模板要经工长、质检员检查合格后方可再使用。4.2 顶板模在使用过程中达到周转次数后,要严格控制,采取裁边刷封边漆的措施进行再利用,但必须保证顶板的质量,裁边完后由工长、质检员检查合格后方可使用。4.3 各种模板在相应堆放区要按要求堆放整齐,严禁乱堆乱放。五、模板施工质量要求模板及其支撑应有足够的强度、刚度、稳定性,并不致发生不允许的下沉与变形,模板的内侧面应严密,不得漏浆。模板的穿墙螺栓应紧固可靠,浇筑时要防止直接冲击

12、洞口模板,保证洞口两侧混凝土下料对称均匀。模板施工质量偏差控制标准:项目允许偏差(mm)检验方法墙、轴线位移3尺量检查标高5用水准仪或拉线和尺量检查墙、截面尺寸2尺量检查每层垂直度3用2m托线板检查相邻两板板面高低差2用直尺和尺量检查表面平整度2用2m靠尺和楔形塞尺检查项目技术负责人交底人接受交底人本交底一式两份,一份交底单位存,一份接受交底单位存。技 术 交 底 记 录日期:某某年9月25日工程名称某某中南世纪城2期5#、6#楼项目工程名称某某中南世纪城2期5#、6#楼项目交底部位地下室工程工序名称地下室模板工程交底提要: 地下室小模板配模、施工六、安全保证措施模板存放在施工现场必须有可靠的

13、安全措施,不得沿建筑物周边外墙放置,同时不得堆放在施工层之上,避免影响施工及风荷载的作用造成倾覆。作业前要做好施工安全交底和安全教育工作,仔细检查吊装用钢丝绳、卡具及每块模板上的吊环,并设专人指挥,统一信号,密切配合。模板起吊应做到稳起稳落,就位应准确。起吊前注意将模上松动的东西取下。禁止用人力搬运模板、斜吊以防模板大幅度摆动碰撞其他模板。模板拆、装区域周围应设置围栏,并挂设明显的标志牌,非作业人员禁止入内。安装和拆除模板的操作人员必须加强个人的自身安全防护,并系好安全带。模板起吊前,应复查穿墙螺栓是否有漏拆,并应能保证模板与墙体完全脱离。拆除外墙模板吊钩应垂直,不得斜吊,以防碰撞相邻模板及墙体。挂钩时手不离钩,待吊钩超过头部时方可松手,须超过障碍物以上的允许高度才能行车和转臂。对遇有6级以上大风时,不准吊装模板;雨天吊装模板应格外注意。楼梯间模板在支模过程中,如需中途停歇,应将支撑顶牢,拆模间隙时将活动的模板、支撑等运走或妥善堆放,防止因扶空、踏空而坠落。顶板模板拆除时,操作人员应相互配合,协调工作,传递模板不得乱扔。板上的预留洞应在模板拆除后及时覆盖好。顶板及阳台板模板拆除时,其强度应能满足设计与规范要求。注意铁钉的节约使用,严禁乱扔乱抛。项目技术负责人交底人接受交底人本交底一式两份,一份交底单位存,一份接受交底单位存。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
