《住宅楼地下室内外回填土施工技术交底.doc》由会员分享,可在线阅读,更多相关《住宅楼地下室内外回填土施工技术交底.doc(9页珍藏版)》请在第壹文秘上搜索。

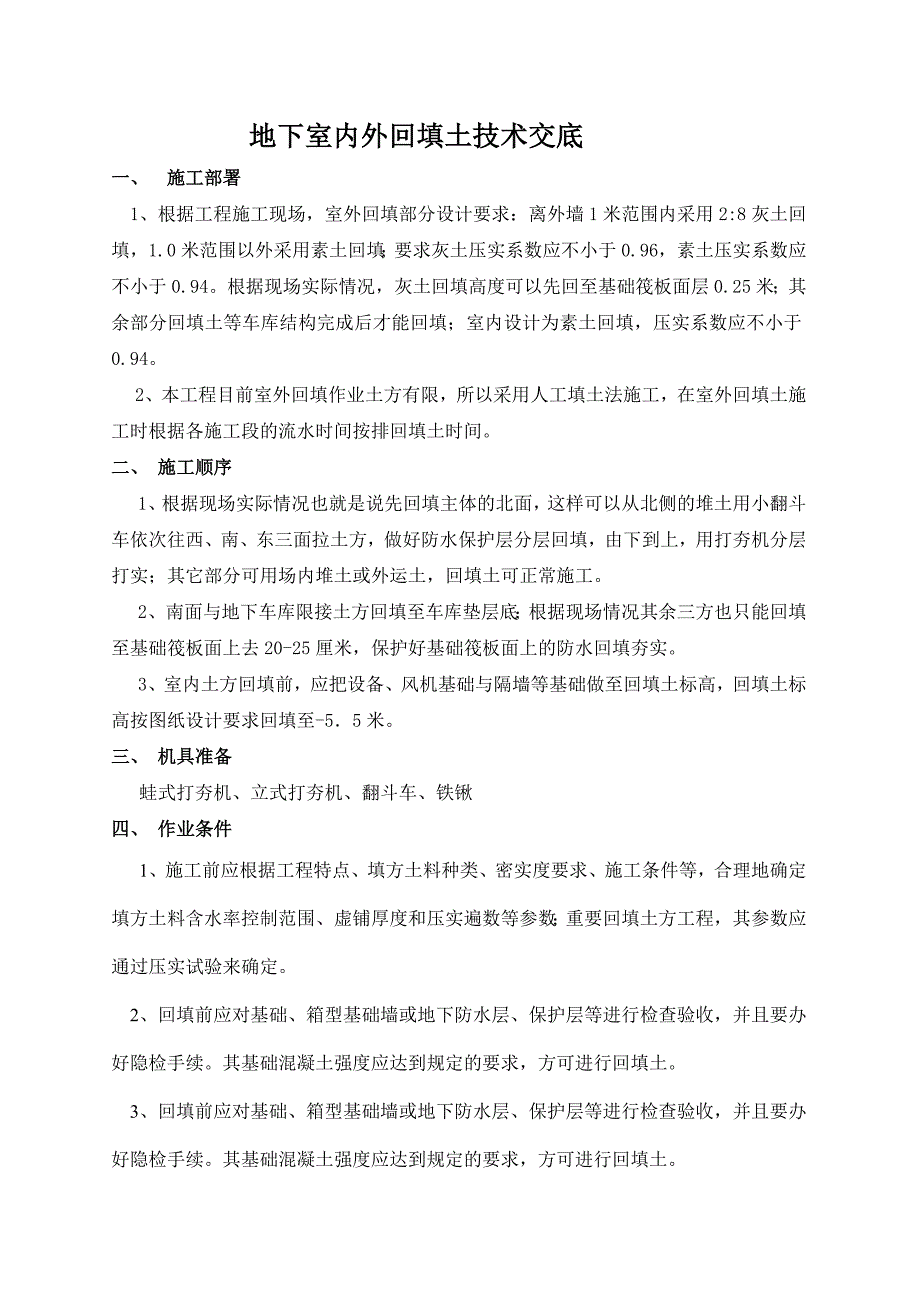

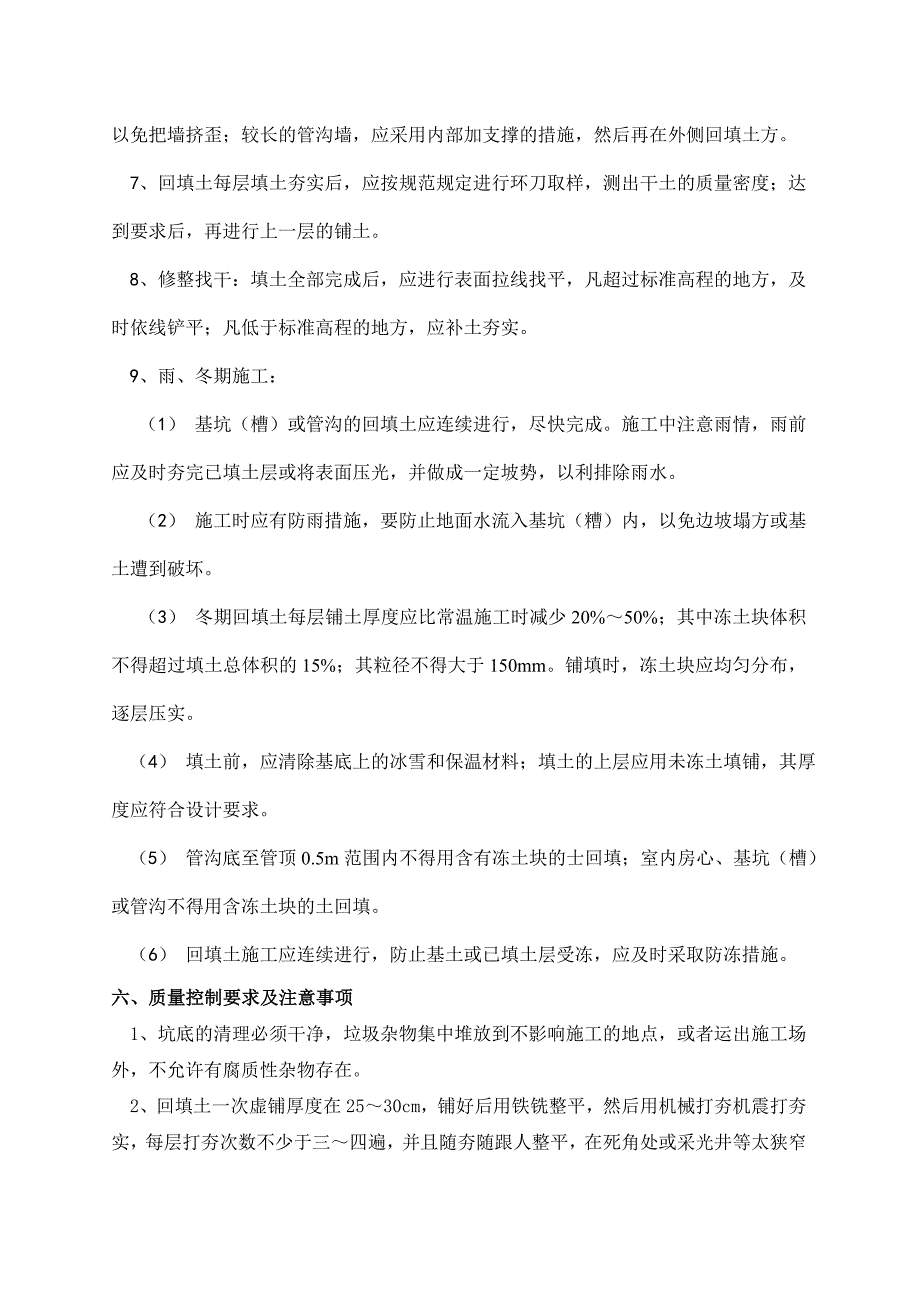

1、地下室内外回填土技术交底一、 施工部署1、根据工程施工现场,室外回填部分设计要求:离外墙1米范围内采用2:8灰土回填,1.0米范围以外采用素土回填;要求灰土压实系数应不小于0.96,素土压实系数应不小于0.94。根据现场实际情况,灰土回填高度可以先回至基础筏板面层0.25米;其余部分回填土等车库结构完成后才能回填;室内设计为素土回填,压实系数应不小于0.94。2、本工程目前室外回填作业土方有限,所以采用人工填土法施工,在室外回填土施工时根据各施工段的流水时间按排回填土时间。二、 施工顺序1、根据现场实际情况也就是说先回填主体的北面,这样可以从北侧的堆土用小翻斗车依次往西、南、东三面拉土方,做好
2、防水保护层分层回填,由下到上,用打夯机分层打实;其它部分可用场内堆土或外运土,回填土可正常施工。2、南面与地下车库限接土方回填至车库垫层底;根据现场情况其余三方也只能回填至基础筏板面上去20-25厘米,保护好基础筏板面上的防水回填夯实。3、室内土方回填前,应把设备、风机基础与隔墙等基础做至回填土标高,回填土标高按图纸设计要求回填至-55米。三、 机具准备蛙式打夯机、立式打夯机、翻斗车、铁锹四、 作业条件1、施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。2、回填前应对基础、箱型
3、基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。3、回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。4、施工前,应做好水平标志,地下室内弹好墨线,以控制回填土的高度或厚度。如在基坑(槽)或管沟边坡上,每隔3m钉上水平板;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。五、 回填土施工1、工艺流程:基坑(槽)底地坪上清理检验土质分层铺土、耙平夯打密实检验密实度修整找平验收 2、填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;肥槽回填前,必
4、须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。 3、检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿等措施。 4、 回填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为200250mrn;人工打夯不大于200mm。每层铺摊后,随之耙平。 5、回填上每层至少夯打三遍。打夯应一夯压半夯,穷夯相接,行行相连,纵横交叉。并且严禁采用水浇使土下沉的所谓“水夯”法 6、基坑(槽)回填应在相对两侧或四周同时进行。基础墙
5、两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施,然后再在外侧回填土方。 7、回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。 8、修整找干:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。 9、雨、冬期施工: (1) 基坑(槽)或管沟的回填土应连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层或将表面压光,并做成一定坡势,以利排除雨水。 (2) 施工时应有防雨措施,要防止地面水流入基坑(糟)内,以免边坡塌方或基土遭到破坏。 (3) 冬期回填土每层铺土厚
6、度应比常温施工时减少20%50%;其中冻土块体积不得超过填土总体积的15%;其粒径不得大于150mm。铺填时,冻土块应均匀分布,逐层压实。 (4) 填土前,应清除基底上的冰雪和保温材料;填土的上层应用未冻土填铺,其厚度应符合设计要求。 (5) 管沟底至管顶0.5m范围内不得用含有冻土块的士回填;室内房心、基坑(槽)或管沟不得用含冻土块的土回填。 (6) 回填土施工应连续进行,防止基土或已填土层受冻,应及时采取防冻措施。六、质量控制要求及注意事项1、坑底的清理必须干净,垃圾杂物集中堆放到不影响施工的地点,或者运出施工场外,不允许有腐质性杂物存在。2、回填土一次虚铺厚度在2530cm,铺好后用铁铣
7、整平,然后用机械打夯机震打夯实,每层打夯次数不少于三四遍,并且随夯随跟人整平,在死角处或采光井等太狭窄的部位蛙式打夯机无法施工,必须用立式打夯机振打或人工夯实。3、土料含水率控制在试验最优含水率附近,如果土质含水量过小,必须适当洒水湿润,若土质含水量过大,必须用较干的黄土拌和均匀,严禁出现橡皮土,如出现橡皮土时,必须进行处理或挖除重新回填,或掺入一定的碎石碎砖进行夯打,或翻起并粉碎,均匀加入石灰粉拌和变成灰土夯实。4、每层夯实三四遍后,现场按规范要求取样,室内回填部分每100500m2不得少于1组点,并且每层不得少于3个点,室外基槽为每20米取一个点,每层根据现场试验结果,由监理人员验收认可后
8、方可进行下一层的铺设。5、刚打完尚未夯实的灰土,如遭雨淋浸泡,应将积水及松软土除去并补填夯实,受浸泡的灰土须在晾干后再夯打密实。6、夜间操作时要有足够的照明。在基坑底作业时,注意要避开上部作业人员。7、现场工人必须佩戴安全帽,如在坑上或场外运土后及时清理道路,保持干净,现场余土及时封盖。做到文明施工。8、根据设计文件说明及规范要求,回填土压实系数应符合设计要求,回填土的测定干密度保证有90%以上的土样符合设计及规范要求;表面平整度偏差不超过20;顶面标高偏差不低于50。技术交底编 号工程名称某某城7#楼交 底 日 期施工单位某某某某城7#楼项目部分项工程名称交底提要地下室内外回填土施工技术交底
9、交底内容:一、1、根据工程施工现场,室外回填部分设计要求:离外墙1米范围内采用2:8灰土回填,1.0米范围以外采用素土回填;要求灰土压实系数应不小于0.96,素土压实系数应不小于0.94。根据现场实际情况,灰土回填高度可以先回至基础筏板面层0.25米;其余部分回填土等车库结构完成后才能回填;室内设计为素土回填,压实系数应不小于0.94。2、本工程目前室外回填作业土方有限,所以采用人工填土法施工,在室外回填土施工时根据各施工段的流水时间按排回填土时间。二、 施工顺序1、根据现场实际情况也就是说先回填主体的北面,这样可以从北侧的堆土用小翻斗车依次往西、南、东三面拉土方,做好防水保护层分层回填,由下
10、到上,用打夯机分层打实;其它部分可用场内堆土或外运土,回填土可正常施工。2、南面与地下车库限接土方回填至车库垫层底;根据现场情况其余三方也只能回填至基础筏板面上去20-25厘米,保护好基础筏板面上的防水回填夯实。3、室内土方回填前,应把设备、风机基础与隔墙等基础做至回填土标高,回填土标高按图纸设计要求回填至-55米。三、 机具准备蛙式打夯机、立式打夯机、翻斗车、铁锹四、 作业条件1、施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。技术交底编 号工程名称某某城7#楼交 底 日 期
11、施工单位某某某某城7#楼项目部分项工程名称交底提要地下室内外回填土施工技术交底交底内容:2、回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。3、回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。4、施工前,应做好水平标志,地下室内弹好墨线,以控制回填土的高度或厚度。如在基坑(槽)或管沟边坡上,每隔3m钉上水平板;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。五、 回填土施工1、工艺流程:基坑(槽)底地坪上清理检验土质分层
12、铺土、耙平夯打密实检验密实度修整找平验收2、填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。技术交底编 号工程名称某某城7#楼交 底 日 期施工单位某某某某城7#楼项目部分项工程名称交底提要地下室内外回填土施工技术交底交底内容:3、检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿等措施。 4、 回填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚
13、度为200250mrn;人工打夯不大于200mm。每层铺摊后,随之耙平。 5、回填上每层至少夯打三遍。打夯应一夯压半夯,穷夯相接,行行相连,纵横交叉。并且严禁采用水浇使土下沉的所谓“水夯”法 6、基坑(槽)回填应在相对两侧或四周同时进行。基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施,然后再在外侧回填土方。 7、回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。 8、修整找干:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。9、雨、冬期施工: (1) 基坑
14、(槽)或管沟的回填土应连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层或将表面压光,并做成一定坡势,以利排除雨水。技术交底编 号工程名称某某城7#楼交 底 日 期施工单位某某某某城7#楼项目部分项工程名称交底提要地下室内外回填土施工技术交底交底内容:(2) 施工时应有防雨措施,要防止地面水流入基坑(糟)内,以免边坡塌方或基土遭到破坏。(3) 冬期回填土每层铺土厚度应比常温施工时减少20%50%;其中冻土块体积不得超过填土总体积的15%;其粒径不得大于150mm。铺填时,冻土块应均匀分布,逐层压实。(4) 填土前,应清除基底上的冰雪和保温材料;填土的上层应用未冻土填铺,其厚度应符合设计
15、要求。(5) 管沟底至管顶0.5m范围内不得用含有冻土块的士回填;室内房心、基坑(槽)或管沟不得用含冻土块的土回填。(6) 回填土施工应连续进行,防止基土或已填土层受冻,应及时采取防冻措施。六、质量控制要求及注意事项1、坑底的清理必须干净,垃圾杂物集中堆放到不影响施工的地点,或者运出施工场外,不允许有腐质性杂物存在。2、回填土一次虚铺厚度在2530cm,铺好后用铁铣整平,然后用机械打夯机震打夯实,每层打夯次数不少于三四遍,并且随夯随跟人整平,在死角处或采光井等太狭窄的部位蛙式打夯机无法施工,必须用立式打夯机振打或人工夯实。3、土料含水率控制在试验最优含水率附近,如果土质含水量过小,必须适当洒水湿润,若土质含水量过大,必须用较干的黄土拌和均匀,严禁出现橡皮土,如出现橡皮土技术交底编 号工程名称某某城7#楼交 底 日 期
