1、1.编制依据21.1.施工图纸21.2.施工组织设计21.3主要施工规程、规范21.4.主要标准21.5.主要法规22.工程概况32.1.设计概况33.施工安排33.1.地下室施工进度安排33.2.混凝土供应方式33.3.劳动组织44.施工准备54.1.技术准备54.2.机具准备65.主要施工方法及措施75.1.流水段划分75.2.施工缝的留置及处理方法75.3.混凝土初凝时间及运输时间85.4.混凝土的浇注95.5.混凝土的收面与拉毛105.6.混凝土的养护106.季节施工的要求116.1.雨季施工的要求117.砼施工质量保证措施117.1.质量控制措施117.2.施工过程控制的具体要求11

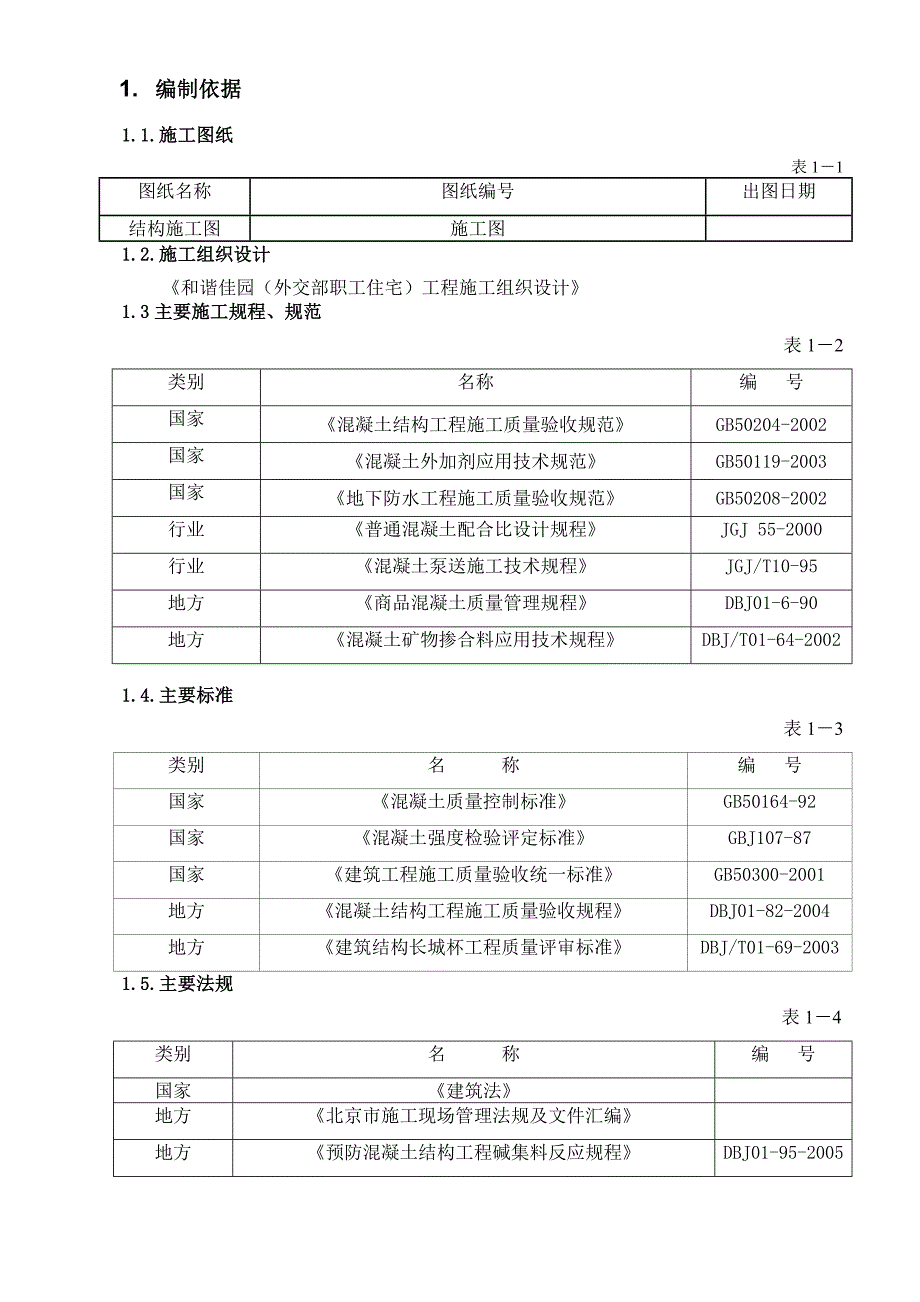

2、7.3.质量通病控制措施127.4.成品保护措施127.5.应急措施128.环保措施139.安全保证措施139.1.一般要求139.2.泵送的安全要求131. 编制依据 1.1.施工图纸 表11图纸名称图纸编号出图日期结构施工图施工图1.2.施工组织设计 和谐佳园(外交部职工住宅)工程施工组织设计1.3主要施工规程、规范 表12类别名称编 号国家混凝土结构工程施工质量验收规范GB50204-2002国家混凝土外加剂应用技术规范GB50119-2003国家地下防水工程施工质量验收规范GB50208-2002行业普通混凝土配合比设计规程JGJ 55-2000行业混凝土泵送施工技术规程JGJ/T10
3、-95地方商品混凝土质量管理规程DBJ01-6-90地方混凝土矿物掺合料应用技术规程DBJ/T01-64-20021.4.主要标准表13类别名 称编 号国家混凝土质量控制标准GB50164-92国家混凝土强度检验评定标准GBJ107-87国家建筑工程施工质量验收统一标准GB50300-2001地方混凝土结构工程施工质量验收规程DBJ01-82-2004地方建筑结构长城杯工程质量评审标准DBJ/T01-69-20031.5.主要法规 表14类别名 称编 号国家建筑法地方北京市施工现场管理法规及文件汇编地方预防混凝土结构工程碱集料反应规程DBJ01-95-20052. 工程概况2.1.设计概况XX
4、XX地下车库为2层,主楼部分为3层。地下室基础为筏板基础,基底标高为-10.9m。地下车库筏板厚度550mm;8-1号楼筏板厚度,一单元为700mm,二单元为900mm;8-2号楼筏板厚度为850mm;9号楼筏板厚度为650mm;10号楼筏板厚度除了局部加厚外为900mm;11号楼筏板厚度为800mm;12-1号楼筏板厚度,一样单元为400mm,二单元为650mm;12-2号楼筏板,厚度为800mm,与地下车库相连处自墙外皮出挑800mm,厚度为800mm。主楼部分结构型式为全现浇剪力墙,墙体厚度为200、300。车库部分为框架结构,外墙厚度250、300、450内墙厚度为200、250、30
5、0,框架柱截面尺寸为600600,500500、600700、500700、850900、1000500等,柱帽尺寸为28002800450,顶板梁截面尺寸为1000600,车库与主楼部分顶板厚度均为250。地下部分混凝土标号:垫层基础墙柱顶板、梁人防楼梯及防倒塌蓬架非人防楼梯8-1#楼C15C35C35C35C35C308-2#楼C15C35C35C35C35C309#楼C15C35C35C35C35C3010#楼C15C35C35C35C35C3011#楼C15C35C35C35C35C3012-1#楼C15C35C35C35C35C3012-2#楼C15C35C35C30C35C30车库
6、C15C35C40C35C35C30地下室基础及外墙为防水混凝土,并加入抗裂微膨胀剂(低碱型)添加剂,设计抗渗等级为S6。3. 施工安排3.1. 地下室施工进度安排计划从2007年4月1日开始施工至2007年7月下旬结束。3.2. 混凝土供应方式地下室(除基础底板外)混凝土量约有8万m3,全部采用预拌混凝土,选用三家混凝土公司,西区为北京城建工程有限公司混凝土分公司,基础垫层、9#、81#楼和82#楼为北京虎跃混凝土有限公司、剩余东区为北京城乡公司,要求每个搅拌站具有充足的供应能力保证混凝土浇注的连续性,而且要求混凝土配合比相同。为保证预拌混凝土质量,在开始施工前与预拌混凝土搅拌站签定正式合同
7、并附加技术条款,并对各搅拌站及施工单位技术人员召开技术交底会,在浇筑混凝土前一天填写“预拌混凝土浇灌申请”,发传真到搅拌站。当天气、环境条件等发生变化时及时向搅拌站提出相应要求,以确保施工质量进度不受影响。3.2.1砼原材料要求为了保证混凝土原材料的质量,把好混凝土质量关,本项目部组织技术人员不定期对各家混凝土供应单位的原材料进行抽查。3.2.1.1水泥:B种低碱活性集料,碱含量0.6。3.2.1.2掺合料:粉煤灰:选用I级粉煤灰;矿 粉:S95级。3.2.1.3外加剂:低碱外加剂。 3.2.1.6细骨料:水洗中砂,低碱活性骨料,要求含泥量1%;。3.2.1.7水:地下水。3.3. 劳动组织3
8、.3.1管理层负责人项目经理部: 项目经理部XXX负责地下室混凝土施工总体安排部署;项目总工XXX责组织技术方案的编制审核;由XXX负责制定施工方案并落实技术交底情况;工程师XXX负责具体编制施工方案。土建分部:土建分部总工负责进行技术交底,并对现场的技术和质量问题及时制定处理方案;生产经理XXX负责现场施工安排,落实质量、进度要求。 安质部:XZXX负责安全、质量监督检查,安全员XXX责现场安全检查,质检员XXX负责检查现场混凝土浇筑过程中的技术要求的落实情况,对现场发生的质量问题及时发现,并反馈给技术室。现场试验室:试验员6人,由CXX负责,在业务上直接受技术部领导,负责混凝土入场后的质量
9、检查,试块留置,养护、测温等工作。3.3.2劳务层负责人根据项目部安排,根据后浇带位置考虑工程量情况选择2支劳务队。施工队人员组织:每个施工队伍成立以施工队队长为组长的领导班子。混凝土班成立二个大班组,每个班组不少于100人,每个流水段施工时实行两班倒制度。3.3.3劳动力配备及分工每个流水段施工人员配备如下: 每流水段人员配备表工种主要任务每班人数合计(人)备注调度交通指挥2人/班4每段按2台泵考虑记录2人/班4操作人员砼泵操作工6人/班12后台放灰下料2人/1台泵4出泵管口操作工2人/1台泵4振捣手6人/1台泵12抹面收光10人/班20接拆泵管/抢修组5人/班10架子工测温、测坍落度2人/
10、班4砼取样、试件制作3人/班6配合工种木工2人/班4钢筋工2人/班4水暖工2人/班4电工2人/班4总计48964. 施工准备4.1. 技术准备4.1.1、确定混凝土施工配合比4.1.1.1、要求各搅拌站采用同一厂家生产、同一品牌水泥、抗裂防水剂。4.1.1.2、要求各搅拌站设计的混凝土配合比必须经过中铁建工集团和谐佳园项目指挥部审核,并论证确认后再进行试配。4.1.2现场养护室设备的准备4.1.2.1、在施工现场建立试验室及标准养护室,主要负责标准混凝土试块制作及养护。4.1.2.2、所需试验仪器设备 表4-1序号机具名称规格/型号数量备注1混凝土恒温自控标养室381间2自动控温控湿设备BYS
11、-1台3混凝土抗压试模10010010075组塑料4混凝土抗渗试模17518515020组塑料5混凝土振动台0.81台6坍落度筒1002003003套7高低温度计2个8电子测温仪2M测温线5台4.1.2.3、砼试件留置要求:A. 混凝土试件在浇筑地点随机抽取,每盘混凝土用量100 m3取样一次;当一次连续浇筑超过1000 m3 时,同一配比的混凝土200 m3取样一次;每次取样共留置1组试件。地下室外墙抗渗混凝土每500 m3留置1组抗渗试块。B. 每个流水段的顶板、梁各留置1组拆模同条件试件,试件拆模后,装在养护笼内放置在靠近相应结构构件或结构部位的适当位置,并应采取与结构相同的养护方法。C
12、. 实体检测用同条件养护试件强度检验。同条件养护试件应在达到等效养护龄期时进行强度试验。等效养护龄期可取接日平均温度逐日累计达到600d时所对应的龄期,0及以下的龄期不计入;等效养护龄期不小于14d,也不大于60d;同条件养护试件的强度代表值根据强度试验结果按现行国家标准混凝土强度检验评定标准GBJ 107的规定确定后,乘折算系数(1.10)取用。4.1.3、技术交底准备依据本施工方案,由土建分部总工负责制订出详细的施工技术交底,施工前组织项目部、劳务队伍技术人员及管理人员召开技术交底会,向施工队提出、落实各项有关的技术要求;并对混凝土操作工组织培训;按照施工进度安排,提前确定所需机械、器具,组织、安排好现场管理人员和具体操作人员。4.2. 机具准备序号机具名称规格/型号数量备注1混凝土地泵80100 m3/h8台保证每段2台,并备用2台,2汽车泵47m 3台根据施工需要陆续进场3布料机R=6m6台保证每流水段2-3台4塔吊60m 18台保证每流水段1台5砼运输车6m3/辆40台保证120 m3/h6泵管(直)125/4m 120根根据工程安排陆续进场7泵管(直)125/3m50根8泵管(直)125/2m50根945
