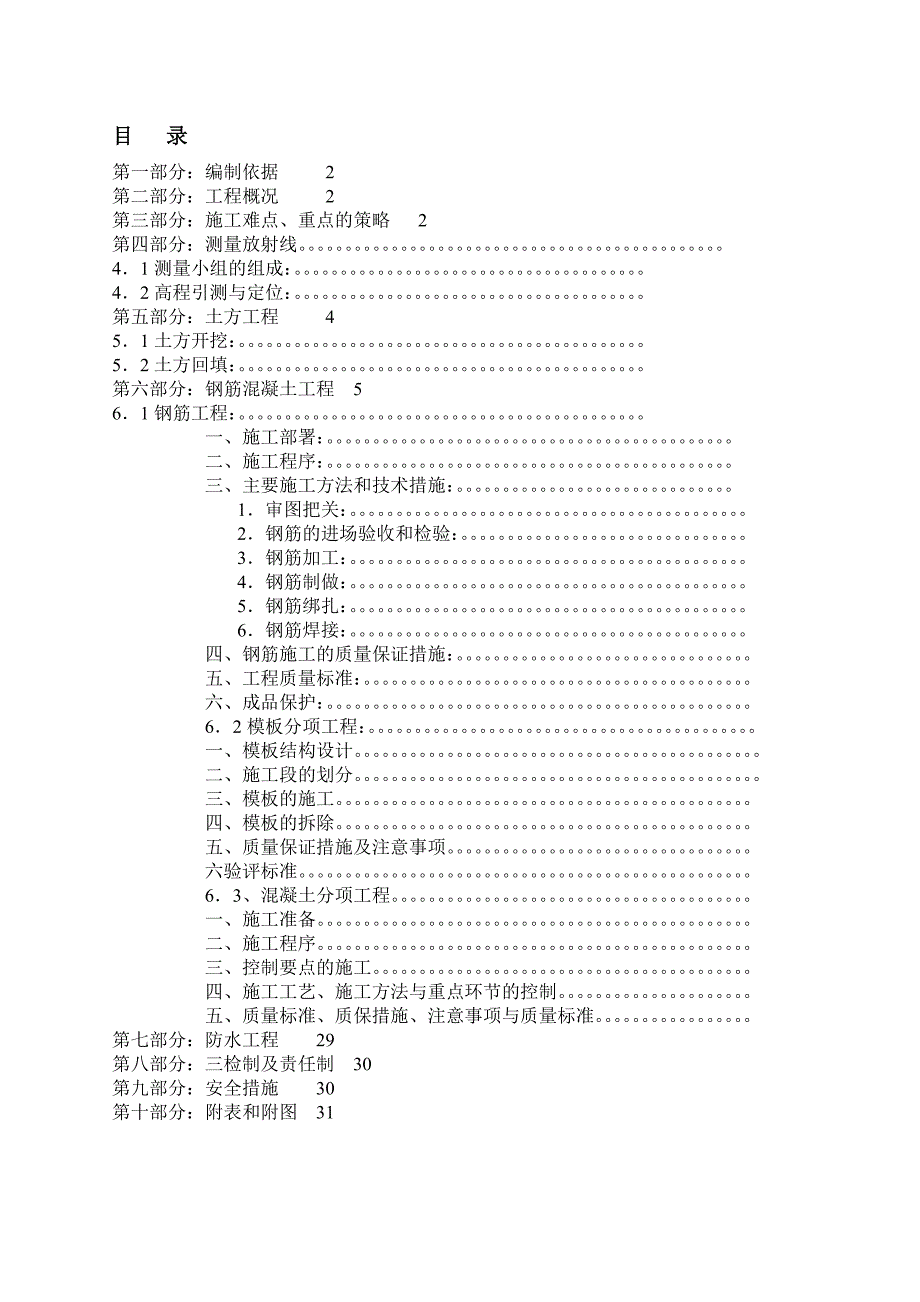

1、;地下车库施工方案目 录第一部分:编制依据 2第二部分:工程概况 2第三部分:施工难点、重点的策略 2第四部分:测量放射线。41测量小组的组成:。42高程引测与定位:。第五部分:土方工程 451土方开挖:。52土方回填:。第六部分:钢筋混凝土工程 561钢筋工程:。一、 施工部署:。二、 施工程序:。三、 主要施工方法和技术措施:。1 审图把关:。2 钢筋的进场验收和检验:。3 钢筋加工:。4 钢筋制做:。5 钢筋绑扎:。6 钢筋焊接:。四、 钢筋施工的质量保证措施:。五、 工程质量标准:。六、 成品保护:。62模板分项工程:。一、模板结构设计。二、施工段的划分。三、模板的施工。四、模板的拆除

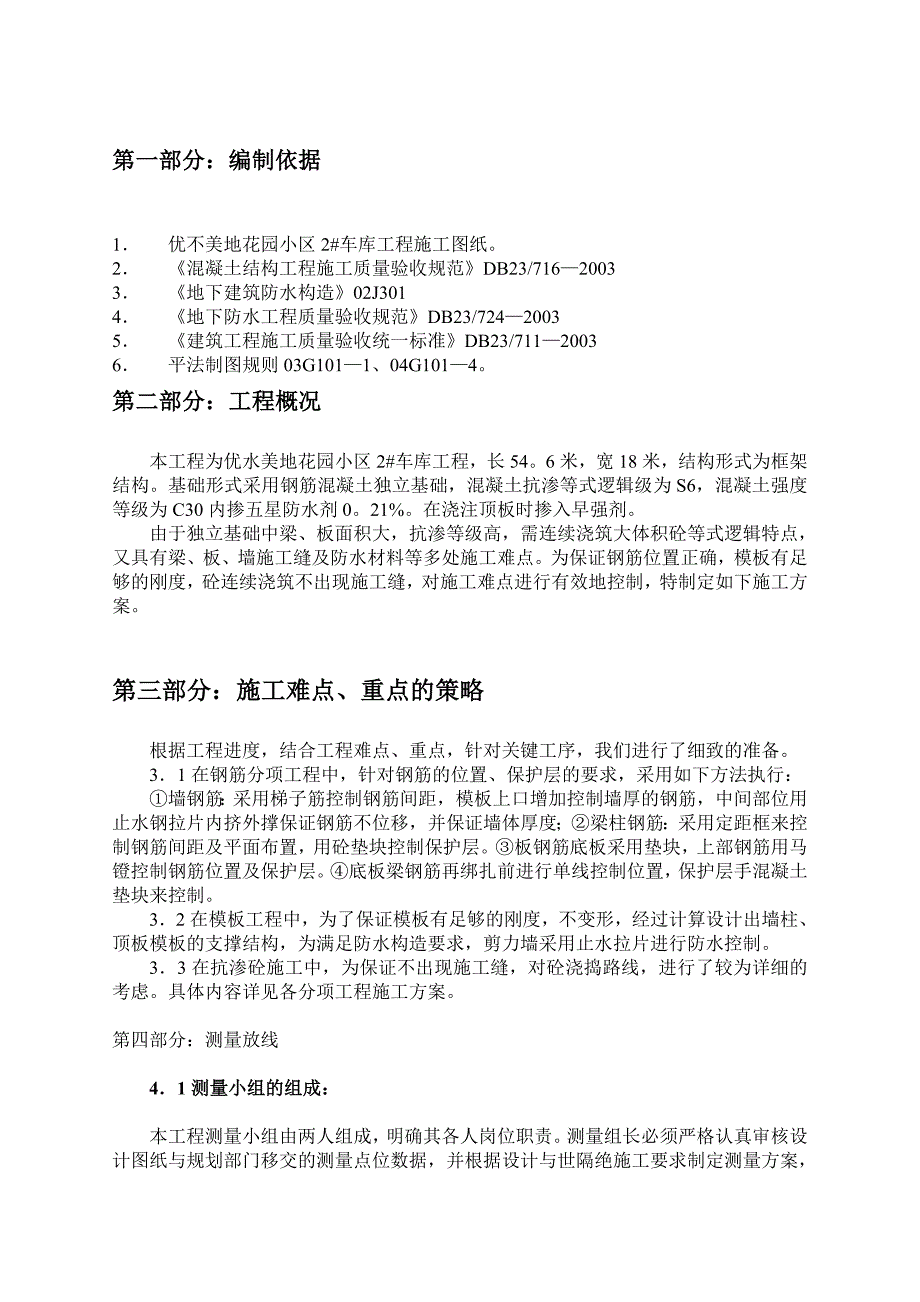

2、。五、质量保证措施及注意事项。六验评标准。63、混凝土分项工程。一、 施工准备。二、 施工程序。三、 控制要点的施工。四、 施工工艺、施工方法与重点环节的控制。五、 质量标准、质保措施、注意事项与质量标准。第七部分:防水工程 29第八部分:三检制及责任制 30第九部分:安全措施 30第十部分:附表和附图 31第一部分:编制依据1 优不美地花园小区2#车库工程施工图纸。2 混凝土结构工程施工质量验收规范DB23/71620033 地下建筑防水构造02J3014 地下防水工程质量验收规范DB23/72420035 建筑工程施工质量验收统一标准DB23/71120036 平法制图规则03G1011、
3、04G1014。第二部分:工程概况本工程为优水美地花园小区2#车库工程,长54。6米,宽18米,结构形式为框架结构。基础形式采用钢筋混凝土独立基础,混凝土抗渗等式逻辑级为S6,混凝土强度等级为C30内掺五星防水剂0。21%。在浇注顶板时掺入早强剂。由于独立基础中梁、板面积大,抗渗等级高,需连续浇筑大体积砼等式逻辑特点,又具有梁、板、墙施工缝及防水材料等多处施工难点。为保证钢筋位置正确,模板有足够的刚度,砼连续浇筑不出现施工缝,对施工难点进行有效地控制,特制定如下施工方案。第三部分:施工难点、重点的策略根据工程进度,结合工程难点、重点,针对关键工序,我们进行了细致的准备。31在钢筋分项工程中,针
4、对钢筋的位置、保护层的要求,采用如下方法执行:墙钢筋:采用梯子筋控制钢筋间距,模板上口增加控制墙厚的钢筋,中间部位用止水钢拉片内挤外撑保证钢筋不位移,并保证墙体厚度;梁柱钢筋:采用定距框来控制钢筋间距及平面布置,用砼垫块控制保护层。板钢筋底板采用垫块,上部钢筋用马镫控制钢筋位置及保护层。底板梁钢筋再绑扎前进行单线控制位置,保护层手混凝土垫块来控制。32在模板工程中,为了保证模板有足够的刚度,不变形,经过计算设计出墙柱、顶板模板的支撑结构,为满足防水构造要求,剪力墙采用止水拉片进行防水控制。33在抗渗砼施工中,为保证不出现施工缝,对砼浇捣路线,进行了较为详细的考虑。具体内容详见各分项工程施工方案
5、。第四部分:测量放线41测量小组的组成:本工程测量小组由两人组成,明确其各人岗位职责。测量组长必须严格认真审核设计图纸与规划部门移交的测量点位数据,并根据设计与世隔绝施工要求制定测量方案,建立测量工作制度,做好自检工作,为规范化、标准化施工打下良好基础。42高程引测与定位:以新建建筑物为基础,通过测算利用直角坐标法确定纵、横方向四个轴线控制桩,经闭合无误后,用混凝土浇筑桩身加以保护,并标明网点及轴线号。以原有振富3#点做为高程控制水准点,高程引测后标明高程并做好记录。本工程对施工测量要求比较高,为了确保工程质量达到标准,仪器使用前,应经法定检测部门检测合格后方可使用。43建筑物轴线的平面控制:
6、为使建筑物定位放射线时轴线测量准确,在放线前,将现场杂物及障碍物铲除干净,达到通视的程度。并将放射线路径的标高测量出来,计算出高差,以备调整由于场地的高差而产生的测量。建立平面轴线控制网:测量仪器、工具。在测量前必须经专业部门检验校正,测量使用的钢尺选用50米长的塑钢钢尺,以减小测量误差和导尺次数。(1) 依据新建建筑物的轴线位置关系,建立轴线平面控制网。(2) 建筑物两道主控制轴:横向一道,纵向一道。放线时,选用钢尺能一次测量到位的,以两个区段的轴线点作为主控轴,以便减小由于导尺和移动仪器所产生的测量误差。(3) 主控轴确定后,确定两道辅助控制轴,以便精确控制建筑物的轴线位置。44基础放线措
7、施541轴线:考虑土方开挖对控制网点的影响,土方施工前,将控制网标志桩延伸到施工影响区以外的地方,妥善保护,确保标志桩不被破坏,土方开挖完成后,利用标志桩将控制轴线投射到基础基底,根据控制线测设出独立基础及条形基础的位置。542标高:利用给定的标高控制网点,将基础标高控制点测到基槽侧壁上,高出基底0。51米,用来控制基础标高。第五部分:土方工程51土方开挖本工程施工地点在非耕种农田土上,地下避免不了会有沟、深井、池塘和大树等障碍物,所以基础施工前必须按建筑场地墓坑探查与处理现行规程进行探查处理。如果遇到异常情况或与地质勘查报告不符时,鹫民建设单位、设计院商定处理方案。对施工现场挖土区域内的地下
8、部分不良情况进行仔细调查,先与建设单位及相关政府部门积极配合,明确地下障碍物的种类、数量、位置、埋深等,经建设单位相关主管部门确认,无误后方可进行障碍物的清除开挖区域内的地上、地下障碍物(包括各种管道、管线、人防等)完全清除,同时管道、管线的改线路工作全部工作完,并经有关部门批准后方可进行挖土。开挖过程中测量组跟踪抄平,防止超挖。施工中挖出的土方,全部外运。开挖过程中,随时注意边坡有无松动现象,设置足够照明措施,以保证施工安全。411施工工序:场地平整测量放线定位土方机械开挖至-2。0m 运输 井点降水 土方机械开挖至距基地300 人工清土 验槽 验收412施工方法:场地开挖以机械挖土为主,人
9、工挖土为辅配合进行土方开挖,在开挖过程中将采取有效措施,充分保证基坑边坡。(1)基坑深度:基础开挖至-2.6米(2) 基坑宽度:由于本工程所处地段地下水位一般,除预留施工工作而外还应将降水工作面考虑进去,因此沿建筑物外边线长、宽两侧各加4米作为工作面预留。(3)边坡维护:沿周长部间隔1。0米,边坡采用钢管维护,横向通长水平保护架外挂塑料密目网。52土方回填(一) 施工准备1 场地准备:施工现场距槽边10米范围内场地必须平整,用立式夯机场地机械夯实,以利通行。2 技术准备:A、 填深度:室外由自然地面至槽底室外回填下口水平宽度;按施工图及现场降水需要5。5米工作面。B、 回填方法::机械回填。C
10、、 回填完毕后沿地下室顶板做坡度为3%的土坡夯实以利排水。3 材料准备:4 机械、人力、机具准备:A、 机械、机具:20吨自卸式翻斗车:5台。50铲车:1台(一台备用)。B、 人力:机械工6人,力工20人。两班24小时作业。(二) 施工程序杂物清理一分层回填一分层铺平一分层夯实第六部分:钢筋混凝土工程61钢筋工程一、施工部署:(1)因本工程面积大、工期紧,在满足设计、规范要求的前提下,外墙、柱钢筋绑扎一次成型。梁、板采用绑扎搭接。墙体止水钢板安置、焊接归到钢筋工程。(2)钢筋间距及保护层的控制方法:剪力墙水平筋、立筋柱采用塑料垫块来保证保护层厚度。(3)熟悉图纸,计算工程量:约120余吨,考虑
11、工期,各种机械所需的台数如下 :弯曲机:1台,调直机:1台,切断机1台,直螺纹机:2台。调直、切断、直螺纹机及各种易损件(如:切断片)等,准备齐全且调试完毕。从原材料堆放到成品现场,根据调直、画线、切断、弯曲、焊接流水安装调试,并挂上安全标识牌,机械操作着必须按“定入、定机、定岗”三定制度挂机械负责人牌。(4)现场堆放必须整齐达到文明施工标准,地面要无砂土,料场区用红砖砌成梗形,抹灰,使原材料腾空架起,以免钢筋塌地生锈,在硬化地面时一定要有坡度排水。(5)各种原材料必须挂牌,注明产地,进场日期、规格、数量等标识牌。(6)钢筋棚用钢管作支架,用石棉瓦作棚盖,在棚上设碘钨灯并安装好防护罩,以免在立起钢筋时发生触电事故。(7)工具:后台:直尺、料台抄平,料台定尺等需准备齐全。前台:绑钩、米尺、线绳、线坠。
