住宅楼基坑开挖施工方案.doc

上传人:p** 文档编号:954386 上传时间:2024-05-28 格式:DOC 页数:19 大小:316.43KB
下载 相关 举报
住宅楼基坑开挖施工方案.doc_第1页
第1页 / 共19页
住宅楼基坑开挖施工方案.doc_第2页
第2页 / 共19页
住宅楼基坑开挖施工方案.doc_第3页
第3页 / 共19页
住宅楼基坑开挖施工方案.doc_第4页
第4页 / 共19页
住宅楼基坑开挖施工方案.doc_第5页
第5页 / 共19页
住宅楼基坑开挖施工方案.doc_第6页
第6页 / 共19页
住宅楼基坑开挖施工方案.doc_第7页
第7页 / 共19页
住宅楼基坑开挖施工方案.doc_第8页
第8页 / 共19页
住宅楼基坑开挖施工方案.doc_第9页
第9页 / 共19页
住宅楼基坑开挖施工方案.doc_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼基坑开挖施工方案.doc》由会员分享,可在线阅读,更多相关《住宅楼基坑开挖施工方案.doc(19页珍藏版)》请在第壹文秘上搜索。

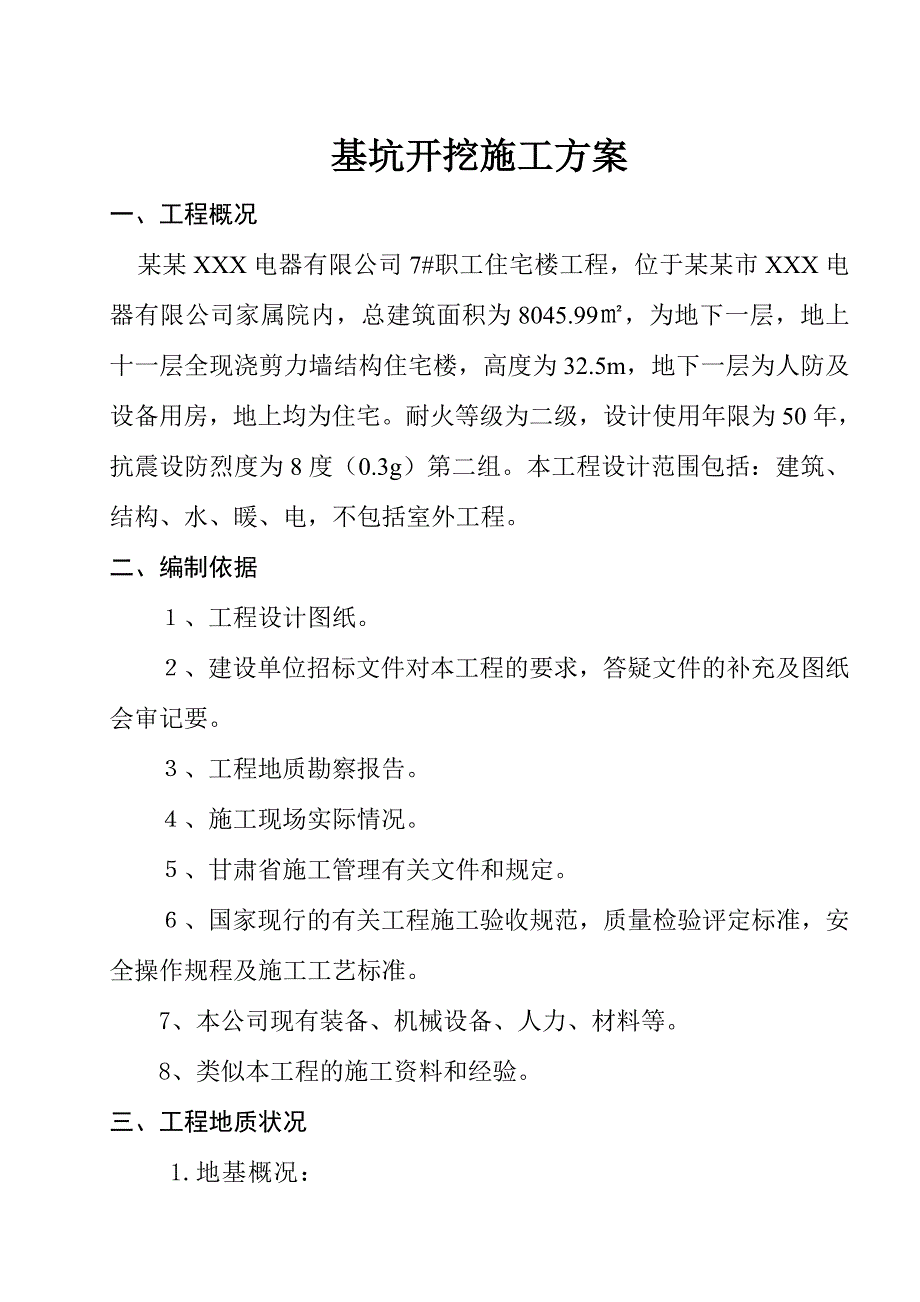

1、基坑开挖施工方案一、工程概况某某XXX电器有限公司7#职工住宅楼工程,位于某某市XXX电器有限公司家属院内,总建筑面积为8045.99,为地下一层,地上十一层全现浇剪力墙结构住宅楼,高度为32.5m,地下一层为人防及设备用房,地上均为住宅。耐火等级为二级,设计使用年限为50年,抗震设防烈度为8度(0.3g)第二组。本工程设计范围包括:建筑、结构、水、暖、电,不包括室外工程。二、编制依据、工程设计图纸。、建设单位招标文件对本工程的要求,答疑文件的补充及图纸会审记要。、工程地质勘察报告。、施工现场实际情况。、甘肃省施工管理有关文件和规定。、国家现行的有关工程施工验收规范,质量检验评定标准,安全操作

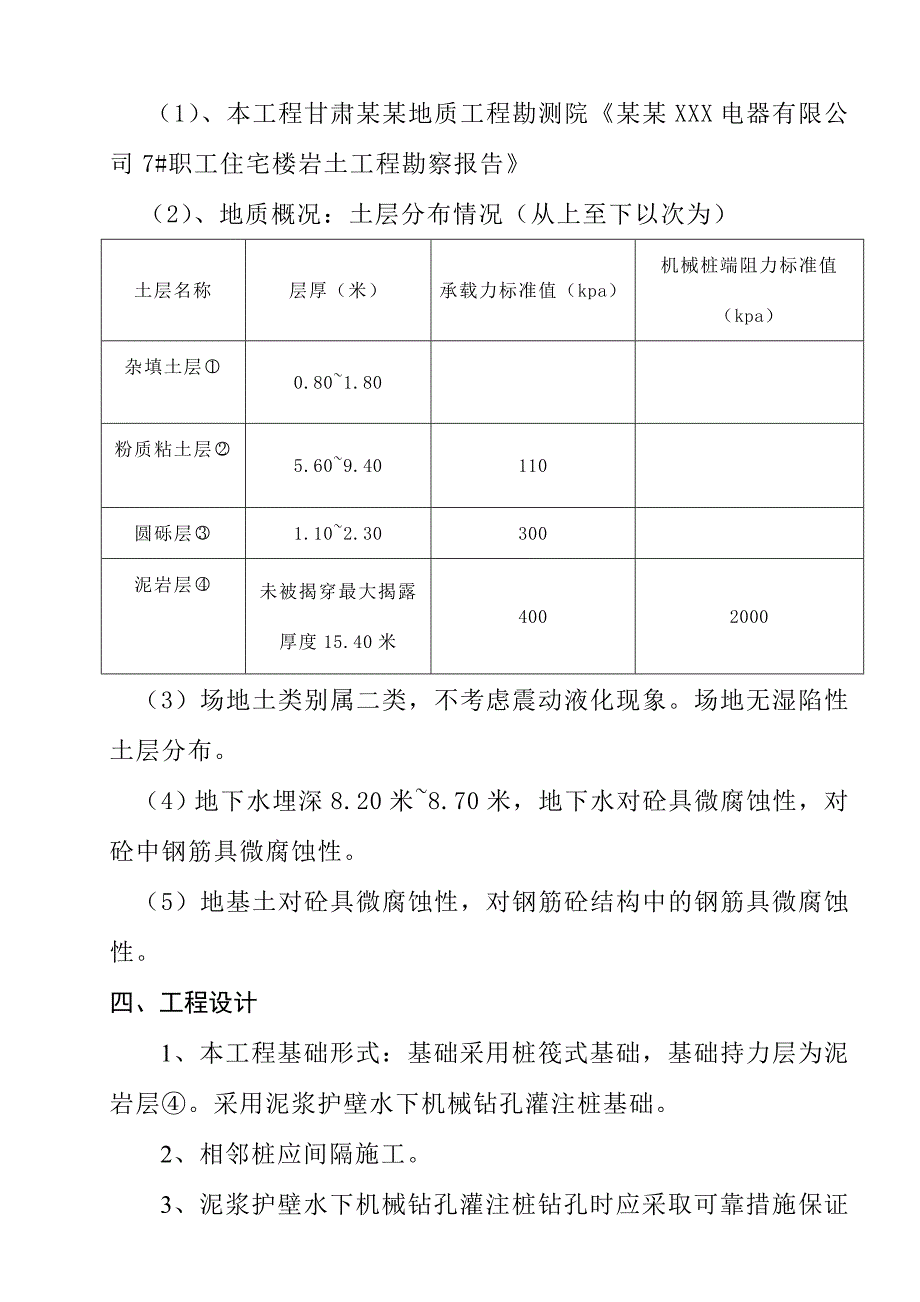

2、规程及施工工艺标准。7、本公司现有装备、机械设备、人力、材料等。8、类似本工程的施工资料和经验。三、工程地质状况1.地基概况:(1)、本工程甘肃某某地质工程勘测院某某XXX电器有限公司7#职工住宅楼岩土工程勘察报告(2)、地质概况:土层分布情况(从上至下以次为)土层名称层厚(米)承载力标准值(kpa)机械桩端阻力标准值(kpa)杂填土层0.801.80粉质粘土层5.609.40110圆砾层1.102.30300泥岩层未被揭穿最大揭露厚度15.40米4002000(3)场地土类别属二类,不考虑震动液化现象。场地无湿陷性土层分布。(4)地下水埋深8.20米8.70米,地下水对砼具微腐蚀性,对砼中钢

3、筋具微腐蚀性。(5)地基土对砼具微腐蚀性,对钢筋砼结构中的钢筋具微腐蚀性。四、工程设计1、本工程基础形式:基础采用桩筏式基础,基础持力层为泥岩层。采用泥浆护壁水下机械钻孔灌注桩基础。2、相邻桩应间隔施工。3、泥浆护壁水下机械钻孔灌注桩钻孔时应采取可靠措施保证人员安全及成孔质量。4、一层0.000相当于 1119.60米,地下室相对标高-4.920,地下室筏板900厚、垫层150厚,井桩标高-5.720。五、施工方案的初步设计(一)施工计划步骤本工程施工现场比较狭小,又是大开挖泥浆护壁桩基础,结合工程结构和现场实际情况,我们初步分两次进行土方开挖,第一次开挖深度2.5米,第二次挖至设计标高,这样

4、有利于施工现场材料和设备的堆放和管理。同时也弥补了施工现场的狭小不足。对于开挖的土方全部进行外运,现场无堆放场地,还考虑泥浆护壁桩、积水坑等的出土,我施工单位计划在计算余土外运时,一次性把泥浆护壁桩、基坑等的出土提前外运,以减少二次倒运,节约了时间,同时也加快了工程进度。(二)土方开挖计算1、地下室一层结构尺寸见土方开挖平面布置图。2、室内外高差900mm。一层0.000相当于1119.60,室外地平标高位1118.70。3、基坑开挖面积:、基坑上口按0.50放坡,63.8825.30=1616.16m2、基坑底部面积:58.8820.301195.26m24、井桩桩顶实际施工标高-5.720

5、,井桩平均深度约6.00米,合计井桩数量104根,余土外运313m3左右。积水坑等余土外运80m3,合计余土外运400m3。5、余土外运方量:(1616.16+1195.26)5.227309.69m3六、施工准备1、完成测量控制网的设置,包括控制基线、轴线和水准基点。场地平整进行方格网桩的布置和标高测设,计算挖填土方量,对建筑物做好定位轴线的控制测量和校核;进行土方工程的测量定位放线,并经检查复核无误后,作为施工控制的依据。2、机械设备:反铲挖掘机1台,自卸式翻斗车5辆。车辆进入施工现场后进行统一管理,对所需机械设备进行检查调试,确保开挖顺利进行,并设专人统一指挥开挖、装车及车辆出入。3、作

6、业人员:在机械开挖的同时,有15名作业人员配合机械开挖,对机械开挖不到的死角、剩余土方进行及时清理,以免造成机械开挖剩余过多,增加人工土方二次转运及垂直运输。挖至距离底标高10cm20cm时,采用人工清理基底。根据开挖情况及时地对基坑坑底标高进行测量,尽量避免超挖、少挖现象。4、完成必需的临时设施,包括生产设施及生活设施及机械进出和土方运输道路、临时供水供电线路。5、对附近原有建筑物、电缆沟、塔架等采取有效防护加固措施。7、制定好现场场地平整、基坑开挖施工方案,绘制施工总平面布置图和基坑土方开挖图,确定开挖路线、顺序,基底标高、边坡坡度、排水沟、集水井位置及土方堆放地点,深基坑开挖还应提出支护

7、、边坡保护和降水方案。8、在施工区域内做好临时性或永久性排水设施,或疏通原有排水系统,场地向排水沟方向应做成不小于0.002的坡度,使场地不积水。七、基坑开挖顺序1、根据施工计划分两段进行土方开挖,第一段:主体部分917轴,第二段:91轴。2、基坑开挖由北A17轴线依次向1A轴线进行开挖。八、开挖作业(一)施工操作方法1、反铲挖掘机作业方法多采用180度旋转方式。运土汽车布置于挖土机的后面或侧面。开挖时的行进路线,挖掘机在工作面一侧直线后退开挖;挖掘机做之字形移动;开挖工作面的台阶高度一般不宜超过4m,同时要经常注意边坡稳定。2、当一次开挖深度超过挖土机最大挖掘高度(5m以内)时,宜分二三层开

8、挖,需修筑坡道,作为机械和运土汽车进出通道。挖出的土方运至弃土场堆放,最后将斜坡道挖掉,坑边应留部分土作基坑回填之用,以减少土方二次搬运。3、基坑边角部位,机械开挖不到之处,应用少量人工配合清坡,将松土清至机械作业半径范围内,再用机械运走。4、对面积和深度均较大的基坑,通常采用分层挖土施工法。使用大型土方机械在坑下作业。如为软土地基或在雨期施工,进入基坑行走需铺垫钢板或铺路基箱垫道。5、机械开挖应由深而浅,基底应预留一层200mm厚用人工清底找平,应避免超挖和基底土遭受扰动。(二)土方开挖质量控制管理措施1、土方开挖前,建筑物位置的标准线桩及基坑开挖线必须经过复测检查;根据现场周边条件及场地情

9、况考虑节约工程投资,加快进度,土方开挖采用机械放坡式开挖,放坡按10.50进行。2、根据现场土方量,选用一台反铲挖掘机进行分层开挖,挖至基底20cm左右采用人工平整。3、挖土时,由自然地坪坡向基坑,基坑土方挖完后,逐步后退,抬高出地面。4、机械挖土完毕,人工平整之前,由建设单位会同设计单位、地质勘察单位、监理单位、施工单位对基坑进行原位测试,符合要求后可进入下道工序施工。5、基坑开挖时需注意事项A、在自然地面放出开挖线,按设计坡度制作坡度三角尺,用线锤或水平尺严格控制开挖坡度。B、严格控制开挖坡度,放坡面必须人工修整,严禁出现倒坡。C、开挖过程中加强轴线、标高控制,及时复撒灰线,避免超挖。D、

10、基坑周边2米范围内做成2坡度,防止地面水渗入或流入基坑引起塌方。(三)质量标准1、主控项目基坑基底的土质必须符合设计要求,并严禁扰动。2、允许偏差项目机械挖方工程外形尺寸的允许偏差及检验方法见下表。机械挖方工程外形尺寸的允许偏差和检验方法项次项 目允许偏差(mm)检验方法1标 高+0 -50100用水准仪检查或拉线尺量检查2长度、宽度(由设计中心向两边量)-0-0用经纬仪、拉线和尺量检查3边坡坡度-0-0观察或用坡度尺检查注:1.基坑、管沟机械开挖应配人工清底修坡2.项次3的偏差系指边坡坡度不应偏陡(四)、成品保护1、开挖时应注意保护测量控制定位桩、轴线桩、水准基桩,防止被挖土和运土机械设备碰

11、撞、行驶破坏。2、基坑四周应设排水沟、集水井,场地应有一定坡度,以防雨水浸泡基坑和场地。3、夜间施工应设足够的照明,防止地基、边坡超挖。4、深基坑开挖的支护结构,在开挖全过程中要做好保护,不得随意拆除或损坏。九、基坑开挖安全措施(一)安全措施1、开挖边坡土方,严禁切割坡脚,以防导致边坡失稳;当山坡坡度陡于五分之一,或在软土地段,不得在挖方上侧堆土。2、机械行驶道路应平整、坚实,必要时,底部应铺设枕木、钢板或路基箱垫道,防止作业时下陷;在饱和软土地段开挖土方;应先降低地下水位,防止设备下陷或基土产生侧移。3、机械挖土应分层进行,合理放坡,防止塌方、溜坡等造成机械倾翻、淹埋等事故。用推土机回填,铲

12、刀不得超出坡沿,以防倾覆。陡坡地段堆土需设专人指挥,严禁在陡坡上转弯。正车上坡和倒车下坡的上下坡度不得超过35,横坡不得超过10,推土机陷车时,应用钢丝绳缓缓拖出,不得用另一台推土机直接推出。4、多台挖掘机在同一作业面机械开挖,挖掘机间距应大于10m;多台挖掘机械在不同台阶同时开挖,应验算边坡稳定,上下台阶挖掘机前后应相距30m以上,挖掘机离下部边坡应有一定的安全距离,以防造成翻车事故。5、在有支撑的基坑中挖土时,必须防止碰坏支撑,在坑沟边使用机械挖土时,应计算支撑强度,危险地段应加强支撑。6、机械施工区域禁止无关人员进入场地内。挖掘机工作回转半径范围内不得站人或进行其它作业。土石方爆破时,人

13、员及机械设备应撤离危险区域。挖掘机、装载机卸土,应待整机停稳后进行,不得将铲斗从运输汽车驾驶室顶部越过;装土时任何人都不得停留在装土车上。7、挖掘机操作和汽车装土行驶要听从现场指挥;所有车辆必须严格按规定的开行路线行驶,防止撞车。8、挖掘机行走和自卸汽车卸土时,必须注意上空电线,不得在架空输电线路下工作。9、夜间作业,机上及工作地点必须有充足的照明设施,在危险地段应设置明显的警示标志和护栏。10、对进场的机械设备都进行检查,合格后方可进行作业。11、本工程基坑开挖5m左右,依地质勘察报告土质较松散,东、北、南三面采用放坡1:0.50即可满足施工要求,西面因距离生活区地下电缆沟太近,难以保证放坡

14、系数,施工时依据浅土层情况由专业基坑支护队伍采用土钉墙支护方式进行施工。12、基坑排水措施:在基坑四周设有排水沟,东边、南边、西边、北边的水均排入市政排水设施。13、临边防护:当基坑开挖深度达到施工要求时,在基坑四周设置防护栏,由上下两层组成,并每2m设栏杆柱,上杆离地面高1.2m,下杆离地面高0.5m,将栏杆柱打入地下50cm70cm,钢管离坑边约30cm,防护栏杆搭设完成后,应紧密不动摇,且能经受一定的撞击,即在上杆任何位置能经受1KN外力,并绑扎密目网以防现场作业人员穿越栏杆。(二)施工注意事项1、机械化挖土应绘制详细的土方开挖图,规定开挖路线、顺序、范围、底部各层标高,边坡坡度,排水沟

15、、集水井位置及流向,弃土堆放位置等,避免混乱,造成超挖、乱挖,应尽可能的使机械多挖,减少机械超挖和人工挖方。2、对某些面积不大、深度较大的基坑,一般亦宜尽量利用挖土机开挖,不开或少开坡道,采用机械接力挖运土方的办法和人工与机械合理的配合挖土,最后用搭设枕木垛的方法,使挖土机械开出基坑。3、在斜坡地段挖方时,应遵循由上而下、分层开挖的顺序,以避免破坏坡脚,引起滑坡。4、做好地面排水措施,以拦阻附近地面的地表水,防止流入场地和基坑内,扰动地基。5、基坑开挖完成后,应尽快进行下道工序施工,如不能及时进行施工,应预留一层200300mm以上土层,在进行下道工序前挖去,以避免基底土遭受扰动,降低承载力。十、坑壁支护(一)在基坑开挖过程中,土壁的稳定主要是由土体的摩擦力和粘结力来保持平衡的,一但土体在外力作用下失去平衡,土壁就会坍塌,不但影响施工,也会危及施工人员安全。1、边坡的确定:为了有利于施工和安全,基坑开挖边坡放大。根据本场地土质情况,采用边坡最佳方案I1:0.50的稳定放坡。2、施工过程中如发现壁侧地质松动,裂纹等不安全因素时,采

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
