住宅楼基础混凝土施工方案#山西.doc

上传人:p** 文档编号:954403 上传时间:2024-05-28 格式:DOC 页数:27 大小:122.50KB
下载 相关 举报
住宅楼基础混凝土施工方案#山西.doc_第1页
第1页 / 共27页
住宅楼基础混凝土施工方案#山西.doc_第2页
第2页 / 共27页
住宅楼基础混凝土施工方案#山西.doc_第3页
第3页 / 共27页
住宅楼基础混凝土施工方案#山西.doc_第4页
第4页 / 共27页
住宅楼基础混凝土施工方案#山西.doc_第5页
第5页 / 共27页
住宅楼基础混凝土施工方案#山西.doc_第6页
第6页 / 共27页
住宅楼基础混凝土施工方案#山西.doc_第7页
第7页 / 共27页
住宅楼基础混凝土施工方案#山西.doc_第8页
第8页 / 共27页
住宅楼基础混凝土施工方案#山西.doc_第9页
第9页 / 共27页
住宅楼基础混凝土施工方案#山西.doc_第10页
第10页 / 共27页
亲,该文档总共27页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼基础混凝土施工方案#山西.doc》由会员分享,可在线阅读,更多相关《住宅楼基础混凝土施工方案#山西.doc(27页珍藏版)》请在第壹文秘上搜索。

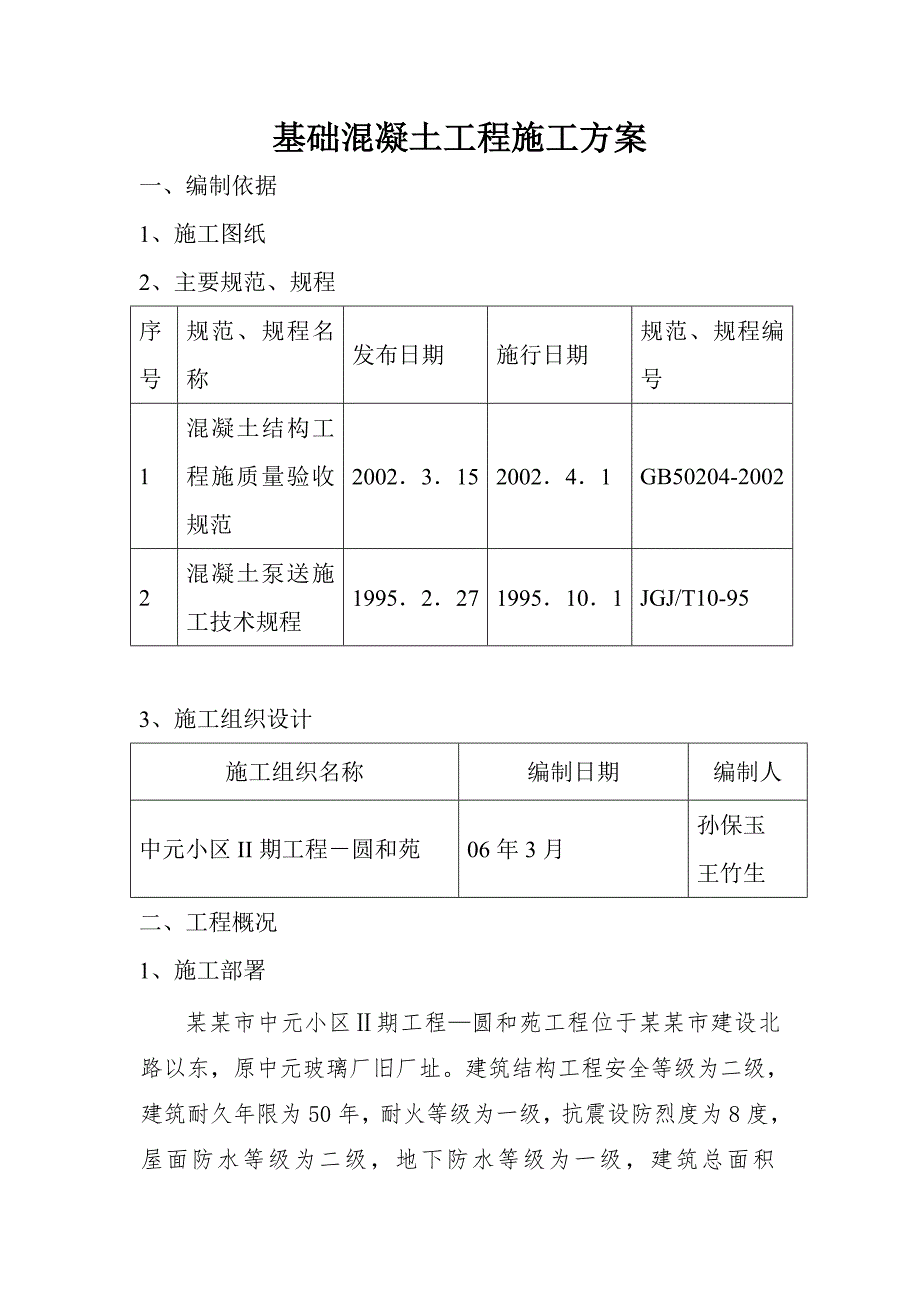

1、基础混凝土工程施工方案一、编制依据1、施工图纸2、主要规范、规程序号规范、规程名称发布日期施行日期规范、规程编号1混凝土结构工程施质量验收规范2002315200241GB50204-20022混凝土泵送施工技术规程19952271995101JGJ/T10-953、施工组织设计施工组织名称编制日期编制人中元小区II期工程圆和苑06年3月孙保玉王竹生二、工程概况1、施工部署某某市中元小区期工程圆和苑工程位于某某市建设北路以东,原中元玻璃厂旧厂址。建筑结构工程安全等级为二级,建筑耐久年限为50年,耐火等级为一级,抗震设防烈度为8度,屋面防水等级为二级,地下防水等级为一级,建筑总面积39529.1

2、9,东西长55.1m,南北宽121.4m,地下一层,地上主楼A、B座为十八层,裙楼四层,屋顶上设水箱间、电梯机房,总高度64.5 m,其中地下室层高为3.9m, 、首层至四层层高为4.5m,五至十八层层高为2.9m。2、各部位混凝土具体情况项目名称构件部位砼强等级备注中元小区期工程AE、TL轴基础梁板C40S8抗渗混凝土-15层顶框架柱、剪力墙C40地下室外墙S8抗渗混凝土610层顶框架柱、剪力墙C3511层以上框架柱、剪力墙C30梁、板C30楼梯、圈梁、过深、构造柱C20中元小区期工程KF、YU轴基础梁、板C30S8抗渗混凝土-14层顶框架柱、剪力墙、C30地下室外墙S8抗渗混凝土梁、板C3

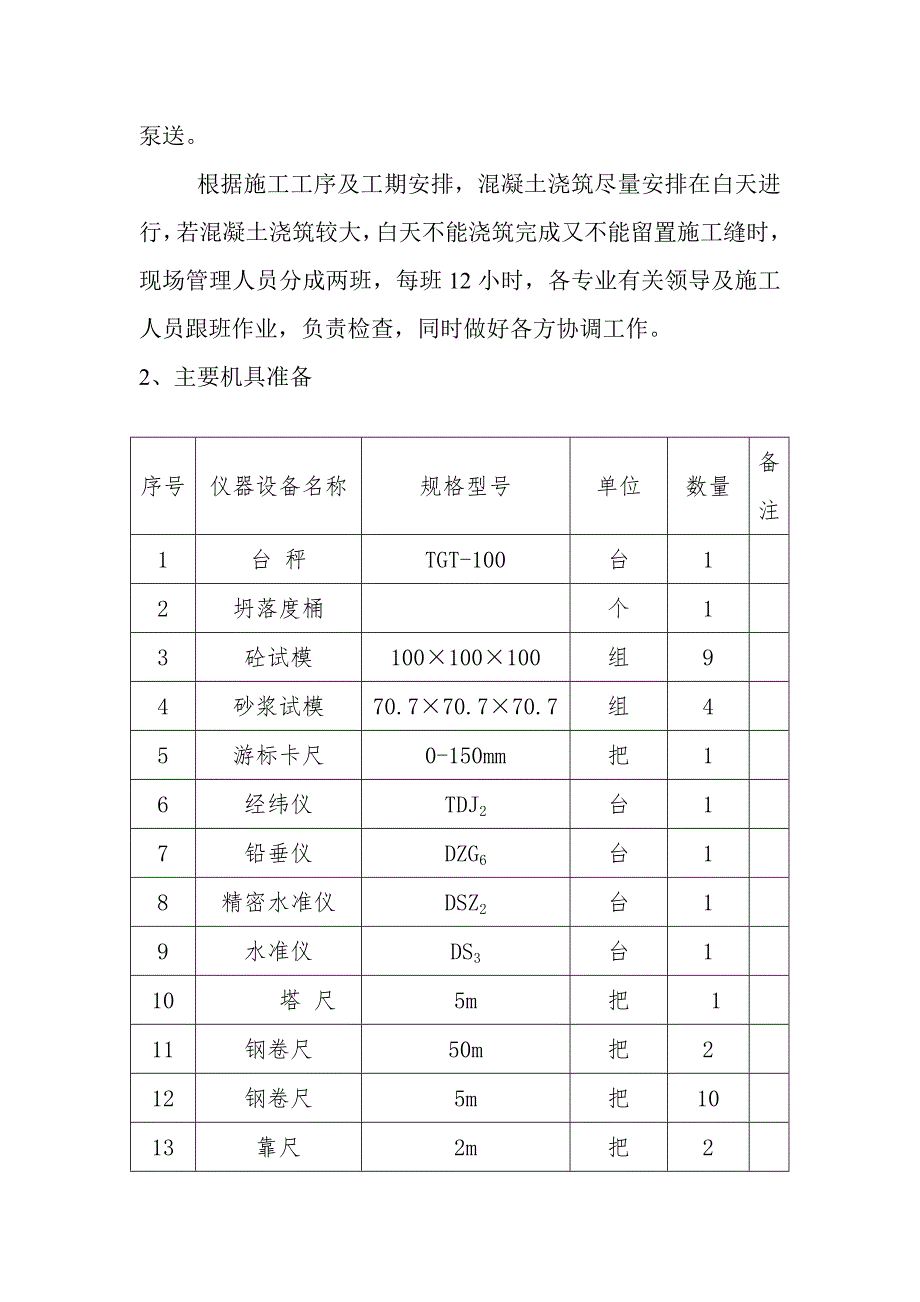

3、0楼梯、圈梁、过梁、构造柱C20(1)、施工要求本工程全部采用商品混凝土,一次性浇灌、1、先施工墙、柱分项,2、后施工梁、板、梯分项。柱、梁、板、墙体均采用泵送。 根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,若混凝土浇筑较大,白天不能浇筑完成又不能留置施工缝时,现场管理人员分成两班,每班12小时,各专业有关领导及施工人员跟班作业,负责检查,同时做好各方协调工作。2、主要机具准备序号仪器设备名称规格型号单位数量备注1台 秤TGT-100台12坍落度桶个13砼试模100100100组94砂浆试模70.770.770.7组45游标卡尺0-150mm把16经纬仪TDJ2台17铅垂仪DZG6台

4、18精密水准仪DSZ2台19水准仪DS3台110塔 尺5m把111钢卷尺50m把212钢卷尺5m把1013靠尺2m把214塞尺0-15mm把215百格网把23、施工流水段划分基础结构施工流水段划分名称资料填写名称备注AE筏板至地下室顶板FK筏板至地下室顶板TL筏板至地下室顶板4、施工缝置位置 底板按后浇带划分浇筑,不留施工缝。柱施工缝留要梁下皮以上1。墙施工缝留在板(梁)下皮以上1。楼梯施工缝在楼梯所在楼层休息平台、上跑(去上一层)楼梯踏步及临侧墙宽度范围之内,另一方面为休息平台宽度的1/3处。3.2.3.4施工准备1、技术准备(1)施工技术人员认真熟悉施工图,了解混凝土强度等级、后浇带及施工

5、缝的构造要求。(2)在混凝土浇筑以前,将商品混凝土搅拌站资质和拟用的混凝土配比资料及有关混凝土碱含量等试报告呈报监理工程师及结构设计工程师审阅。(3)制定混凝土试块试验计划,检查混凝土标养试验室(沿用一期施工时搭建的试验室)的温湿环境,以满足需求。2、机具准备(1)根据本工程声地窄小的实际情况,配置1台HBT60型混凝土地泵24小时不间断浇筑,确保工期的如期实现。(2)垂直运输为2台塔式起重机,臂长47 m,塔吊区由人工倒运物料。(3)配置足够30和50振动棒,平板振动器、水平标尺杆。标准层混凝土浇筑机具一览表名称数量名称数量插入式振捣器10三级配电箱6碘钨灯103、材料准备(1)本工程混凝土

6、全部采用商品混凝土。商品混凝土由某某市恒台混凝土有限现任公司供应,另选鸿峰商品混凝土有限公司作为应急供应方。(2)混凝土的供应:连续浇筑楼板、墙混凝土时保证15min浇筑一车混凝土的供应需求。(3)按照施工方案要求准备混凝土养护材料,如塑料布、养护剂、阻燃草袋等。4、人员准备(1)混凝土用工数量详见下表部位人数基础底板40+0.000以下100(2)泵送操作人员必须经过专门培训后,方可上岗操作。5、施工现场准备(1)钢筋的隐检工作已经完成,并已核实预埋件、线管、孔洞的位置、数量及固定无误。(2)商品混凝土运输进入施工现场后将混凝土用地泵送到浇筑面上,用塔吊料斗浇筑。在施工过程中,加强通信联络和

7、调度,确保混凝土浇筑的连续均匀性。(3)为满足混凝土连续施工的需要,浇筑之前,应提前选择好行车路线和确定运输车数量,同时应做好沿途交通警察工作、工地附近居民工作,以防出现混凝土因交通和民扰出现问题。(4)模板的预检工作已经完成,模板标高、位置、尺寸准确符合设计要求,支架稳定、支撑和模板固定可靠,模板拼缝严密,符合规范要求。(5)由商品混凝土搅拌站试验室确定配合比及外加剂用量。(6)混凝土浇筑前组织施工人员进行施工方案的学习,由技术部门讲述施工方案,对重点部位单独交底,设专人负责,做到人人心中有数。(7)浇筑混凝土用架子、走道及工作平台,安全稳固,能够满足浇筑要求。(8)混凝土浇筑前,仔细清理泵

8、管内残留物,确保管畅通,仔细检查井字架加固情况。(9)各流水段结合部位施工缝均采用多层板(根据钢筋保护层厚度及钢筋间距切口)分隔。(10)提前签订商品混凝土供货合同,签订时由技术部门提供具体供应时间、标号、所需车辆数量及其间隔时间,特殊要求如抗渗、入模温度、水泥及预防混凝土碱集料反应所需提供的资料等。6、浇筑前的准备(1)模板内的杂物和钢筋上的油污等要清理干净,模板缝隙和孔洞要堵严,模板及其支架、钢筋、预埋件和管线等必须经过检查,做好预检、隐检记录,符合设计及有关规范要求后待监理人员验收后方可进行浇筑。(2)泵送混凝土对模板侧压力较大,模板支设要牢固。布料设备不得碰撞或直接搁置在模板上,要对模

9、板和支架应进行加固。(3)浇筑混凝土时,应注意保护好钢筋,一旦钢筋骨架发生变形或位移,应及时纠正。手动布料杆应设支架固定,不得直接支撑在钢筋骨架上。(4)混凝土泵送前应每车检查混凝土的坍落度。泵送混凝土坍落度的选用泵送高度(m)20以下20-50坍落度()100-140140-1603.2.3.5施工方法1、混凝土的浇筑(1)混凝土浇筑和振捣一般要求1)本工程分区流水施工,每一流水段内混凝土连续浇筑,如必须间歇,间歇时间应尽量缩短,并在下层混凝土初凝前将上层混凝土浇筑完毕。2)浇筑混凝土时为防止混凝土分层离析,混凝土由料斗、泵管内卸出时,其自由倾浇高度不得超过2m,超过时采用串筒或斜槽下落,混

10、凝土浇筑时不得直接冲击模板。3)浇筑混凝土时竖向结构混凝土前,底部先填以30050厚的同配合同比去石子砂浆。4)浇筑混凝土时设专人看模,经常观察模板、支架、钢筋,预埋件和预留孔洞的情况,当发生变形移位时立即停止浇筑,并在已浇筑的混凝土初凝前修整完好。5)使用30棒或50棒插入式振捣要快插慢拔,插点呈梅花形布置,按顺序进行,不得遗漏。移动间距不大于振动棒作用半径的1.5倍(50棒应为52.5,取50;30棒应为40.5,取40)。振捣上一层时插入下一层混凝土5以消除两层间的接缝。平板振捣器的移动间距,保证振动器的平板能够覆盖已振实部分的边沿。振捣时间以混凝土表面出现浮浆及不出现气泡、下沉为宜。(

11、2)混凝土浇筑要点1)垫层混凝土浇筑基槽验收合格后,钉控制桩(8 m8 m)用泵车进行混凝土浇筑。混凝土振捣采用平板式振捣器振捣,混凝土振捣密实,以钢筋棍上标高及水平标高小棉线为准检查平整度,高的铲掉,凹的补平,用水平刮杠杆刮平,表面再用抹子搓平,最后用铁抹子压光。混凝土养护采用蓄热法养护,在已浇筑混凝土表面覆盖一层塑料薄膜。2)底板混凝土浇筑底板混凝土采用商品混凝土,罐车运输,汽车泵浇灌输送混凝土的泵管采用100的无缝直管,为保证底板整体性,混凝土一次连续浇筑完毕,不留施工缝。底板商品混凝土标号C15,坍落度120140,要求使用水化热较低的矿渣水泥,并掺入膨胀剂、缓凝剂、减水剂,以保证底板

12、混凝土的各性能指标。尽量降低混凝土配合比中的用水量和水泥用量。本工程基础底板厚分别为0.8m和0.6或1.00m,根据设计图纸分区进行浇筑,采用全面分层浇筑方法。在浇筑区域内全面分层浇筑混凝土,要做到最上混凝土浇筑完毕回来浇筑最下层时,最下层混凝土还未初凝,如此逐层推进,直至整个底板浇筑完毕。混凝土若为矿渣水泥拌制,要求边振捣边排出泌水,并在初凝前1h-2h用木抹子抹平,以消除早期有可能产生的收缩裂缝。3)基础柱、墙混凝土浇筑 柱、墙混凝土浇筑前要先填以35与混凝土同配合比减石子砂浆。柱、墙混凝土分层浇筑,分层振捣,每次浇筑厚度根据现场使用振捣棒(50棒或30棒)而定,为其有效长度的1.25倍

13、(50棒应为43.75,取40;30棒应为33.75,取30),浇筑厚度采用尺杆配手把灯加以控制。墙洞口两侧混凝土高度保持一致,必须同时下灰,同时振捣,以防止洞口变形,大洞口下部模板开口补充振捣,后封闭洞口留设透气孔。振捣棒不得触动钢筋和预埋件,除上面振捣外下面要有人随时敲打模板检查是否漏振。墙体浇筑时振捣棒每隔6m放一台,不得来回搬动。柱、墙分两层浇筑时,在浇筑上一层混凝土前必须用无齿锯将施工缝边用无齿锯切割以保证施工缝顺直,切割时严格控制切割深度,不得触动钢筋。4)基础梁、板混凝土浇筑 梁板按框架格顺序浇筑,每框架格先将梁根据高度分层浇筑成阶梯形,当达到板底位置时即与板的混凝土一起浇筑,随

14、着阶梯形的不断延展,则可连续向前推进,倾倒混凝土方向与浇筑方向相反。5)楼梯混凝土浇筑 楼梯混凝土自下而上浇筑,先振实板混凝土,达到踏步位置后再与踏步混凝土一起浇筑。不断连续向上推进,并随时用木抹子将踏步上表面抹平。6)流水段施工缝处理措施 所有施工缝均采用多层板(根据钢筋保护层厚及钢筋间距切口)分隔,在下一流水段混凝土浇筑前,进行施工缝处理,处理前先在混凝土边沿弹通线,用无齿锯切割以保证施工缝顺直,切割时严格控制切割深度,以防触动钢筋,施工缝浮浆层剔除后混凝土浇水湿润,施工缝处理必须待混凝土强度达到1.2mpa。2、混凝土输送因声场地窄小,故选用一台地泵和一台汽车泵,地下室及首层选用汽车泵1台, 2层以上部分采用地泵。(1)要求最低输出量计算 在地下结构混凝土根据振捣浇筑过程中,分2个流水段,其中墙厚为250、,2.7米高的梁厚度最大,取其作为计算依据。浇筑混凝土时根据振捣棒的直径进行分层,分层厚度按50振捣棒确定,50振捣棒有效长度为35,分层厚度为:1.2535=43.75,下层混凝土初凝之前必须浇筑完上层混凝土按两层计算,混凝土 浇筑厚度0.875

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
