《住宅楼基础工程降水施工方案.doc》由会员分享,可在线阅读,更多相关《住宅楼基础工程降水施工方案.doc(38页珍藏版)》请在第壹文秘上搜索。

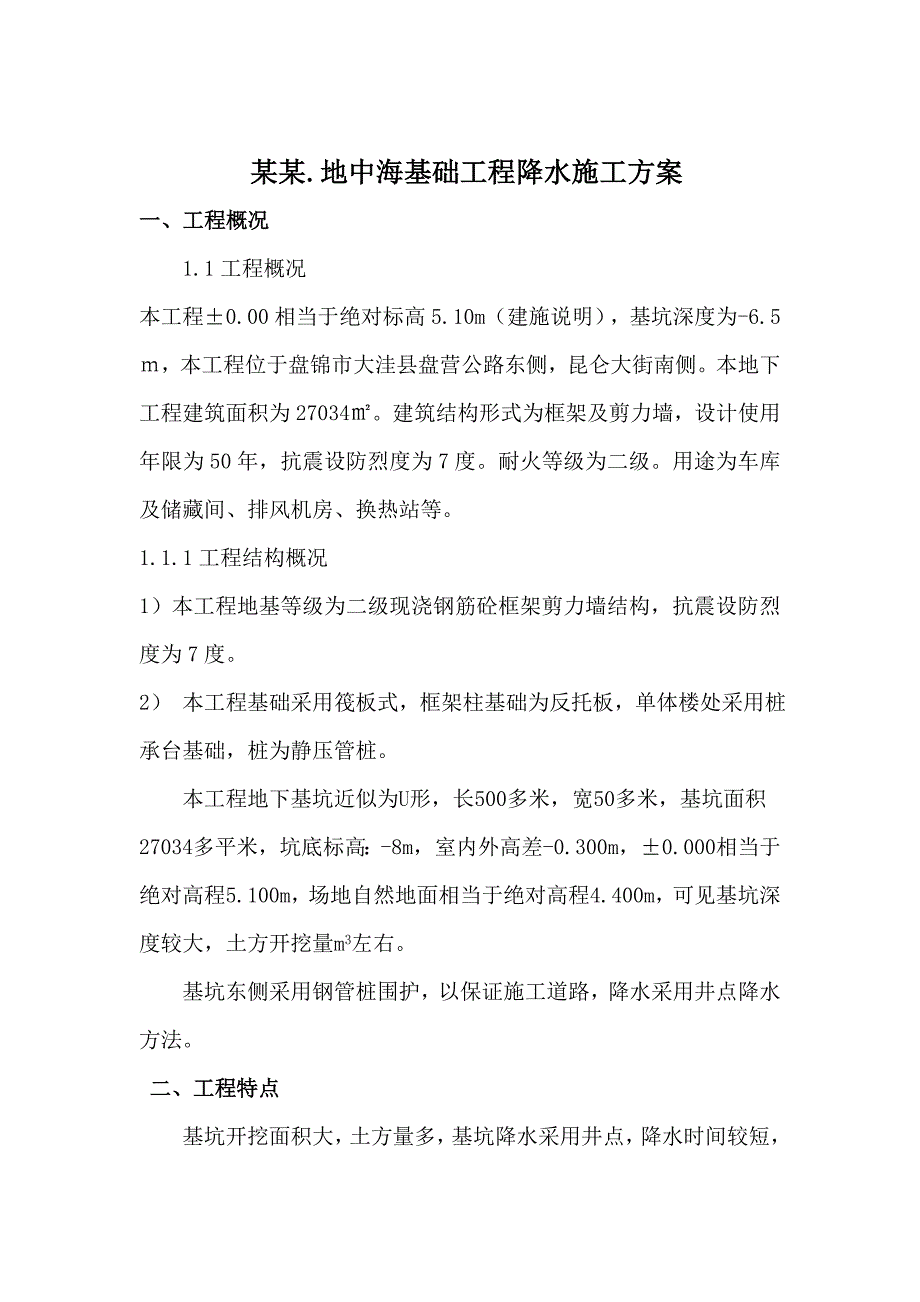

1、某某.地中海基础工程降水施工方案一、工程概况1.1工程概况本工程0.00相当于绝对标高5.10m(建施说明),基坑深度为-6.5,本工程位于盘锦市大洼县盘营公路东侧,昆仑大街南侧。本地下工程建筑面积为27034。建筑结构形式为框架及剪力墙,设计使用年限为50年,抗震设防烈度为7度。耐火等级为二级。用途为车库及储藏间、排风机房、换热站等。 1.1.1工程结构概况1)本工程地基等级为二级现浇钢筋砼框架剪力墙结构,抗震设防烈度为7度。2) 本工程基础采用筏板式,框架柱基础为反托板,单体楼处采用桩承台基础,桩为静压管桩。本工程地下基坑近似为U形,长500多米,宽50多米,基坑面积27034多平米,坑底

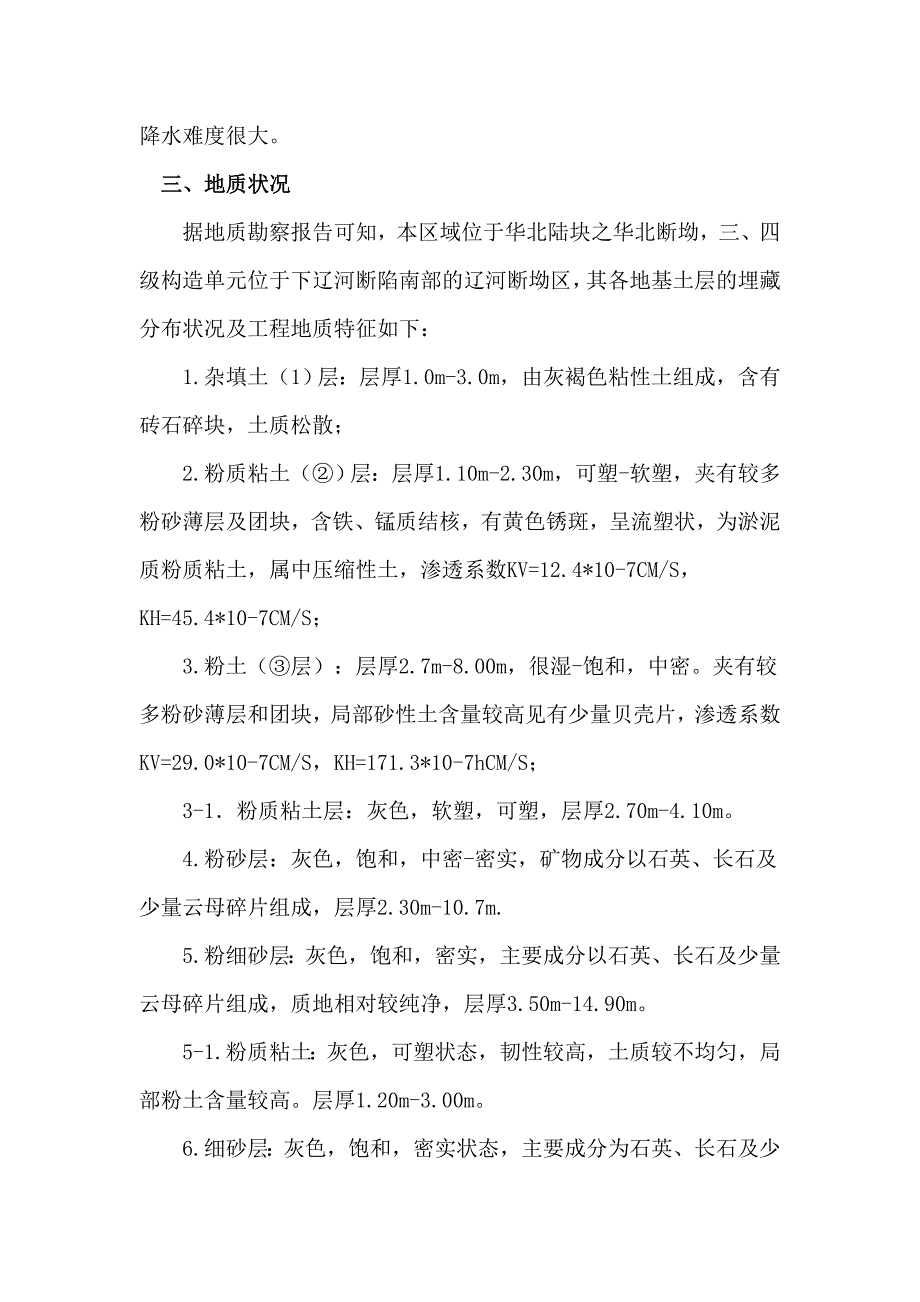

2、标高:-8m,室内外高差-0.300m,0.000相当于绝对高程5.100m,场地自然地面相当于绝对高程4.400m,可见基坑深度较大,土方开挖量m3左右。基坑东侧采用钢管桩围护,以保证施工道路,降水采用井点降水方法。二、工程特点基坑开挖面积大,土方量多,基坑降水采用井点,降水时间较短,降水难度很大。三、地质状况据地质勘察报告可知,本区域位于华北陆块之华北断坳,三、四级构造单元位于下辽河断陷南部的辽河断坳区,其各地基土层的埋藏分布状况及工程地质特征如下:1.杂填土(1)层:层厚1.0m-3.0m,由灰褐色粘性土组成,含有砖石碎块,土质松散;2.粉质粘土()层:层厚1.10m-2.30m,可塑-
3、软塑,夹有较多粉砂薄层及团块,含铁、锰质结核,有黄色锈斑,呈流塑状,为淤泥质粉质粘土,属中压缩性土,渗透系数KV=12.4*10-7CM/S,KH=45.4*10-7CM/S;3.粉土(层):层厚2.7m-8.00m,很湿-饱和,中密。夹有较多粉砂薄层和团块,局部砂性土含量较高见有少量贝壳片,渗透系数KV=29.0*10-7CM/S,KH=171.3*10-7hCM/S;3-1粉质粘土层:灰色,软塑,可塑,层厚2.70m-4.10m。4.粉砂层:灰色,饱和,中密-密实,矿物成分以石英、长石及少量云母碎片组成,层厚2.30m-10.7m.5.粉细砂层:灰色,饱和,密实,主要成分以石英、长石及少量

4、云母碎片组成,质地相对较纯净,层厚3.50m-14.90m。5-1.粉质粘土:灰色,可塑状态,韧性较高,土质较不均匀,局部粉土含量较高。层厚1.20m-3.00m。6.细砂层:灰色,饱和,密实状态,主要成分为石英、长石及少量云母碎片,质地相对较纯净。该层未被揭露,最大揭露深度40.30m。四、施工部署1、基坑降水:采用104套井点降基坑内的地下水。在土方开挖前十五天进行井点打设工作并开始降水。2、施工流程概述:井点打设降水(7d)挖土清坡清槽施工底板垫层。施工中须加强监测工作,以指导施工。五、施工组织根据本工程规模和特点,组建了强大的项目管理机构即项目经理部,由我公司委派具有丰富现场施工管理经
5、验的项目经理,配备两位项目副经理和一位总工程师,同时还配有施工技术、质量、安全、计划、预算等方面的专业技术人员,使项目实现全面质量管理,以确保每道工序受控,建造业主满意工程。六、施工进度计划降水工作03月25日正式开始,04月05日开始挖土, 4月20日挖土施工结束。七、劳动力安排1、降水工程钻井队10人降水队12人检修班3人2、基坑开挖需用劳动力场内外保洁人员:6人清土、铲土人员:60人3、底板垫层施工劳动力安排钢筋工:50人 木工:60人 砼工:30人 普工:20人 电焊工:6人 机修工:3人破桩头:40人八、基坑降水1、井点降水原理根据该场地地下水埋藏条件、基坑开挖深度以及场地附近地区已
6、有的降水经验,拟采用管井井点降水方案降低地下水位,即在基坑周围及坑内布设一定数量的管井,由管井统一将地下水抽出,达到阻截基坑外围地下水流入基坑的目的,从而满足基础施工对降水的要求。2、井点平面布置沿基坑四周成环形布置。(降水井布置图见附图一)3、井体结构设计本工程基坑开挖深度为从自然地面下7米左右,其中第四层土(标高-8.00、坑底范围)含水量较大,渗透系数较小为0.8-2.5*10-7cm/s降水周期短。给降水带来极大困难。根据设计要求,施工现场条件,并结合施工经验按如下设计、计算: 管井降水计算书一、水文地质资料二、计算依据及参考资料该计算书计算主要依据为国家行业标准建筑基坑支护技术规范(
7、JGJ 120-99),同时参阅了建筑施工手册(第四版)和姚天强等编写的基坑降水手册。三、计算过程1、基坑总涌水量计算:根据基坑边界条件选用以下公式计算: 基坑降水示意图Q为基坑涌水量;k为渗透系数(m/d);H为含水层厚度(m);R为降水井影响半径(m);r0为基坑等效半径(m);S为基坑水位降深(m); D为基坑开挖深度(m);dw为地下静水位埋深(m);sw为基坑中心处水位与基坑设计开挖面的距离(m);通过以上计算可得基坑总涌水量为16257m3。2、降水井数量确定:单井出水量计算: 降水井数量计算: q为单井允许最大进水量(m3/d);rs为过滤器半径(m);l为过滤器进水部分长度(m
8、);k为含水层渗透系数(m/d)。通过计算得井点管数量为99个。3、过滤器长度计算群井抽水时,各井点单井过滤器进水长度按下式验算: l为过滤器进水长度;r0为基坑等效半径;rw为管井半径;H为潜水含水层厚度;R0为基坑等效半径与降水井影响半径之和; R为降水井影响半径;通过以上计算,取过滤器长度为2.7m。4、基坑中心水位降深计算:S1为基坑中心处地下水位降深;ri为各井距离基坑中心的距离。根据计算得S1=7.00m = S=7m,故该井点布置方案满足施工降水要求5. 确定管井深度: 根据经验,降水井间距为12m,降水井深度取18m。4、施工工艺(1).井点施工工艺:测量放线-布置井点-冲孔-
9、清孔-下轻型井点管-下滤料 -水泵安装-水泵运行-排水5、降水井布置(1).管井布置(1) 基坑外侧:沿基坑护坡外侧,距底板外皮7.0m处布置管井,井间距12m,共布置管井99口。开关箱99个。管井井深18m左右,井径600mm,井管内径300mm,井管为水泥圆形滤水管,井管与井壁的环行间隙内填入砾石滤料,滤料直径为25mm。(见附图1)。(2) 基坑内:为解决降水盲区的土层含水对施工的影响及基坑内水位观测的需求,其中5口井设在基坑内,井管为水泥圆形滤水管,井管与井壁的环行间隙内填入砾石滤料,滤料直径为25mm。(见附图1)6、主要施工技术要求(1).钻井时要求:钻井钻杆保持垂直,井点冲枪要垂
10、直;(2).土孔孔径不得小于规范要求;(3).清孔必须达到设计要求;(4).下井管时必须垂直;(5).回填滤料要四周均匀,渐下,以防井管偏位;(6).根据检测坑内水位变化情况,对降水施工进行调整,(观测井点的水位每周观测三次,做好分析和记录)。(7).自降水开始,到土方开挖,必须保证不小于7d的降水期。 九、现场平面布置我公司针对基坑挖土和支撑施工阶段的实际情况绘制现场平面图,以实施文明施工。该施工阶段的现场平面图布置如下: 1、道路及通道:现场周围设有三条施工道路。在基坑开挖过程中,沿基坑周边设一道安全栏杆,支撑上也设适当的安全栏杆,设置入坑爬梯。2、现场临时供水、排水:现场100临时供水管
11、沿基坑东侧埋设,每隔40m留一根75立管,设置闸门。在坑外侧沿基坑四周设置一条排水沟(400*400)。3、现场临时供电、照明: 在现场布置1个总配电箱,4个分箱,用50m2三相五线电缆与基坑东侧变压器接通。十、安全施工管理1、现场建立以项目经理为首的安全管理体系,设一名专职安全员,对现场安全生产负责日常检查,贯彻“安全第一”和“预防为主”的方针。2、严格遵守国家和盘锦市有关安全方面的规范和规程,履行与发包方(业主)签定的安全协议。严格贯彻项目安全管理计划。3、加强对工人进行安全教育。进入工地的人员必须遵守安全生产纪律。4、加强安全用电管理。要做到一机一闸、配电箱、配电柜有漏电保护装置。现场专
12、职电工要经常对用电设备和线路进行检查,杜绝违章施工。5、该施工阶段是由上向下进行施工,所以在施工期间严禁向下抛投任何物品。6、出入基坑施工人员必须走安全走道和上下爬梯,严禁不经爬梯任意上下基坑。7、未经项目生产副经理批准,严禁任何人拆除安全栏杆。8、挖土期间车辆很多,现场设有专人指挥车辆进出场地。9、施工人员不得疲劳上岗作业。10、认真执行深基坑施工有关安全规定,机械操作遵守安全操作规程,严禁碰击支撑、主楼真空深井管、配电箱等。11、每日由安全员检查围护支撑体系,防止渗水、流砂、基坑地面下沉,防止发生过大侧向压力造成立柱和围护结构倾斜,一旦由情况立即报告,果断处理。十一、现场文明施工管理在基坑
13、开挖土方、支撑期间,土方车辆很多,给现场文明施工管理带来很大的困难。我经理部建立文明施工领导小组,现场文明施工管理由生产副经理负责。现场设一名文明施工管理员,负责文明施工日常检查监督。针对该施工阶段的现场情况要特别做好以下几方面的工作:1、按照施工总平面布置搭设各种临时设施、材料、产品和机具堆放不侵占场内道路和安全保护措施。出入车辆按规定线路行使,现场道路保持畅通。2、挖土前基坑四周做好排水沟和排水坡,防止地面水流入基坑。基坑四周不得随意堆放机具物料。3、加强保洁工作,及时清扫被污染的道路。工地大门口设高压水龙头,将出现场土方车冲洗干净。地面铺设一段麻袋进行保洁,防止途中泥土散、落、漏污染路面
14、环境。4、场地上的材料要堆放整齐。施工现场每天由专人清扫,以保持现场干净、整洁、无积水现象,排水畅通。十二、质量管理建立以我公司项目经理部经理为首的质量管理体系,以实行全面质量管理。特别要通过以下几方面加强质量管理。1、认真贯彻我公司按照ISO9002标准制订的“质量手册”和各个工作程序文件。确保每道工序受控,使各部分项工程达到我国现行工程质量检验评定标准的要求。2、严格遵守现行有关的施工验收规范和规程。3、加强技术管理工作。做好原材料检验、计量器具检定、技术复核、施工监测工作,杜绝技术失误。十三、施工进度管理计划3月25日开始降水施工,按业主的要求,在确保总工期的前提下,争取2011年4月15日将土方全部挖完,2011年4月20日垫层全部完成,为此要做好以下几方面的工作。以保证进度计划得到实现。(1)计划配备的施工机械要到位,并要保证其能正常运转。(2)计划投入的施工人员要到位。(3)在此施工阶段的各种不可预见因素比较多,如有异常情况要针对施工情况及时采取措施。(4)做好场内外的组织协调工作。(5)严格检查每天的计划落实情况,以便及时采取对策。(6)每周召开一次施工协调会,检查本周工作完成情况,分析解决施工中存在的问题,安排下周的工作计划。 基础降水临时用电计算书依据低压配电设计规范GB50054-95中国建筑工业出版社
