住宅楼填充墙砌体施工方案1.doc

上传人:p** 文档编号:954450 上传时间:2024-05-28 格式:DOC 页数:18 大小:80.61KB
下载 相关 举报
住宅楼填充墙砌体施工方案1.doc_第1页
第1页 / 共18页
住宅楼填充墙砌体施工方案1.doc_第2页
第2页 / 共18页
住宅楼填充墙砌体施工方案1.doc_第3页
第3页 / 共18页
住宅楼填充墙砌体施工方案1.doc_第4页
第4页 / 共18页
住宅楼填充墙砌体施工方案1.doc_第5页
第5页 / 共18页
住宅楼填充墙砌体施工方案1.doc_第6页
第6页 / 共18页
住宅楼填充墙砌体施工方案1.doc_第7页
第7页 / 共18页
住宅楼填充墙砌体施工方案1.doc_第8页
第8页 / 共18页
住宅楼填充墙砌体施工方案1.doc_第9页
第9页 / 共18页
住宅楼填充墙砌体施工方案1.doc_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼填充墙砌体施工方案1.doc》由会员分享,可在线阅读,更多相关《住宅楼填充墙砌体施工方案1.doc(18页珍藏版)》请在第壹文秘上搜索。

1、目 录一、工程概况21项目概况22建筑概况23结构概况24工程建设相关单位2二、编制依据2三、作业条件3四、施工准备3五、施工要求4六、材料要求41砌体材料42水泥53砂54合料55水66砌筑砂浆67其他材料6七、主要机具及人员安排6八、施工工艺6九、砌体裂缝防治技术措施15十、成品保护17十、安全环保措施17一、工程概况1项目概况工程名称:某某项目一期工程建设单位:某某置业拓展有限公司建设地点:某某市某某路以西,白沙河以南本工程抗震设防类别为丙类,抗震设防烈度为6度,建筑结构安全等级二级,建筑防火二级,防水等级为二级,合理使用年限50年。2建筑概况建筑面积36972.83平方米结构类型地下一

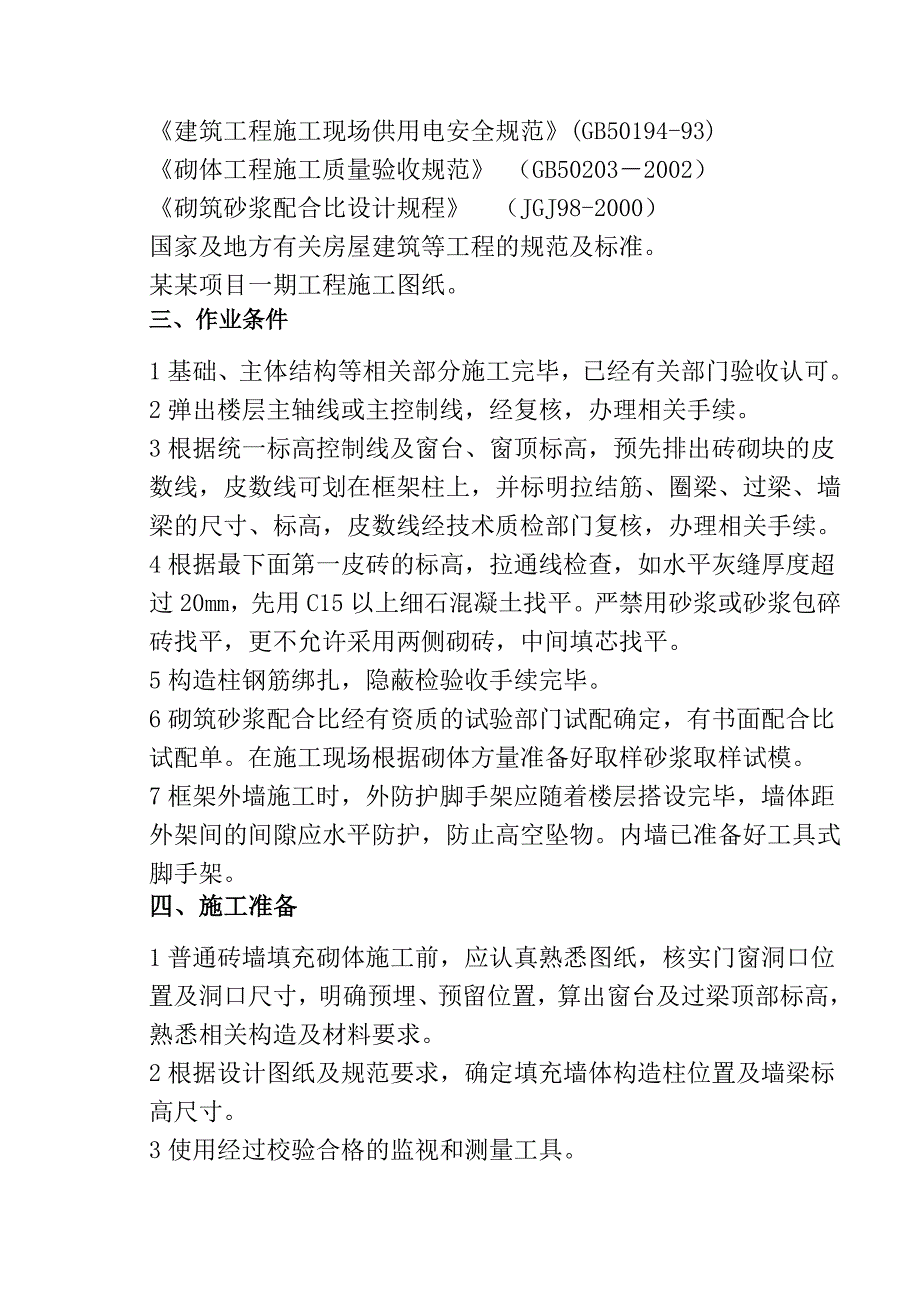

2、层,地上二层功能住宅(别墅)布局连体11排,22栋,116户标段划分三标段3结构概况本工程主体结构为异形柱框架坡屋面结构。砼强度等级:垫层C15,基础、底板、墙、柱、梁板C30,构造柱、圈梁、过梁C20。 4工程建设相关单位建设单位:某某置业拓展有限公司设计单位:某某腾远设计事务所有限公司监理单位:某某国际工程咨询有限公司施工单位:某某集团有限公司二、编制依据建筑工程质量验收统一标准 (GB503002001)建筑工程质量检验评定标准(GBJ301-88)建筑工程施工现场供用电安全规范(GB50194-93)砌体工程施工质量验收规范 (GB502032002)砌筑砂浆配合比设计规程 (JGJ9

3、8-2000)国家及地方有关房屋建筑等工程的规范及标准。某某项目一期工程施工图纸。三、作业条件1基础、主体结构等相关部分施工完毕,已经有关部门验收认可。2弹出楼层主轴线或主控制线,经复核,办理相关手续。3根据统一标高控制线及窗台、窗顶标高,预先排出砖砌块的皮数线,皮数线可划在框架柱上,并标明拉结筋、圈梁、过梁、墙梁的尺寸、标高,皮数线经技术质检部门复核,办理相关手续。4根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,先用C15以上细石混凝土找平。严禁用砂浆或砂浆包碎砖找平,更不允许采用两侧砌砖,中间填芯找平。5构造柱钢筋绑扎,隐蔽检验收手续完毕。6砌筑砂浆配合比经有资质的试验

4、部门试配确定,有书面配合比试配单。在施工现场根据砌体方量准备好取样砂浆取样试模。7框架外墙施工时,外防护脚手架应随着楼层搭设完毕,墙体距外架间的间隙应水平防护,防止高空坠物。内墙已准备好工具式脚手架。四、施工准备1普通砖墙填充砌体施工前,应认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。2根据设计图纸及规范要求,确定填充墙体构造柱位置及墙梁标高尺寸。3使用经过校验合格的监视和测量工具。 4填充墙砌体施工前,工程技术人员应结合设计图纸及实际情况,进行技术交底。五、施工要求1施工时的砌块含水率应小于25%,应采取措施防止施工用水、雨水对

5、墙体的冲刷和淋泡。2宽度大于300mm的预留洞口应设钢筋砼过梁,并且伸入每边墙体的长度应不小于250mm,施工洞、脚手眼等后填洞口补砌时,应将接槎处表面清理干净,浇水湿润,并填实砂浆,外墙等防水墙面的洞口应采用防水微膨胀砂浆分次堵砌,迎水面表面采用1:3防水砂浆粉刷,孔洞填塞应有专人负责,并及时办理专项隐蔽验收手续;六、材料要求1砌体材料1.1墙体材料1.1.1外墙:0.00以上,体积密度不大于B07级蒸压加气砼砌块,M7.5混合砂浆砌筑 0.00以下与土壤直接接触部分,MU10蒸压灰砂砖,M7.5水泥砂浆砌筑 内墙:体积密度不大于B07级蒸压加气砼砌块,M7.5混合砂浆砌筑1.2特殊部位1.

6、2.1厨房、卫生间、地下室等受潮湿环境或受冷热环境交替影响的房间隔墙为蒸压加气砼砌块,厨房、卫生间(有水房间墙体底部应先浇筑200mm高c20砼,遇门处切断。厚度与所在墙体同)隔墙厚度为100mm。卫生间四周设反沿(砼导墙),配筋6200详结构说明。1.2.2单元隔墙采用100mm厚加气混凝土砌块墙。1.3非特殊部位1.3.1除特殊部位外,均采用200mm厚加气砼砌块墙。蒸压砼砌块,体积密度不大于B07级蒸压加气砼砌块,规格为600300200(100),产品应符合国家标准蒸压加气混凝土砌块GB/T11968-2006的各项技术要求,砌块养护龄期不小于15天,干燥收缩值:标注值0.50mm/m

7、,快速法0.80 mm/m,要求符合GB/ T11968-2006的出厂检验要求;M7.5混合砂浆砌筑。1.3.2墙体荷载、强度标号、构造、砌体拉结筋及墙体抗裂构造措施做法及部位、专用砂浆和专用界面剂要求、砌体施工严格按照结构设计总说明要求实施;2水泥应有出厂质量证明。水泥进场使用前,应分批对强度、安定性进行复验。如遇水泥强度等级不明或出厂时间超过3个月(快硬硅酸盐水泥超过一个月)时,应进行复查试验,并按试验结果使用。不同品种的水泥,不得混合使用。3砂3.1应采用中砂,过5mm孔径筛子,并不应含有杂物。严禁使用细砂和混合粉。3.2砂含泥量,对水泥砂浆和强度等级M5的水泥混合砂浆,不应超过5%;

8、对强度等级M5的水泥混合砂浆,不应超过10%。4合料选用石灰膏、粉煤灰、磨细生石灰粉等。4.1水泥混合浆不得采用脱水硬化的石灰膏和消石灰,消石灰不得直接用于砌筑砂浆中。生石灰熟化成石灰膏时,应用孔径不大于3mm3mm的网过滤,生石灰熟化时不得少于7d。磨细的生石灰的熟化时间不得少于2d。4.2掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后,方可使用。有机塑化剂应有砌体强度的型式检验报告。5水拌制砂浆用水,水质应符合国家现行标准混凝土拌合用水标准JGJ63的规定。6砌筑砂浆砌筑砂浆配置要符合砌筑砂浆配合比设计规程JGJ982000,砂浆的抗压强度应符合评定标准。7其他材料7.

9、1墙体拉结筋,采取种植钢筋(经拉拔试验合格)。 7.2塑钢门、窗安装按门窗工程相关规定执行。7.3门、窗、洞口均为现浇钢筋混凝土过梁。七、主要机具及人员安排1机械设备砂浆搅拌机,电子秤或磅秤、手推车、吊斗、砖笼等。2.工具胶皮管、筛子、铁锹、半截灰桶、喷水壶、托线板、线坠、水平尺、小白线、瓦刀、砂浆试模、百格网、钢尺、皮数杆、砂浆稠度仪等。3.砌体工程施工前配备专业的施工工长(分项工程主要负责人)负责砌体工程的施工任务的划分、人员安排、现场安全文明管理。4专职质量检查员应在施工过程中进行质量旁站监督检查,进行质量验收,对满足质量要求的部位进行标识。5班组砌筑工人要求中、高级工不少于70%。八、

10、施工工艺1当砌体墙垛小于250mm时,采用C20素砼浇筑;21门窗洞口宽度大于1.2m的,在门窗洞口两侧墙体内预埋C20砼块,再固定门窗框。;3外墙及分户墙墙体空气声隔声标准应达到二级45dB(一级50dB),外墙材料热工性能应满足节能设计说明的要求;4砌体砌筑和抹灰应使用蒸压加气砼砌块专用砂浆,其强度等级未说明均为M5.0,主要指标详见下表:项目砌筑砂浆抹面砂浆(水泥砂浆)抗压强度(MPa)5.05.0粘结强度(MPa)0.200.15收缩性能收缩值0.60mm/m收缩值0.60mm/m砌筑砂浆与抹面砂浆应符合国家建材行业标准蒸压加气混凝土用砌筑砂浆与抹面砂浆JC890-2001及蒸压加气混

11、凝土砌块应用技术规程BGJ13-29-2006的要求;6下列部位抹灰时应挂钢丝网加强网6.1不同材料基体结合处,如加气砼砌体与混凝土梁、柱、剪力墙、窗台压顶等相交接处;6.2暗埋管线的孔槽处;6.3当抹灰总厚度大于或等于35mm时,在找平层中应附加一道加强网;6.4外墙找平抹灰时,满挂加强网;6.5门窗等洞口拐角部;6.6顶层填充墙,满挂加强网、镀锌钢丝网,宽度不小于200mm,与基体的搭接宽度不应小于100mm,网目不大于20mm20mm,钢丝直径不小于1mm,加强网使用前应做好除锈处理;7下列情况不得采用加气混凝土砌块7.1建筑物室内地坪以下(地下室非承重内隔墙除外)部位;7.2长期浸水或

12、长期干湿循环交替部位;7.3受化学环境侵蚀的环境,如强酸、强碱或高浓度二氧化碳等环境;7.4砌体表面经常处于80以上的高温环境;7.5屋面女儿墙墙体、阳台栏板、烟道、排气管道;8内外墙底部为采用C20素砼浇筑150;建筑物室内地坪以上150mm至地梁顶面采用C20素砼浇筑;9蒸压加气混凝土砌块填充墙的构造要求应按国标06CJ05蒸压轻质加气混凝土(AAC)砌块和板材建筑构造有关要求执行。9.1顶部为自由端的墙体顶面加设压顶,墙长大于4m时的墙中,应设置钢筋砼构造柱;宽度大于2m的洞口两侧、单片墙末端、不同隔墙墙材交接处应设截面宽度与墙厚相同的钢筋砼构造柱;9.2砌体与梁底刚性连接,砌体砌筑完成

13、7天后采用专用砂浆进行顶部空隙嵌填;小于20的用砂浆填实,大于20的用细石砼填实。9.3隔墙交接处(无构造柱)的拉结大样参见06SG614-1砌体填充墙结构构造第23页;9.4砌体应分次砌筑,每次连续砌筑高度不应超过1.5m,日砌筑高度不宜大于2.4m;10砌体砌筑完成后7天以上方可进行抹灰,抹灰前墙面应满刷1 2mm厚界面剂,材料应符合混凝土界面处理剂JC/T907-2002的要求;11管道井、烟囱、排气道应通至屋面,内壁随砌随抹平。烟囱出屋面高度当图中未标注时应为:以出风口下檐距屋面净高计,上人平屋面2.0m高;不上人平屋面0.6m高;12所有烟囱、立管在穿越非本功能空间的室内时应用碎砖水

14、泥砂浆包砌,最薄处30厚。烟囱、风道出屋面做法详03J201-1-47;13防火墙、防火隔墙均砌至结构板底或梁底,不燃材料填塞缝隙;14发电机房烟囱做法:200无缝钢管,装配防火板1.0h耐火极限,防火岩棉填塞;15地下室设备安装通道所经过的砖墙和防火门,在设备通过后再行施工安装到位;16墙体拉结筋设置每一楼层砖墙施工前,必须把墙、柱上填充墙体预留拉结筋按规范要求设置完毕,与砼柱(剪力墙、构造柱)交接处应沿(剪力墙、构造柱)全高度每隔500mm600mm设26拉筋,拉结筋伸入墙内的长度600,7度时不应小于700mm;8,9度时应沿墙全长贯通。墙高度超过4m时,墙体半高处应设置截面宽度与墙厚相

15、同的与柱连接且沿墙全长贯通的钢筋砼水平系梁,墙体洞口下部应设26拉结钢筋,伸过洞口两边长度每边不小于500mm;端部设90弯钩。拉结筋距墙外侧面距离:240墙为600mm,200墙为500mm,120mm墙为600mm,在拉筋端头弯钩部位栓细扎丝为标志。在框架柱上采用后植式埋设拉结筋,应通过拉拔强度试验。框架柱间填充墙拉结筋应满足砖模数要求,不得折弯压入砖缝。17施工放线 根据楼层中的控制轴线,事先测放出每一楼层墙体的轴线和门窗洞口的位置线,将窗台和窗顶的位置标高线标识在框架柱上。待施工放线完成后,上报技术部门验收合格后,方可进行墙体砌筑。18基层清理在砌筑砖体前应对墙基层进行清理,将楼层上的浮浆、灰尘清扫冲洗干净,并浇水使基层湿润。19构造柱钢筋绑扎构造柱钢筋笼可预先制作,和原结

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
