住宅楼屋面施工方案2.doc

上传人:p** 文档编号:954526 上传时间:2024-05-29 格式:DOC 页数:20 大小:446KB
下载 相关 举报
住宅楼屋面施工方案2.doc_第1页
第1页 / 共20页
住宅楼屋面施工方案2.doc_第2页
第2页 / 共20页
住宅楼屋面施工方案2.doc_第3页
第3页 / 共20页
住宅楼屋面施工方案2.doc_第4页
第4页 / 共20页
住宅楼屋面施工方案2.doc_第5页
第5页 / 共20页
住宅楼屋面施工方案2.doc_第6页
第6页 / 共20页
住宅楼屋面施工方案2.doc_第7页
第7页 / 共20页
住宅楼屋面施工方案2.doc_第8页
第8页 / 共20页
住宅楼屋面施工方案2.doc_第9页
第9页 / 共20页
住宅楼屋面施工方案2.doc_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼屋面施工方案2.doc》由会员分享,可在线阅读,更多相关《住宅楼屋面施工方案2.doc(20页珍藏版)》请在第壹文秘上搜索。

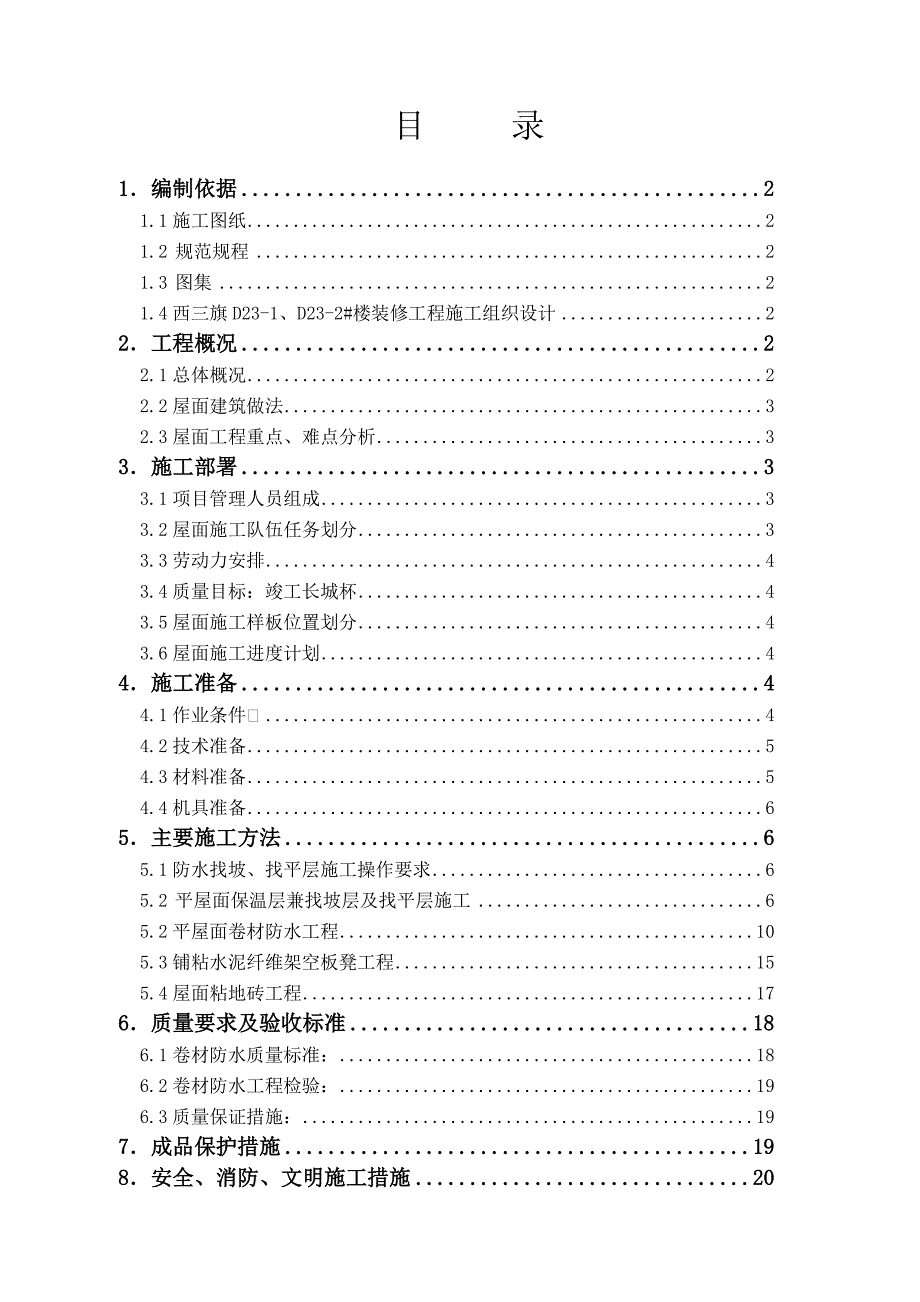

1、目 录1编制依据21.1施工图纸21.2 规范规程21.3 图集21.4西三旗D23-1、D23-2#楼装修工程施工组织设计22工程概况22.1总体概况22.2屋面建筑做法32.3屋面工程重点、难点分析33施工部署33.1项目管理人员组成33.2屋面施工队伍任务划分33.3劳动力安排43.4质量目标:竣工长城杯43.5屋面施工样板位置划分43.6屋面施工进度计划44施工准备44.1作业条件 44.2技术准备54.3材料准备54.4机具准备65主要施工方法65.1防水找坡、找平层施工操作要求65.2 平屋面保温层兼找坡层及找平层施工65.2平屋面卷材防水工程105.3铺粘水泥纤维架空板凳工程15

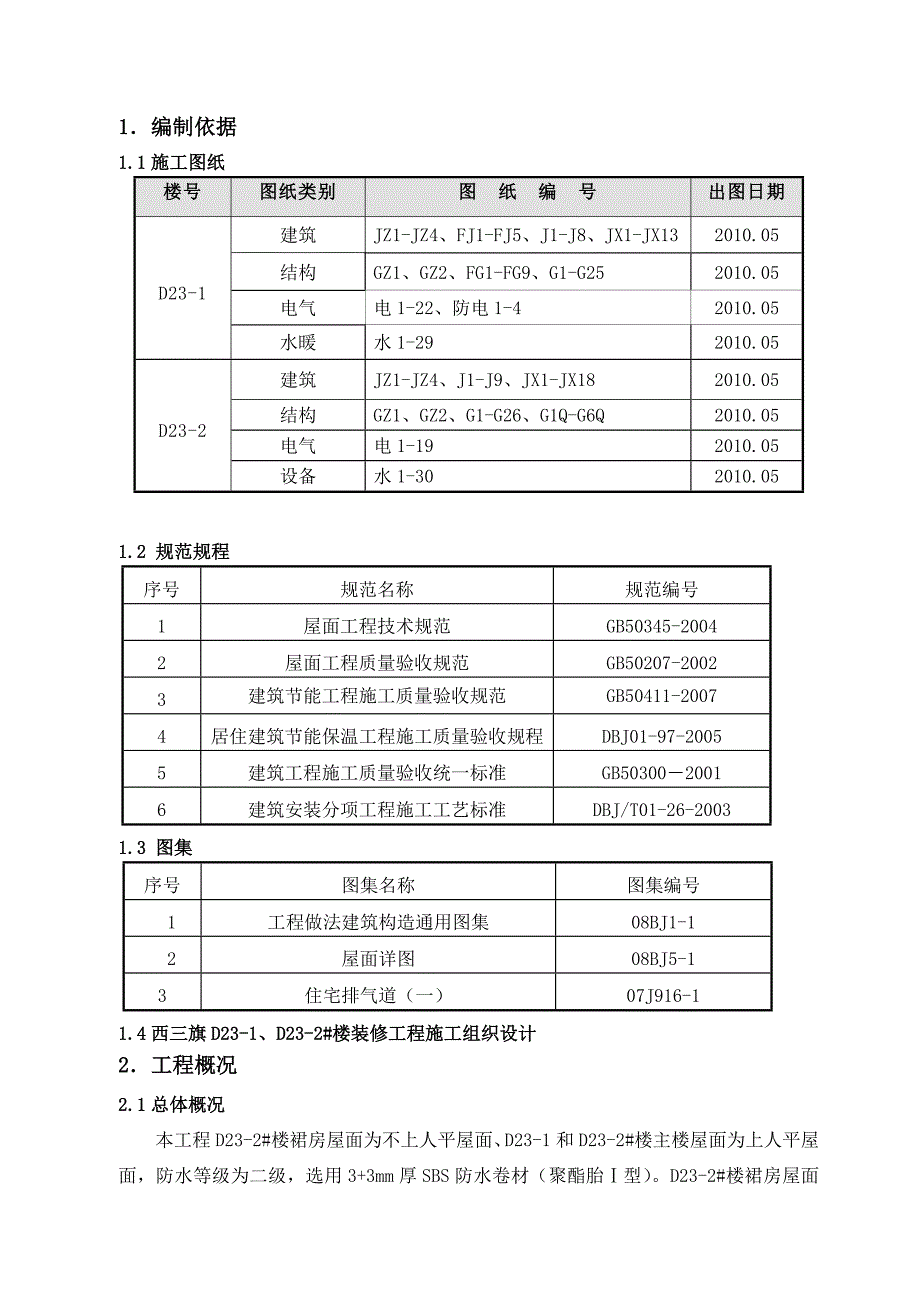

2、5.4屋面粘地砖工程176质量要求及验收标准186.1卷材防水质量标准:186.2卷材防水工程检验:196.3质量保证措施:197成品保护措施198安全、消防、文明施工措施201编制依据1.1施工图纸楼号图纸类别图 纸 编 号出图日期D23-1建筑JZ1-JZ4、FJ1-FJ5、J1-J8、JX1-JX132010.05结构GZ1、GZ2、FG1-FG9、G1-G252010.05电气电1-22、防电1-42010.05水暖水1-292010.05D23-2建筑JZ1-JZ4、J1-J9、JX1-JX182010.05结构GZ1、GZ2、G1-G26、G1Q-G6Q2010.05电气电1-19

3、2010.05设备水1-302010.051.2 规范规程序号规范名称规范编号1屋面工程技术规范GB50345-20042屋面工程质量验收规范GB50207-20023建筑节能工程施工质量验收规范GB50411-20074居住建筑节能保温工程施工质量验收规程DBJ01-97-20055建筑工程施工质量验收统一标准GB5030020016建筑安装分项工程施工工艺标准DBJ/T01-26-20031.3 图集序号图集名称图集编号11工程做法建筑构造通用图集08BJ1-132屋面详图08BJ5-13住宅排气道(一)07J916-11.4西三旗D23-1、D23-2#楼装修工程施工组织设计2工程概况2

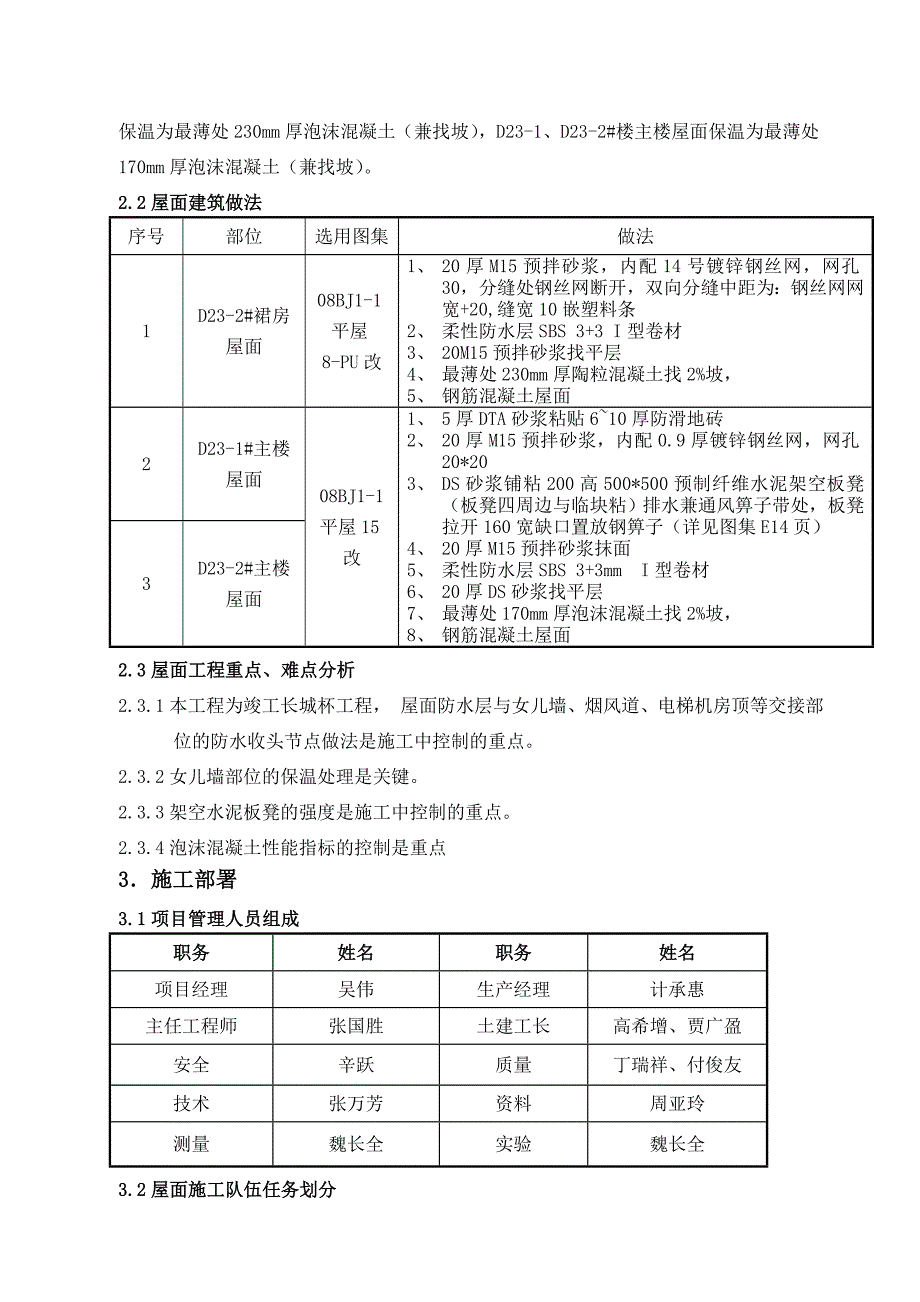

4、.1总体概况本工程D23-2#楼裙房屋面为不上人平屋面、D23-1和D23-2#楼主楼屋面为上人平屋面,防水等级为二级,选用3+3mm厚SBS防水卷材(聚酯胎型)。D23-2#楼裙房屋面保温为最薄处230mm厚泡沫混凝土(兼找坡),D23-1、D23-2#楼主楼屋面保温为最薄处170mm厚泡沫混凝土(兼找坡)。2.2屋面建筑做法序号部位选用图集做法1D23-2#裙房屋面08BJ1-1平屋8-PU改1、 20厚M15预拌砂浆,内配14号镀锌钢丝网,网孔30,分缝处钢丝网断开,双向分缝中距为:钢丝网网宽+20,缝宽10嵌塑料条2、 柔性防水层SBS 3+3 I型卷材3、 20M15预拌砂浆找平层4

5、、 最薄处230mm厚陶粒混凝土找2%坡,5、 钢筋混凝土屋面2D23-1#主楼屋面08BJ1-1 平屋15改1、 5厚DTA砂浆粘贴610厚防滑地砖2、 20厚M15预拌砂浆,内配0.9厚镀锌钢丝网,网孔20*203、 DS砂浆铺粘200高500*500预制纤维水泥架空板凳(板凳四周边与临块粘)排水兼通风箅子带处,板凳拉开160宽缺口置放钢箅子(详见图集E14页)4、 20厚M15预拌砂浆抹面5、 柔性防水层SBS 3+3mm I型卷材6、 20厚DS砂浆找平层7、 最薄处170mm厚泡沫混凝土找2%坡,8、 钢筋混凝土屋面3D23-2#主楼屋面2.3屋面工程重点、难点分析2.3.1本工程为

6、竣工长城杯工程, 屋面防水层与女儿墙、烟风道、电梯机房顶等交接部位的防水收头节点做法是施工中控制的重点。2.3.2女儿墙部位的保温处理是关键。2.3.3架空水泥板凳的强度是施工中控制的重点。2.3.4泡沫混凝土性能指标的控制是重点3施工部署3.1项目管理人员组成职务姓名职务姓名项目经理吴伟生产经理计承惠主任工程师张国胜土建工长高希增、贾广盈安全辛跃质量丁瑞祥、付俊友技术张万芳资料周亚玲测量魏长全实验魏长全3.2屋面施工队伍任务划分项目分包单位保温兼找坡层施工队京华正泰(北京)科技有限公司土建装修施工队D23-1#楼安国市药都建筑劳务有限公司D23-2#楼安徽和县二建何泽洲施工队防水分包3.3劳

7、动力安排项目人数土建施工单体栋号20人防水施工单体栋号12人3.4质量目标:竣工长城杯3.5屋面施工样板位置划分 屋面工程施工考虑两个施工队伍,每队均需在每个栋号设置样板。D23-1#楼样板设置在1-2/C-F轴处,D23-2#楼样板设置在1-2/C-F轴处。3.6屋面施工进度计划栋号开始时间结束时间D23-1#楼2010年3月25日2010年6月25日D23-2#楼2010年3月25日2010年6月25日D23-2#楼裙房2010年5月10日2010年6月25日4施工准备4.1作业条件 4.1.1 屋面防水必须由专业队施工,施工单位具备资质证明,作业人员持证上岗。4.1.2 防水施工前屋面找

8、平层、出屋面管线、水落口等已施工完毕,管线和水落口四周已封堵密实。4.1.3 屋面找平层施工前基层表面应清洁无尘土、杂物,表面残留的灰浆硬块及突出部分应刮平、扫净。保持干燥,含水率不大于9%。4.1.4 屋面防水基层平整、牢固,不得有空鼓、开裂、起砂、孔洞等缺陷,阴阳角、出屋面管根、水落口处应抹成圆弧或钝角,基层已完成隐检验收。4.1.5 防水层施工不得在大风天进行,施工的环境温度不低于+50C。如遇阴雨天气不得进行防水工程施工。4.1.6 屋面防水工程施工时应建立各道工序的自检、交接检和专职质量员检查的“三检”制,并有完善的检查记录;工序完成经监理检查验收合格后方可进行下道工序施工。4.1.

9、7 保温兼找坡施工前根据设计规定的坡度弹线、找好规矩,并进行彻底清扫。4.1.8 防水所用的卷材、胶粘剂、基层处理剂等,均属易燃物,存放和操作应远离火源,在通风、干燥的室内存放,防止放生意外。4.2技术准备4.2.1项目部技术部门根据本方案组织对施工管理人员进行二级交底。工长在施工前认真学习图纸、规范、施工方案及施工工艺,对外施队专业管理人员、专业技术工人进行具有针对性的技术、质量、安全、消防、文施及环保交底。外包队、分包单位专业技术工人按工长下达的交底及质量标准和其它要求进行施工。参与施工技术管理的所有人员都必须认真、详细地熟悉图纸及屋面建筑做法。4.2.2准备好防水材料、水泥材料、辅料进场

10、报验、原材见证试验等手续,并提供防水、保温、水泥等材料合格证。4.2.3技术部门根据防水分项工程实物量和相关试验要求提出工程试验计划,并向试验工进行交底。4.2.4试验计划(1)SBS改性沥青防水卷材:同一品种、牌号、规格的卷材,大于1000卷抽取5卷,5001000卷抽取4卷,100499卷抽取3卷。复试项目为拉伸强度、断裂伸长率、低温柔性、不透水性、耐热度等。本工程D23-1#楼防水面积为1285m2 需260卷卷材,D23-2#楼防水面积为2235m2需450卷卷材,每楼各需要做1组试验。(2)D23-1#楼170mm厚泡沫混凝土做6组试验,D23-2#楼170厚泡沫混凝土做3组试验、2

11、30厚泡沫混凝土做3组试验,应用于屋面的泡沫混凝土试验项目为:抗压、导热系数、密度、阻燃性能4.3材料准备4.3.1采用环保型防水材料,并且有出厂质量证明、试验报告、说明书及防伪标志,并已经完成进场复试,且复试合格。SBS卷材主要物理性能要求:拉力450(N/50mm),最大拉力时延伸率30%,耐热度(900C,2h):无滑动、流淌、滴落。低温柔度(-180C):3mm厚(r=15mm),4mm厚(r=25mm);3s,弯1800无裂纹。不透水性:压力0.3MPa,保持时间30(min)。4.4机具准备4.4.1 防水基面清理:锤子、凿子、铲子、扫帚、钢丝刷、抹布。4.4.2 找坡层施工用尖锹

12、、平锹、木抹子、铁抹子、铝合金长刮杠。4.4.3 卷材施工工具:喷灯、橡胶刮板、钢卷尺、剪刀、棕刷、扫帚、红土小线、消防器材。5主要施工方法5.1防水找坡、找平层施工操作要求5.1.1 屋面保温层兼找坡层采用整体浇注泡沫混凝土,主楼屋面最薄处170mm厚,裙房屋面最薄处230mm厚,找坡坡度为2,找坡前应根据图纸中雨水口位置先沿女儿墙四周弹好找坡线,并在屋面做好找坡灰饼,灰饼间距控制在1.5m,以便2m大杠能够找平。5.1.2 泡沫混凝施工完24小时后应浇水养护,养护时间不得少于7天。养护期内避免人员在其上面行走及禁止堆积物品,以免破坏其中的气泡结构,影响隔热效果。5.1.3 泡沫混凝土终凝后

13、找平层施工,找平层为20mm厚M15预拌砂浆。找平层施工时表面用木刮杠刮平后,立即用木抹子搓平,从一边向后退着操作,然后再用铁抹子将面层一次性抹平压光,确保能够做防水。找平层在女儿墙、机房、风道出口处做钝角半径不小于50mm。5.1.4 在屋面与女儿墙交接处、凸出屋面的构造物四周及内部埋设分格缝。分格缝为25mm宽。5.1.5 分格缝设置:泡沫混凝土设6*6米分格缝,砂浆找平层设2*2米分格缝。找平层和找坡层分格缝应通缝,分格缝宜对准出屋面风道中。5.1.5 逢内埋设1m长左右直径25mm的塑料管,塑料管深入到风道中,方便找坡层排除湿气。找平层分格逢与找坡层通逢。5.1.6 找坡时,雨水口四周

14、直径1米范围内坡度为5% 。5.2 平屋面保温层兼找坡层及找平层施工5.2.1工艺流程按设计要求,通过试验确定配合比在调配桶中加入发泡剂和水水及外加剂加入搅拌机搅拌发泡机形成泡沫晶体水泥加入搅拌机泡沫混凝土专用设备形成泡沫混凝土将泡沫混凝土铺在施工部位表面按要求刮平浇水养护7天20mm厚M15预拌砂浆找平层施工机械切割分格缝,埋设塑料管后用密封膏嵌填分格缝验收基层洒水润湿标高控制,拉线找坡基层清理5.2.2 材料要求1) P.S.AP.A 32.5普通硅酸盐水泥2) 配方料专利助剂3) 发泡剂:主要原料采用无污染的动物蛋白质油和植物油,无论是对生产者还是使用者及环境都不会产生任何副作用。其特点是发泡速度快,能使泡沫均匀,液膜坚韧,稳定性好,泌水率低,持续时间长,且对胶凝材料无任何影响。4) 材料应有出厂合格证,出厂性能报告,产品使用说明等。水泥应做进场复试,试验合格后才能应用到工程当中。5.2.3 设备1) 所需机具设备:泡沫混凝土专业机械,混凝土搅拌机,混凝土泵送机、JB90风冷系列空气压缩机(含压力表)、卷尺、铁锹、铝合金刮杠、铁抹子、木抹子、切割锯。2) JB90风冷系列空气压缩机技术参数表:JB90

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
