《住宅楼建筑节能专项施工方案2.doc》由会员分享,可在线阅读,更多相关《住宅楼建筑节能专项施工方案2.doc(20页珍藏版)》请在第壹文秘上搜索。

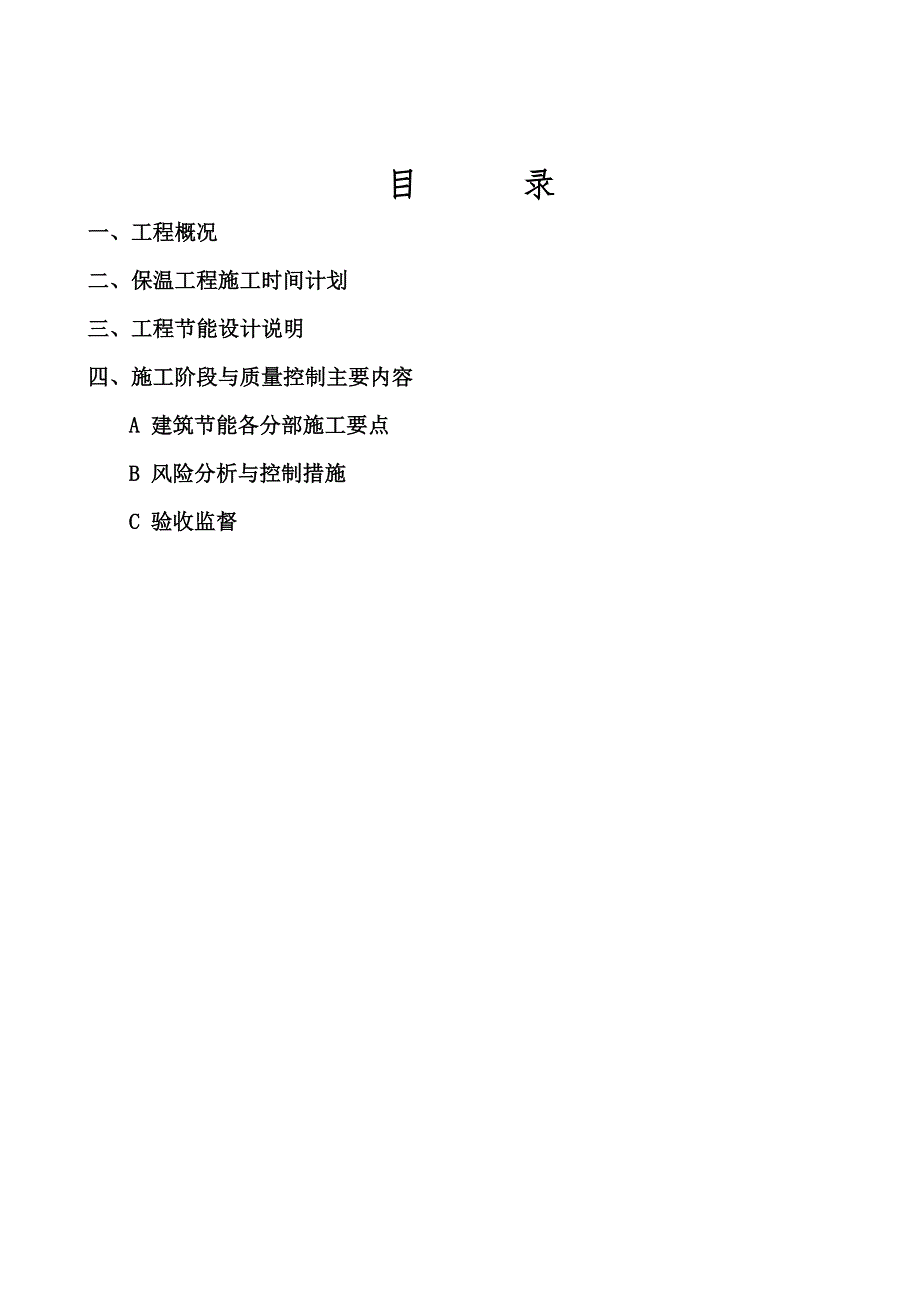

1、 建筑节能施工方案工程名称: 某某都(一期) 工程地点:某某区某某镇南区3号地施工单位:某某市城市建设集团有限公司编制单位:某某市城市建设集团有限公司编 制 人: 编制日期: 审批负责人: 审批日期: 施工方案专篇审批表单位审批意见施 工 单 位技术负责人: (单位签章)审 核 人: 日期: 年 月 日监 理 单 位项目负责人: (单位签章) 日期: 年 月 日建 设 单 位项目负责人: (单位签章) 日期: 年 月 日目录一、工程概况二、保温工程施工时间计划三、工程节能设计说明四、施工阶段与质量控制主要内容A 建筑节能各分部施工要点B 风险分析与控制措施C 验收监督一、工程概况工程名称某某都
2、(一期)工程地址某某区某某镇南区3号地结构类型框剪结构建筑类别居住 公建建筑层数二十一层建筑高度66.15 m建筑面积.53 抗震设防烈度七 度抗震等级三 级结构使用年限50年工 程 开 工 时 间 2012年2月25日预 计 竣 工 时 间2012年1月25日施 工 许 可 证 号2012-2-21二、保温工程施工时间计划分部工程名称计划开工时间计划竣工时间屋 面2012.3.20门 窗墙 体幕 墙三、工程节能设计说明(一)屋面做法:1、现浇钢筋混凝土屋面;2、厚挤塑聚苯乙烯泡沫塑料板;3、:水泥加气混凝土碎渣找坡,最薄处mm厚;4、厚:.水泥砂浆(掺入防水剂)找平;5、刷基层处理剂一遍;6
3、、厚聚氨脂防水涂料;、或高聚物改性沥青防水卷材.mm;、玻璃纤维布(或无纺布)隔离层、厚:.水泥砂浆座砌白色防滑地砖,:水泥砂浆灌缝;(二)外墙做法:加气混凝土外墙面A、加气混凝土砖砌体;、喷湿墙面;、厚外加剂专用砂浆底面刮糙,或专用界面剂甩毛;、厚:水泥砂浆(掺.kgm杜拉纤维);、厚聚合物水泥砂浆或.厚聚合物水泥防水涂料()型;、厚:水泥砂浆掺加强剂(树脂水泥砂浆)结合层;、一遍混凝土界面剂,增强粘结力;、厚仿石砖(饰面砖),在砖粘面上随贴随涂白水泥擦缝。(三)玻璃门窗做法:窗为铝合金框透明玻璃窗(传热系数:不大于W/m2K);所有玻璃为大于5-6mm厚透明玻璃,遮阳系数限值c0.80;可
4、见透光比0.77.四、施工阶段与质量控制主要内容A 建筑节能各分部施工要点(一)铝合金框推拉窗安装工艺1 范围适用于本工程窗安装工程。2 施工准备2.1 材料及主要机具:2.1.1 铝合金框推拉门窗的规格、型号、尺寸均应符合设计要求。适用于负荷不超过800Nm2。2.1.2 门窗框连接件(铁脚)与洞口墙体连接,采用机械冲孔胀管螺栓固定。2.1.3 门窗小五金应按门窗规格、型号配套。2.1.4 门窗安装时应准备木楔、钢钉。2.1.5 密封膏应按设计要求准备。并应有出厂证明及产品生产合格证。2.1.6 嵌缝材料的品种应按设计要求选用。2.1.7 自攻螺丝、木螺丝根据需要准备。2.1.8 水泥:32
5、.5级以上普通硅酸盐水泥;砂:过5mm筛子,筛好备用;细石:准备少许。2.1.9 主要机具:线坠、粉线包、水平尺、托线板、手锤、扁铲、钢卷尺、螺丝刀、冲击电钻、射钉枪、锯、刨子、小平锹、小水桶、钻子等。2.2 作业条件:2.2.1 结构工程已完,经验收达到合格标准,已办好工种之间的交接手续。2.2.2 按图示尺寸弹好门窗位置线,并根据已弹好的+ 50cm水平线,确定好安装标高。2.2.3 校核已留置的门窗洞口尺寸及标高是否符合设计要求,有问题的应及时改正。2.2.4 检查门窗安装时的连接件位置排列是否符合要求。2.2.5 检查门窗表面色泽是否均匀。是否无裂纹、麻点、气孔和明显擦伤。2.2.6
6、准备好安装时的脚手架及做好安全防护措施。3 操作工艺3.1 工艺流程:弹线找规矩 门窗洞口处理 安装连接件的检查 铝合金框推拉门窗外观检查 按图示要求运到安装地点 铝合金框推拉门窗安装 门窗四周嵌缝 安装五金配件 清理3.2 采用后塞口施工。3.3 检查门窗洞口尺寸是否比门窗框尺寸大3cm,否则应先行剔凿处理。3.4 按图纸尺寸放好门窗框安装位置线及立口的标高控制线。3.5 安装门窗框上的铁脚。3.6 安装门窗框,并按线就位找好垂直度及标高,用木楔临时固定,检查正侧面垂直及对角线,合格后,用膨胀螺栓将铁脚与结构牢固固定好。3.7 嵌缝:门窗框与墙体的缝隙应按设计要求的材料嵌缝如设计无要求时用沥
7、青麻丝或泡沫塑料填实。表面用厚度为58mm的密封胶封闭。3.8 门窗附件安装:安装时应先用电钻钻孔,再用自攻螺丝拧入,严禁用铁锤或硬物敲打,防止损坏框料。3.9 安装后注意成品保护,防污染,防电焊火花烧伤,损坏面层。4 质量标准4.1 保证项目:4.1.1 铝合金框推拉门窗及其附件和玻璃的质量,必须符合设计要求和有关标准的规定。4.1.2 门窗必须安装牢固,预埋铁件的数量、位置、埋设和连接方法,应符合设计要求和有关标准的规定。4.1.3 门窗安装位置及开启方向必须符合设计要求。4.2 基本项目:4.2.1 门窗扇关闭紧密,开关灵活,无阻滞回弹,无变形和倒翘。4.2.2 门窗附件安装齐全,安装牢
8、固,位置正确、端正,启闭灵活,适用美观。4.2.3 门窗框与墙体间的缝隙填嵌饱满密实,表面平整,嵌塞材料符合设计要求。4.2.4 门窗表面洁净、平整,颜色一致,无划痕碰伤,无污染,拼接缝严密。4.3 门窗允许偏差项目,见下表:项次项 目允许偏差(mm)检 验 方 法1门窗框两对角线长度差2000mm 5用钢卷尺检查2窗扇与框搭接宽度差 用深度尺或钢板用钢卷尺检查3门扇开启力极限扇面积1.5m2 40N门扇开启力极限 扇面积1.5m2 60N用100N弹簧秤钩住拉手处启闭5次取平均值6推拉窗门窗扇与框或相邻扇立边平行度 用1m钢板尺检查7门扇对口缝或扇与框之间立横缝留缝限值门扇与地面间留缝限值2
9、4,27用楔形塞尺检查8弹簧门 扇门扇对口缝关闭时平整2 用深度尺检查9门窗框(含拼樘料)正、侧面垂直度2用1m托线板检查10门窗框(含拼樘料)的水平度 2用1m水平尺和楔形塞尺检查11门窗框标高 5用钢板尺与基准线比较12双层门窗内、外框、梃(含拼樘料)中心距 4 用钢卷尺检查5 成品保护5.1 窗框四周嵌防水密封胶时,操作应仔细,油膏不得污染门窗框。5.2 外墙面涂刷、室内顶墙喷涂时,应用塑料薄膜封挡好门窗,防止污染。5.3 室内抹水泥砂浆以前必须遮挡好塑料门窗,以防水泥浆污染门窗。5.4 污水、垃圾、污物不可从窗户往下扔、倒。5.5 搭、拆、转运脚手杆和脚手板,不得在门窗框扇上拖拽。5.
10、6 安装设备及管道,应防止物料撞坏门窗。5.7 严禁在窗扇上站人。5.8 门窗扇安装后应及时安装五金配件,关窗锁门,以防风吹损坏门窗。5.9 不得在门窗上锤击、钉钉子或刻划,不得用力刮或用硬物擦磨等办法清理门窗。6 应注意的质量问题6.1 运输存放损坏:运输时应轻拿轻放,存放时应在库房地面上用方枕木垫平,并竖直存放,并应远离热源。6.2 门窗框松动:安装时应先在门窗外框上按设计规定的位置打眼,用自攻螺丝将镀锌连接件紧固;用电锤在门窗洞口打孔,装入尼龙胀管,门窗安装后,用木螺丝将连接件固定在胀管内;单砖及轻质墙,应砌混凝土块木砖,以增加和连接件的拉结牢固程度,使门框安装后不松动。6.3 门窗框与
11、墙体缝隙未填软质材料:应填入泡沫塑料或矿棉等软质材料,使之与墙体形成弹性连接。6.4 门窗框安装后变形:填缝时用力过大,使之受挤变形,不得在门窗上铺搭脚手板。6.5 门窗框边未嵌密封胶:应按图纸要求操作。6.6 连接螺丝直接锤入门窗框内:没按规矩先用手电钻打眼,后拧螺丝。6.7 污染:保护措施不够,清洗不认真。6.8 五金配件损坏:由于安装后保管不当,使用时不注意。7 质量记录7.1 门窗产品出厂合格证和试验报告。7.2 五金配件的合格证。7.3 保温嵌缝材料的材质证明及出厂合格证。7.4 密封胶的出厂合格证及使用说明。7.5 质量检验评定记录。(三)聚苯颗粒保温砂浆抹灰1材料要求:聚苯颗粒轻
12、骨料是收集废弃的聚苯板粉碎成0.5-5.0大小的颗粒,要求每立方的聚苯颗粒轻骨料容重不得低于8kg。项 目单 位指 标堆积密度/m38.0-21.0粒 度0.5-5.0贮存:严禁烟火。聚苯颗粒包装应放置在阴凉处,防止暴晒和雨淋;运输时防止划损包装,交付时注意与保温胶粉料配套清点。3、保温胶粉料性能及存运条件:保温胶粉主要由氢氧化钙等多种无机材料,辅之以多种高分子材料(保水、缓凝、增稠、粘结等),在工厂采用预混干搅拌技术制成。项目单位指标初凝时间H4终凝时间H12安定性-合格拉伸粘结强度Mpa0.6(常温28d)浸水拉伸粘结强度Mpa0.4(常温28d浸水7d)贮存:通风干燥条件下贮存10个月,
13、运输可按非危险品办理,交付时注意与聚苯颗粒骨料配套清点。2材料配制聚苯颗粒保温浆料的配制:先开机,将25-28kg(根据墙体及空气相对湿度可做微调)水倒入砂浆搅拌机内,然后倒入一袋28kg粉料搅拌3-5分钟后,再倒入一袋200L聚苯颗粒继续搅拌3分钟,搅拌均匀后倒后倒出。在加入聚苯颗料后不能再渗水搅拌,否则会影响保温层的粘结度和施工。该浆料应随搅随用,在4h内用完,严禁人工搅拌。3施工要求3.1 基层墙体应毛糙、基本平整,不平整用砂浆找平。混凝土表面要刷界面剂。墙面阳角及易磕损部位应按设计先做好护角。施工前先用水润湿墙面(不宜太湿)。3.2 现场把聚苯颗粒主凝材料放入搅拌机中渗水搅拌成粘稠状,再放入聚苯颗粒轻骨料均匀搅拌。稠度满足施工要求及操作要求。3.3 聚苯颗粒砂浆视设计厚度分道施工,每道施工厚度不超过10mm,用抹刀抹平。3.4 待保温层固化24小时,将第一道抗裂抹面砂浆用抹刀抹于施工好的聚苯颗粒砂浆表面。3.5 施工注意事项:施工温度不应低于5摄氏
