住宅楼工程施工现场临时用电施工组织设计.doc

上传人:p** 文档编号:954582 上传时间:2024-05-29 格式:DOC 页数:31 大小:393KB
下载 相关 举报
住宅楼工程施工现场临时用电施工组织设计.doc_第1页
第1页 / 共31页
住宅楼工程施工现场临时用电施工组织设计.doc_第2页
第2页 / 共31页
住宅楼工程施工现场临时用电施工组织设计.doc_第3页
第3页 / 共31页
住宅楼工程施工现场临时用电施工组织设计.doc_第4页
第4页 / 共31页
住宅楼工程施工现场临时用电施工组织设计.doc_第5页
第5页 / 共31页
住宅楼工程施工现场临时用电施工组织设计.doc_第6页
第6页 / 共31页
住宅楼工程施工现场临时用电施工组织设计.doc_第7页
第7页 / 共31页
住宅楼工程施工现场临时用电施工组织设计.doc_第8页
第8页 / 共31页
住宅楼工程施工现场临时用电施工组织设计.doc_第9页
第9页 / 共31页
住宅楼工程施工现场临时用电施工组织设计.doc_第10页
第10页 / 共31页
亲,该文档总共31页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼工程施工现场临时用电施工组织设计.doc》由会员分享,可在线阅读,更多相关《住宅楼工程施工现场临时用电施工组织设计.doc(31页珍藏版)》请在第壹文秘上搜索。

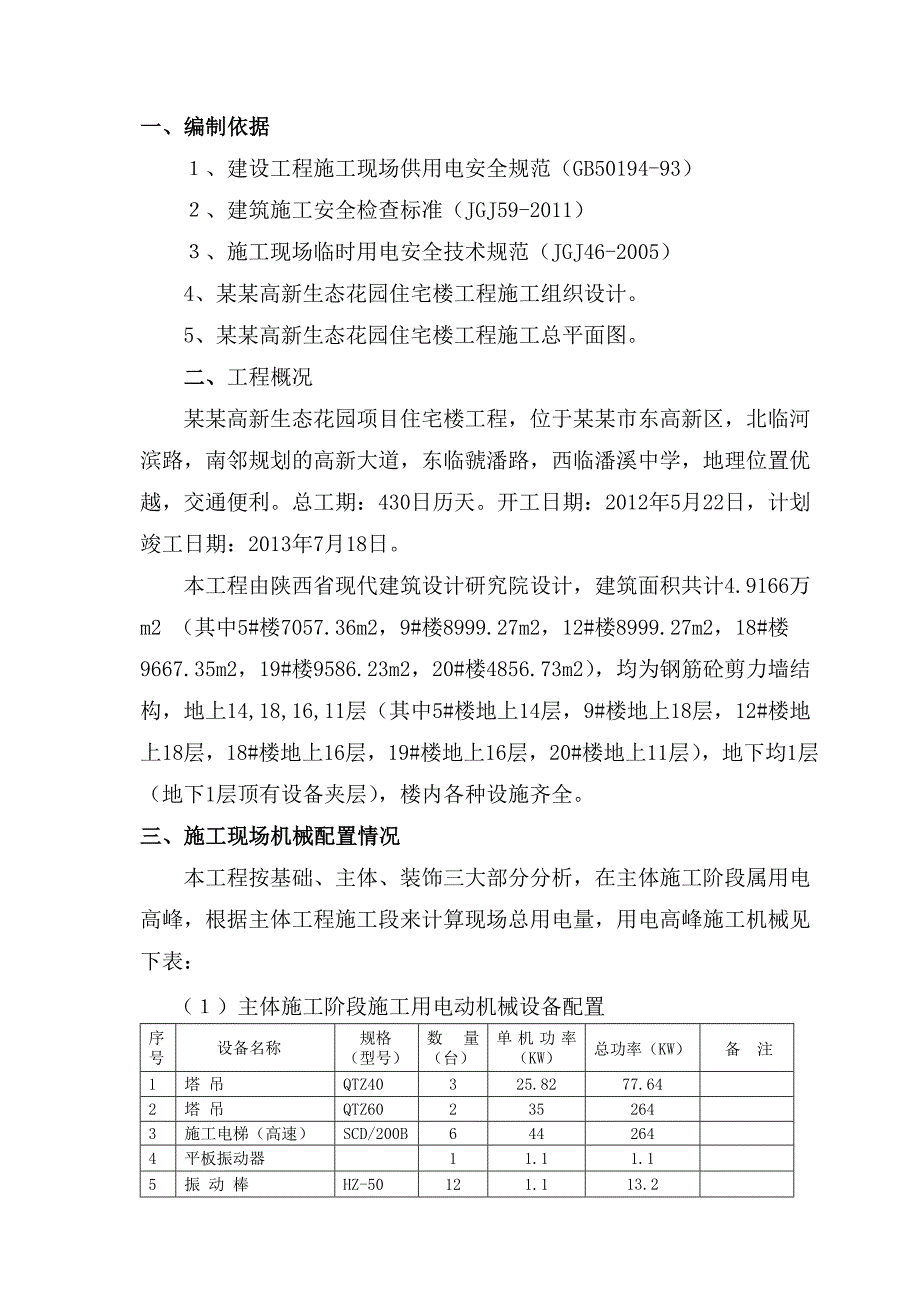

1、一、编制依据、建设工程施工现场供用电安全规范(GB50194-93)、建筑施工安全检查标准(JGJ59-2011)、施工现场临时用电安全技术规范(JGJ46-2005)4、某某高新生态花园住宅楼工程施工组织设计。5、某某高新生态花园住宅楼工程施工总平面图。二、工程概况某某高新生态花园项目住宅楼工程,位于某某市东高新区,北临河滨路,南邻规划的高新大道,东临虢潘路,西临潘溪中学,地理位置优越,交通便利。总工期:430日历天。开工日期:2012年5月22日,计划竣工日期:2013年7月18日。本工程由陕西省现代建筑设计研究院设计,建筑面积共计4.9166万m2 (其中5#楼7057.36m2,9#楼

2、8999.27m2,12#楼8999.27m2,18#楼9667.35m2,19#楼9586.23m2,20#楼4856.73m2),均为钢筋砼剪力墙结构,地上14,18,16,11层(其中5#楼地上14层,9#楼地上18层,12#楼地上18层,18#楼地上16层,19#楼地上16层,20#楼地上11层),地下均1层(地下1层顶有设备夹层),楼内各种设施齐全。三、施工现场机械配置情况本工程按基础、主体、装饰三大部分分析,在主体施工阶段属用电高峰,根据主体工程施工段来计算现场总用电量,用电高峰施工机械见下表:()主体施工阶段施工用电动机械设备配置序号设备名称规格(型号)数量(台)单机功率(KW)

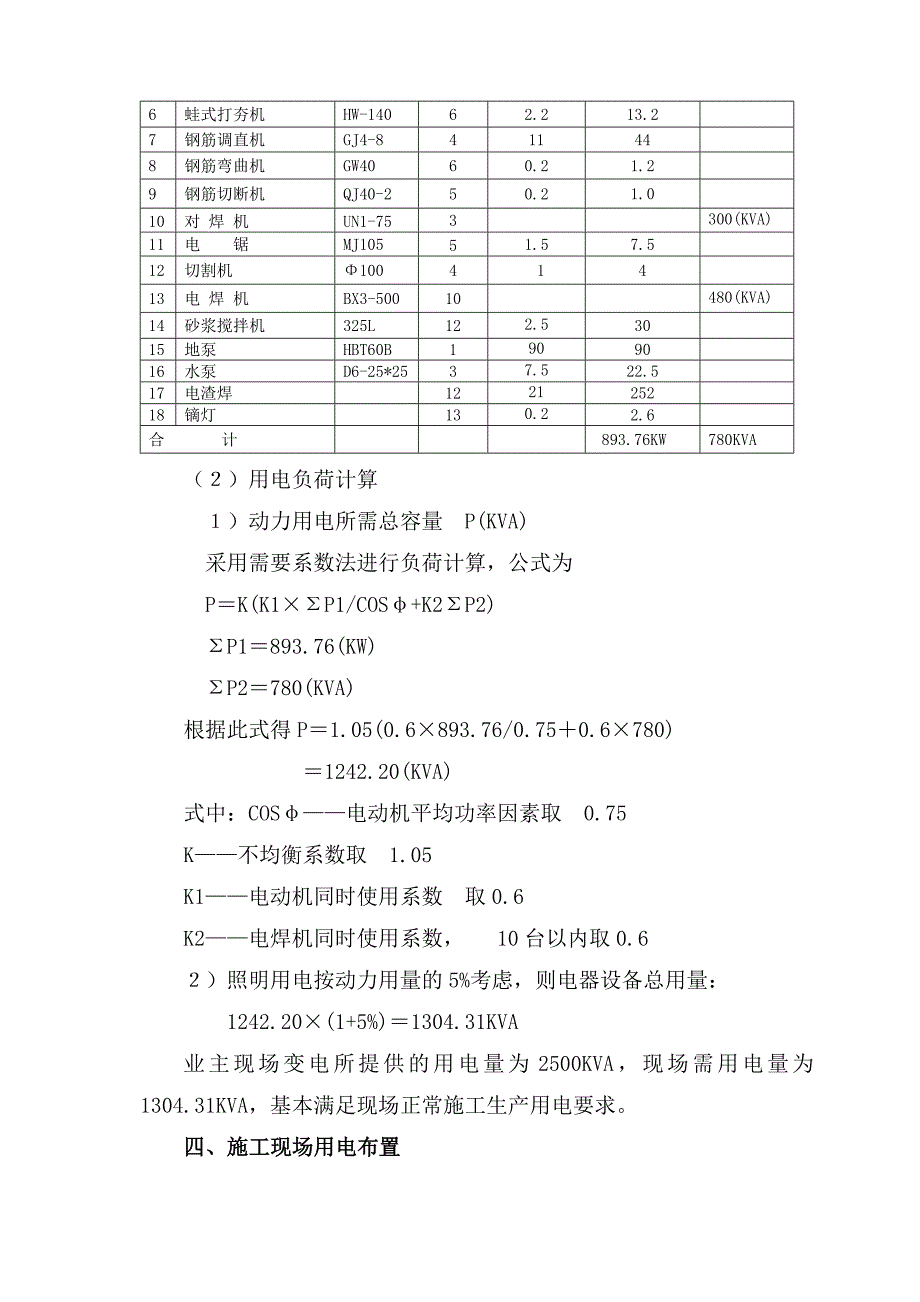

3、总功率(KW)备 注1塔 吊QTZ40325.8277.642塔 吊QTZ602352643施工电梯(高速)SCD/200B6442644平板振动器11.11.15振 动 棒HZ-50121.113.26蛙式打夯机HW-14062.213.27钢筋调直机GJ4-8411448钢筋弯曲机GW4060.21.29钢筋切断机QJ40-250.21.010对 焊 机UN1-753300(KVA)11电 锯MJ10551.57.512切割机10041413电 焊 机BX3-50010480(KVA)14砂浆搅拌机325L122.53015地泵HBT60B1909016水泵D6-25*2537.522.5

4、17电渣焊122125218镝灯130.22.6合 计893.76KW780KVA()用电负荷计算)动力用电所需总容量P(KVA) 采用需要系数法进行负荷计算,公式为PK(K1P1/COS+K2P2)P1893.76(KW) P2780(KVA) 根据此式得P1.05(0.6893.76/0.750.6780)1242.20(KVA)式中:COS电动机平均功率因素取0.75K不均衡系数取1.05K1电动机同时使用系数取0.6 K2电焊机同时使用系数,10台以内取0.6)照明用电按动力用量的5%考虑,则电器设备总用量:1242.20(1+5%)1304.31KVA业主现场变电所提供的用电量为25

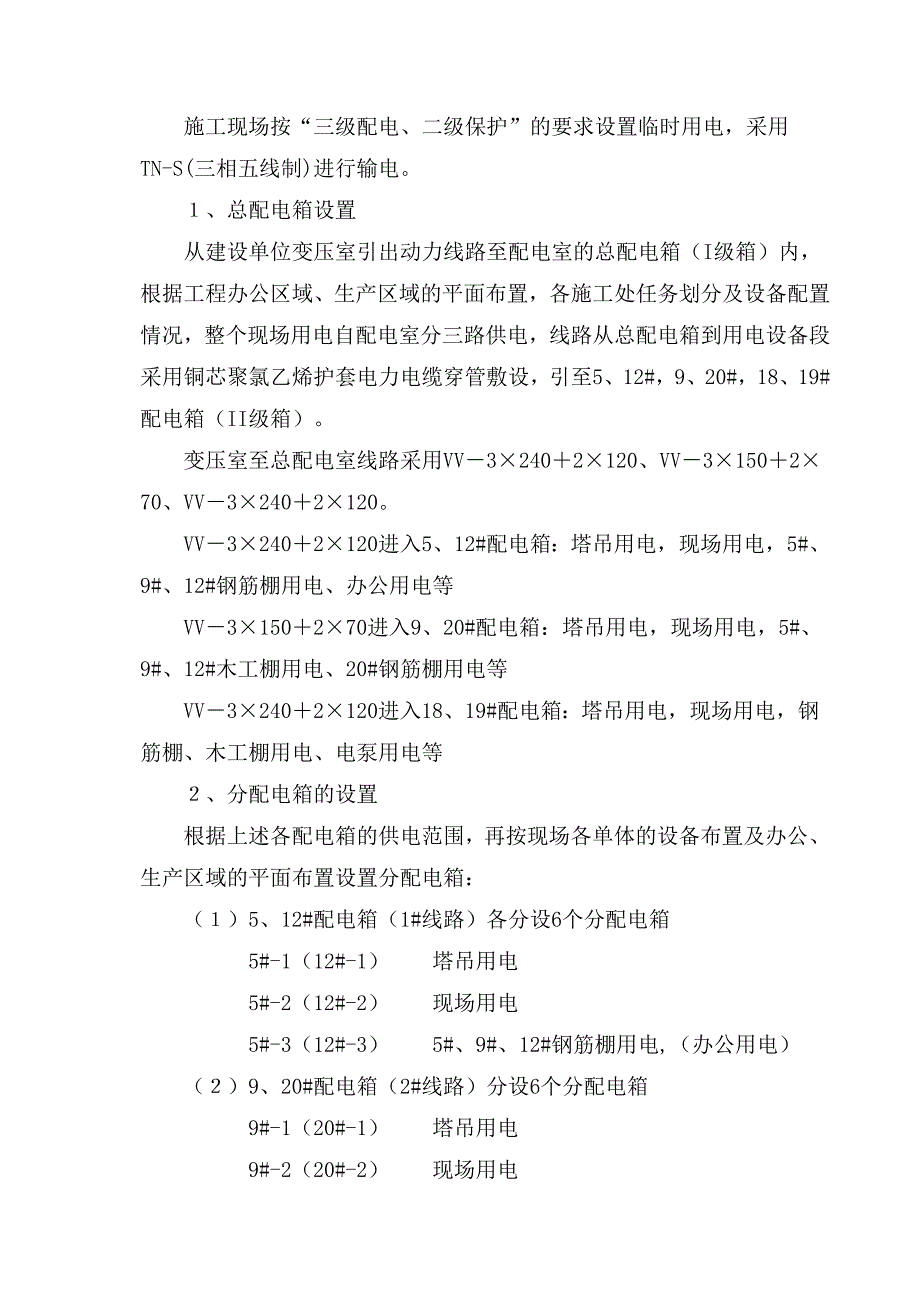

5、00KVA,现场需用电量为1304.31KVA,基本满足现场正常施工生产用电要求。四、施工现场用电布置施工现场按“三级配电、二级保护”的要求设置临时用电,采用TN-S(三相五线制)进行输电。、总配电箱设置从建设单位变压室引出动力线路至配电室的总配电箱(I级箱)内,根据工程办公区域、生产区域的平面布置,各施工处任务划分及设备配置情况,整个现场用电自配电室分三路供电,线路从总配电箱到用电设备段采用铜芯聚氯乙烯护套电力电缆穿管敷设,引至5、12#,9、20#,18、19#配电箱(II级箱)。变压室至总配电室线路采用VV32402120、VV3150270、VV32402120。VV32402120进

6、入5、12#配电箱:塔吊用电,现场用电,5#、9#、12#钢筋棚用电、办公用电等VV3150270进入9、20#配电箱:塔吊用电,现场用电,5#、9#、12#木工棚用电、20#钢筋棚用电等VV32402120进入18、19#配电箱:塔吊用电,现场用电,钢筋棚、木工棚用电、电泵用电等、分配电箱的设置根据上述各配电箱的供电范围,再按现场各单体的设备布置及办公、生产区域的平面布置设置分配电箱:()5、12#配电箱(1#线路)各分设6个分配电箱5#-1(12#-1)塔吊用电5#-2(12#-2)现场用电5#-3(12#-3)5#、9#、12#钢筋棚用电,(办公用电)()9、20#配电箱(2#线路)分设

7、6个分配电箱9#-1(20#-1)塔吊用电9#-2(20#-2)现场用电9#-3(20#-3)5#、9#、12#、20#木工棚用电(20#钢筋棚)()18、19#配电箱(3#线路)分设个分配电箱18#-1(19#-1)塔吊用电18#-2(19#-2)现场用电18#-3(19#-3)钢筋棚用电(木工棚、电泵用电)、楼层施工用电分配电箱的设置各施工段主体结构施工时分配电箱设在施工层,在装饰阶段每隔层左右设立一个分配电箱,以满足小型电气设备照明等施工需要。各总配、分配电箱的供电范围详见施工现场临时用电平面布置图。动力配电见动力配电系统图。配电箱均采用有准用证的陕西省建设厅施工现场标准配电箱。五、导线

8、的截面规格的选择(一)、总配电箱箱前导线截面规格复核合计:P=0.51300/0.751.1=953.3KW(1)计算导线截面:按导线的允许电流选择导线截面,计算公式为:I=P1000/31/2U线Cos 式中:I线路工作电流值(A)P各段线路负荷计算功率(KW)U线用电设备的额定电压380VCos电动机的平均功率因数取0.75该路的工作电流为:=953.31000/31/23800.75 =1568.60A(2)按导线电压降选择导线截面,配电室距离变压室很近,导线电压降可以忽略不计,因此按导线的允许电流选择导线截面,选择3240mm2、3150mm2、3240mm2塑料绝缘铝线符合要求。(二

9、)5、12#(1#)配电箱导线截面规格复核5、12#(1#)配电箱用电最大负荷量见下表:5、12#塔吊用电:5#塔吊用电设备序号用电名称数量功率(KW)总功率备注1塔吊125.8225.822镝灯30.20.63电梯144444合计70.42合计:P=70.421.1=77.47KW()按导线的允许电流选择导线截面,计算公式为:I=P1000/31/2U线Cos 式中:I线路工作电流值(A)P各段线路负荷计算功率(KW)U线用电设备的额定电压380VCos电动机的平均功率因数取0.75该路的工作电流为:=77.471000/31/23800.75 =127.48A(2)按导线电压降选择导线截面

10、,计算公式为:S=PL/C.S导线截面(mm2)L各段线路长度(m)C材料内部系数取77导线电压降()取7S77.4755/7773.88mm2经计算导线选择395mm2塑料绝缘铝线符合要求。12#塔吊用电设备序号用电名称数量功率(KW)总功率备注1塔吊135352低灯30.20.63电梯144444合计79.6合计:P=79.61.1=87.56KW()按导线的允许电流选择导线截面,计算公式为:I=P1000/31/2U线Cos 式中:I线路工作电流值(A)P各段线路负荷计算功率(KW)U线用电设备的额定电压380VCos电动机的平均功率因数取0.75该路的工作电流为:=87.561000/

11、31/23800.75 =144.10A(2)按导线电压降选择导线截面,计算公式为:S=PL/C.S导线截面(mm2)L各段线路长度(m)C材料内部系数取77导线电压降()取7S87.5660/7774.78mm2经计算导线选择395mm2塑料绝缘铝线符合要求。5、12#现场用电:5#现场用电设备序号用电名称数量功率(KW)总功率备注1电焊机244.3*22振动棒21.12.23电渣焊221424切割机1115砂浆搅拌机22.556合计138.8合计:P=138.81.1=152.68KW()按导线的允许电流选择导线截面,计算公式为:I=P1000/31/2U线Cos 0.6 式中:I线路工作

12、电流值(A)P各段线路负荷计算功率(KW)U线用电设备的额定电压380VCos电动机的平均功率因数取0.75 0.6不全部用电时系数该路的工作电流为:=152.681000/31/23800.750.6 =150.73A(2)按导线电压降选择导线截面,计算公式为:S=PL/C.S导线截面(mm2)L各段线路长度(m)C材料内部系数取77导线电压降()取7S152.6835/7774.86mm2经计算导线选择370mm2塑料绝缘铝线符合要求。12#现场用电设备序号用电名称数量功率(KW)总功率备注1电焊机244.3*22振动棒21.12.23电渣焊221424切割机1115砂浆搅拌机22.556合计138.8合计:P=138.81.1=152.68KW()按导线的允许电流选择导线截面,计算公式为:I=P1000/31/2U线Cos 0.6 式中:I线路工作电流值(A)P各段线路负荷计算功率(KW)U线用电设备的额定电压380VCos电动机的平均功率因数取0.75 0.6不全部用电时系数该路的工作电流为:=152.681000/31/2380

展开阅读全文
