住宅楼建筑节能分部工程施工方案#江苏.doc

上传人:p** 文档编号:954602 上传时间:2024-05-29 格式:DOC 页数:29 大小:238.07KB
下载 相关 举报

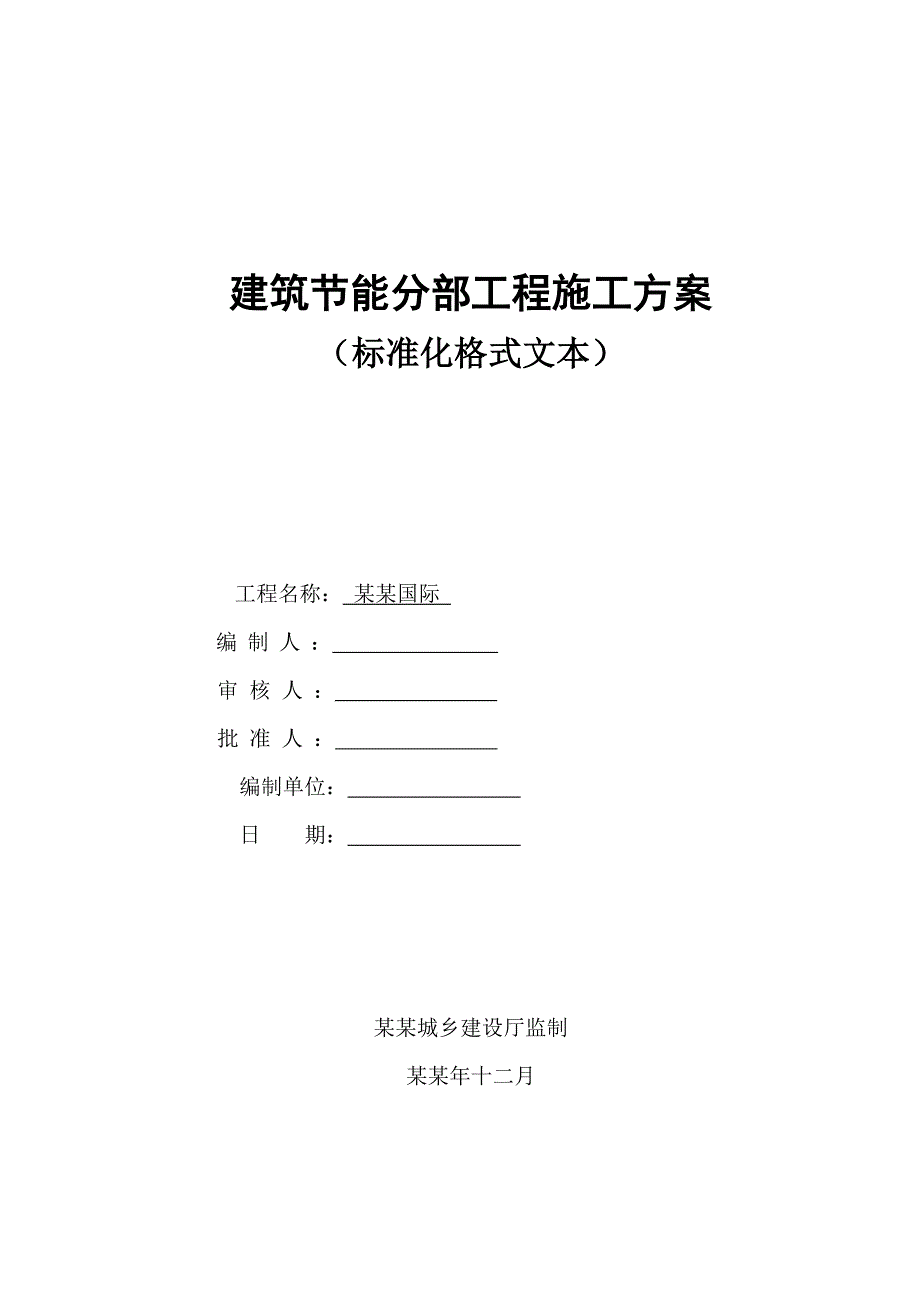

住宅楼建筑节能分部工程施工方案#江苏.doc_第1页
第1页 / 共29页
住宅楼建筑节能分部工程施工方案#江苏.doc_第2页
第2页 / 共29页
住宅楼建筑节能分部工程施工方案#江苏.doc_第3页
第3页 / 共29页
住宅楼建筑节能分部工程施工方案#江苏.doc_第4页
第4页 / 共29页
住宅楼建筑节能分部工程施工方案#江苏.doc_第5页
第5页 / 共29页
住宅楼建筑节能分部工程施工方案#江苏.doc_第6页
第6页 / 共29页
住宅楼建筑节能分部工程施工方案#江苏.doc_第7页
第7页 / 共29页
住宅楼建筑节能分部工程施工方案#江苏.doc_第8页
第8页 / 共29页
住宅楼建筑节能分部工程施工方案#江苏.doc_第9页
第9页 / 共29页
住宅楼建筑节能分部工程施工方案#江苏.doc_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼建筑节能分部工程施工方案#江苏.doc》由会员分享,可在线阅读,更多相关《住宅楼建筑节能分部工程施工方案#江苏.doc(29页珍藏版)》请在第壹文秘上搜索。

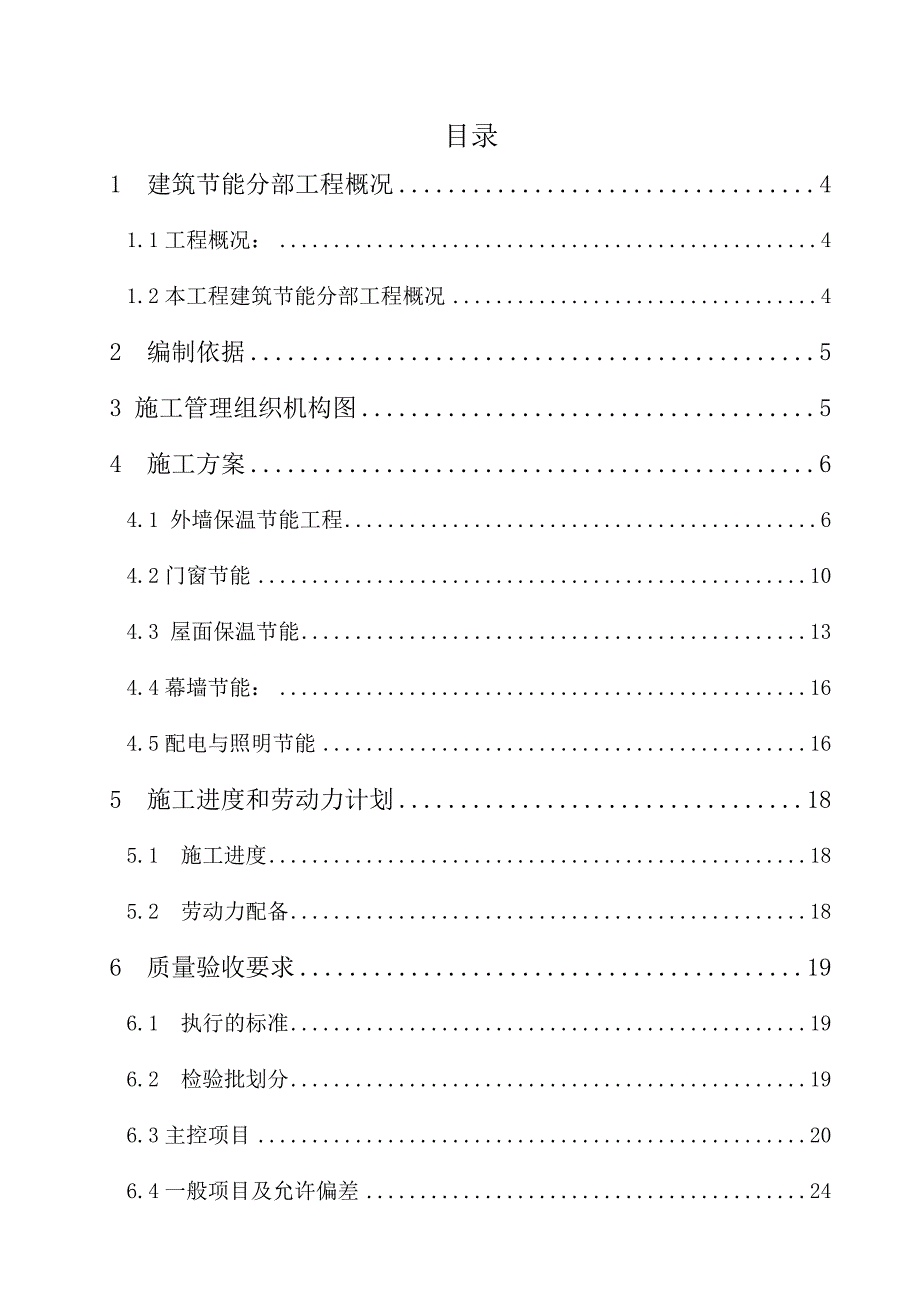

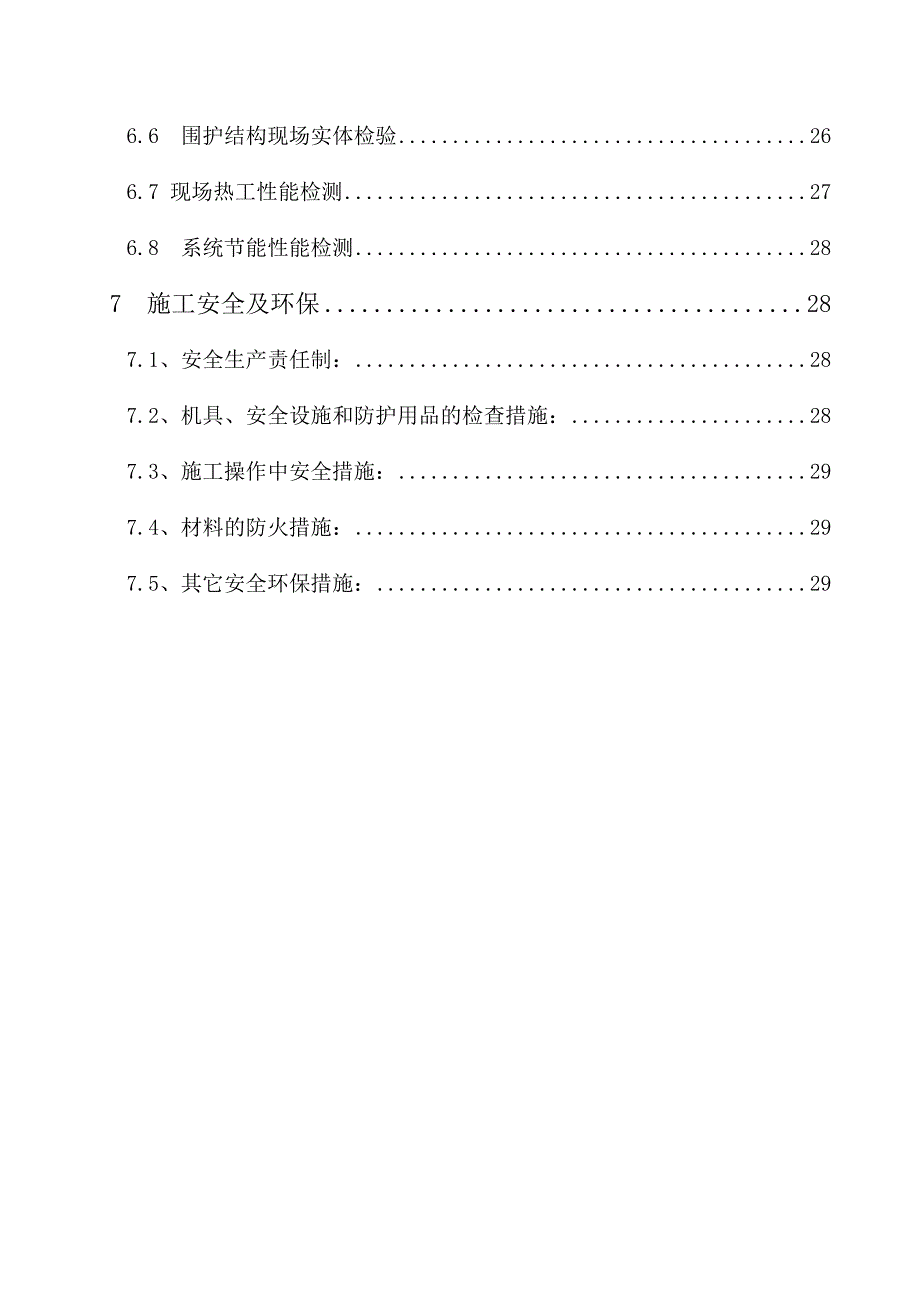

1、建筑节能分部工程施工方案(标准化格式文本)工程名称: 某某国际 编制人: 审核人: 批准人: 编制单位: 日 期: 某某城乡建设厅监制某某年十二月目录1 建筑节能分部工程概况41.1工程概况:41.2本工程建筑节能分部工程概况42 编制依据53 施工管理组织机构图54 施工方案64.1 外墙保温节能工程64.2门窗节能104.3 屋面保温节能134.4幕墙节能:164.5配电与照明节能165 施工进度和劳动力计划185.1 施工进度185.2 劳动力配备186 质量验收要求196.1 执行的标准196.2 检验批划分196.3主控项目206.4一般项目及允许偏差246.6 围护结构现场实体检验

2、266.7 现场热工性能检测276.8 系统节能性能检测287 施工安全及环保287.1、安全生产责任制:287.2、机具、安全设施和防护用品的检查措施:287.3、施工操作中安全措施:297.4、材料的防火措施:297.5、其它安全环保措施:291 建筑节能分部工程概况1.1工程概况:1、工程名称:“某某国际”一期标建筑安装工程2、建设单位:丹阳信达房地产开发有限公司3、设计单位:上海申标建筑设计有限公司4、监理单位:镇江方圆建设监理咨询有限公司5、施工单位:中国建筑一局(集团)有限公司6、建设地点:江苏省丹阳市开发区九纬路与滨河路交口7、建设规模:“信达香堤国际”一期标段建筑安装工程,位于

3、丹阳市开发区八纬路北侧,东至滨河路、南至八纬路、西至云阳药业、北至九纬路。建筑面积约,其中地下室面积约60000,地上建筑面积约(1#、2#、5#、9#、10#共计5栋,框剪结构,地下2层,地上32层)。建筑高度:1#2#楼为97.000m,5#10#楼为99.700m,9#楼为99.750m。 1.2本工程建筑节能分部工程概况表1.1序号节能分项工程设计要求工程量施工单位1墙体保温节能分项工程膨胀玻化微珠保温2门窗、幕墙节能分项工程6透明+12A+6透明3建筑外遮阳分项工程外遮阳4屋面节能分项工程膨胀玻化微珠保温5地面节能分项工程/6采暖节能分项工程/7通风与空调节能分项工程/8空调与采暖系

4、统的冷热源及管网节能分项工程/9配电与照明节能分项工程节能照明灯10监测与控制节能分项工程/11可再生能源分项工程/12其它节能分项工程/2 编制依据2.1 某某国际一期I标设计施工蓝图。2.2 某某国际一期I标施工组织设计。2.3 本工程适用的建筑节能分部工程相关现行法律法规、技术标准规范及图集。建筑节能分部工程相关现行法律法规、技术标准规范及图集一览表 表2.1名称编号年号批准部门公共建筑节能设计标准GBJ32/J96-20102010某某城乡建设厅夏热冬冷地区居住建筑节能设计标准JGJ134-20012001中华人民共和国建设部江苏省居住建筑节能设计标准DB34/T754-2007200

5、7某某城乡建设厅江苏省居住建筑热环境和节能设计标准DGJ32/J71-20082008某某城乡建设厅江苏省居住建筑节能标准JGJ134-20012001某某城乡建设厅建筑外窗气密性分级及其检测方法GB7107-20022002中华人民共和国建设部项目(执行)经理王铭3 施工管理组织机构图生产经理刘清林技术负责人赵国勋技术部质量部工程部安全部合肥建鑫劳务图3.1管理组织机构图4 施工方案4.1 外墙保温节能工程4.1.1材料、设备及部品进场计划见表4.1表4.1名称规格数量主要技术指标复验项目抽样计划进场时间膨胀玻化微珠保温600*600*401800立方防火等级:A导热系数:0.009抗拉强度

6、:150kpa防火等级导热系数500-1000平米抽取一组2012.8.154.1.2施工机具见表4.2表4.2序号名称数量主要参数进场时间1砂浆搅拌机1/2012.8.152手提式电动搅拌器3/2012.8.153专用切割工具6/2012.8.154冲击钻4/2012.8.155手锤4/2012.8.156经纬仪及放线工具1/2012.8.157自动安平标注仪1/2012.8.158螺丝刀8/2012.8.159美工刀8/2012.8.15102m靠尺2/2012.8.154.1.3操作工艺施工操作执行的标准:(1)建筑工程施工质量验收统一标准 。(2)墙保温技术规程 。(3)民用建筑节能工

7、程施工质量验收规范 。1、工艺流程粘贴砂浆粘贴保温板界面砂浆找平砂浆打孔材料进场、验收暖挂网格布抗裂砂浆系统验收安装保温钉图4.1外墙保温施工流程2 2、准备工作(1)材料、设备进入施工现场时,查验、检查方法: 现场监理见证取样 。(2)材料进入施工现场卸车、堆放时,为避免材料破损所采取的措施:对易碎材料卸车时注意轻拿轻放,所有材料应在库房存放,注意通风、防潮,严禁雨林;如露天存放,必须加苫盖。板状保温材料在搬运时应轻放、防止损坏断裂、缺棱掉角,保证板的外形完整;各类材料应分类堆放,并挂牌表明材料名称。(3)定位放线、放线的依据、方法、要求:根据建筑立面设计和外墙外保温技术要求,在门窗洞口及伸

8、缩缝、装饰线处弹水平、垂直控制线;在外墙阴阳角及其他必要处挂出垂直基准控制线,弹出水平控制基线 。(4)配置专用粘结剂:按照企业产品使用说明书配置 。3、施工操作(1)对基层的处理要求:施工前应彻底清除基层墙体表面浮灰、油污、脱模剂、空鼓及风化物等;基层验收合格后方可进行施工。施工前一日应浇水充分湿润基层墙体;粘贴前确认墙体上无液态水并清除保温板表面浮灰、松散砂粒等。(2)对材料的拌合(如粘结剂、砂浆等)要求:按产品使用说明书配置,拌合好的材料宜在2-4h内用完,注意防暴晒和防风 。(3)对首次施工、操作基点的要求:对于采用相同建筑节能设计的房间和构造做法,应在现场采用相同材料和相同工艺制作样

9、板或样板件,经有关各方确认后方可进行施工 。 (4)对冷、热桥施工的措施:1)、外墙附墙或挑出部件如梁、过梁、柱、附墙柱、女儿墙,外墙装饰线,墙体内箱盒、管线等,应按设计要求采取隔热源或节能保温措施 。2)、施工产生的墙体缺陷如穿墙套管、脚手眼、孔洞等,应采取隔断热桥的保温密封修补措施。 (5)对锚固件的锚固要求:锚固件打入墙体的深度不应低于30mm,60my一下每平米不少于4个,60m-80m每平米不少于5个,80m以上每平米不少于6个。(6)对现场拌材料的配制要求:现场拌制的抹面砂浆应严格按照配合比拌制。(7)对施工过程中质量控制的要求:施工前应彻底清除基层墙体表面浮灰、油污、脱模剂、空鼓

10、及风化物等;基层验收合格后方可进行施工。施工前一日应浇水充分湿润基层墙体;粘贴前确认墙体上无液态水并清除保温板表面浮灰、松散砂粒等。在外门窗洞口、伸缩缝、装饰线、外墙阴阳角等处挂水平、垂直基准控制线,控制粘贴的垂直度和平整度并确保粘贴膨胀玻化微珠保温板横平竖直。施工时优先选用主规格膨胀玻化微珠保温板,辅助规格或局部不规则处现场裁剪。按规定的配合比配制粘贴砂浆,随用随配,并注意防晒、避风,配好的砂浆存放时间不应超过1.5h,其他季节不宜超过2h。粘贴应分段自下而上沿水平方向横向铺贴,每排板应错缝(竖缝)1/2板长,局部最小错缝不得小于100mm。相邻板材之间互相靠紧,对齐,板缝距不大于2mm;墙

11、角处应交错互锁。粘贴时应将膨胀玻化微珠保温板用力压实,并可用橡皮锤轻轻敲打并揉搓,保证水泥浆、界面剂与膨胀玻化微珠保温板表面、基层表面充分接触。揉搓同时调整板面高度、平整度和位置。粘贴第二层时,应用水泥砂浆将第一层粘贴缝灌满,挤出的砂浆应立即刮掉。非主要规格板材可用手持式电动切割机切割出所需尺寸,尺寸允许偏差为2mm。切割好的膨胀玻化微珠保温板应除尘除污。(8)施工过程中辅助措施的要求(必要时附图):脚手架搭设必须严格按照方案执行,不得随意搭设 。 (9)砌体与门窗框的连接要求:门窗框与墙体用锚钉链接,之间的空隙用发泡剂填满。 (10)墙上留孔、洞的要求:墙上预留的孔洞必须采用止水套管预埋。

12、(11)堵塞孔、洞时要求:墙上预留的孔洞应用与墙体相同的材料填实,然后切出与孔洞大小相同的膨胀玻化微珠保温板进行封堵,最后挂网格布、抹灰。 4、成品保护(1)材料、制品运输、装卸的要求(分格线、滴水槽、门窗框、管道、槽盒):轻拿轻放,不得损坏材料。(2)施工过程中半成品(如墙体拉结筋、构造柱和圈梁钢筋以及各种预埋件,暖卫、电气管线等)保护的要求:施工时不得损坏以完成的工程,避免返工。(3)在后续工序施工时,对前期成品、半成品采取的保护措施:对已完成的工程采取必要的保护措施,如在柱脚。(4)对施工垃圾及时清理的措施:每栋楼安排4名工人对产生的垃圾及时清理。(5)高层建筑进料平台口周围的防污染保护

13、措施:在进料平台下方挂彩条布,防止泥浆掉落污染墙面。(6)当可能遇到大风、大雨时对施工影响的措施:大风是禁止高处作业,对必要的地方采取加固措施,遇到大雨时对必要的部位进行彩条布覆盖。(7)在搭、拆脚手架过程中,对墙体及门窗口角的保护措施:在墙角、窗口角钉木条,避免脚手架碰到墙角使其破坏。(8)冬雨期间施工对构件、成品的保护措施:用彩条布将必要的材料、构件、成品进行覆盖。4.2门窗节能4.2.1材料、设备及部品进场计划名称规格数量主要技术指标复验项目铝合金窗220028002樘1、外门窗隔声性能30Db;抗风压四级;水密性三级;气密性四级;保温性能七级;2、所有门窗及阳台门窗均采用彩色喷塑铝合金门窗,采用隔热断桥型材;玻璃为双层中空透明玻璃;门窗框料气密性传热系数中空玻璃露点铝合金窗760028001樘铝合金窗640028001樘铝合金窗655028001樘铝合金窗650028002樘铝合金MLC1700026001樘铝合金MLC2700026001樘铝合金MLC3(5750+8800)26001樘铝合金MLC4810026002樘尺寸,玻璃厚度由厂家根据立面高度及风压等因素确定3、

展开阅读全文
