《住宅楼幕墙石材铝单板幕墙施工组织设计.doc》由会员分享,可在线阅读,更多相关《住宅楼幕墙石材铝单板幕墙施工组织设计.doc(72页珍藏版)》请在第壹文秘上搜索。

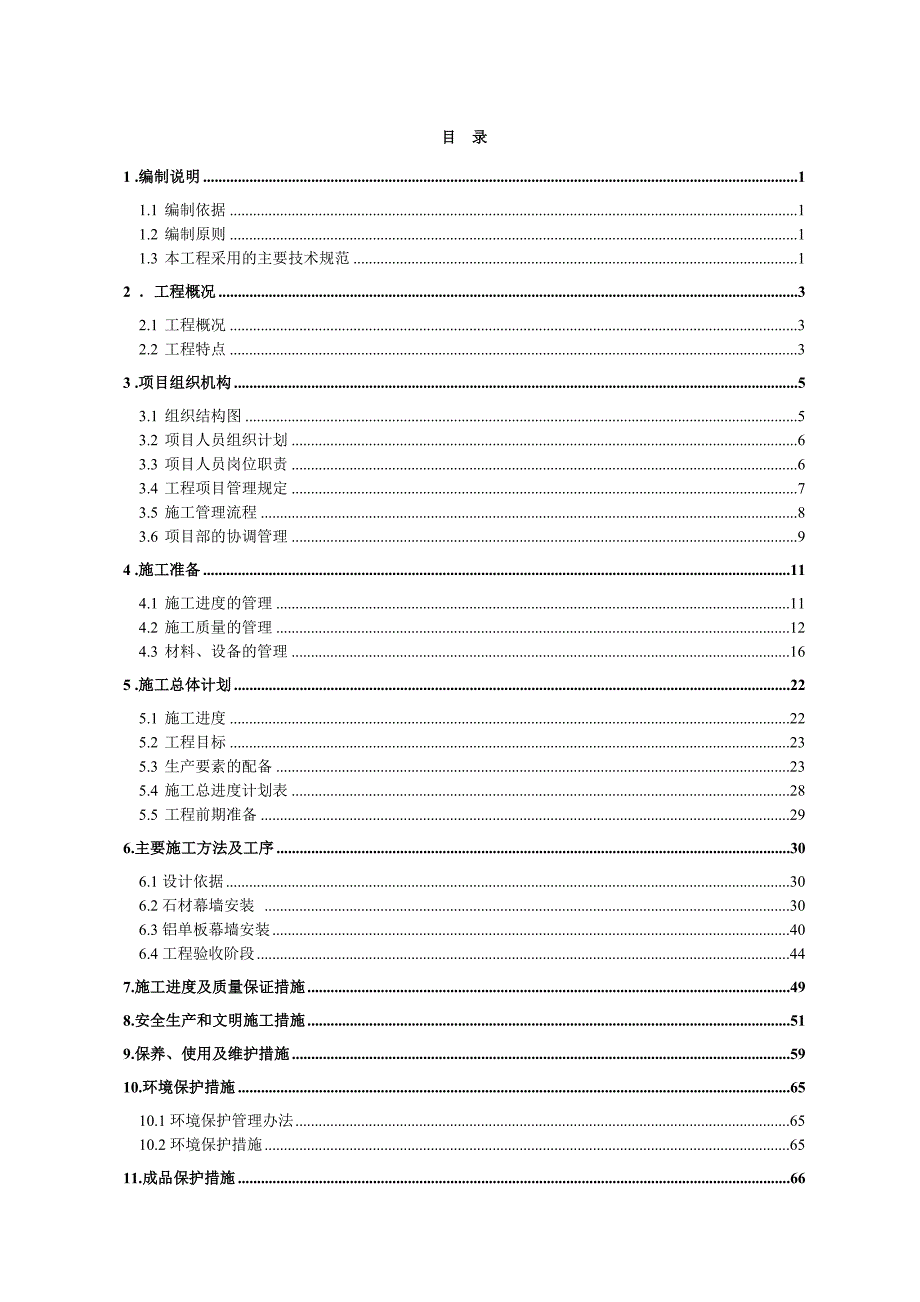

1、某某公馆14#住宅楼幕墙工程施工组织设计工程名称:某某公馆14#住宅楼 编制单位:某某程集团有限公司 编制时间:某某年9月18日 目 录1 .编制说明11.1 编制依据11.2 编制原则11.3 本工程采用的主要技术规范12 工程概况32.1 工程概况32.2 工程特点33 .项目组织机构53.1 组织结构图53.2 项目人员组织计划63.3 项目人员岗位职责63.4 工程项目管理规定73.5 施工管理流程83.6 项目部的协调管理94 .施工准备114.1 施工进度的管理114.2 施工质量的管理124.3 材料、设备的管理165 .施工总体计划225.1 施工进度225.2 工程目标235
2、.3 生产要素的配备235.4 施工总进度计划表285.5 工程前期准备296.主要施工方法及工序306.1设计依据306.2石材幕墙安装 306.3铝单板幕墙安装406.4工程验收阶段447.施工进度及质量保证措施498.安全生产和文明施工措施519.保养、使用及维护措施5910.环境保护措施6510.1环境保护管理办法6510.2环境保护措施6511.成品保护措施6611.1成品保护保证措施66 1 .编制说明1.1 编制依据1、建设单位发布的招标文件;2、建设单位提供的建筑施工图纸、工程量清单;3、本工程建筑场地实地踏勘情况;4、我公司ISO9001质量管理文件;5、我公司编制的投标预算
3、书;6、国家和行业现行施工规范及验收规范、技术规程、标准以及省市关于建筑施工管理的有关规定。1.2 编制原则1、本工程投标施工组织设计是根据现场实际条件,严格按照工程招标范围和招标文件对施工组织设计的要求进行策划后编制的。在人员、机械、材料调配、施工方案、质量要求、进度安排、安全文明等方面统一部署的原则下,由组织机构、施工方案、质量安全保证措施等部分组成。2、根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的终身负责,对安全文明施工的强化管理的精神。以“科学、经济、优质、高效”为原则进行编制。3、我公司对此次施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工
4、经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制小组,集思广益、博采众长,力求使本方案切合工程实际,思路先进,可操作性强。1.3 本工程采用的主要技术规范详见表NO.1所示。 使用标准规范一览表 表NO.1编号规 范 名 称规范序号 1建筑幕墙GB/T21086-20072金属与石材幕墙工程技术规范JGJ133-2001 3铝合金结构设计规范GB50429-2007 4钢结构设计规范GB50017-2003 5钢结构工程施工质量验收规范GB5020-20016 建筑钢结构焊接技术规程JGJ81-20027建筑装饰装修工程质量验收规范GB50210-
5、20018建筑物防雷设计规范GB50057-949建筑设计防火规范GB50016-200610建筑抗震设计规范GB50011-2001 11建筑结构荷载规范GB50009-2001 12建筑工程施工质量验收统一标准GB50300-20012 工程概况2.1 工程概况 1、工程名称:某某公馆14#住宅楼幕墙工程2、项目内容:玻璃幕墙工程3、质量要求:争创优质工程。2.2 工程特点一、工程的重要性及影响幕墙装饰工程的质量、进度、现场文明、安全管理都将产生很大的社会影响(尤其是质量方面),也是承建单位表现企业信誉、综合实力等方面的舞台,我公司将倍加珍惜这次机会,派出坚强的项目阵容,以雄厚的技术力量、
6、丰富的施工经验、先进的施工手段、巧夺天工的智慧、超前的意识完成此工程,扬我公司之雄风。二、从本工程所处的地理位置看,施工进出车辆较为方便,但工程位于市区内,因此施工时,应尽量减低噪音,减少粉尘飘扬,控制光污染。搞好环境、消防及保卫等工作,保证现场文明施工。三、质量要求高该工程为重点工程,也是形象工程,工程质量要求高,尤其是幕墙外装饰工程。四、多专业、多工种穿插施工本工程能否优质、快速的建造成功,关键在于施工队伍及项目班子的选择,应具有类似工程的施工经历及管理总体协调能力,才能有效把握本工程多专业、多工种同时穿插作业,满足质量高、工期的要求。土建与安装的配合施工是保证工程质量进度的关键。五、安全
7、施工要求高本工程所处的地理位置、设计特点、质量、工期要求及工程重要性等方面都要求施工单位的现场管理必须规范化,确保安全生产、文明施工标准化,以较好的场容场貌,优良的施工环境保障,才能创造出精品工程。在制定方案和措施时,要有专门的安全措施及防噪、防尘、排污等措施,确保安全、文明落到实处。针对上述工程特点,在制定施工措施时,必须分析问题关键之所在,作出优化的管理路线及正确、高效的决策,用“疱丁解牛”的娴熟技能抓住主要矛盾,使各种制约生产的困难和障碍解决在各施工工序开始之前,以确保“优质、快速、高效、高回报”地建成该工程。3 .项目组织机构3.1 组织结构图项 目 经 理(1名)工程科物资科内业科施
8、工员3名下料班组石材班组架工班组焊工班组打胶班组核算员1名内业1名材料员1名质量员1名安全员1名普工班组机械班组收尾班组项目总工程师(1名)项目副经理(1名)机械员1名零工班组骨架班组安装班组测量班组项目结构图机电班组 表NO.23.2 项目人员组织计划根据本工程的规模及特点建立以项目经理为首的项目部,管理层全权组织施工生产诸要素,对工程的项目工期、质量、安全、成本等综合效益进行高效率、有计划的组织协调和管理。项目经理部设三个专业技术科,即工程科、物资科、内业科。本工程项目经理部由1名项目经理、1名项目副经理、1名项目总工程师组成项目经理部的领导层,各专业技术人员组成项目经理部的管理层,承担该
9、工程施工的各工种施工班组作为项目劳务层。项目经理部各成员在本公司内部进行选聘,实行竞争上岗,择优选择实际施工经验丰富、责任心强、能吃苦耐劳、业务素质高的人员进入该工程项目部。3.3 项目人员岗位职责项目经理部成员必须明确岗位职责,做好本职工作,项目经理部各成员职责如下:1、项目经理:对工程全面负责,在组织工程的施工中,建立工程项目的质量保证体系,明确质量分工,确保资源充分配置,做好质量审核工作,在施工中认真执行施工组织设计,组织质量检查和评定,制定措施,确保施工过程处于受控状态,工程质量达到合同要求,对工程的质量、安全负全面责任。2、项目总工程师:抓好质量管理的具体工作,实施施工组织设计中制定
10、的各项技术措施,实现合同中承诺的工程质量目标,对工程质量负主要责任。负责施工过程的技术交底、质量检查、检验、试验等级评定的组织或具体工作,保证过程施工始终处于受控状态。3、项目副经理:负责各专业及特殊专业的施工管理协调配合管理。4、施工员:对施工范围内的工程质量、进度等进行具体管理、调度。5、质量员:对施工范围内的工程质量进行跟踪监督与控制,对工程施工进行测量放线、沉降观测以及按规范要求进行的试验检验,计量管理等。6、安全员:对施工过程中的生产安全、文明施工临建、消防保卫等进行综合管理,制度各种安全技术措施,对工程安全生产目标进行控制,负责对施工过程中的安全技术交底。7、材料员:对工程材料及施
11、工用材的采购、保管、发放等管理工作。8、机械员:负责对施工现场所有机械进行管理,对机械定期检查、维修、维护。9、内业技术员:对施工范围内的工程进行技术管理,解决图纸及设计上的问题,编制施工方案及作业指导书,编制与调整各级施工进度计划等,并对施工技术资料进行收集、整理、汇编成册。10、核算员:对工程用款有计划、有测算,并进行成本控制等;对工程管理人员和劳务人员进行调配,以及定额核算、人工控制、劳动工资管理等;对施工范围内的工程预决算,报量及对有关分包报量的审定,参与合约谈判及对工程合约进行综合管理。3.4 工程项目管理规定为适应公司管理模式的需要,成立项目经理部,实行项目经理负责制。其具体做法是
12、项目经理部直接隶属于公司,公司各职能部门服务于项目经理部,公司法人代表授权项目经理负责对工程各生产要素进行优化配置,全权处理与工程有关的一切事务。项目经理部所需的人、财、物资将优先得到公司的有力保障和大力支持。3.5 施工管理流程1、项目经理部直接隶属公司总部,由公司法人代表授权项目经理处理施工现场一切事务。2、组织强有力的项目班子,由项目经理选用思想好、业务精、能力强、善合作、服务好的管理人员进入项目管理班子。3、建立健全项目经理、施工员、内业、材料、机械、质安等岗位责任制,定期以各专业进行考核。项目经理、业主或监理认为不称职的管理人员及施工班组立即更换。4、强化激励与约束机制,制定业绩评比
13、,奖罚办法,定期组织项目经理部管理人员会议,检查工作质量。5、每半月召开一次现场办公会,重点解决项目的资金、质量、进度等问题,以确保资金为前提,带动项目各项工作的高效运转。6、每天下午下班后召开由项目经理主持的碰头会,要求项目部管理人员对该天的工作进行汇报,项目经理根据汇报的情况对次日的工作进行协调安排。7、实行劳动用工管理,选用组织能力强,技术水平高,能打硬仗的作业队伍,树立连续作战的精神,确保工期按时完成。8、实施目标考核,公司针对本项目制定“工程项目管理责任目标考核与奖惩办法”,以推动项目整体管理水平的提高,激发全体管理人员的工作责任心与积极性。9、项目经理部加强对项目职工进行素质教育,
14、强化敬业精神,提高工作技能。鼓励参建人员艰苦创业,同时提高其福利待遇,让他们以旺盛的精力积极投入工程建设。10、项目经理部加强同业主、质监站、设计院及监理单位的联系,及时解决工程中的重点、难点问题,保证工程有条不紊地进行。3.6 项目部的协调管理一、与设计单位的工作协调1、若我公司中标,我们即与设计单位联系,进一步了解设计图及工程要求,并根据设计意图及要求,进一步完善我们的施工方案。2、主动配合业主单位、总承包单位,积极准备图纸会审资料,将设计缺陷消灭在施工之前,使图纸设计内容更趋完善。3、协调公司内部各下属单位在施工中由于诸多原因引起的标高、几何尺寸等平衡工作。对施工中出现的情况,除按设计、监理的要求及时处理外,并会同发包方、总包方、设计、监理、质监进行中间验收及竣工验收等。二、与监理工程师工作协调1、在施工全过程中,严格执行“三检制”,并自觉接受现场监理工程师对施工情况的检查和验收,对存在的缺陷和不足,严格按照监理工程师的监理指令要求进行处理。2、教育现场职工,树立监理工程师的权威
