住宅楼成品保护施工方案#辽宁#剪力墙结构#车库框架结构.doc

上传人:p** 文档编号:954650 上传时间:2024-05-29 格式:DOC 页数:19 大小:798.47KB
下载 相关 举报
住宅楼成品保护施工方案#辽宁#剪力墙结构#车库框架结构.doc_第1页
第1页 / 共19页
住宅楼成品保护施工方案#辽宁#剪力墙结构#车库框架结构.doc_第2页
第2页 / 共19页
住宅楼成品保护施工方案#辽宁#剪力墙结构#车库框架结构.doc_第3页
第3页 / 共19页
住宅楼成品保护施工方案#辽宁#剪力墙结构#车库框架结构.doc_第4页
第4页 / 共19页
住宅楼成品保护施工方案#辽宁#剪力墙结构#车库框架结构.doc_第5页
第5页 / 共19页
住宅楼成品保护施工方案#辽宁#剪力墙结构#车库框架结构.doc_第6页
第6页 / 共19页
住宅楼成品保护施工方案#辽宁#剪力墙结构#车库框架结构.doc_第7页
第7页 / 共19页
住宅楼成品保护施工方案#辽宁#剪力墙结构#车库框架结构.doc_第8页
第8页 / 共19页
住宅楼成品保护施工方案#辽宁#剪力墙结构#车库框架结构.doc_第9页
第9页 / 共19页
住宅楼成品保护施工方案#辽宁#剪力墙结构#车库框架结构.doc_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼成品保护施工方案#辽宁#剪力墙结构#车库框架结构.doc》由会员分享,可在线阅读,更多相关《住宅楼成品保护施工方案#辽宁#剪力墙结构#车库框架结构.doc(19页珍藏版)》请在第壹文秘上搜索。

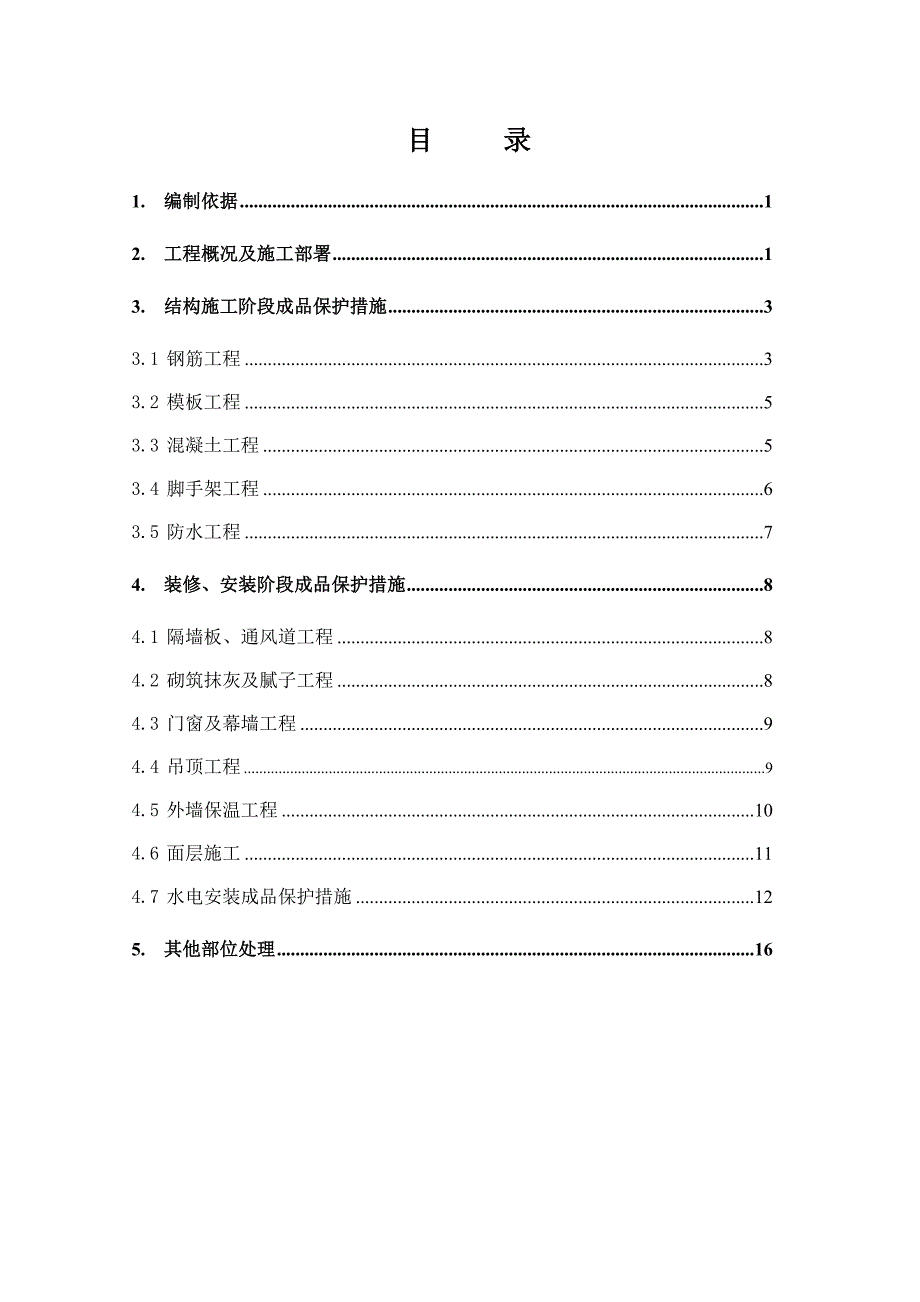

1、目 录1.编制依据12.工程概况及施工部署13.结构施工阶段成品保护措施33.1 钢筋工程33.2 模板工程53.3 混凝土工程53.4 脚手架工程63.5 防水工程74.装修、安装阶段成品保护措施84.1 隔墙板、通风道工程84.2 砌筑抹灰及腻子工程84.3 门窗及幕墙工程94.4 吊顶工程94.5 外墙保温工程104.6 面层施工114.7 水电安装成品保护措施125.其他部位处理161. 编制依据1.1某某广厦新城项目B区工程施工图纸1.2主要法律1.2.1 中华人民共和国建筑法 1.2.2 中华人民共和国安全生产法1.2.3 中华人民共和国安全生产法1.2.4 中华人民共和国节约能源

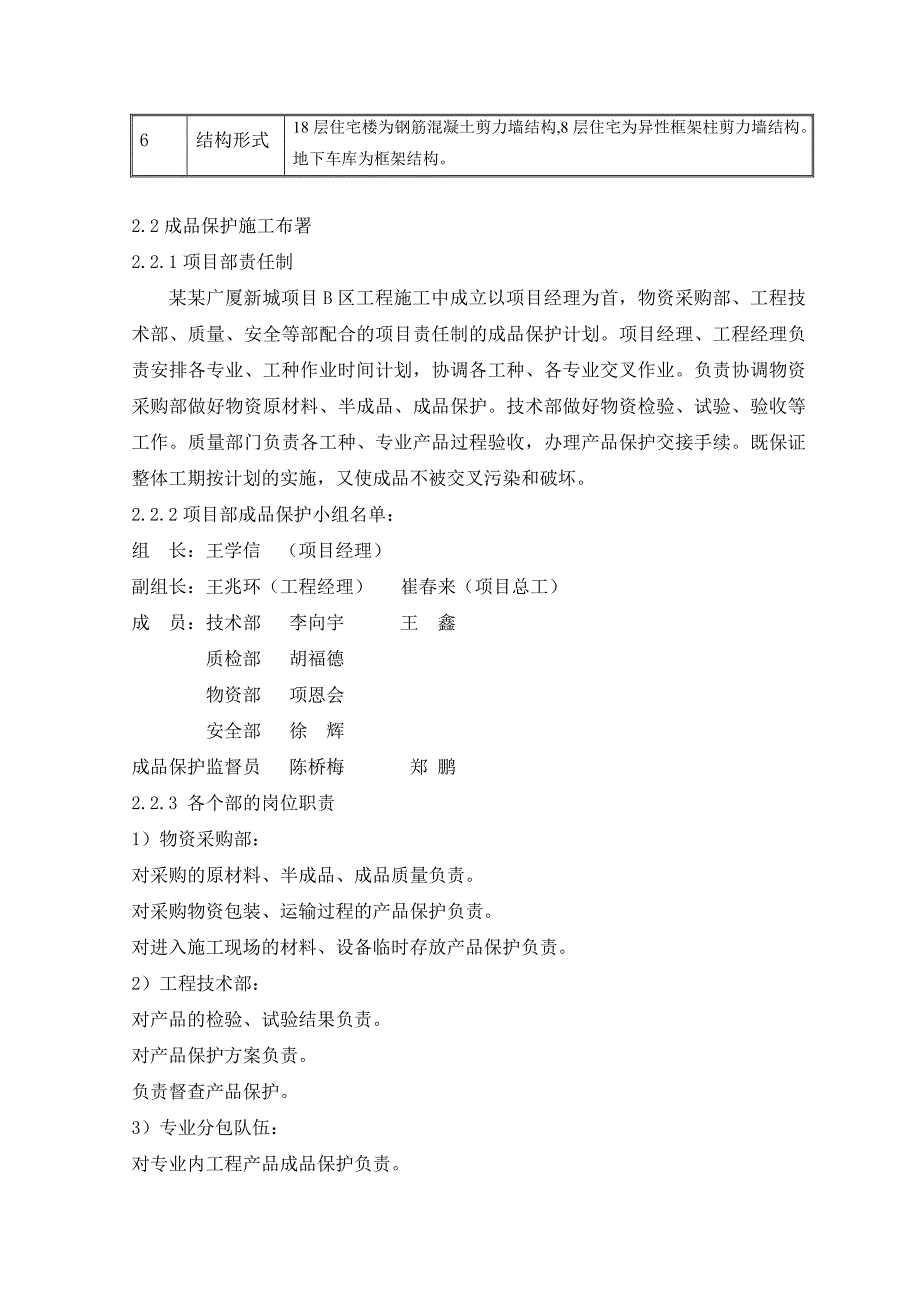

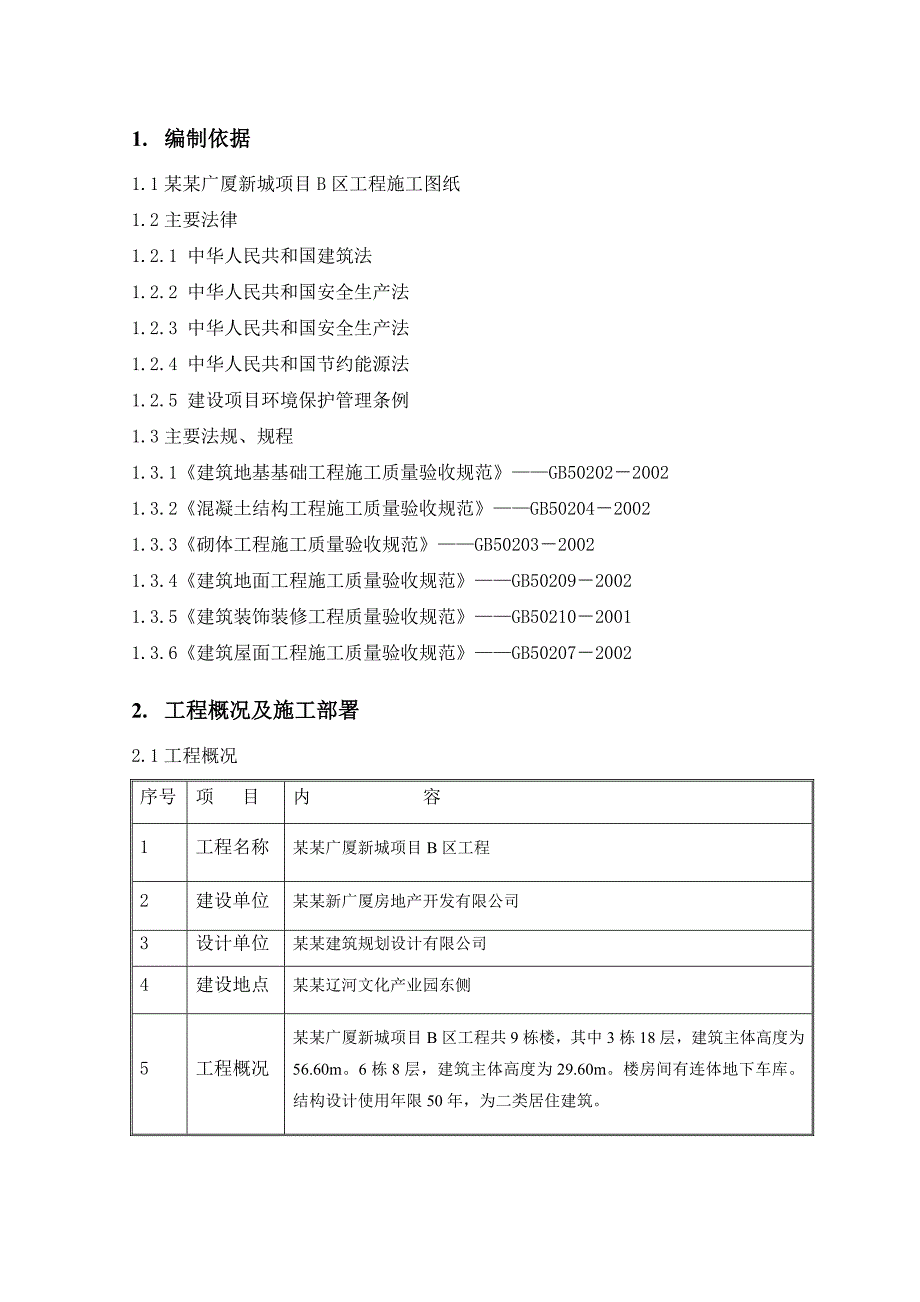

2、法1.2.5 建设项目环境保护管理条例1.3主要法规、规程1.3.1建筑地基基础工程施工质量验收规范GB5020220021.3.2混凝土结构工程施工质量验收规范GB5020420021.3.3砌体工程施工质量验收规范GB5020320021.3.4建筑地面工程施工质量验收规范GB5020920021.3.5建筑装饰装修工程质量验收规范GB5021020011.3.6建筑屋面工程施工质量验收规范GB5020720022. 工程概况及施工部署2.1工程概况序号项 目内 容1工程名称某某广厦新城项目B区工程2建设单位某某新广厦房地产开发有限公司3设计单位某某建筑规划设计有限公司4建设地点某某辽河文

3、化产业园东侧5工程概况某某广厦新城项目B区工程共9栋楼,其中3栋18层,建筑主体高度为56.60m。6栋8层,建筑主体高度为29.60m。楼房间有连体地下车库。结构设计使用年限50年,为二类居住建筑。6结构形式18层住宅楼为钢筋混凝土剪力墙结构,8层住宅为异性框架柱剪力墙结构。地下车库为框架结构。2.2成品保护施工布署2.2.1项目部责任制某某广厦新城项目B区工程施工中成立以项目经理为首,物资采购部、工程技术部、质量、安全等部配合的项目责任制的成品保护计划。项目经理、工程经理负责安排各专业、工种作业时间计划,协调各工种、各专业交叉作业。负责协调物资采购部做好物资原材料、半成品、成品保护。技术部

4、做好物资检验、试验、验收等工作。质量部门负责各工种、专业产品过程验收,办理产品保护交接手续。既保证整体工期按计划的实施,又使成品不被交叉污染和破坏。2.2.2项目部成品保护小组名单:组 长:王学信 (项目经理) 副组长:王兆环(工程经理) 崔春来(项目总工)成 员:技术部 李向宇 王 鑫 质检部 胡福德 物资部 项恩会 安全部 徐 辉成品保护监督员 陈桥梅 郑 鹏2.2.3 各个部的岗位职责1)物资采购部:对采购的原材料、半成品、成品质量负责。对采购物资包装、运输过程的产品保护负责。对进入施工现场的材料、设备临时存放产品保护负责。2)工程技术部:对产品的检验、试验结果负责。对产品保护方案负责。

5、负责督查产品保护。3)专业分包队伍:对专业内工程产品成品保护负责。对专业施工区内其他专业的产品保护负责。对本专业进入现场的材料、设备、临时存放产品保护负责。本专业施工后对其他专业下道工序施工的可行性负责。甲方分包由分包方自己负责成品保护,总包方协调并监督检查分包方成品保护。4)成品保护监督员:负责成品保护的日常管理工作。负责组织对移交产品的日常保护监督工作。负责监督、检查各工种、专业产品保护落实情况。项目部应要求各个分包队伍设有专业成品保护员,具体负责落实产品保护工作,记录并汇报产品保护工作情况。2.2.4成品保护工作制度2.2.4.1各班组加强班前操作技术交底,成品保护交底。成品保护落实专人

6、,做到人人皆知。增强成品保护的意识,发现有破坏产品的人应及时汇报并通报追究责任。2.2.4.2专职成品保护员做好本专业成品保护,要求产品保护及时到位无后患。2.2.4.3现场成品保护监督员监督检查到位,发现问题及时汇报,及时采取相应措施防患于未然。2.2.4.4每天下午由工程经理召开各班组长及项目部例会,总结当天成品保护以及现场施工的情况,布置第二天的成品保护以及施工任务。2.2.4.5每月十五日下午由项目经理带队进行施工现场联查,解决产品保护中存在的问题和纠纷,并安排布置下阶段的产品保护工作。3. 结构阶段成品保护措施3.1 钢筋工程3.1.1 成型钢筋应按总平面布置图指定地点摆放,每隔3m

7、设置240mm高砖台,砖台顶部用垫木垫放整齐,防止钢筋变形、锈蚀、油污。3.1.2 绑扎墙柱钢筋时,应事先在侧面搭临时架子,上铺脚手板。绑扎钢筋人员不准蹬踩钢筋。底板、楼板上、下层钢筋绑扎时,支撑马凳应绑扎牢固,防止操作时蹬踩变形。严格控制马凳加工精度在3 mm以内,防止底板、楼板上部混凝土保护层偏差过大。 3.1.3 严禁随意割断钢筋,当预埋套管须切断钢筋时,须按设计要求设置加强钢筋。 3.1.4 绑扎钢筋时,禁止碰动预埋件及洞口模板。 3.1.5 大钢模板内表面涂刷脱模剂,要在地面事先刷好,防止污染钢筋。 3.1.6 安装电线管、暖卫管线或其它设施时,不得任意切断和移动钢筋。如有相碰,应与

8、土建技术人员现场协商解决。 3.1.7 浇筑楼板混凝土时,混凝土输送泵管要用铁马凳架高300 mm,防止由于泵管过重压塌楼板上部钢筋。在去往操作面的主要通道上也需要架设铁马凳,上铺跳板,边浇边撤。3.1.8 施工板筋时,要先绑扎下层钢筋,再铺设水电电管(一次到位),然后再绑扎负弯矩筋或上层钢筋。绑扎板筋时应从一头开始向后退着绑扎,不允许踩踏钢筋。为减少钢筋被踩踏,施工现场钢筋绑扎时必须使用跳板凳。 3.1.9 当楼板或底板钢筋绑扎完毕后,严禁在成型的钢筋上随意走动或集中堆放施工荷载。 3.1.10 钢筋绑扎成型后,必须及时组织下道工序的施工,防止钢筋因长时间漏置在空气中而对钢筋造成腐蚀。 3.

9、1.11 施工过程中,施工现场必须设立马道(脚手架),施工人员必须在马道上行走,严禁攀爬钢筋。 3.1.12 绑扎完的梁、板钢筋,要设置钢筋凳,上铺脚手板作为人行通道,要防止板的负弯矩筋被踩下移以及受力构件配筋位置变化而改变受力构件结构。 3.1.13 绑扎完的墙钢筋,施工人员上下要经过脚手架,禁止攀爬钢筋。 3.1.14 浇筑混凝土时,采用布料机可避免泵管振动将结构钢筋振动移位。 3.1.15 浇筑混凝土时,墙筋设套管或塑料布保护,防止污染钢筋。3.1.16 浇筑混凝土时,应设专人看管钢筋,以防钢筋跑位。 3.1.17 钢筋绑扎完成后,严禁施工机械的油污等污染钢筋,如果钢筋被油污污染,可采用

10、适当浓度的洗涤液进行清洗,并用清水冲洗干净。 3.1.18 加工成型的钢筋不可受车辆辗压。钢筋的直螺纹连接接头,在丝头加工成型后,需要套上塑料保护帽,防止碰撞丝头。加工好的钢筋应分开堆放,长钢筋吊运时防止变形。3.1.19 钢筋绑扎成形后,要认真执行三检制度,对钢筋的规格、数量、锚固长度、预留洞口的加固筋、构造加强筋等都要逐一检查核对,骨架的轴线、位置、垂直度都必须实测检查,经质检员检验合格后报请监理公司验收,做好隐蔽验收记录,质量达到优良标准。3.2 模板工程3.2.1 预组拼的模板要有存放场地,场地要平整夯实。模板平放时,要有木方垫架;立放时,要搭设分类模板架。模板触地处要垫木方,以保证模

11、板不扭曲变形。 3.2.2 保持大模板本身的整洁及配套设备零件的齐全,吊运应防止碰撞墙体,堆放合理,保持板面不变形。冬期施工时,大模板背面的保温措施应保持完好。 3.2.3 拆除模板时应按程序进行,禁止用大锤敲击,防止混凝土墙面及门窗洞口等处出现裂纹。 3.2.4 模板与墙面粘结时,禁止用塔吊吊拉模板,防止将墙面混凝土拉裂。 3.2.5 墙模:墙体是定型大钢模,吊装就位时尽量要一次就位成功,不要用钢管及榔头敲、砸模板,以防模板变形。 3.2.6 楼板模板:支设完毕后,安装人员(水、电)禁止在其上面配管,钢筋工堆放钢筋要分散堆放,不要使劲拽、拖、拉钢筋。 3.2.7 楼板模板支设完成后,严禁在模

12、板上堆放集中施工荷载。 3.2.8 加工成型的门窗洞口模板,在拆模后必须集中堆放在干燥的区域内。同时,为了避免木材的含水率过大,在模板成型后,应在模板的表面刷清漆,形成对木材的封闭,从而保证模板的几何形状和尺寸。 3.2.9 模板安装时特别对柱、梁模板的安装,应对钢筋保护层垫块加以保护、加固。3.2.10模板安装应与有关专业配合施工,严防随意扒拆、开洞,确保模板表面的平整度。3.2.11 振捣砼过程中,振捣棒应离模板10cm左右,不可振捣模板。3.3 混凝土工程3.3.1 在浇筑混凝土过程中,为了防止钢筋位置的偏移,应在人员主要通道处的梁、板钢筋上铺设跳板,操作工人站立在跳板上,避免踩踏梁、板

13、、楼梯的钢筋和弯起钢筋,不碰动预埋件和插筋。 3.3.2 在交叉作业时,严禁操作人员用重物冲击模板,不允许在梁或楼梯踏步模板吊帮上蹬踩,保护模板的牢固和严密。 3.3.3 拆模时,对各部位模板要轻拿轻放,注意钢管或撬棍不要划伤混凝土表面及棱角,不要使用锤子或其它工具剧烈敲打模板表面。用塔吊吊装模板靠近墙、柱时,要缓慢移动位置,避免模板撞击混凝土墙、柱。 3.3.4 已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。施工中不得超载使用,严禁堆放过量建筑材料。当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。 3.3.5 独立柱及突出墙面的柱角、楼梯踏步、楼梯横梁、

14、处于通道或运输工具所能到达的墙阳角、门窗洞口等处各个阳角均用竹胶板包起来,利用墙体模板支设时留出的穿墙孔用铅丝绑扎固定,防止各个阳角被碰掉或碰坏。 3.3.6 楼梯:已浇筑好的混凝土楼梯采用胶合板铺贴保护踏步的护角。 3.3.7 墙面:禁止乱剔、乱凿、乱画,门洞口在1.5 m 范围内用旧竹胶板保护。保护方法:将200mm宽的竹胶板用型钢筋卡卡住。阳台栏板上口及窗台下口均采用旧竹胶板及型钢筋卡卡住,以防边角被破坏。 3.3.8 楼板:禁止在楼板上凿洞,随时清理楼面上的垃圾,保持楼面的清洁。 3.3.9 混凝土成型后严禁随意进行剔凿。 3.3.10 交叉施工时,各工种对上道工序的成品、设备必须进行

15、检查和办理书面接交手续。3.3.11 混凝土浇筑后未达到1.2 MPa时,严禁上人踩踏或进行下道工序施工。 3.3.12 混凝土浇筑后,在没有达到设计强度之前,严禁在楼板等处集中堆放模板、架料等集中荷载。 3.4 脚手架工程3.4.1 在作业中,禁止随意拆除脚手架的基本构架杆件、整体性杆件、连接紧固件和连墙件。如确因操作要求需要临时拆除时,必须经主管人员同意,采取相应弥补措施,并在作业完毕后,及时予以恢复。 3.4.2 在每步架的作业完成后,必须将架上剩余材料物品移至上(下)步架或室内;每日收工前应清理架面,将架面上的材料物品堆放整齐,垃圾清运出去;在作业期间,应及时清理落入安全网内的材料和物品。在任何情况下,严禁从架上向下抛掷材料物品和倾倒垃圾。 3.4.3 涉及到外保温施工及门窗施工的外架,必须由专门的架子工改造。同时,必须经技术部、安全部门认可后方可执行。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
