《住宅楼挖孔桩施工方案#广东#.doc》由会员分享,可在线阅读,更多相关《住宅楼挖孔桩施工方案#广东#.doc(35页珍藏版)》请在第壹文秘上搜索。

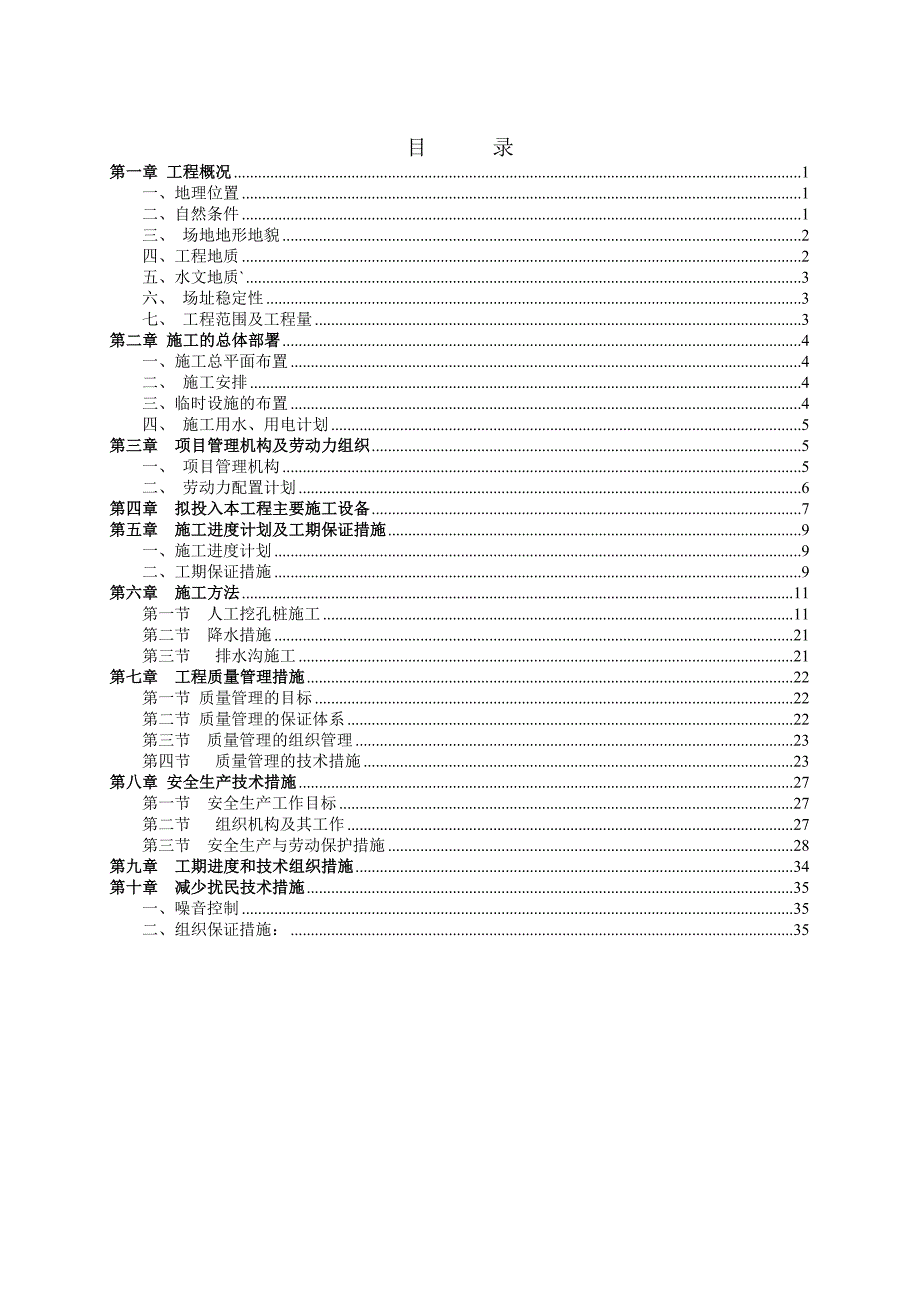

1、目 录第一章 工程概况1一、地理位置1二、自然条件1三、 场地地形地貌2四、工程地质2五、水文地质3六、 场址稳定性3七、 工程范围及工程量3第二章 施工的总体部署4一、施工总平面布置4二、 施工安排4三、临时设施的布置4四、 施工用水、用电计划5第三章 项目管理机构及劳动力组织5一、 项目管理机构5二、 劳动力配置计划6第四章 拟投入本工程主要施工设备7第五章 施工进度计划及工期保证措施9一、施工进度计划9二、工期保证措施9第六章 施工方法11第一节 人工挖孔桩施工11第二节 降水措施21第三节 排水沟施工21第七章 工程质量管理措施22第一节 质量管理的目标22第二节 质量管理的保证体系2

2、2第三节 质量管理的组织管理23第四节 质量管理的技术措施23第八章 安全生产技术措施27第一节 安全生产工作目标27第二节 组织机构及其工作27第三节 安全生产与劳动保护措施28第九章 工期进度和技术组织措施34第十章 减少扰民技术措施35一、噪音控制35二、组织保证措施:35第一章 工程概况瑞和家园二期112栋及地下室、幼儿园工程;属于剪力墙结构; 地上4/29/30/31层;地下2层;标准层层高:3.10m 。序 号项 目内 容1工程名称2建设地点3设计单位4建设单位5施工单位6监理单位7勘察单位8合同承包范围9合同工期720天(不含桩基础)10建筑面积m2(其中:地下室50094,1、

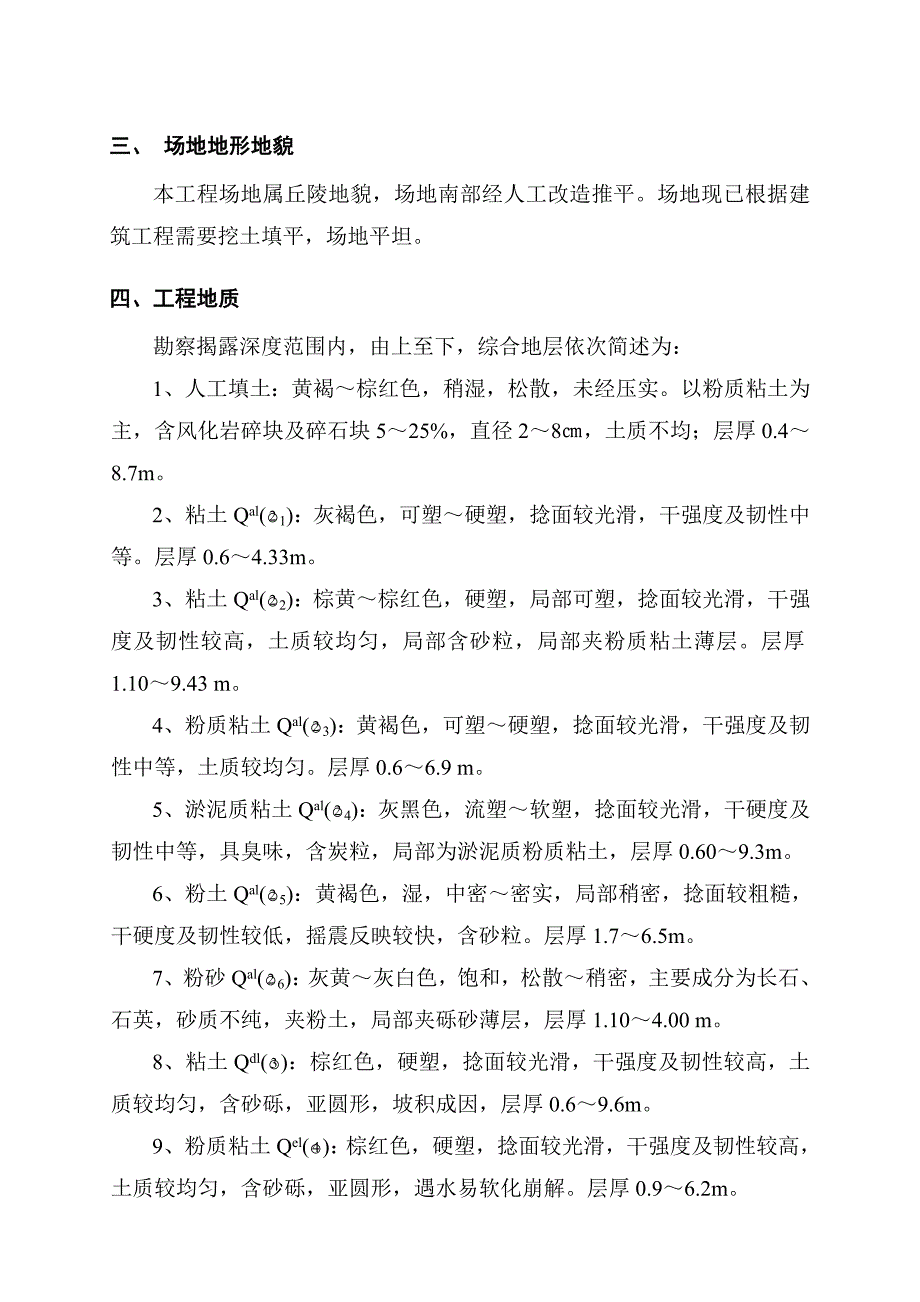

3、2栋30145,3、4栋30201,5、6栋30045,7、8栋25748,9、10栋26104,11、12栋25883,幼儿园3443)11建筑高度1、2栋93.85米;36栋92.35米;7、8栋95.60米;9、10栋99.30米;11、12栋96.90米,幼儿园15.6米一、地理位置瑞和家园二期1-12栋及地下室人工挖孔桩基础工程位于惠州市河南岸下马庄15#小区。二、自然条件本工程拟建场地属于亚热带季风气候。年平均降雨量1700亳米,年日照总数2000多小时,年平均气温22度,7月平均气温28.3度,1月平均气温13度。四季长青,全年无霜期达350天左右。三、 场地地形地貌本工程场地属
4、丘陵地貌,场地南部经人工改造推平。场地现已根据建筑工程需要挖土填平,场地平坦。四、工程地质勘察揭露深度范围内,由上至下,综合地层依次简述为:1、人工填土:黄褐棕红色,稍湿,松散,未经压实。以粉质粘土为主,含风化岩碎块及碎石块525%,直径28,土质不均;层厚0.48.7m。2、粘土Qal(1):灰褐色,可塑硬塑,捻面较光滑,干强度及韧性中等。层厚0.64.33m。3、粘土Qal(2):棕黄棕红色,硬塑,局部可塑,捻面较光滑,干强度及韧性较高,土质较均匀,局部含砂粒,局部夹粉质粘土薄层。层厚1.109.43 m。4、粉质粘土Qal(3):黄褐色,可塑硬塑,捻面较光滑,干强度及韧性中等,土质较均匀
5、。层厚0.66.9 m。5、淤泥质粘土Qal(4):灰黑色,流塑软塑,捻面较光滑,干硬度及韧性中等,具臭味,含炭粒,局部为淤泥质粉质粘土,层厚0.609.3m。6、粉土Qal(5):黄褐色,湿,中密密实,局部稍密,捻面较粗糙,干硬度及韧性较低,摇震反映较快,含砂粒。层厚1.76.5m。7、粉砂Qal(6):灰黄灰白色,饱和,松散稍密,主要成分为长石、石英,砂质不纯,夹粉土,局部夹砾砂薄层,层厚1.104.00 m。8、粘土Qdl():棕红色,硬塑,捻面较光滑,干强度及韧性较高,土质较均匀,含砂砾,亚圆形,坡积成因,层厚0.69.6m。9、粉质粘土Qel():棕红色,硬塑,捻面较光滑,干强度及韧
6、性较高,土质较均匀,含砂砾,亚圆形,遇水易软化崩解。层厚0.96.2m。10、强风化泥质砾岩E(1):紫红色,岩石风化强烈,岩芯呈砂砾状、卵砾石状或碎石状,碎石手可折断。11、中风化泥质砾岩E(3):紫红色,主要成份为石英砂、砾石组成;砂砾状结构,铁质胶结,砾石磨圆较好,分选性差,岩芯呈碎块状短柱状,裂隙较发育,裂面铁质渲染,钻进速度慢。五、水文地质场地内原水位深度0.602.67m。各钻孔均见地下水,地下水水位埋置深度0.005.60m。相对标高-5.55-5.68m。属地下潜水,地下水量小中等,地下水受大气降水和地表水补给,其稳定水位受地形及季节性气侯影响而变化。地下水环境类型为类,地下水
7、对砼不具腐蚀性,对砼中钢筋不具腐蚀性,对钢结构不具腐蚀性。地下水水位绝对标高12.5m作为地下室抗浮水位设计值。六、 场址稳定性勘察结果表明,场地和地基稳定,可进行本工程的建设。七、 工程范围及工程量1.本工程范围:惠州市瑞峰置业有限公司拟建的瑞和家园二期112栋及地下室、幼儿园人工挖孔混凝土灌注桩基础工程。2.本工程设计人工挖孔混凝土灌注桩的桩径及类型见设计图纸。3.本工程的0.00相当于绝对高程16.30m。第二章 施工的总体部署一、施工总平面布置根据施工的需要已和交通、环保部门进行沟通,大门口已砌筑洗车池。水电及排污已按驳。现已具备开工条件。结合本场区地形、场地条件等实际情况,按以下原则
8、进行施工总体布置: 1、临时设施的布置尽量与工程施工顺序、施工进度相适应,使其不致于因为施工的进展而形成相互矛盾,防碍施工。2、保证交通运输方便,尽量减少各种材料在工地内部的运输距离和转运次数,避免运输线路互相干扰。3、确保防火安全,满足文明施工要求。4、有利于生产,便于管理。5、因工期紧,现场挖土由甲方分包。根据甲方的要求,挖土和挖孔桩进场施工前遵照以上原则,按业主指示进行施工总平面布置,详见附图一。按地下室底板平面后浇带分布情况,将基础划分区段,按照自南向北、自西向东的顺序。二、 施工安排 临时设施搭设定于2011年2月28日完成,施工人员及设备根据甲方土方开挖提供桩基施工工作面的情况提前
9、安排进场。三、临时设施的布置现场临时设施主要有:现场办公室、宿舍、材料库及仓储、供电、供水、厕所、锅炉房、冲凉房、钢筋加工场地等,水电布置:300平方电缆线、3寸水管沿围墙周围架设。四、 施工用水、用电计划1、施工用水由于本工程的人工挖孔灌注砼桩,采用商品砼,所以该施工阶段的生产用水主要为桩孔护壁砼搅拌用水,水源从市政供水引入施工场区。2、 施工用电我公司拟进场的施工设备及机具包括人工挖孔桩提升岩土设备(第一批72台套)、抽水设备、通风设备。每台套10KW,其它主要用电设备为闪光对焊机,钢筋加工机械以及生活用电,选用现场容量为800KVA变压器可满足施工用电要求。第三章 项目管理机构及劳动力组
10、织一、 项目管理机构我公司将全力投入本工程的施工,实行项目法施工管理,施工全过程由我公司劳务分包队伍承担,并派出最优秀的管理人员负责本工程的施工管理工作。具体管理人员见“图3-1施工项目管理机构”项目经理简洪江副经理左文亮 仲维玉安全负责人杨开潮安全负责人石汝福技术负责人万剑春后勤保障设备管理工程施工安全管理文明施工测试检验资料管理质量管理工程技术 财务管理图3-1项目管理机构二、 劳动力配置计划为了确保工程质量、安全及施工工期,我公司将组成一支技术过硬、经验丰富的项目班子,投入的人员及分工。见表3-2:劳动力组织计划表3-2 项目管理及劳动力组织计划表序 号人 员数 量序 号人 员数 量1项
11、目经理19材料员12项目副经理210修理工13安全负责人111司 机24技术负责人112电 工25测量员413挖桩工人 1606质量员214杂 工57施工员215财 务18资料员2合计 187第四章 拟投入本工程主要施工设备设备配置上要充分考虑本工程的工程量和工期要求,每个挖桩小组同时挖两个桩。结合本公司以往类似施工经验确定投入人工挖孔桩工具设备 台套数量。 随着其他区段的展开,根据施工进度情况在逐步增加挖桩机械,并另外配备足够的辅助设备。序号设备名称规格型号主要技术指标数量用途1挖土提升设备0.5吨提升机3KW72台提升挖孔岩土2空压机 410m3 3575KW2-4台 凿岩 3钢筋调直机1
12、台钢筋笼制作 4钢筋弯切机H-4005.5KW 1台钢筋笼制作5电焊机ZX5、BX122KW3 台 钢筋笼制作6载重汽车DF-2020吨 1辆 碴土外运7挖掘机HPD-7001.2方2台挖装外运碴土8全站仪拓普康GTS-332N/OP1台测量定位9水准仪S3江苏1台10计算机联想P42台办公设备11打印机LBP-660A41台12复印机TOSHIBA-1560A31台13数码相机柯达DXP49001台14发电机组KMS-300KVA300KW1台供电15水 泵2.2KW70台抽水16闪光对焊机100KW2台钢筋制作17搅拌机350L2台砼搅拌19插入式振动棒HZ1006台砼振捣20风 镐100
13、台凿岩21孔桩模板1000护壁22砼输送泵1101台砼浇筑表4-1 机 械 设 备 配 备 表第五章 施工进度计划及工期保证措施一、施工进度计划临时设施已基本搭建完毕,设备、材料、人员陆续进场,施工人员进行三级教育,安全和技术交底已落实。根据甲方的要求,每个栋号桩基施工时间为35天。各栋号形成流水施工。二、工期保证措施为了确保本工程施工按上述进度计划顺利进行,按计划工期完工,我公司确定以下工期保证措施:由于本工程的工程量较大,且工期特别紧,应尽量采用全面铺开、齐头并进的方法施工,每区作为一个施工段。 1、以每栋号35天为控制目标,施工前按施工总进度计划认真编排各段及分项工程的施工进度计划。具体编制年、月、周三段计划,控制施工进度,以此配足施工设备、人力、材料等各种资源,满足计划要求。(1)设备进场按工作面的大小配备,满足施工要求,确保工作效率。(2)人力:确保人员数量、素质满足工程施工需要,配备齐全各专业技术管理人员、施工作业人员。详见“表3-1主要施工管理人员表”和“表3-2劳动力计划表”。(3
