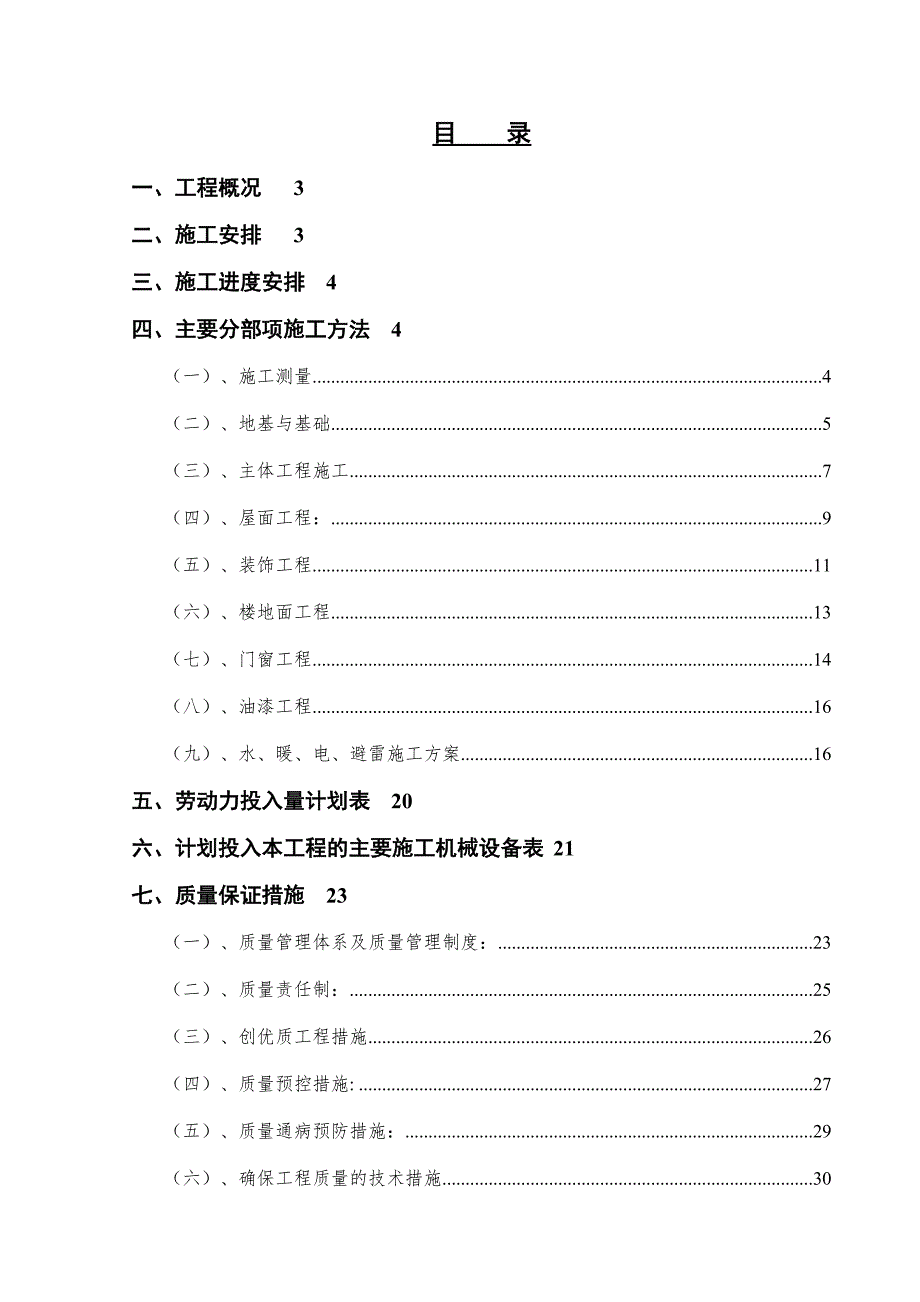

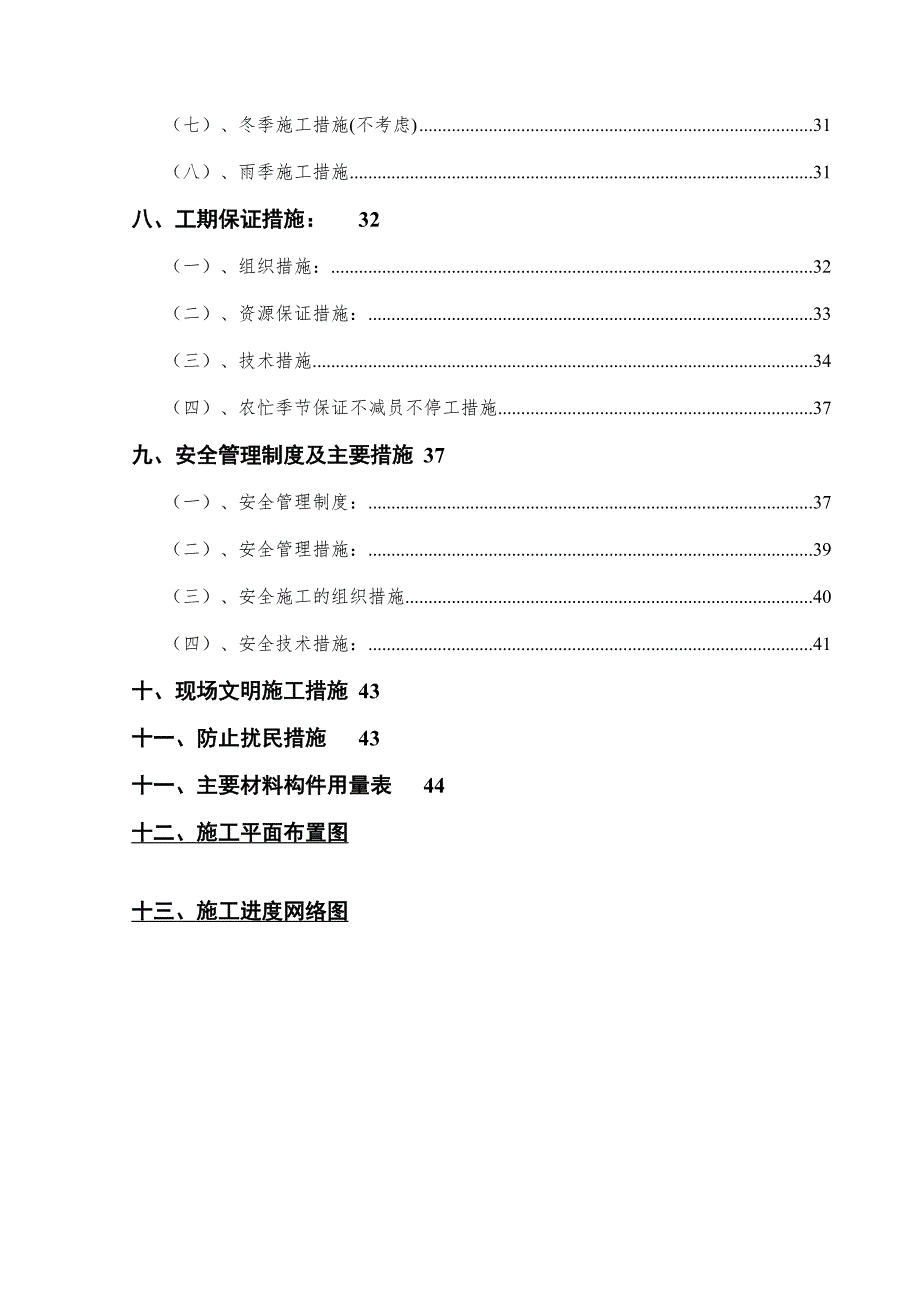

1、目 录一、工程概况3二、施工安排3三、施工进度安排4四、主要分部项施工方法4(一)、施工测量4(二)、地基与基础5(三)、主体工程施工7(四)、屋面工程:9(五)、装饰工程11(六)、楼地面工程13(七)、门窗工程14(八)、油漆工程16(九)、水、暖、电、避雷施工方案16五、劳动力投入量计划表20六、计划投入本工程的主要施工机械设备表21七、质量保证措施23(一)、质量管理体系及质量管理制度:23(二)、质量责任制:25(三)、创优质工程措施26(四)、质量预控措施:27(五)、质量通病预防措施:29(六)、确保工程质量的技术措施30(七)、冬季施工措施(不考虑)31(八)、雨季施工措施31

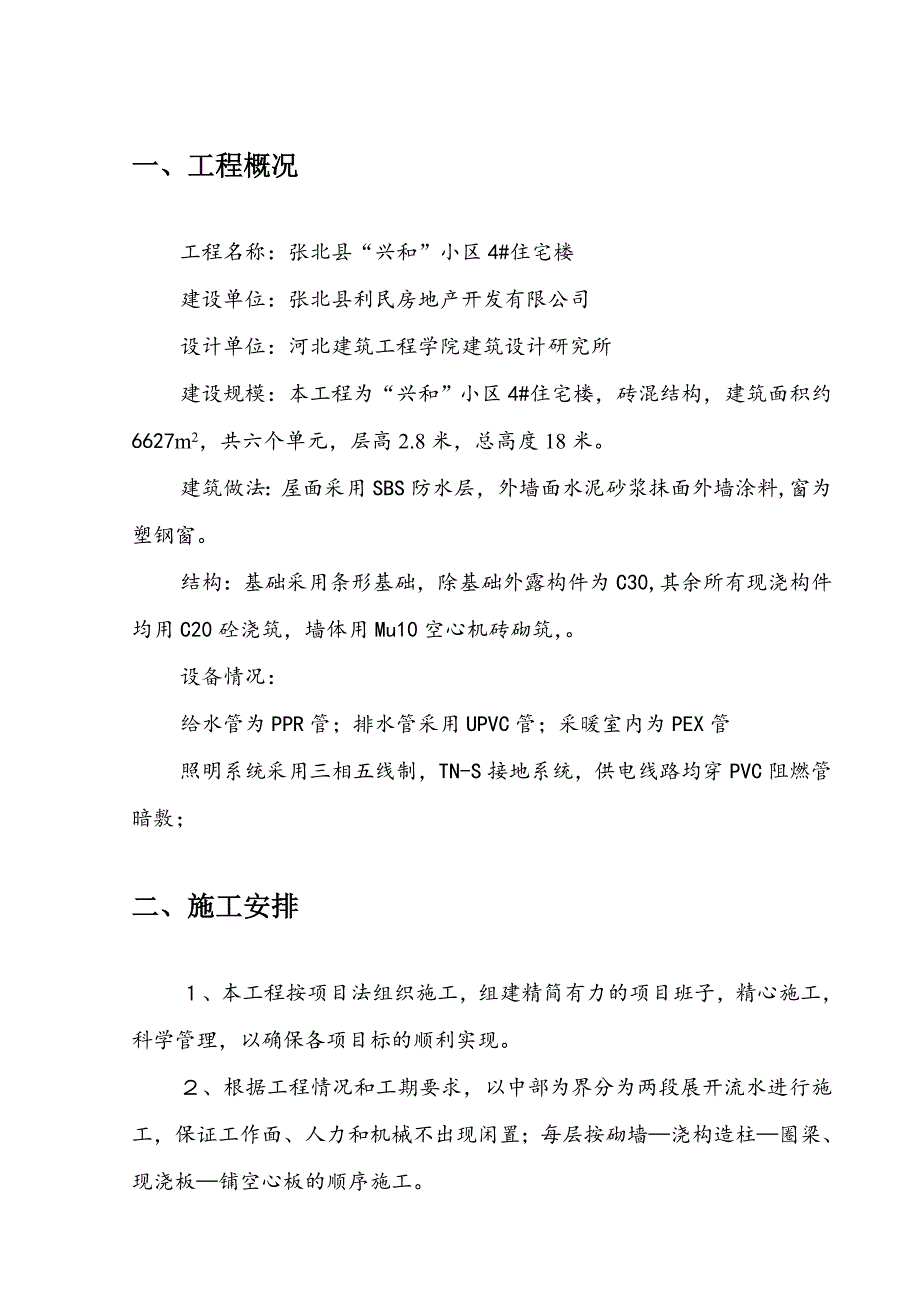

2、八、工期保证措施:32(一)、组织措施:32(二)、资源保证措施:33(三)、技术措施34(四)、农忙季节保证不减员不停工措施37九、安全管理制度及主要措施37(一)、安全管理制度:37(二)、安全管理措施:39(三)、安全施工的组织措施40(四)、安全技术措施:41十、现场文明施工措施43十一、防止扰民措施43十一、主要材料构件用量表44十二、施工平面布置图十三、施工进度网络图一、工程概况工程名称:张北县“兴和”小区4#住宅楼建设单位:张北县利民房地产开发有限公司设计单位:河北建筑工程学院建筑设计研究所建设规模:本工程为“兴和”小区4#住宅楼,砖混结构,建筑面积约6627m2,共六个单元,层
3、高2.8米,总高度18米。建筑做法:屋面采用SBS防水层,外墙面水泥砂浆抹面外墙涂料,窗为塑钢窗。结构:基础采用条形基础,除基础外露构件为C30,其余所有现浇构件均用C20砼浇筑,墙体用Mu10空心机砖砌筑,。设备情况:给水管为PPR管;排水管采用UPVC管;采暖室内为PEX管照明系统采用三相五线制,TN-S接地系统,供电线路均穿PVC阻燃管暗敷;二、施工安排、本工程按项目法组织施工,组建精简有力的项目班子,精心施工,科学管理,以确保各项目标的顺利实现。、根据工程情况和工期要求,以中部为界分为两段展开流水进行施工,保证工作面、人力和机械不出现闲置;每层按砌墙浇构造柱圈梁、现浇板铺空心板的顺序施
4、工。、机械配备:配备两台350公升砼搅拌机, 250公升砂浆机两台,钢筋、木工机械各一套,垂直运输用两台提升架,具体详见机械设备表。三、施工进度安排本工程计划于2007年5月10日开工,到2007年12月31日竣工,总工期236个日历天,考虑到工期紧,故安排如下:基础施工36天,其中土方、垫层10天,基础及回填15天。主体工程按15天一层安排到2007年8月31日主体施工完。女儿墙、屋面施工40天。外抹灰78天,内装修75天。见进度网络图。四、主要分部项施工方法(一)、施工测量、轴线测量:根据甲方提供的定位基准线用坐标平移法进行定位,测设定位轴线时用钢尺加弹簧拉力计进行,以保证量距准确,定位后
5、进行验线,然后进行纵横向轴线测定,埋设轴线控制桩,控制桩埋设在不受施工影响的地方,并加以保护,基础施工阶段用经纬仪、水准仪进行轴线、标高控制,第一层施工后在周边柱身弹出轴线,以上每层均以此为准进行轴线投放。、标高控制:根据甲方指定的0.00位置,将0.000位置引测到原建筑物外墙上,以此做为标高控制点。基础施工时以标高控制点为基准用水准仪进行标高控制,一层主体施工后,在外墙四角测出50cm水平线,以上每层标高均以此为基准用钢尺向上逐层进行引测,用钢尺向上进行标高传递时取四角平均值做为楼层标高控制值,以消除传递误差。、沉降观测:一层主体施工完,在一层柱上埋设沉降观测点,每柱设一个,埋设后以0.0
6、0位置为后视点进行观测,以后每施工一层观测一次,主体完工后每月观测一次直至交工,每次的观测结果均应详细记录,观测由专人进行,即定人定仪器。(二)、地基与基础、土方开挖:根据工程情况和招标文件要求,我们采用机械开挖的方式进行,挖出的土全部外运,开挖时根据土质情况可不放坡,周边留30cm施工面。为便于向外运土,开挖时由西向东进行,基坑开挖到位立即组织验槽,通过后立即施工垫层砼,防止土层受冻,垫层砼浇筑后用一层塑料薄膜和两层草袋子覆盖,同时垫层砼中掺加YJ-4防冻剂;在开挖过程中如有地下水,根据水量大小采取适当的降水措施,将地下水位降至基底以下500mm,以保证基础施工的顺利进行。2、基础施工:(1
7、)钢筋绑扎:绑扎顺序为底板下层受力钢筋地梁钢筋框架柱、构造柱插筋,钢筋绑扎时要统筹考虑,使接头位置相互错开,满足规范要求。 (2)模板工程:采用定型组合钢模做模板,钢管支撑,支模时先支侧模,以防绑扎钢筋时向内掉土,校准位置加固后,再绑扎钢筋。(3)砼浇筑:为保证砼浇筑的正常进行,在浇筑之前先搭设运输道,运输道用钢管搭设,满铺竹芭板,竹芭板捆在支架上,防止移动,砼用手推车运到浇筑地点,倒在铁皮上用铁锹铲入模内,严禁直接倾倒,浇筑方向与砼的运送方向相反,随浇随拆运输道,浇筑时先浇筑底板,振实后再浇斜坡部分,每道基础应同时浇筑,不得随意留置施工缝。(4)、砼养护:砼浇筑后,开始保温养护,养护时间不少
8、于7昼夜。3、基础墙砌筑:砌筑前先根据设计要求标高对基础顶面找平,找平应拉通线,若找平层厚度大于20mm时,用C20细石砼找平,然后在基础顶面弹出墙中线、边线和构造柱位置线,线应弹过墙外皮,以便在施工中随时复查。组砌方式采用满丁满条,上下层错缝,按“三一”砌砖法进行砌筑,构造柱处砌成马牙槎,砌筑时必须里外咬槎或留踏步槎,转角处应按规矩放七分头,砌筑到墙身时,应根据所弹墙中线检查墙身位置,以确保墙身位置正确;根据皮数杆检查砖层数及标高。盘角时每次不超过五皮砖。要随盘角随吊直靠平,严格按“三皮一吊、五皮一靠”的做法进行。给排水管道穿过基础墙处,按给排水专业图纸位置留出予留洞,洞宽大于200mm时,
9、洞顶应加钢筋。4、回填土土方回填在基础施工后进行,运土采用手推车,倒入槽内的土由人工铺摊,每道墙两边同时回填,相邻两段回填土的高差不能超过两层,每层虚铺厚度不大于200mm,然后用蛙式打夯机夯实,严格按分层夯填,夯实后用环刀取样进行试验,测定土的重力密度,其合格率不小于93%。土料中不得含有冻土块。(三)、主体工程施工1、砖墙砌筑(1)、脚手架的搭设:由于纵横墙内构造柱和门窗洞口较多,墙被分成小段,横向刚度较差,因此,内墙砌筑时搭设双排钢管内脚手架,宽度1.5米,每步架高1.2米,立杆间距1.5 米,横杆间距1.2米,每步架应有高出脚手板1.2米的护身栏杆,脚手板采用竹跳板,用铁丝捆在横杆上,
10、为确保安全脚手板上堆砖只允许单行侧摆三层,横杆不能连墙,搭设斜撑和抛撑进行加固。()、砌砖工程的施工:砌砖工程砌筑前应设置皮数杆,并应根据设计要求,砖的规格和灰缝厚度在皮数杆上标明皮数及竖向构造的变化部分。砌砖工程施工质量控制按A级执行。即现场质保体系制度健全,并严格执行,监理代表经常到现场检查监督,施工单位予以很好配合,砂浆试块按规定制作,强度满足验收规定,离散性小,采用机械拌合砂浆按重量严格控制配合,砌筑的操作工人,全部4级工以上,其中6级工以上不少于20%。砂浆用砂采用中砂,且不得含有草根等杂物,使用前过筛,含泥量不得超过5%,砂浆中石灰膏熟化不得少于7d,严禁使用脱水硬化的石灰膏,消石
11、灰粉不得直接用于砂浆中。a砖:砖在砌筑清除表面的冰、霜、雪,经冻、融循环的砖不得上墙,为保证砖墙的粘结,可加大砂浆的稠度。b组砌方案采用一顺一丁,砌砖采用一铲灰,一块砖, 一挤揉的“三一”砌砖法,外墙拉通线,水平灰缝厚度和竖向灰缝宽度一般为10mm , 但不应小于8mm,也不应大于12mm,砂浆应在3h内用完,不得使用过夜砂浆,砖墙的砂浆饱满度不低于85%。c内外墙转角处应同时砌筑,内外墙交接处必须留斜槎, 槎子长度不应小于槎子高度的2/3,若留直槎可留阳槎并予埋拉结筋,沿墙高每50cm予埋6钢筋2根,每边入墙不得小于100cm,末端应有90弯钩。d构造柱部位砌成马牙槎,每个马牙槎沿高度方向为
12、五皮砖, 马牙槎应先退后进,沿墙高每50cm设置2根6水平拉结筋,每边伸入墙内不得小于1m。e门洞两边,每边放四块木砖,木砖应大头朝内,小头朝外, 洞口上下四皮砖均安放一个,中间两个等距分布,木砖均应蘸热沥青进行防腐。 2、构造柱、圈梁施工:a构造柱钢筋绑扎在柱顶、柱脚与圈梁钢筋交接的部位,应按设计要求加密柱的箍筋,加密范围为圈梁上下均不应小于50cm,箍筋间距不大于10cm,沿墙高每500mm设置 26水平拉结筋,每边伸入墙内不小于1m。构造柱钢筋必须与各层纵横墙的圈梁钢筋绑扎连接,形成一个封闭框架,为保证墙体整体刚度,必须在该层构造柱砼浇筑完之后,才能进行上一层的施工。b圈梁钢筋绑扎圈梁与
13、构造柱钢筋交叉处,圈梁钢筋宜放在构造柱受力钢筋内侧,圈梁钢筋应互相交圈,在内墙交接处,墙大角转角处的锚固长度,均要符合设计要求。c砼浇筑 构造柱砼坍落度,一般控制在5-7cm,亦可根据气温和施工条件, 在保证浇捣密实的情况下加以调整,拌合好的砼应在1.5h内浇灌完。浇筑构造柱时,宜先铺5cm厚与砼配合比相同的减半石子砼, 每层浇筑高度不大于50cm,用插入式振动棒捣固。 梁砼浇筑后,应随即用木抹子压实,抹平,表面不得有松散砼。 砼浇筑完12h内,应对砼加以覆盖保温养护,养护时间不小于7d。(四)、屋面工程:、屋面找平层的施工(1)基层清理:将结构层上表面的松散杂物清扫干净,凸出基层表面的灰渣等
14、粘结杂物要铲平,不得影响找平层的有效厚度,排水管出屋面部位泛水按规定进行处理,排水天沟根部抹成圆弧。(2)洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要利于基层与找平层的结合,但不可洒水过量,洒水达到基层与找平层能牢固结合为度。(3)贴点标高、冲筋:根据排水坡度拉线找坡,一般按1-2m贴点标高,铺抹找平层砂浆时,先按流水方向以间距1-2m冲筋,并设置找平层分格缝,宽度一般为20mm,分格缝最大间距为6m。(4)铺抹水泥砂浆,按分格块装灰,铺平,用刮杠靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光,待浮水沉失后,人踏上去有脚印但不下陷时,再用铁抹子压第二遍即可交活,找平层水泥砂浆配合比
15、为1:3,拌合稠度控制在7cm。(5)养护:找平层抹平,压实以后24h盖塑料薄膜养护,一般养护期为7d,经干燥后铺贴防水层。2、防水层施工基层清理:防水层面施工前,将验收合格的基层表面尘土杂物清干净。沥青熬制配料:先将沥青破成碎块,放入沥青锅中逐渐均匀加热,熔化后清捞杂物,熬制脱水无泡沫,进行测温熬制温度不应超过240,使用温度不低于190,沥青玛蹄脂配合,冷却到110缓注入汽油(并严禁烟火),随注入随搅拌,全部溶解为止。重量配合比为汽油70%,石油沥青30%。喷刷冷底子油:大面积喷刷前,应将边角,管道根部,雨水口周围等处均匀喷刷一遍,然后再大面积喷第一遍,干后再喷第二遍,要求喷刷均匀无漏底,干燥后方可铺贴卷材。铺贴卷材:大面积铺贴前,先铺贴附加层,在女儿墙,檐沟、管道根部雨水口等部位按设计要求,先作卷材附加层,各部构造见标准图,卷材铺贴平行于屋脊(坡度小于15%),从最底标准高处开始,铺油应沿油毡滚动的横向成蛇形操作,铺贴操作人员用两手紧压油毡卷向前滚压铺设,应用力均匀,以将浇油挤出,粘实,不存空气为度,并将各层油毡搭接宽度,长边不小于70mm,短边不小于100mm,最后一层玛蹄脂厚
