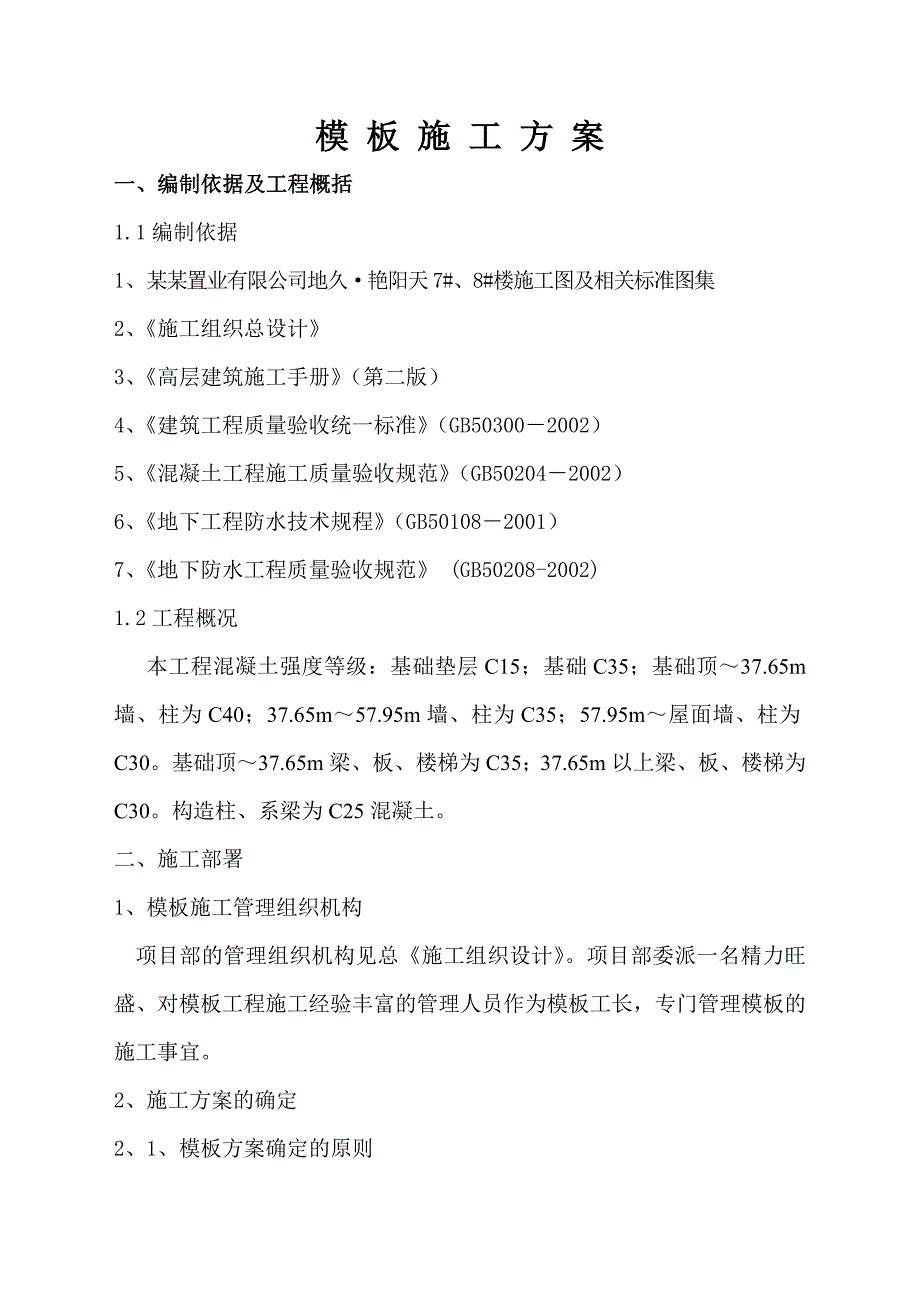

1、 某某置业有限公司地久艳阳天7#、8#楼模 板 施 工 方 案某某建设集团有限责任公司某某年三月二十三日模 板 施 工 方 案一、编制依据及工程概括1.1编制依据1、某某置业有限公司地久艳阳天7#、8#楼施工图及相关标准图集2、施工组织总设计3、高层建筑施工手册(第二版)4、建筑工程质量验收统一标准(GB503002002)5、混凝土工程施工质量验收规范(GB502042002)6、地下工程防水技术规程(GB501082001)7、地下防水工程质量验收规范 (GB50208-2002)1.2工程概况本工程混凝土强度等级:基础垫层C15;基础C35;基础顶37.65m 墙、柱为C40;37.65

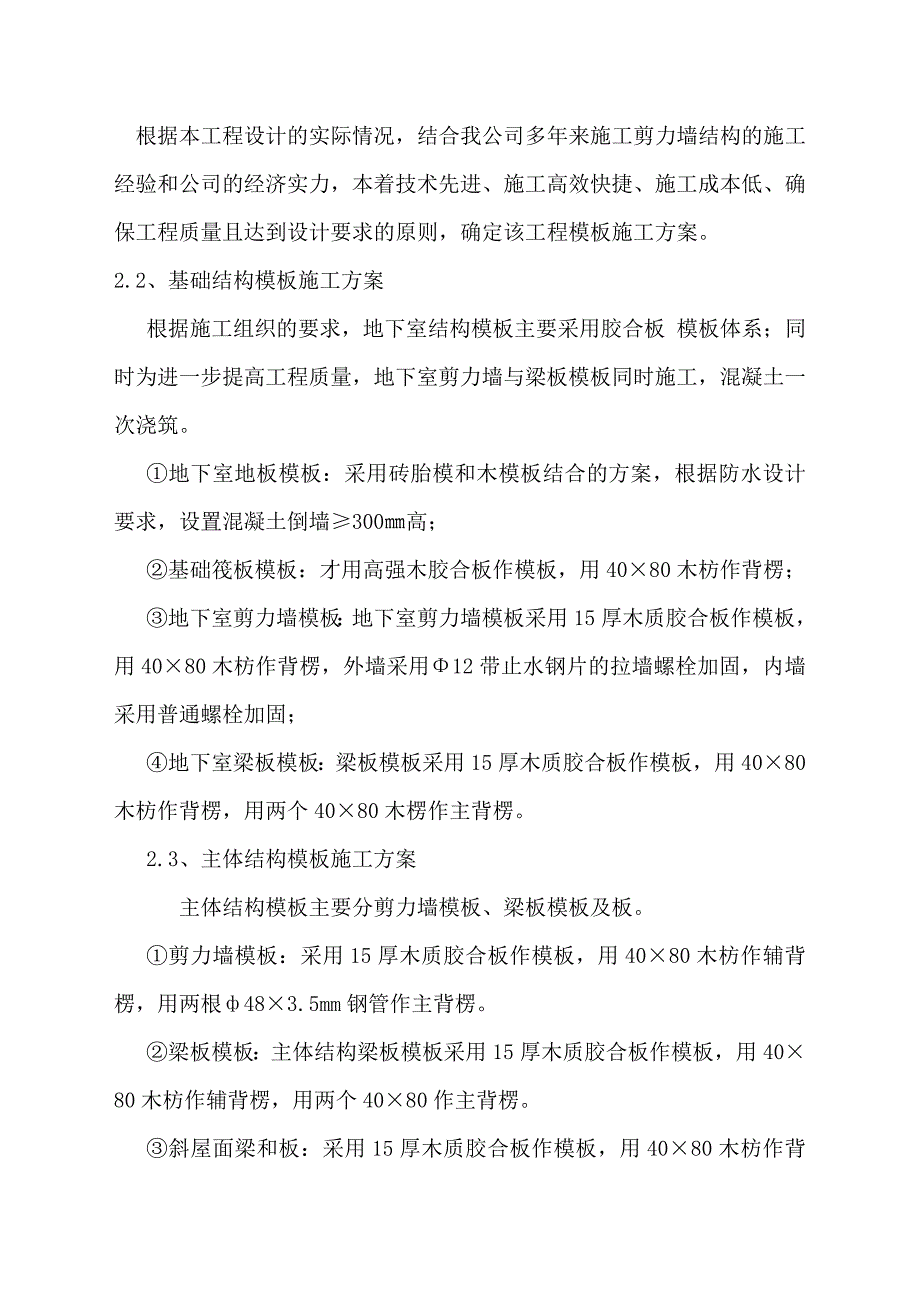

2、m57.95m墙、柱为C35;57.95m屋面墙、柱为C30。基础顶37.65m梁、板、楼梯为C35;37.65m以上梁、板、楼梯为C30。构造柱、系梁为C25混凝土。二、施工部署1、模板施工管理组织机构 项目部的管理组织机构见总施工组织设计。项目部委派一名精力旺盛、对模板工程施工经验丰富的管理人员作为模板工长,专门管理模板的施工事宜。2、施工方案的确定2、1、模板方案确定的原则 根据本工程设计的实际情况,结合我公司多年来施工剪力墙结构的施工经验和公司的经济实力,本着技术先进、施工高效快捷、施工成本低、确保工程质量且达到设计要求的原则,确定该工程模板施工方案。2.2、基础结构模板施工方案 根据

3、施工组织的要求,地下室结构模板主要采用胶合板 模板体系;同时为进一步提高工程质量,地下室剪力墙与梁板模板同时施工,混凝土一次浇筑。地下室地板模板:采用砖胎模和木模板结合的方案,根据防水设计要求,设置混凝土倒墙300高;基础筏板模板:才用高强木胶合板作模板,用4080木枋作背楞;地下室剪力墙模板:地下室剪力墙模板采用15厚木质胶合板作模板,用4080木枋作背楞,外墙采用12带止水钢片的拉墙螺栓加固,内墙采用普通螺栓加固;地下室梁板模板:梁板模板采用15厚木质胶合板作模板,用4080木枋作背楞,用两个4080木楞作主背楞。2.3、主体结构模板施工方案 主体结构模板主要分剪力墙模板、梁板模板及板。剪

4、力墙模板:采用15厚木质胶合板作模板,用4080木枋作辅背楞,用两根483.5mm钢管作主背楞。梁板模板:主体结构梁板模板采用15厚木质胶合板作模板,用4080木枋作辅背楞,用两个4080作主背楞。斜屋面梁和板:采用15厚木质胶合板作模板,用4080木枋作背楞。三、模板材料的选用及设计计算书1、材料选用 模板选用高强度双面复模木质胶合板,规格选用183091515。模板背枋选用3.0米长,截面为10050平方毫米木枋。支撑系统采用 483.5钢管及各种扣件。墙、柱体模板采用胶合板、方木、钢管及螺栓组合成模板体系。对拉螺栓为Q235-A,12,模板缝密封料采用胶带纸、海绵胶条等。地下室外墙的施工

5、缝留一道,低根部留在距伐板上300。2、设计计算书2.1、墙、柱模板(施工手册P517)2.1.1荷载设计值 1)、混凝土侧力: 混凝土浇筑速度:1.8h 混凝土浇筑温度:T=20C 最大侧压力:F1=0.22ctO12V =0.22240005.711.01.151.8=37.66KNF2=rcH =242.9 =69.9 KNB1:不惨外加剂时为1.0:掺外加剂时为1.2:B2:当混凝土塌落度小于30时,取0.85;当混凝土塌落度50-90时,取1.0:当混凝土塌落度110-150时,取1.15;tO:新混凝土的初凝时间,无资料时可采用200(T+15);H:剪力墙新浇混凝土至浇筑顶面高度

6、按二步取1.5;rc:混凝土的重力密度(KN);取F1的值作为计算值,即F=37.66KN2)、混凝土侧压力设计值: F=F1分项系数折减系数 =37.661.20.85 =38.41 KN3)、倾倒混凝土产生的水平荷载 查表值为2 KN 荷载设计值为21.40.85=2.38 KN4)、按表进行荷载组合 F=38.41+2.38=40.79 KN5)、模板设计:(1)、外楞采用483.5钢管,双管;惯性矩:I=212.191044抗弯距:W=25.07810抗拉强度:f=210N弹性模量:E=21104允许绕度值:=3外楞间距(设置一道):800b1 =10fwFa =1021025.081

7、049.6810-800 =808.60b2=4150EIFa =4150321104212.1910440.7910-800 =916.65取b1、b2的小值,即808.60(2)、内楞选用15厚高强胶合板、4080水平仿木,方木a间距取400I=41.671044 W=0.83310 E=9104N f=100 N2.1.2、验算:a、化为均布线荷载:q1=F0.3/1000=12.237N (用于承载力计算)q2=F0.3/1000=11.523N (用于绕度计算)b、抗弯强度验算:(模板选用1830,外楞选800) M=q1/2=12.237115/2=8.1104N =M/W=8.1

8、104/0.83310=97Nf=100N 满足要求C、绕度验算支撑楞采用4080水平枋木I=41.671044 W=0.83310 E=9104N24EIx1-1+6l+3115(-800+6115115+3115)/24910441.67104w=3对拉螺栓选用计算:浇混凝土对模板的侧压力,按下列两式计算,取最大值。P=0.41500/(T+30)KsKwV1/3 P2=24H式中P、P2混凝土对模板的侧压力(kPa);F浇筑混凝土时的温度,考虑冬季施工取为10c;K1外掺剂正系数;K2混凝土塌落度影响系数,取1.15;V混凝土浇筑速度=60m;H混凝土的浇筑高度按3.2m考虑计算;P=0

9、.41500/(10+30)1.21.15601/3=81.04kPaP2=243.2=76.8kPa最大侧压力选取81.04kPa。选用12对拉螺栓,As=3.1412/4=113;设计强度为210 N113=23.7KN;则每平方米需用对拉螺栓为81.04/23.7=3.42根,考虑1.5倍的保险系数3.421.5=5.13根,选用5根。2.2、梁、板模板支撑验算 模板选用高强度双面复膜竹胶板,规格选用183091515。模板背枋选用3.0米长,截面为10050木枋。支撑系统采用483.5钢管及各种扣件。对拉螺栓为12,模板缝密封料采用胶带纸、海绵胶条等。1)、设计计算书本工程模板支撑体系

10、为满堂架支撑,现浇板钢管立杆间距为12001200。为保证支撑的整体稳定性,下部设扫地杆,同时每个房间均应搭设剪刀撑,根据空间大小,每个方向不少于两道。采用15厚木质胶合板作模板,用4080木枋作辅背楞,用木枋作主背楞。另外,风荷载已经由外架防护网承担。所以梁板模板支撑最大是梁板混凝土和梁板钢筋的重量。参数:满堂架、步距h=1.5m(每层三步)、纵距l=1.2m、横距b=1.2m、特征如下:建筑施工扣件式钢管脚手架安全技术规范附录B得W=5.08 I=12.194 i=1.58 f=205N模板支架参与计算的荷载项及其取值(参见施工手册P239) 名称荷载标准值模板及支架自重0.5N/新浇混凝

11、土自重24N/钢筋自重板1.1KN/,梁1.5KN/施工荷载1KN/振捣混凝土荷载2KN/根据图纸取KL梁为:4650200500 板的最大厚度为:180(地下室顶板)一)、荷载计算1、恒载1.1、梁的体积 4.650.20.5=0.465 梁的自重 0.465(24+1.5+0.5)=12.09KN按照设计该段梁被3个纵距的钢管支撑,所以每根立杆承受的力为12.098=1.511KN1.2、一个纵距、横距内的体积 0.181.21.2=0.26 一个纵距、横距内的自重 0.26(24+1.5+0.5)=6.78KN2、活载2.1、梁的活载 0.465(1+2)=1.395KN按照设计该段梁被

12、3个纵距的钢管支撑,所以每根立杆承受的力为1.3958=0.174KN2.2、板的活载 0.26(1+2)=0.78KN稳定性的验算立杆的计算长度l01=h+2a h支架立杆步距 a立杆上端伸出顶层横杆中心线至模板支撑点的长度 l01=h+2a=1500+15=1515的值查建筑施工扣件式钢管脚手架安全技术规范附录C得=0.417梁的支撑体系稳定性 N1=1.2NGK+1.4NQK =1.21.511+1.40.174 =2.057KN 梁的支撑体系稳定性 N1/A=2.0571000/0.417489 =10.09N/f 稳定性满足要求3、板的支撑体系稳定性 N2=1.2NGK+1.4NQK =1.25.98+1.40.78 =8.268KN 板的支撑体系稳定性 N2/A=8.2681000/0.417489 =40.54Nf 稳定性满足要求注:浇筑混凝土时不允许一次性浇筑过多导致在板上的混凝土堆积过多引发支撑体系

展开阅读全文
