《住宅楼群塔作业施工方案1.doc》由会员分享,可在线阅读,更多相关《住宅楼群塔作业施工方案1.doc(14页珍藏版)》请在第壹文秘上搜索。

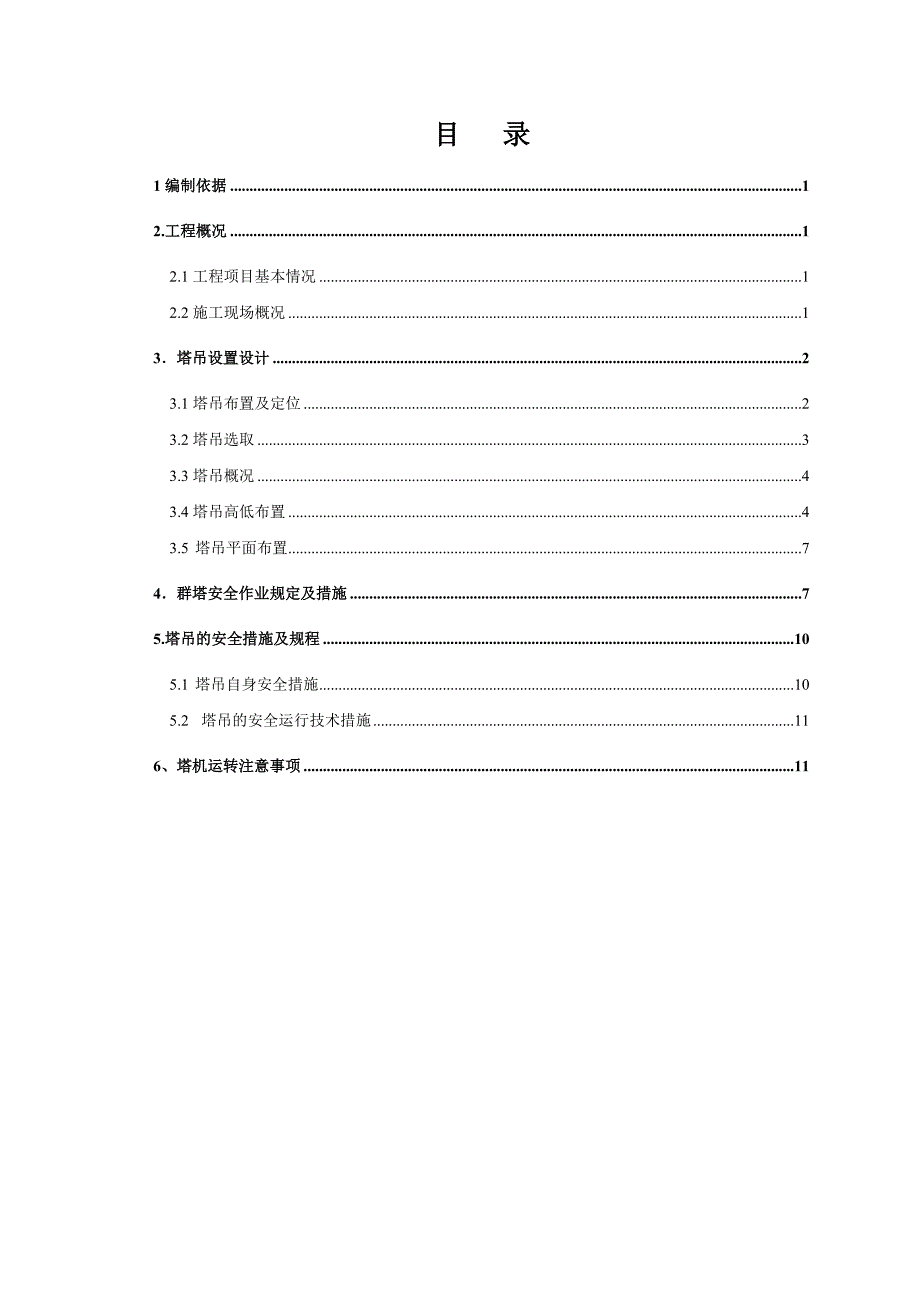

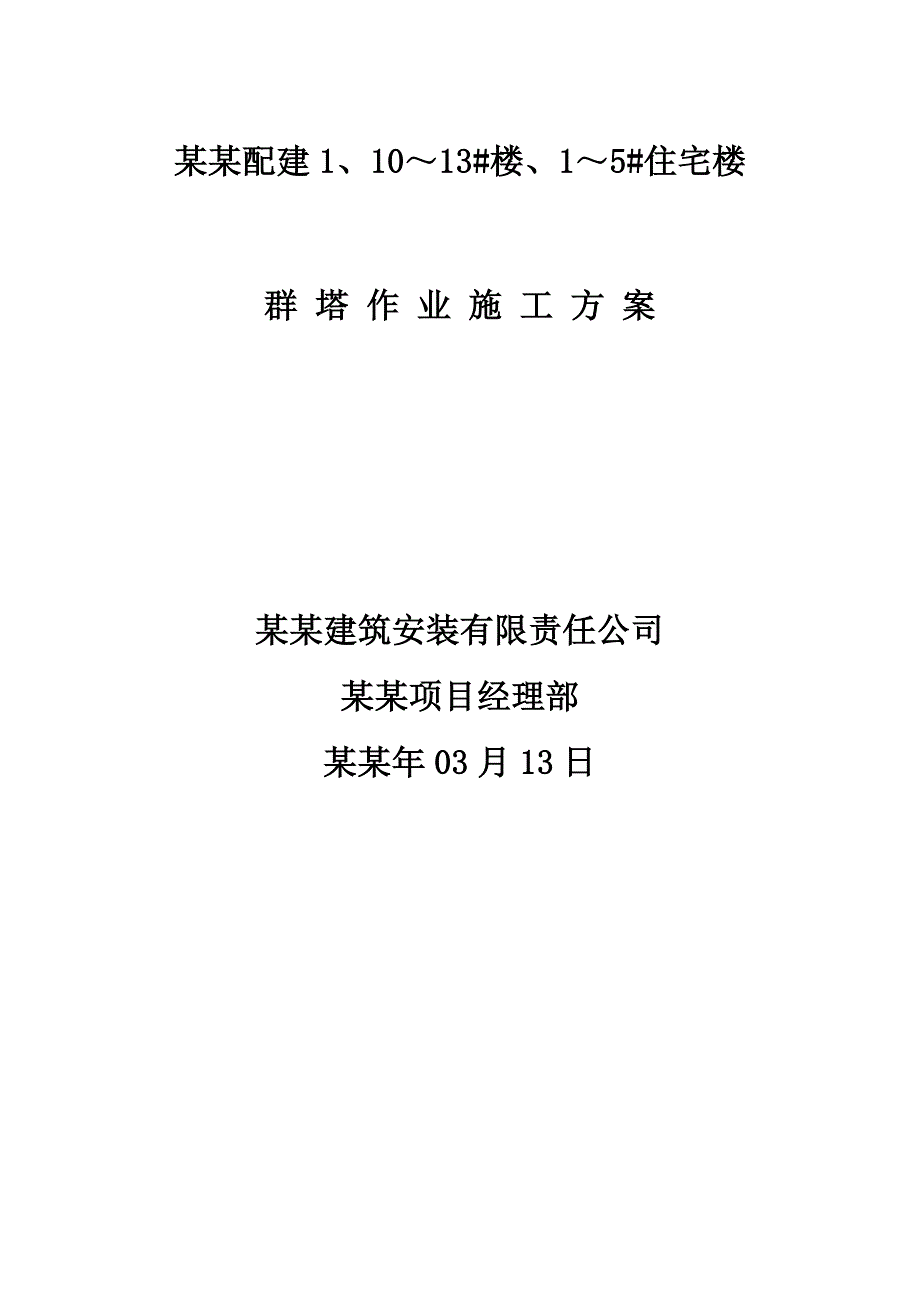

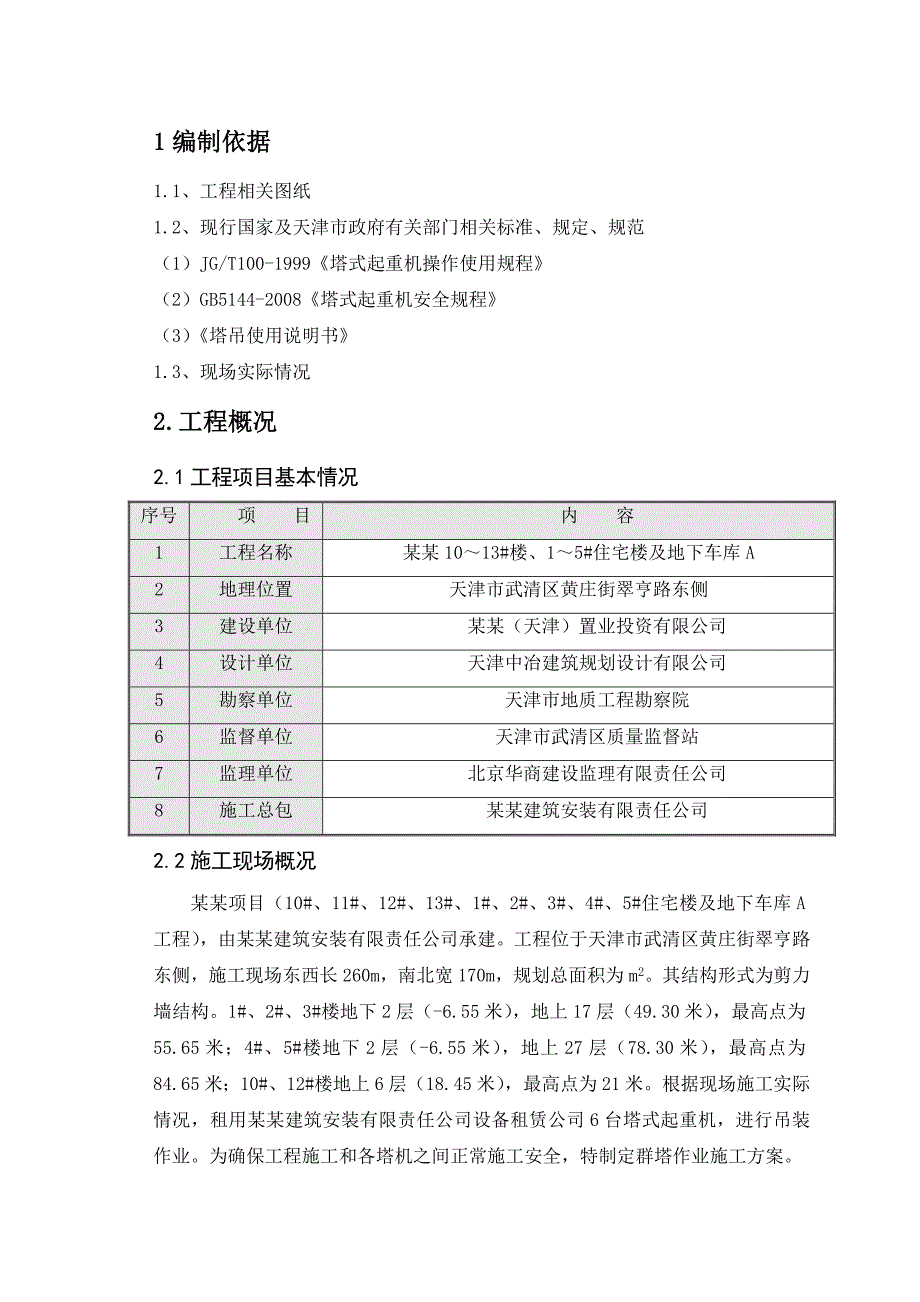

1、某某配建1、1013#楼、15#住宅楼群 塔 作 业 施 工 方 案某某建筑安装有限责任公司某某项目经理部某某年03月13日目 录1编制依据12.工程概况12.1工程项目基本情况12.2施工现场概况13塔吊设置设计23.1塔吊布置及定位23.2塔吊选取33.3塔吊概况43.4塔吊高低布置43.5 塔吊平面布置74群塔安全作业规定及措施75.塔吊的安全措施及规程105.1 塔吊自身安全措施105.2 塔吊的安全运行技术措施116、塔机运转注意事项111编制依据1.1、工程相关图纸1.2、现行国家及天津市政府有关部门相关标准、规定、规范(1)JG/T100-1999塔式起重机操作使用规程(2)GB
2、5144-2008塔式起重机安全规程(3)塔吊使用说明书1.3、现场实际情况2.工程概况2.1工程项目基本情况序号项 目内 容1工程名称某某1013#楼、15#住宅楼及地下车库A2地理位置天津市武清区黄庄街翠亨路东侧3建设单位某某(天津)置业投资有限公司4设计单位天津中冶建筑规划设计有限公司5勘察单位天津市地质工程勘察院6监督单位天津市武清区质量监督站7监理单位北京华商建设监理有限责任公司8施工总包某某建筑安装有限责任公司2.2施工现场概况某某项目(10#、11#、12#、13#、1#、2#、3#、4#、5#住宅楼及地下车库A工程),由某某建筑安装有限责任公司承建。工程位于天津市武清区黄庄街翠
3、亨路东侧,施工现场东西长260m,南北宽170m,规划总面积为m2。其结构形式为剪力墙结构。1#、2#、3#楼地下2层(-6.55米),地上17层(49.30米),最高点为55.65米;4#、5#楼地下2层(-6.55米),地上27层(78.30米),最高点为84.65米;10#、12#楼地上6层(18.45米),最高点为21米。根据现场施工实际情况,租用某某建筑安装有限责任公司设备租赁公司6台塔式起重机,进行吊装作业。为确保工程施工和各塔机之间正常施工安全,特制定群塔作业施工方案。3塔吊设置设计根据现场情况,综合考虑结构特点、基础设置、对机电安装工程的影响、施工需要、群塔作业、塔吊安装与拆除
4、等因素进行6台塔吊的布置、定位和选型。具体如下: 3.1塔吊布置及定位3.1.1为满足施工需要,该工程共布置6台塔吊,并给每台塔吊分别设置编号,以便于管理。3.1.2根据现场实际情况,1#、2#、4#、5#楼4台塔吊均设置在车库结构内,10#、12#楼2台塔吊均设置在建筑物结构外。3.1.3本工程施工区域南侧为人行通道,要保证塔吊覆盖范围搭设安全防护。3.1.4塔吊基础选取单体工程基础底标高基础做法基础尺寸地基承载力要求承载力1#楼-8.85m预埋式基础(2.1米预埋节)650065001350mm130KPa123KPa2#楼-8.85m预埋式基础(2.1米预埋节)650065001350m
5、m130Kpa123KPa4#楼-8.85m预埋式基础(2.1米预埋节)650065001350mm130KPa123KPa5#楼-8.85m预埋式基础(2.1米预埋节)650065001350mm130Kpa123KPa10#楼-2.40m预埋式基础(预埋腿)560056001350mm250Kpa200Kpa12#楼-2.40m预埋式基础(预埋腿)560056001350mm250Kpa200Kpa3.1.5塔吊定位轴线3.2塔吊选取3.2.1 10#楼主体施工选用塔吊型号为QTZ80(S100G6),起重臂长50m,臂端起重量为1.65吨,最大起重量为6吨,编号为1#塔吊。3.2.2 1
6、2#楼主体施工选用塔吊型号为QTZ80(S100G6),起重臂长50m,臂端起重量为1.65吨,最大起重量为6吨,编号为2#塔吊。3.2.3 1#楼主体施工选用塔吊型号为QTZ80(S100G6),起重臂长40m,臂端起重量为2.1吨,最大起重量为6吨,编号为3#塔吊。3.2.4 2#、3#楼主体施工选用塔吊型号为QTZ80(S100G6),起重臂长55m,臂端起重量为1.5吨,最大起重量为6吨,编号为4#塔吊。3.2.5 4#楼主体施工选用塔吊型号为QTZ80(S100G6),起重臂长40m,臂端起重量为2.1吨,最大起重量为6吨,编号为5#塔吊。3.2.6 5#楼主体施工选用塔吊型号为QT
7、Z80(S100G6),起重臂长40m,臂端起重量为2.1吨,最大起重量为6吨,编号为6#塔吊。3.3塔吊概况3.3.1塔式起重机技术性能表塔 机 型 号QTZ80生产厂家沈阳三洋建筑机械有限公司最大起重力矩(KNM)1000最大幅度/相应起重量(m/t)55/1.5最大起重量/相应最大幅度(t/m)6/16.7最大独立高度(m)47.5(预埋式)平衡重 (t)13.8结构重量(t)39供电总容量(KVA)603.3.2塔机安装参数表单位工程塔吊型号安装形式臂长(m)顶升方向楼全高(m)标准节数(个)计划最终高度(m)预计锚固道数1#楼QTZ80预埋节40向西+55.652062.3012#楼
8、QTZ80预埋节55向南+55.652268.3024#楼QTZ80预埋节40向东+84.653092.3035#楼QTZ80预埋节40向西+84.6533101.30410#楼QTZ80预埋腿50向西+21.001037.50012#楼QTZ80预埋腿50向东+21.00831.5003.4塔吊高低布置3.4.1塔吊初始安装高度1#塔吊(10#楼)初始安装为10个标准节(每节高3米),钩头高度为37.5米;2#塔吊(12#楼)初始安装为7个标准节(每节高3米),钩头高度为28.5米;3#塔吊(1#楼)初始安装为6个标准节(每节高3米),钩头高度为20.3米;4#塔吊(2#楼)初始安装为9个标
9、准节(每节高3米),钩头高度为29.3米;5#塔吊(4#楼)初始安装为7个标准节(每节高3米),钩头高度为23.3米;6#塔吊(5#楼)初始安装为10个标准节(每节高3米),钩头高度为32.3米。3.4.2塔吊第一次顶升高度1#塔吊(10#楼)已到达使用高度,钩头高度为37.5米(共计10个标准节);2#塔吊(12#楼)顶升1个标准节,钩头高度为31.5米(共计8个标准节);3#塔吊(1#楼)顶升3个标准节,钩头高度为29.3米(共计9个标准节);4#塔吊(2#楼)顶升3个标准节,钩头高度为38.3米(共计12个标准节);5#塔吊(4#楼)顶升3个标准节,钩头高度为32.3米(共计10个标准节
10、);6#塔吊(5#楼)顶升3个标准节,钩头高度为41.3米(共计13个标准节)3.4.3塔吊第一次锚固、顶升高度3#塔吊(1#楼)顶升1个标准节,钩头高度为32.3米(共计10个标准节);4#塔吊(2#楼)高度不变,钩头高度为38.3米(共计12个标准节);5#塔吊(4#楼)顶升3个标准节,钩头高度为41.3米(共计13个标准节);6#塔吊(5#楼)锚固第一道,顶升3个标准节,钩头高度50.3米(共计16节);3.4.4塔吊第二次锚固、顶升高度3#塔吊(1#楼)顶升2个标准节,钩头高度为38.3米(共计12个标准节);4#塔吊(2#楼)锚固第一道,顶升3个标准节,钩头高度47.3米(共计15节
11、);5#塔吊(4#楼)高度不变,钩头高度为41.3米(共计13个标准节);6塔吊(5#楼)高度不变,钩头高度为50.3米(共计16个标准节);3.4.5塔吊第三次锚固、顶升高度3#塔吊(1#楼)顶升1个标准节,钩头高度为41.3米(共计13个标准节);4#塔吊(2#楼)高度不变,钩头高度为47.3米(共计15个标准节);5#塔吊(4#楼)锚固第一道,顶升6个标准节,钩头高度59.3米(共计19节);6塔吊(5#楼)高度不变,钩头高度为50.3米(共计16个标准节);3.4.6塔吊第四次锚固、顶升高度3#塔吊(1#楼)锚固第一道,顶升7个标准节,钩头高度为62.3米(共计20节);4#塔吊(2#
12、楼)高度不变,钩头高度为47.3米(共计15个标准节);5#塔吊(4#楼)高度不变,钩头高度59.3米(共计19个标准节);6塔吊(5#楼)高度不变,钩头高度为50.3米(共计16个标准节);3.4.7塔吊第五次锚固、顶升高度3#塔吊(1#楼)高度不变,钩头高度为62.3米(共计20个标准节);4#塔吊(2#楼)锚固第二道,钩头高度为68.3米(共计22个标准节);5#塔吊(4#楼)高度不变,钩头高度59.3米(共计19个标准节);6塔吊(5#楼)高度不变,钩头高度为50.3米(共计16个标准节);3.4.8塔吊第六次锚固、顶升高度3#塔吊(1#楼)高度不变,钩头高度为62.3米(共计20个标
13、准节);4#塔吊(2#楼)高度不变,钩头高度为68.3米(共计22个标准节);5#塔吊(4#楼)高度不变,钩头高度59.3米(共计19个标准节);6塔吊(5#楼)锚固第二道,钩头高度为71.3米(共计23个标准节);3.4.9塔吊第七次锚固、顶升高度3#塔吊(1#楼)高度不变,钩头高度为62.3米(共计20个标准节);4#塔吊(2#楼)高度不变,钩头高度为68.3米(共计22个标准节);5#塔吊(4#楼)锚固第二道,钩头高度80.3米(共计26个标准节);6塔吊(5#楼)高度不变,钩头高度为71.3米(共计23个标准节);3.4.10塔吊第八次锚固、顶升高度5#塔吊(4#楼)高度不变,钩头高度
14、80.3米(共计26个标准节);6塔吊(5#楼)锚固第三道,钩头高度为89.3米(共计29个标准节);3.4.11塔吊第九次锚固、顶升高度5#塔吊(4#楼)锚固第三道,钩头高度92.3米(共计30个标准节);6塔吊(5#楼)锚固第四道,钩头高度为101.3米(共计33个标准节);3.5 塔吊平面布置在1#楼北侧设置一台QTZ80塔吊,臂长为40m;在2楼东侧设置一台QTZ80塔吊,臂长为55m,在4#楼南侧设置一台QTZ80塔吊,臂长为40m;在4#楼南侧设置一台QTZ80塔吊,臂长为40m;在10#楼南侧设置一台QTZ80塔吊,臂长为50m;在12#楼南侧设置一台QTZ80塔吊,臂长为50m;塔吊平面布置及距离详见塔吊现场位置布置图。4群塔安全作业规定及措施4.1群塔作业的规定4.1.1群塔作业的规定群塔作业领导小组,应给每塔规定不同的塔吊信号工服装,规定不同的对讲机使用频率和群塔作业有关的规章制度。4.1.2每台塔吊的塔司和信号工都应使用对讲机进行联络指挥。每台塔吊对讲机的频率都应放在群塔作业领导小组规定的频率上,未经同意禁止更
