《住宅楼钢筋工程施工方案#天津#节点图丰富.doc》由会员分享,可在线阅读,更多相关《住宅楼钢筋工程施工方案#天津#节点图丰富.doc(46页珍藏版)》请在第壹文秘上搜索。

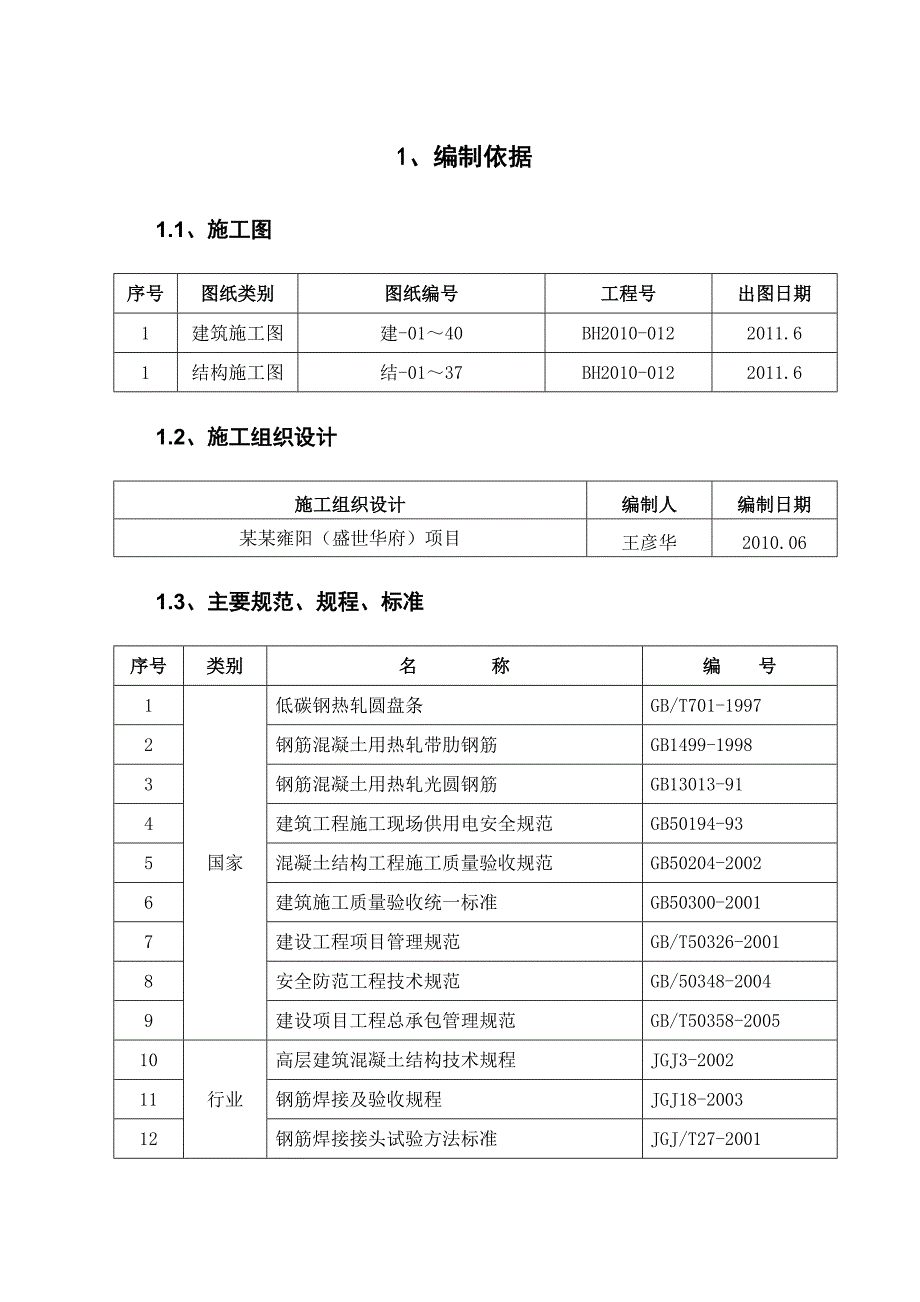

1、目 录1、编制依据21.1、施工图21.2、施工组织设计21.3、主要规范、规程、标准21.4、主要法规31.5、主要图集41.6、其他42.工程概况52.1、总体概况52.2、设计概况53、施工安排63.1、施工组织63.2、施工工期安排63.3、劳动组织64、施工准备74.1、技术准备74.2、材料准备84.3、钢筋加工场准备84.4、作业条件84.5、钢筋进场检验、复试95、主要施工方法95.1、施工流水段的划分95.2、钢筋堆放和标识105.3、钢筋翻样及加工105.4、钢筋连接135.5、钢筋吊运255.6、钢筋的保护层控制255.7、主要部位钢筋绑扎要求276.主要项目技术措施39

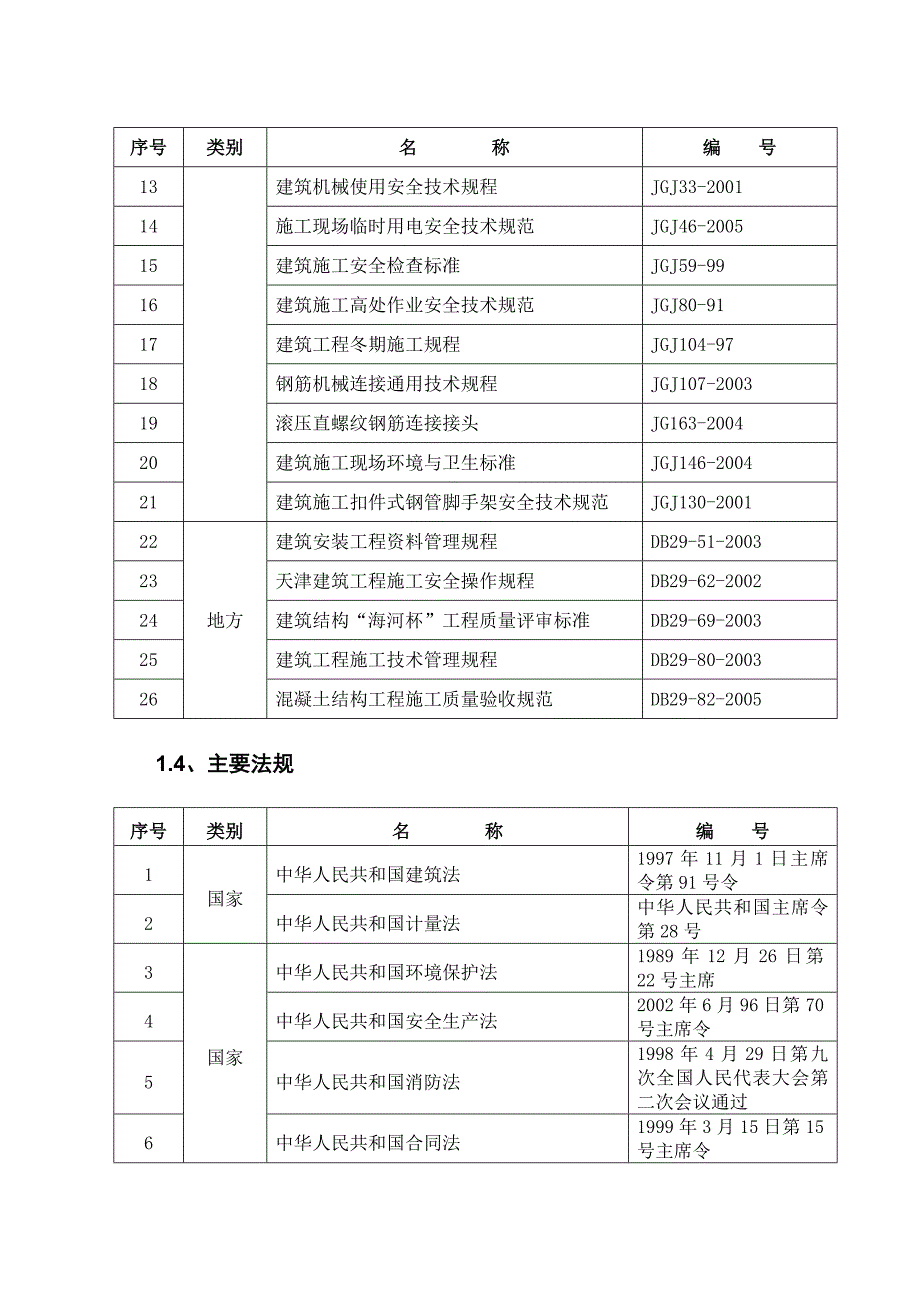

2、6.1、质量保证措施396.2、成品保护措施436.3、安全文明施工措施446.4、环境保护措施456.5、材料管理措施451、编制依据1.1、施工图序号图纸类别图纸编号工程号出图日期1建筑施工图建-0140BH2010-0122011.61结构施工图结-0137BH2010-0122011.61.2、施工组织设计施工组织设计编制人编制日期某某雍阳(盛世华府)项目王彦华2010.061.3、主要规范、规程、标准序号类别名 称编 号1国家低碳钢热轧圆盘条GB/T701-19972钢筋混凝土用热轧带肋钢筋GB1499-19983钢筋混凝土用热轧光圆钢筋GB13013-914建筑工程施工现场供用电安
3、全规范GB50194-935混凝土结构工程施工质量验收规范GB50204-20026建筑施工质量验收统一标准GB50300-20017建设工程项目管理规范GB/T50326-20018安全防范工程技术规范GB/50348-20049建设项目工程总承包管理规范GB/T50358-200510行业高层建筑混凝土结构技术规程JGJ3-200211钢筋焊接及验收规程JGJ18-200312钢筋焊接接头试验方法标准JGJ/T27-200113建筑机械使用安全技术规程JGJ33-200114施工现场临时用电安全技术规范JGJ46-200515建筑施工安全检查标准JGJ59-9916建筑施工高处作业安全技术
4、规范JGJ80-9117建筑工程冬期施工规程JGJ104-9718钢筋机械连接通用技术规程JGJ107-200319滚压直螺纹钢筋连接接头JG163-200420建筑施工现场环境与卫生标准JGJ146-200421建筑施工扣件式钢管脚手架安全技术规范JGJ130-200122地方建筑安装工程资料管理规程DB29-51-200323天津建筑工程施工安全操作规程DB29-62-200224建筑结构“海河杯”工程质量评审标准DB29-69-200325建筑工程施工技术管理规程DB29-80-200326混凝土结构工程施工质量验收规范DB29-82-20051.4、主要法规序号类别名 称编 号1国家中
5、华人民共和国建筑法1997年11月1日主席令第91号令2中华人民共和国计量法中华人民共和国主席令第28号3国家中华人民共和国环境保护法1989年12月26日第22号主席4中华人民共和国安全生产法2002年6月96日第70号主席令5中华人民共和国消防法1998年4月29日第九次全国人民代表大会第二次会议通过6中华人民共和国合同法1999年3月15日第15号主席令7建设工程质量管理条例2000年国务院令第279号8建设工程安全生产管理条例2003年国务院令第393号9行业工程建筑标准强制性条文建设部建标200085号文10关于进一步做好建筑业10项新技术推广应用的通知建质200526号1.5、主要
6、图集序号类别名 称编 号1国家混凝土结构施工图平面整体表示方法制图规则和构造详图03G10112混凝土结构施工图平面整体表示方法制图规则和构造详图(现浇混凝土板式楼梯)03G10123混凝土结构施工图平面整体表示方法制图规则和构造详图(筏形基础)04G10134混凝土结构施工图平面整体表示方法制图规则和构造详图(现浇混凝土楼面与屋面板)04G10145混凝土结构施工图平面整体表示方法制图规则和构造详图(独立、条形基础、桩基承台)06G10166建筑物抗震构造详图03G32917地方框架结构填充小型空心砌块构造图集06SG61411.6、其他序号类别名 称编 号1企业质量、环境、职业健康安全管理
7、体系程序文件2008.4.18(第二版)2质量、环境、职业健康安全管理手册2008.4.18(第二版)2.工程概况2.1、总体概况序号项 目内 容1工程名称某某雍阳(盛世华府)项目2工程地址天津市武清区杨村镇3建设单位天津市建德房地产开发有限公司4设计单位天津市冶金规划设计院5监理单位天津市天立建筑工程监理公司6施工单位武清区建筑工程总公司7监督单位天津武清质量监督站8投标范围土建、水暖电、初装修、消防、弱电预埋、各种管线的预留预埋。9投资性质自筹资金10承包方式包工包料11结算方式综合单价12合同质量目标单位工程:合格。13工期目标2011年9月10日开工,2011年12月15日竣工,共90
8、天。142.2、设计概况序号项 目内 容1建筑面积(m2)总建筑面积地下室面积116702层 数地下1地上35结构形式基础类型桩筏基础主体结构剪力墙屋盖结构钢筋混凝土现浇楼盖楼梯结构板式6结构断面尺寸(mm)底板厚度500mm3、施工安排3.1、施工组织钢筋工程的施工组织需按本工程施工组织设计进度计划进行,在施工过程中必须遵循认真严密按图纸及方案组织施工的原则,严格现场施工纪律,由项目经理部对现场统一管理、统一指挥、统一协调。3.2、施工工期安排施工工期安排一览表施工部位施工项目起止时间所用天数负责人地下结构钢筋11.10.15-11.12.1561刘文志地上结构钢筋11.12.15-2012
9、.O5.15150刘文志技术负责人冯艳松实施总负责人王彦华3.3、劳动组织为使本工程顺利进行,根据工艺流程及关键线路设定,及时协调各生产要素,科学合理组织劳动力,使工序衔接紧密,节奏明快,操作人员的劳动强度均衡。3.3.1、地下钢筋绑扎工程量较大,根据施工进度总的控制计划要求,为保证总体工期计划,需要配备强大的管理队伍及较多的施工队伍,人员及分工情况如下:钢筋工程施工人员组成及分工分 工人 数工 作 内 容钢筋主管1全面负责钢筋分项工作钢筋工长1全面负责钢筋施工工作及放样下料工作值班工长1负责钢筋后场加工、前场绑扎施工及协调工作班组长2分别组织后场加工及前场绑扎施工钢筋工190前场钢筋绑扎制作
10、工80钢筋制作机械操作工10操作各种钢筋加工机械及钢筋加工普工6搬运钢筋及其它配合工作3.3.2、主体结构施工,计划每层6-7天。4、施工准备4.1、技术准备4.1.1、由项目技术部门组织施工、质量、班组认真学习图纸,了解各类标注尺寸,理解设计意图,对照规范及技术规程对各部构件的主筋、构造筋分布情况进行核实。结合设计交底、图纸会审及变更洽商,正确编制钢筋加工配料表,钢筋配料表要标明部位、构件名称并附节点图及大样。钢筋翻样由工长,技术负责人二级审核后方可加工、成型、绑扎。4.1.2、据设计图纸的具体情况制定相应的措施(1)钢筋过密:提前放样,如梁、柱节点,剪力墙,门窗洞口等。(2)钢筋接头的控制
11、。(3)抗震结构要求的加强区,箍筋加密区,门框墙等。4.1.3、钢筋翻样做到与现场施工相结合,尤其是底板集水坑、排水坑、污水坑等较多,钢筋下料要采用现场放样下料;在结构施工过程中,发现图纸钢筋过密,及时与设计洽商,对重要部位和特殊部位施工前应绘制施工大样图,以便更有效地指导施工,同时,在满足结构施工规范的前提下,充分考虑结构与装修的关系。4.1.4、钢筋需求计划要提前7天向项目物资部申报,以便原材料及时进场,加工场的各种加工机械设备要定期检测,按常例保养维修确保正常工作。4.1.5、凡进场钢筋须具备材质证明,经试验室复试合格后方可使用。4.1.6、测量放线人员根据图纸,放出轴线、墙、柱和集水坑
12、井位置,并用油漆明显标志,报质检进行验收。4.1.7、根据工程用量,做好钢筋原材、焊接试件取样试验工作。4.3、材料准备4.3.1、钢筋: 6、8、10(HPB235),10、12、14、16(HRB335),8、10、12、14、16、18、20、22、25(HRB400)。4.3.2、绑扎铁丝:2022号镀锌铁丝。P.O.3、水泥:P.O 32.5级普通硅酸盐水泥。4.3.4、砂:中砂,平均粒径为0.350.5mm,砂粒坚硬洁净,不含粘土和有机物,用前过不同孔径的筛。4.3.5、材料需用量计划:本工程所用钢筋等材料均由我公司物资供应采购,材料进场后,按照公司质量体系程序文件中物资采购供应程
13、序操作,确保进场材料的质量。无论是甲方提供的材料还是自购材料,必须严格按照物资验收程序进行验收,不合格物资严禁进场使用。4.4、钢筋加工场准备4.4.1、根据现场施工平面布置图布置钢筋的加工场地,本工程钢筋加工场的位置布置在5#楼基坑南侧。因施工现场狭小,在实际施工过程中,须因地制宜,合理利用场地,钢筋进场采取分批进场,有计划的统筹安排,不因场地影响工程进度。4.4.2、存放钢筋场地平整后,夯实两遍,铺50mm厚石子,53厚红砖硬化,并留出1%的坡度,保证场内无积水现象。钢筋堆场每隔2米搁置300高圆木,将钢筋垫高,以免钢筋污染。4.5、作业条件4.5.1、钢筋按施工平面图指定位置,按规格、使用部位、编号码放整齐,下方垫高。4.5.2、钢筋外表面如有生锈,在绑扎前清除干净,锈蚀严重侵蚀断面的钢筋不得使用。4.5.3、绑扎钢筋前要将施工现场的钢筋上的铁锈和混凝土清理干净。4.5.4、绑扎墙体钢筋前,顶板混凝土必须达到上人强度,并在钢筋成型料放料处满铺多层板,弹好墙身、洞口线,并将距墙边线5mm以内预留钢筋处的松散混凝土剔凿干净,露出坚硬石子。根据墙身线检查墙、暗柱竖向钢筋位置
