《住宅楼长螺旋钻孔灌注桩施工方案#云南.doc》由会员分享,可在线阅读,更多相关《住宅楼长螺旋钻孔灌注桩施工方案#云南.doc(25页珍藏版)》请在第壹文秘上搜索。

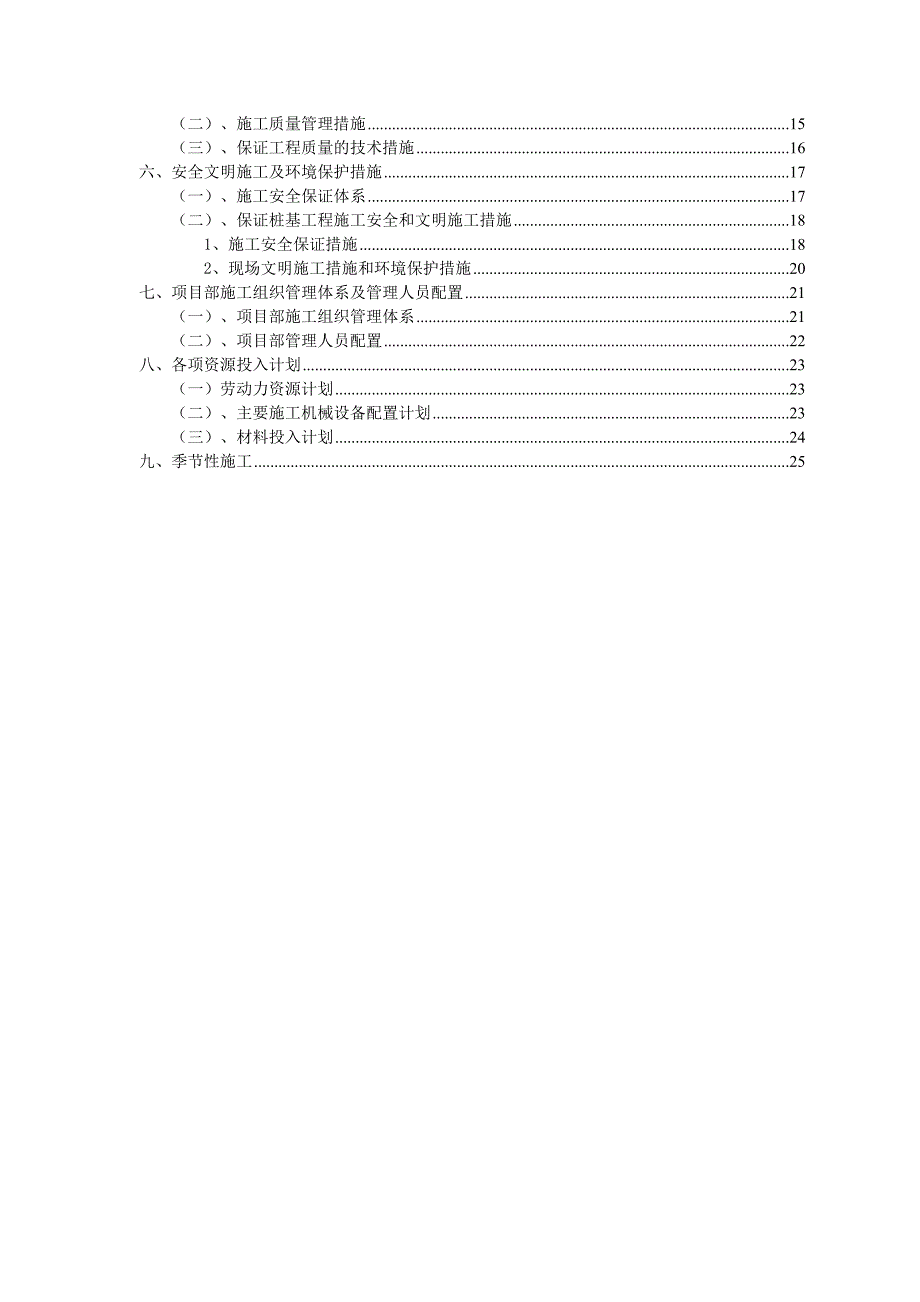

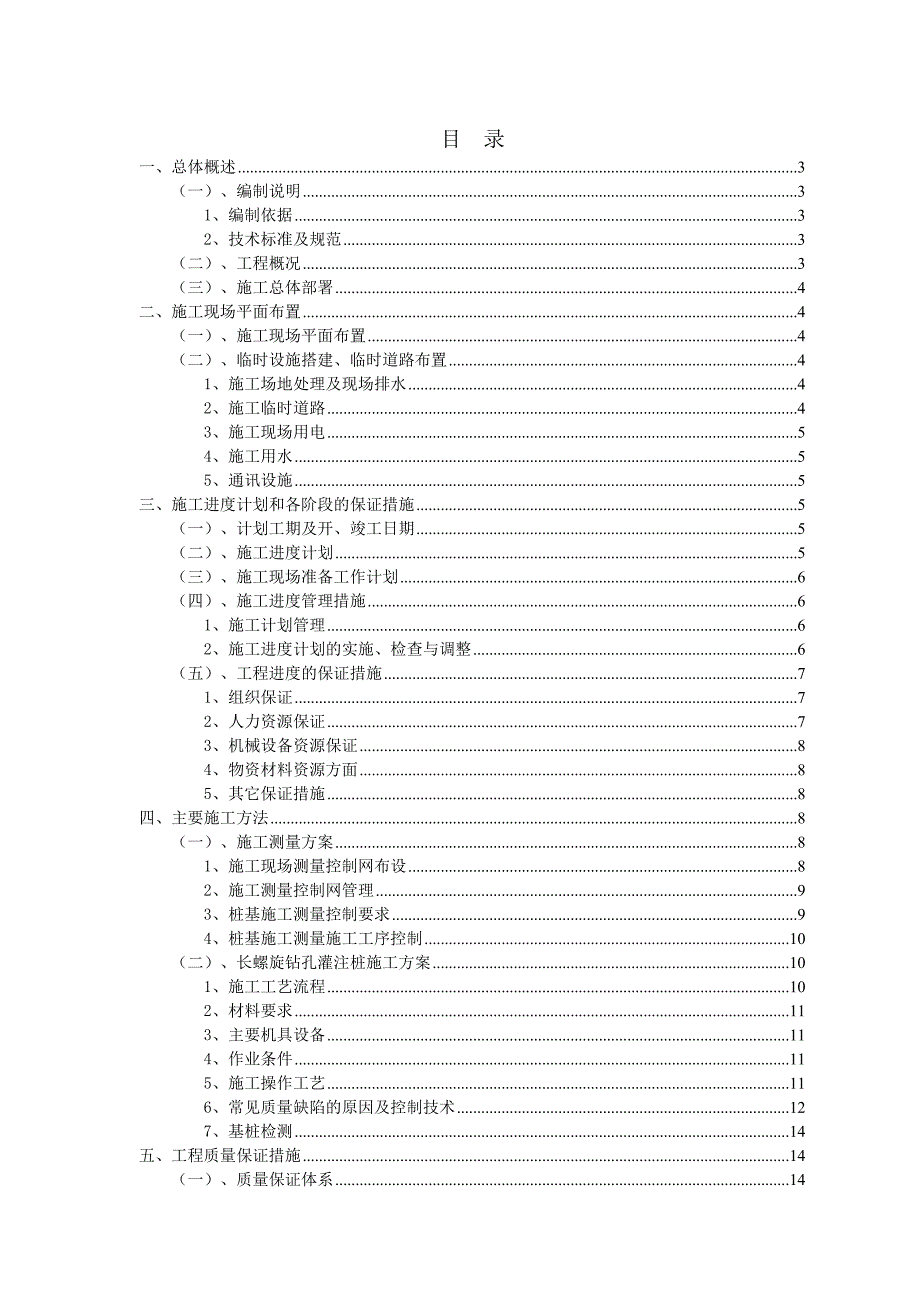

1、目 录一、总体概述3(一)、编制说明31、编制依据32、技术标准及规范3(二)、工程概况3(三)、施工总体部署4二、施工现场平面布置4(一)、施工现场平面布置4(二)、临时设施搭建、临时道路布置41、施工场地处理及现场排水42、施工临时道路43、施工现场用电54、施工用水55、通讯设施5三、施工进度计划和各阶段的保证措施5(一)、计划工期及开、竣工日期5(二)、施工进度计划5(三)、施工现场准备工作计划6(四)、施工进度管理措施61、施工计划管理62、施工进度计划的实施、检查与调整6(五)、工程进度的保证措施71、组织保证72、人力资源保证73、机械设备资源保证84、物资材料资源方面85、其它
2、保证措施8四、主要施工方法8(一)、施工测量方案81、施工现场测量控制网布设82、施工测量控制网管理93、桩基施工测量控制要求94、桩基施工测量施工工序控制10(二)、长螺旋钻孔灌注桩施工方案101、施工工艺流程102、材料要求113、主要机具设备114、作业条件115、施工操作工艺116、常见质量缺陷的原因及控制技术127、基桩检测14五、工程质量保证措施14(一)、质量保证体系14(二)、施工质量管理措施15(三)、保证工程质量的技术措施16六、安全文明施工及环境保护措施17(一)、施工安全保证体系17(二)、保证桩基工程施工安全和文明施工措施181、施工安全保证措施182、现场文明施工措

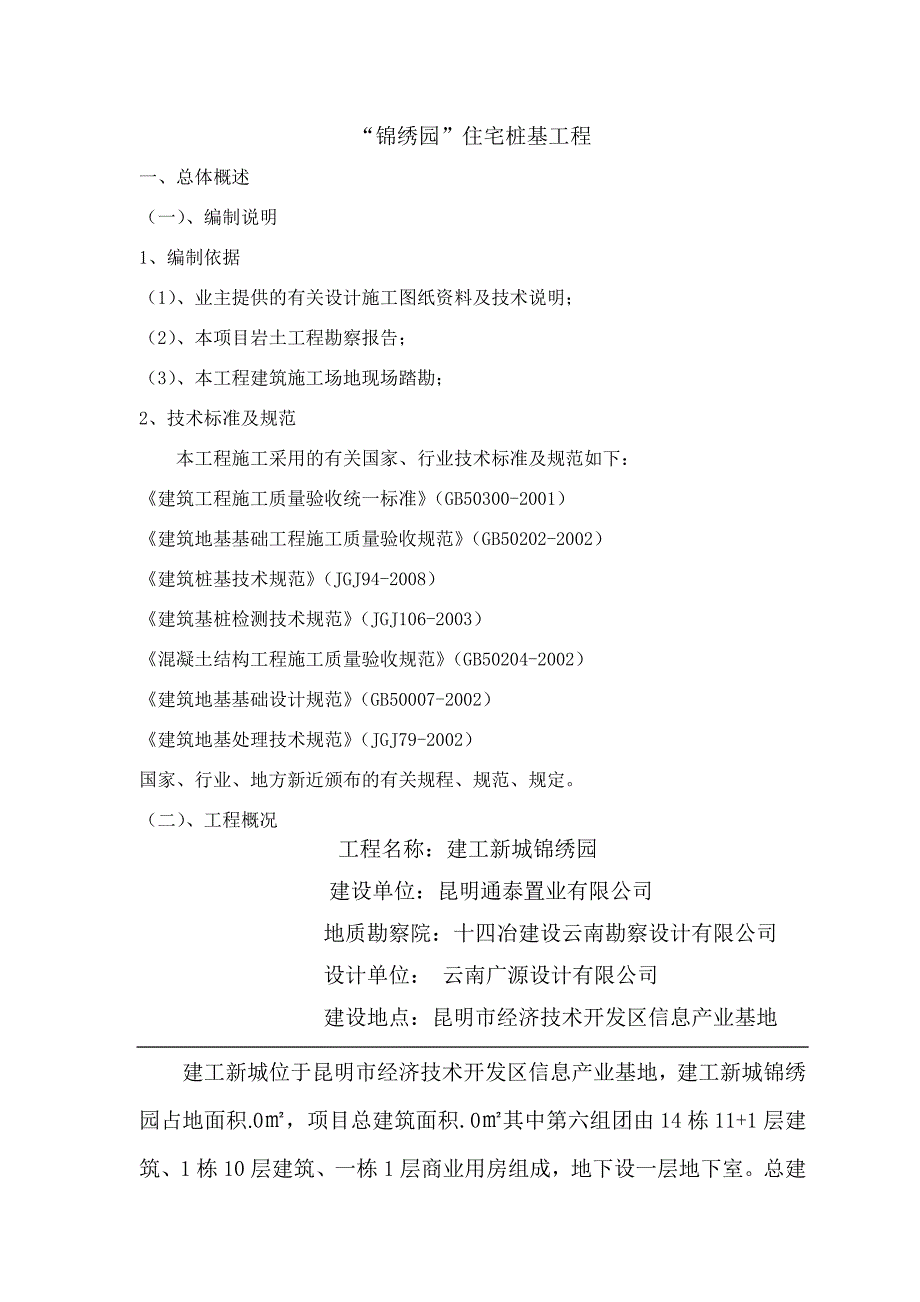

3、施和环境保护措施20七、项目部施工组织管理体系及管理人员配置21(一)、项目部施工组织管理体系21(二)、项目部管理人员配置22八、各项资源投入计划23(一)劳动力资源计划23(二)、主要施工机械设备配置计划23(三)、材料投入计划24九、季节性施工25 “锦绣园”住宅桩基工程一、总体概述(一)、编制说明1、编制依据(1)、业主提供的有关设计施工图纸资料及技术说明;(2)、本项目岩土工程勘察报告;(3)、本工程建筑施工场地现场踏勘;2、技术标准及规范本工程施工采用的有关国家、行业技术标准及规范如下:建筑工程施工质量验收统一标准(GB50300-2001)建筑地基基础工程施工质量验收规范(GB5
4、0202-2002)建筑桩基技术规范(JGJ94-2008)建筑基桩检测技术规范(JGJ106-2003)混凝土结构工程施工质量验收规范(GB50204-2002)建筑地基基础设计规范(GB50007-2002)建筑地基处理技术规范(JGJ79-2002)国家、行业、地方新近颁布的有关规程、规范、规定。(二)、工程概况工程名称:建工新城锦绣园建设单位:昆明通泰置业有限公司 地质勘察院:十四冶建设云南勘察设计有限公司设计单位: 云南广源设计有限公司 建设地点:昆明市经济技术开发区信息产业基地建工新城位于昆明市经济技术开发区信息产业基地,建工新城锦绣园占地面积.0,项目总建筑面积.0其中第六组团由
5、14栋11+1层建筑、1栋10层建筑、一栋1层商业用房组成,地下设一层地下室。总建筑面积约为:10万平米本桩基工程设计采用长螺旋钻孔灌注桩,桩直径为400mm,桩长平均25m。其中承压桩钢筋笼由6根HRB12长纵筋、螺旋筋HPB6200组成,螺旋筋螺旋筋HPB6100/200组成;灌注桩采用C25混凝土。(三)、施工总体部署根据基础底板分台故将工程分三阶段施工,桩基施工采用长螺旋钻孔灌注桩,施工过程中遵循先深后浅、先大后小,先主体设施、后辅助设施,分区、分阶段施工组织等原则。二、施工现场平面布置(一)、施工现场平面布置本着满足施工、便于管理、文明规范、符合业主要求的原则进行。 (二)、临时设施
6、搭建、临时道路布置1、施工场地处理及现场排水(1)、施工场地处理平整度不大于1/100,施工前将场地所有杂草清除干净,对部分地势低洼地带进行土方回填并压实。(2)、根据岩土工程勘察报告和现场踏勘,施工现场地表排水尤为重要,必须采取降低场地浅层水位的措施,以降低地表土体含水率、提高场地地表抗压强度。措施内容包括:在桩基布置空档区域和陆续完成的施工区域挖设深排水沟降低场地浅层水位。其布置位置以不影响场内进出通道和不影响桩基施工为原则。深排水沟可作为场内小排水系统的集中汇流通道,及时将积存水排除。并与区域深排水沟和现场排水系统相连接,及时将场地的地表积水排出,保持场地干燥无积水。专人负责排水系统的修
7、整维护工作,保持施工现场排水系统畅通。为防止大雨、暴雨对施工场地的影响,在施工现场配备足够的抽水泵,将施工区域内的积水及时强排到业主指定的排水沟排出。施工场地内局部存在非常差的淤泥土,则可采取换填土的方式进行处理。2、施工临时道路根据现场踏勘,车辆从场外市政道路可直达施工地点。雨天场内须修筑临时道路,临时道路修筑宽度为4.5米,采用道渣进行铺填并压实,铺填厚度为50cm,然后在平整压实的场地上铺填道渣,铺填的道渣要分2-3次进行铺垫,分层压实。场内道路要做好维护,不定期进行修补,确保物资、材料运输通畅。3、施工现场用电详见施工用电用水方案4、施工用水详见施工用电用水方案,施工用水管线布置图详见
8、施工平面布置图。5、通讯设施现场施工通讯主要采用手机对外联络,进场后我们将及时将项目部主要管理人员的通讯联络方式告知相关单位和部门,以便于各项工作的有效开展和提高工作效率。三、施工进度计划和各阶段的保证措施(一)、计划工期及开、竣工日期根据甲方要求,结合各方面因素,经过权衡和慎重考虑,我公司制定本项目重要进度节点控制目标如下:本工程按标高退台分三流水段,计划总工期为40个日历天。计划2011年4月25日开始 (具体开工日期以业主开工令为准)。(二)、施工进度计划施工进度计划的编制依据是业主对工程进度的要求。施工进度计划是编制施工机械设备、劳动力、物资等资源计划的主要依据。桩基工程施工进度满足业
9、主的要求,同时考虑到桩基施工工期与本工程各种施工条件之间的影响关系,以确保桩基工程施工质量为前提,超前策划,充分准备,按期开工,为桩基施工顺利进行、保证桩基工程质量创造条件。施工进度节点目标需要通过缜密策划、充分准备、充足资源、规范高效的管理工作才能得以实现,也更需要业主、设计单位的大力配合,前提是业主能够在开工前十天提供施工区域内正式有效的设计施工图纸。只有及时交付设计施工图纸,才能够按照策划工作实施,保证桩基施工机械设备按照施工流程要求全面展开施工,保证桩基施工进度按期完成。(三)、施工现场准备工作计划施工准备工作与桩基施工采取滚动式搭接连续推进,即根据业主要求及土建施工的先后顺序来安排桩
10、基施工顺序,首先对前期桩基场地进行处理并完成其他相关施工准备工作,使桩基施工及时步入正轨,之后根据桩基施工流程边创造施工条件边推进桩基施工。(1)、主要施工机械设备进场计划于4月15日前进场并组装调试完毕,确保按期开工。(2)、材料计划于4月20日开始进场,满足开工需要。随后根据桩基施工进度,及时、足量供应。(3)、计划(前提施工图到位)于4月20日前完成施工区域施工测量的准备(包括施工测量控制方格网的布设、施工测量技术准备等)及部分施工测量放样工作。(4)、根据施工进度计划及实际进展情况,按照施工流程的要求,及时批量完成工程施工测量放样工作,并及时办理测量复核手续,确保施工连续进行。(四)、
11、施工进度管理措施1、施工计划管理(1)、工程开工前,组织编制施工进度网络图,根据实际情况制定日桩基量的下限,编制周、旬、月的施工进度计划,保证项目施工进度始终处于受控状态。(2)、根据施工进度计划编制资源供应计划,包括物资(混凝土、钢筋、焊材、油料等)供应计划、机械设备进场计划、劳务计划等。加强计划性管理,控制进场时间表。2、施工进度计划的实施、检查与调整(1)、每周定期召开施工例会,协调和解决施工过程中出现的相关问题,并根据实际情况及时调整相关计划(如材料、设备、劳动力等),以保证施工进度按计划实施。(2)、施工中每天及时在计划图上跟踪标注实际施工进度,并跟踪记载每个施工过程的进展情况、现场
12、发生的各种情况和干扰因素的排除情况等。(3)、项目部定期组织工程进度计划执行情况和重大(关键)工程节点达标情况的检查,进行实际进度和计划进度对比,对进度控制情况适宜性进行评审。如发现进度计划执行受到干扰或出现工程进度偏差时,项目部应分析原因,及时采取调控措施,排除干扰因素,对有可能造成拖期的潜在影响因素,及时采取应对措施提前予以解决,确保工程施工按计划有序进行。(4)、结合施工实际情况不断优化施工进度网络图,严格控制网络节点。由于不可预见因素引起施工条件变化导致工程进度计划的调整,应征得业主方的同意。(五)、工程进度的保证措施1、组织保证 (1)、建立项目部组织管理体系,落实项目部管理人员的岗
13、位职责;(2)、项目部设专人负责施工现场进度和材料协调工作;(3)、根据桩基工程施工的主要安排,确定各施工段的完成目标;(4)、每天开一次施工碰头会,对施工进度、材料等及时进行协调;(5)、每天对施工进度进行统计,每周、旬、月编制进度统计报表。2、人力资源保证(1)、为保证桩基工程施工工期,我公司在组建项目部时,任命一名具有一定的施工技术水准,有丰富的施工经验、责任心强,又有组织、指挥、协调、管理能力的专人负责本桩基工程工作。(2)、桩基工程管理人员的配备首先从质量和数量上进行保证,满足施工作业管理要求;从各专业选拔精锐的专业管理人员满足施工现场的需要。配备专业项目副经理、项目工程师、项目安全
14、员、施工员、质量员、材料员、机械管理员、计量员、资料员等;从人员素质上进行保证,配备经过专业培训、持有岗位证书又有多年的本专业业务经验和管理工作能力的管理人员,协助项目经理搞好本项目的各项管理工作。(3)、根据桩基工程作业的特点,每台桩机每班配备足够的各工种操作人员。这些操作工人都经过技术培训,多年从事桩基施工,有一定施工经验和技术技能。3、机械设备资源保证(1)、从机械设备资源性能、数量、设备完好上保证桩基工程施工的需要。(2)、制定合理的机械设备检查计划。每天早晨施工前司机要进行例保检查,做好检查记录;每周一上午要进行机械例保;每月二十五日接受机管小组的检查,确保施工机械的运转性能。(3)
15、、在施工现场设置抢修班组,加强现场机械设备维护保养,及时处理施工过程中的突发性的机械故障,保证施工机械的完好率。4、物资材料资源方面要提前对物资分供方进行评审,得到业主和监理同意,按施工进度需要有计划的提前购置,保证现场有计划的物资供应和物资资源储备,保证施工的连续性。5、其它保证措施(1)、充分利用有效工作时间进行施工,并结合具体情况优化作业时间,调整班组作业时间与作业班次,使绝对施工时间与相对施工时间在效率上得到最合理的发挥。(2)、按合理的施工流程进行桩基作业。(3)、及时对施工现场进行排水,保证施工现场在雨后能及时施工。四、主要施工方法(一)、施工测量方案1、施工现场测量控制网布设施工测量控制对桩基工程质量具有关键影响作用,为保证桩基工程的施工质量,必须建立一个统一的全场施工平面测量控制网,并定期复查校核,以全面、准
