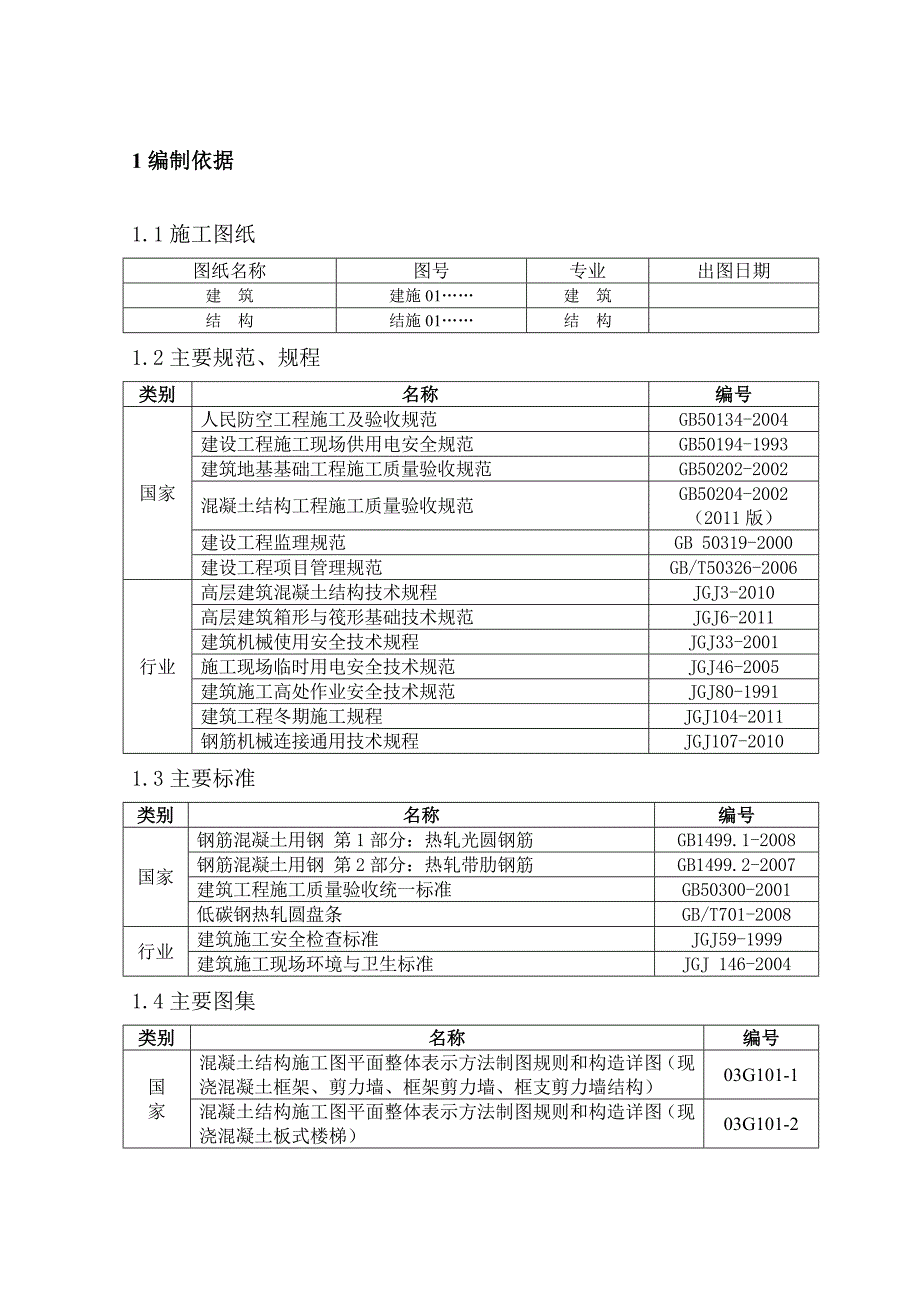

1、目 录1编制依据31.1施工图纸31.2主要规范、规程31.3主要标准31.4主要图集31.5主要法规41.6其它42工程概况53施工安排63.1施工部位及工期要求63.2劳动组织及责任分工64.施工准备74.1技术准备74.2机械准备74.3材料准备75主要施工方法及措施95.1流水段划分95.2钢筋加工105.3钢筋的绑扎115.4钢筋的机械连接206钢筋工程质量要求236.1允许偏差和验收方法236.2验收方法247注意事项247.1成品保护措施247.2安全保证措施251编制依据1.1施工图纸图纸名称图号专业出图日期建 筑建施01建 筑结 构结施01结 构1.2主要规范、规程类别名称编
2、号国家人民防空工程施工及验收规范GB50134-2004建设工程施工现场供用电安全规范GB50194-1993建筑地基基础工程施工质量验收规范GB50202-2002混凝土结构工程施工质量验收规范GB50204-2002(2011版)建设工程监理规范GB 50319-2000建设工程项目管理规范GB/T50326-2006行业高层建筑混凝土结构技术规程JGJ3-2010高层建筑箱形与筏形基础技术规范JGJ6-2011建筑机械使用安全技术规程JGJ33-2001施工现场临时用电安全技术规范JGJ46-2005建筑施工高处作业安全技术规范JGJ80-1991建筑工程冬期施工规程JGJ104-201
3、1钢筋机械连接通用技术规程JGJ107-20101.3主要标准类别名称编号国家钢筋混凝土用钢 第1部分:热轧光圆钢筋GB1499.1-2008钢筋混凝土用钢 第2部分:热轧带肋钢筋GB1499.2-2007建筑工程施工质量验收统一标准GB50300-2001低碳钢热轧圆盘条GB/T701-2008行业建筑施工安全检查标准JGJ59-1999建筑施工现场环境与卫生标准JGJ 146-20041.4主要图集类别名称编号国家混凝土结构施工图平面整体表示方法制图规则和构造详图(现浇混凝土框架、剪力墙、框架剪力墙、框支剪力墙结构)03G101-1混凝土结构施工图平面整体表示方法制图规则和构造详图(现浇混
4、凝土板式楼梯)03G101-2混凝土结构施工图平面整体表示方法制图规则和构造详图(筏形基础)04G101-3混凝土结构施工图平面整体表示方法制图规则和构造详图(现浇混凝土楼面及屋面板)04G101-4通风采光窗井通用图集GJBT-3421.5主要法规类别名称编号国家建设工程质量管理条例国务院第279号令建设工程施工现场管理规定建设部令第15号房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法建设部令第78号实施工程建设强制性标准监督规定建设部令第81号建设领域推广应用新技术管理规定建设部令第109号1.6其它名称编号中华人民共和国工程建设标准强制性条文房屋建筑部分(2009年版)2008版
5、管理手册程序文件SHH-SC-20082工程概况序号项目内容1建筑面积(m)每栋建筑面积10409.72每栋占地面积620.85标准层540.142建筑高度(m)绝对标高0.000=35.300室内外高差-0.450基底标高-5.250最大基坑深度(集水坑)-7.08檐口标高51.200建筑总高55.7003建筑层高(m)地下部分地下一层3地下设备层1.5地上部分首层2.82-17层2.818层2.7机房层5.44建筑平面横轴编号1轴25轴纵轴编号A轴V轴横轴距离32.600 m纵轴距离24.500 m5结构形式基础结构形式筏板基础主体结构形式全现浇剪力墙结构屋盖结构形式现浇钢筋混凝土屋面板6
6、水位水质抗浮设防地下水位-8.5m地下水质对混凝土结构有微腐蚀性7地基持力层以下土质类别层粉土做为天然地基持力层不能满足结构设计要求,因此采用素混凝土桩复合地基地基承载力370KPa8地下防水混凝土自防水基础底板、地下外墙混凝土C40S8,地下顶板混凝土C35S8柔性材料防水SBS高聚物改性沥青卷材9混凝土强度等级垫层C15底板C40、S8其他部位地下一层首层以上外墙C40、S8C35内墙C40C35楼梯C35C35梁、板C35(人防顶板混凝土C35S8)C3510抗震等级抗震设防烈度7度设防剪力墙抗震等级三级剪力墙11钢筋类别非预应力钢筋HPB2356、8、 HRB3358、10、12、14
7、、16、18HRB4008、10、12、14、16、18、20、22、2512钢筋连接形式18直螺纹套筒连接18搭接绑扎连接13结构断面尺寸(mm)基础底板厚度700外墙厚度300、180内墙厚度300、200、180楼板厚度120、150、18014楼梯结构形式板式楼梯15预防碱集料反应类别及有害物质环境质量要求0.000以下及露天构件所处环境条件为类b,室内潮湿环境二(a)类,0.000以上构件所处环境条件为类。环境类别最大水灰比最小水泥用量kg/m最低混凝土强度等级最大氯离子含量(%)最大碱含量/ m一0.65225C201.0不限制二a0.60250C250.33.0二b0.55275
8、C300.23.016人防类别二类人员掩蔽所等级抗力等级为常6级,防化级别丙级3施工安排3.1施工部位及工期要求 时间 部位开始时间结束时间备注年月日年月日基础底板20111114201111260.00以下201111272012160.00以上201230120126203.2劳动组织及责任分工3.2.1管理层负责人: 3.2.2劳务层负责人: 3.2.3工人数量及分工施工部位工种地下结构地上结构墙体底板、顶板墙体顶板钢筋工(人)20301020合计(人)50304.施工准备4.1技术准备4.1.1组织施工人员及各负责人熟悉图纸及结构总说明,详细了解各部位保护层厚度、各层混凝土强度等级,级
9、、级、级钢筋的搭接及锚固度,结构加强层位置、标准层及非标准层墙柱梁配筋等。结构图与建筑图不符或有问题及时办理洽商。4.1.2本工程采用级钢筋较多,直径18以下采用搭接连接;直径18的筏板、楼板,直径14的墙体、暗柱的钢筋采用滚轧直螺纹连接。4.2机械准备序号名 称型号数量(台)功率(kw)总功率(kw)进场日期1钢筋切断机FGQ40A14.54.52011.10.252钢筋弯曲机GW40-124.592011.10.253钢筋调直机GT4-1419.59.52011.10.254电焊机BX1-300322662011.10.255砂轮锯BG40032.26.62011.10.256直螺纹套丝机
10、GY-4044162011.10.254.3材料准备4.3.1材料进场计划材料名称规格单位数量进场时间钢筋级6T钢筋级8T钢筋级12T钢筋级14T钢筋级16T钢筋级18T钢筋级8T钢筋级10T钢筋级12T钢筋级14T钢筋级16T钢筋级18T钢筋级20T钢筋级22T钢筋级25T钢筋级28T钢筋级32T钢筋总计T4.3.2钢筋原材由材料部门提供,钢筋进入现场后要有合格证出厂检测报告。4.3.3钢筋进场后按批量取样做试验,合格后方可使用。因此钢筋必须提前进场,留出试验时间,以免耽误使用。4.3.4进场钢筋要按标牌查实到炉号,看是否可作为混合批。如果是混合批,其含碳量差应在0.02%范围内且含锰量差要
11、在0.15%范围内,否则应分别进行复试。4.3.5钢筋原材及半成品码放4.3.5.1码放钢筋处拟设在基坑东侧,采用100100木方垫起,间距3米,防止雨水浸泡钢筋。4.3.5.2钢筋进场后,按规格、型号分别码放整齐,码放时注意,直径相近的钢筋避免相邻码放,以防混淆。4.3.5.3钢筋码放好后,按公司要求挂标识牌,并注明“材料名称、规格型号、生产厂地、供应单位、试验状态”五项内容。4.3.5.4加工好的钢筋半成品按规格及相应的施工顺序整齐码放于防雨棚内,每种规格的半成品钢筋挂好标识牌,标识牌统一用10cm15cm木板制成,上面注明钢筋型号、成品尺寸、所用部位、加工数量等信息,临时堆放时合理用木方
12、垫隔,以利于吊运。5主要施工方法及措施5.1流水段划分5.1.1地下结构流水段划分5.1.1.1底板流水段划分根据混凝土方量、大型机械使用和工期要求,底板进行一次性浇筑。5.1.1.2地下部分施工流水段划分地下一层外墙因防水要求划分为一个流水段。地下一层内墙和顶板分两个流水段施工。地下一层内墙、顶板梁施工分段图5.1.1.3首层以上结构流水段划分根据结构形式分为两个流水段。地上主体墙体、顶板梁施工分段图5.2钢筋加工5.2.1钢筋表面除锈采用钢丝刷人工除锈。5.2.2钢筋盘条采用钢筋调直机调直。调直机的自动长度切断限位开关应经常检查其磨损情况,磨损严重时应及时更换,以保证自动断料的准确度。5.2.3钢筋切断、弯曲成型时,采用钢筋切断机和弯曲机。机械均由专人负责操作,要求操作技术要娴熟。采用直螺纹套筒连接的钢筋,要采用无齿砂轮锯进行切割。其他钢筋可采用切断机进行切割。加工箍筋四角弯曲直径时必须考虑其所在梁、暗柱的主筋直径。各种弯曲角度必须成型准确,以利于钢筋的安装。5.2
