住宅楼静压桩施工方案#江苏.doc

上传人:p** 文档编号:954937 上传时间:2024-05-29 格式:DOC 页数:16 大小:103.96KB
下载 相关 举报
住宅楼静压桩施工方案#江苏.doc_第1页
第1页 / 共16页
住宅楼静压桩施工方案#江苏.doc_第2页
第2页 / 共16页
住宅楼静压桩施工方案#江苏.doc_第3页
第3页 / 共16页
住宅楼静压桩施工方案#江苏.doc_第4页
第4页 / 共16页
住宅楼静压桩施工方案#江苏.doc_第5页
第5页 / 共16页
住宅楼静压桩施工方案#江苏.doc_第6页
第6页 / 共16页
住宅楼静压桩施工方案#江苏.doc_第7页
第7页 / 共16页
住宅楼静压桩施工方案#江苏.doc_第8页
第8页 / 共16页
住宅楼静压桩施工方案#江苏.doc_第9页
第9页 / 共16页
住宅楼静压桩施工方案#江苏.doc_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼静压桩施工方案#江苏.doc》由会员分享,可在线阅读,更多相关《住宅楼静压桩施工方案#江苏.doc(16页珍藏版)》请在第壹文秘上搜索。

1、静压桩施工方案1、工程概况及现场条件1、1工程概况拟建某某润阳城住宅楼桩基工程位于某某市、浦口区、沿江镇、京新村、南浦路西侧。桩基础采用钢筋砼预制管桩,拟用PHC-500(100)AB-C80、PC-500(100)AB-C70二种桩型。C区5-015-08栋总桩数为873套,总桩长为21308m;E区12-0112-04栋总桩数为610套,总桩长为20010m。预定工期30天,工程质量等级为合格。1、2现场条件1、2、1现场:场地无任何建筑物,基本平整;1、2、2电、水源:施工用电根据总负荷考虑用网电;1、2、3有关勘探资料祥见某某勘察工程公司的岩土工程勘察报告。1、3编制说明本施工组织设计

2、根据下列资料编制而成:1、3、1本工程的桩基设计图纸;1、3、2本工程的工程地质勘察报告;1、3、3建筑工程施工质量验收统一标准GB50300-2001 ;1、3、4建筑地基基础工程施工质量验收规范GB50202-2002 ;1、3、5混凝土结构工程施工质量验收规范GB50204-2002 ;1、3、6先张法预应力混凝土管桩苏G03-20021、3、7某某地区地基基础设计规范DB32/112-95 ; 1、3、8建筑地基基础设计规范GB50007-2002;1、3、9建筑桩基技术规范JGJ94-94 ;1、3、10钢筋机械连接通用技术规程 JGJ107-2003 ;1、3、11钢结构工程施工质

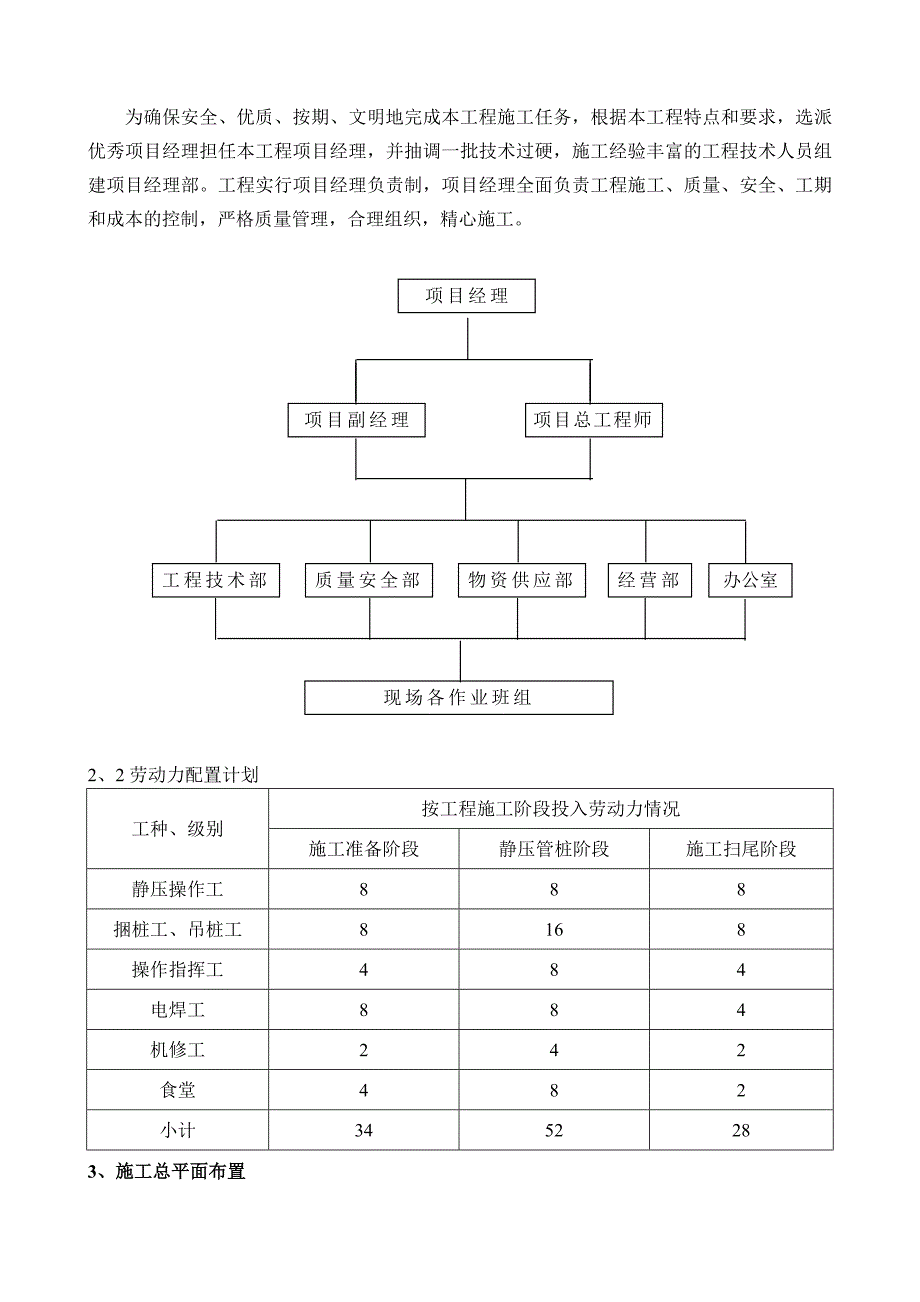

3、量验收规范GB50205-2001;1、3、12工程测量规范GB50026-93 ;1、3、13混凝土强度检验评定标准GBJ107-871、3、14施工招投标文件 ;1、3、15本公司现行的有关技术规程和制度等。2、施工组织机构及资源配置2、1组织机构为确保安全、优质、按期、文明地完成本工程施工任务,根据本工程特点和要求,选派优秀项目经理担任本工程项目经理,并抽调一批技术过硬,施工经验丰富的工程技术人员组建项目经理部。工程实行项目经理负责制,项目经理全面负责工程施工、质量、安全、工期和成本的控制,严格质量管理,合理组织,精心施工。项目经理项目副经理项目总工程师工程技术部质量安全部物资供应部经营

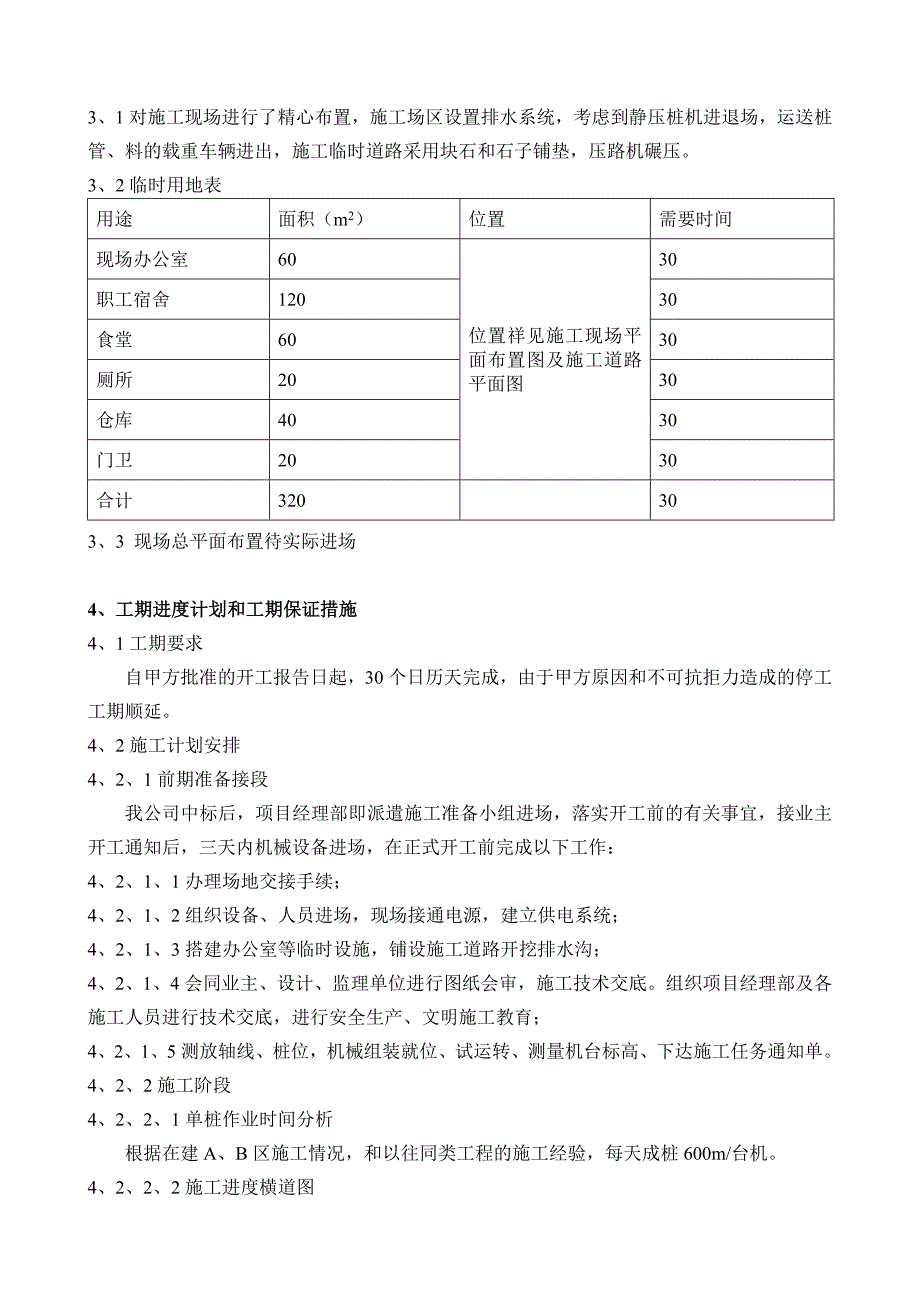

4、部办公室现场各作业班组2、2劳动力配置计划工种、级别按工程施工阶段投入劳动力情况施工准备阶段静压管桩阶段施工扫尾阶段静压操作工888捆桩工、吊桩工8168操作指挥工484电焊工884机修工242食堂482小计3452283、施工总平面布置3、1对施工现场进行了精心布置,施工场区设置排水系统,考虑到静压桩机进退场,运送桩管、料的载重车辆进出,施工临时道路采用块石和石子铺垫,压路机碾压。3、2临时用地表用途面积(m2)位置需要时间现场办公室60位置祥见施工现场平面布置图及施工道路平面图30职工宿舍12030食堂6030厕所2030仓库4030门卫2030合计320303、3 现场总平面布置待实际进

5、场4、工期进度计划和工期保证措施4、1工期要求自甲方批准的开工报告日起,30个日历天完成,由于甲方原因和不可抗拒力造成的停工工期顺延。4、2施工计划安排4、2、1前期准备接段我公司中标后,项目经理部即派遣施工准备小组进场,落实开工前的有关事宜,接业主开工通知后,三天内机械设备进场,在正式开工前完成以下工作:4、2、1、1办理场地交接手续;4、2、1、2组织设备、人员进场,现场接通电源,建立供电系统;4、2、1、3搭建办公室等临时设施,铺设施工道路开挖排水沟;4、2、1、4会同业主、设计、监理单位进行图纸会审,施工技术交底。组织项目经理部及各施工人员进行技术交底,进行安全生产、文明施工教育;4、

6、2、1、5测放轴线、桩位,机械组装就位、试运转、测量机台标高、下达施工任务通知单。4、2、2施工阶段 4、2、2、1单桩作业时间分析根据在建A、B区施工情况,和以往同类工程的施工经验,每天成桩600m/台机。4、2、2、2施工进度横道图阶段天数1010施工准备阶段6 (不占用工期)施工阶段20说明:1、 组织4台GPZ-600型抱压式静压桩机进场施工;2、 根据本工程地质资料及具体情况,考虑控制沉桩速率, 一台机械每天成桩600m,则40000m桩可在17 天内完成。另考虑机械正常维修及天气影响,本工程可在20天内完成。4、3工期保证措施4、3、1项目管理组织机构迅速成立人员及时到位为加快工程

7、的速度,我公司将成立项目经理部,对内指挥生产、履行合同,对外负责联络协调各方关系。4、3、2施工队伍迅速进场实施本工程的有关人员目前已经熟悉地形,可立即进场进行各项施工准备,确保按时开工。4、3、3施工准备工作抓紧抓早尽快做好施工准备工作, 进一步完善施工方案、措施,做好现场布置,疏通、协调好各方关系,使施工准备工作做到“三快”,即块准备、快进场、快开工。4、3、4选派精良机械设备投入本工程的静压桩机已经精心保养,各受力传动部位检测完好,压力表经权威部门进行标定。同时配备数量从足、性能良好的各类配套及辅助施工机械,提高工作效率,加快施工速度。现场备足易损、易耗品,出现机械故障及时修复,为本工程

8、的顺利施工打好坚实的基础。4、3、5精心组织、合理安排4、3、5、1组织施工能力强的专业化队伍负责各项目的施工,将总体控制进度计划进行分解,并逐级下达到作业班组及个人。4、3、5、2合理安排调度,做好各工序施工队伍的搭接,交叉流水作业,确保施工衔接紧密、连续。4、3、5、3现场四周挖设排水沟,按配桩重载车辆通行要求做好施工通道,保证雨天排水及时,通道顺畅,管桩能供应到位,保证连续施工。4、3、5、4加强工作计划性,做到忙而不乱,有条不紊,现场备足管桩材料。4、3、6加强检查监督施工员每日统计施工进度,项目部每周召开生产例会,对未能完成施工计划的施工队组及时研究采取弥补、纠正措施。4、3、7做好

9、内部质检、监控项目部质检、技术人员每日现场旁站监督、指导, 发现问题及时纠正,确保各施工项目一次检验合格,以加快施工速度,保障工期。4、3、8协调好各方关系,做好后勤服务工作协调好与业主、监理等部门的关系,并做好后勤服务工作,为施工生产创造良好的内、外部环境。4、3、9主要材料进场计划本工程管桩为甲供,根据总施工进度计划排定材料总计划上报给甲方,再排定材料供应周计划上报给甲方。暂按每台机700m/d排定计划,考虑到天气因素,现场备用1200m。5、主要施工方法、技术措施、施工机械、设备及临时设施5、1施工工艺流程桩基验收桩机移位送桩至桩顶标高电焊接桩 压 桩管桩就位桩机组装就位测量放样场地清理

10、平整桩位对中垂直度校正监控测量 5、2测量放样5、2、1测量仪器选用DQZ2A全站仪、J2经纬仪、S3水准仪及50m钢尺等。5、2、2测量方法根据建立的控制网,进行平面位置及标高的测放。平面位置放样采用极坐标法,视现场的具体情况,灵活运用其他放样方法,标高的放样均采用水准测量的方法。5、2、3测量精度要求测量放样的精度严格执行现行测量规范及施工规范,且必须符合设计要求。5、2、3、1控制桩及轴线的测量误差不得大于10mm。5、2、3、2样桩桩位的测量误差不得大于20mm。5、2、3、3标高的测量误差控制在50mm。5、2、3、4桩垂直度的偏差控制在0.5%。5、2、4测量技术要求5、2、4、1

11、现场安排二名以上专业测量技术人员主持测量工作,测量技术人员在施工前放好控制桩,在施工过程中,对所设立的控制点妥善保护,每天复核二次,以保证样桩桩位的准确性。5、2、4、2测量放样的有关数据都提前进行内业计算,经复核无误后进行样桩测放。内业计算要求,方位角计算至秒,距离、坐标计算至毫米。5、2、4、3样桩桩位测放后,周围撒上白灰以示标志,便于打桩时寻找。同时进行测量复核验收,并及时办理书面验收手续。5、2、4、4样桩桩位要经常复测,丢失补上,多余拔掉,以防漏打或多打。5、2、4、5加强中间环节的验收,当每根桩最后一节打入地面时,应进行桩位位移的测定,做好记录,作为竣工验收的参考依据。5、2、4、

12、6桩以压桩力控制为主,同时控制好桩顶标高。测量技术人员应根据设计要求和现场水准点参数计算送桩深度,并采用水准仪跟踪控制送桩深度至设计桩顶标高,做好记录。5、2、4、7桩身垂直度的控制,用两台经纬仪于桩机15m开外成90摆放,进行观测控制。5、2、4、8在压桩现场设置水准点,数量不少于3个,用于检查桩顶的入土深度。5、2、4、9妥善保管测量资料,施工结束后提供包括内业计算数据、放样略图、测量复核单、成果说明、中间验收记录、桩垂直度记录等完整的资料。5、3管桩质量控制5、3、1严格按先张法预应力混凝土管桩图集及有关施工验收规范、标准对管件制作进行控制、验收。5、3、2管桩制作过程中应及时标注型号、

13、规格及生产日期,并如实、及时做好各项施工记录,进场时提供相关合格证证明文件。5、3、3管桩桩身砼必须达到设计强度后方可沉桩。5、3、4管桩运至施工现场后,由业主、监理、分供方及本公司质量、技术部门有关人员对桩身质量进行检查验收,重点检查桩的合格证、桩身材料试验报告、桩身砼外观质量及几何尺寸以及桩在吊运过程中是否产生碰撞破损裂缝等缺陷。验收合格后,方可用于工程施工。对质量不合格的桩做好标志和隔离,及时退货,并严禁用于本工程。5、4沉桩5、4、1沉桩方式管桩多节桩采取分节制作,分段压入、逐节接长的方法施工。接头采用CO2气体保护焊接接头。单节桩采用一次性连续压入,中间不得人为停顿。5、4、2设备组

14、装、调试5、4、2、1静压桩机设备进场后进行安装调试,移位至起点沉桩处就位,对准桩位。5、4、2、2桩架安装应垂直、平稳,压桩前采用二台经纬仪调整桩机垂直度。5、4、2、3压桩机的性能应满足施工现场的要求,应配足配重,防抬机现象发生。5、4、2、4管桩吊装采用两支点法或两头勾吊法,且绳索与桩身水平夹角尽量成45。装卸时应轻放,严禁抛掷、碰撞、滚落。5、4、2、5管桩运输过程中支点应满足两支点法的位置,并垫以锲形掩木防止滚动,严禁层与层之间、垫木与桩端的距离不等而造成错位。堆放层数应符合有关规定或作验算决定。5、4、2、6管桩堆放场地应压实平整,并有排水措施。堆放应按两支点法进行,最下层支点应放在垫木上,且各支点应在同一水平面。堆放层数应符合有关规定或根据管桩强度、地面承载力、垫木及堆垛稳定性综合分析确定。5、4、3吊桩就位5、4、3、1桩的起吊必须符合设计与规范要求,桩身的附着物起吊前清除。5、4、3、2取桩时,堆放超过二层严禁拖拉,不超过二层时,可拖拉取桩,但必须有保护措施。5、4、3、3桩身起吊应均速平稳,桩吊至预定高度后,缓慢直立喂向桩机。管桩吊移过程中,其吊臂和桩下不准站人。5、4、3、4桩喂向桩机,液压夹箍夹紧桩身后,此时即可卸去吊桩的绳扣。5、4、3、5

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
